Ngày 2-12, liên quan sự cố cáp ngầm 110kV Hà Tiên - Phú Quốc, Công ty Điện lực An Giang cho biết đến sáng cùng ngày toàn bộ khách hàng tại đặc khu Phú Quốc đã được cấp điện trở lại. Trong đó, có khoảng 12.500 khách hàng khu vực Bắc Phú Quốc được cấp điện luân phiên.

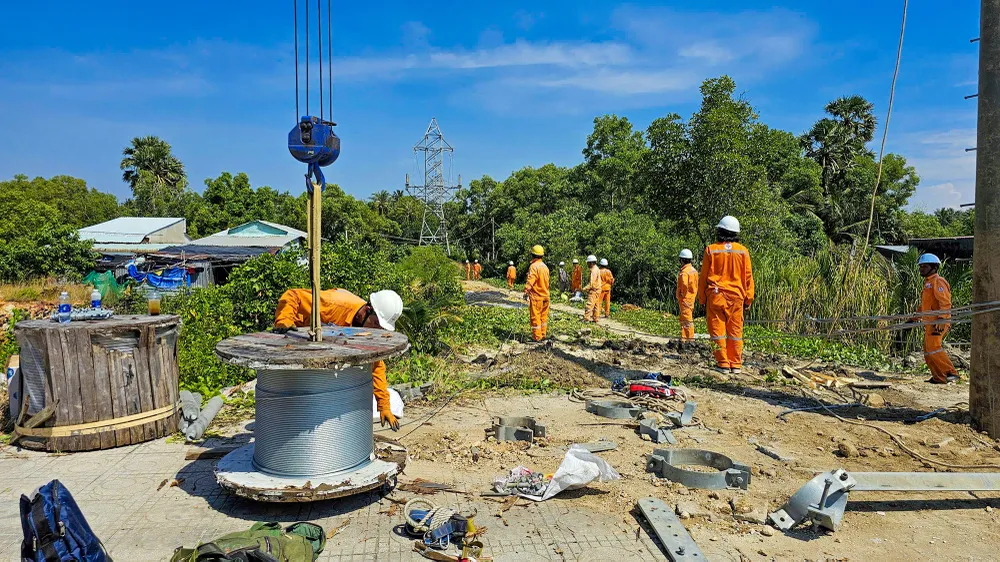

Điện lực An Giang đang phối hợp với lực lượng chức năng chuẩn bị dựng trụ, xây dựng đường dây tạm trên không để cấp điện cho Phú Quốc. Ảnh: EVNSPC
Huy động máy phát điện từ nhiều nguồn
Theo Công ty Điện lực An Giang, hiện nay đặc khu Phú Quốc được cấp điện từ hai nguồn. Đó là đường dây 110kV 173 Hà Tiên - 172 Phú Quốc (có đoạn cáp ngầm 110kV Hà Tiên - Phú Quốc), cấp điện cho trạm biến áp 110kV Phú Quốc và đường dây 220kV Kiên Bình - Phú Quốc đang vận hành cấp điện áp 110kV cấp điện cho trạm biến áp 110kV Nam Phú Quốc. Cả hai nguồn này chưa được liên kết mạch vòng nên khi xảy ra sự cố cáp ngầm đã ảnh hưởng đến công tác cung cấp điện.
Ngay khi sự cố xảy ra, Điện lực An Giang đã thực hiện chuyển nguồn cung cấp từ trạm biến áp 110kV Nam Phú Quốc qua lưới điện trung áp 22kV. Đồng thời, vận động các khách hàng lớn có máy phát tự vận hành cấp điện để tận dụng công suất còn lại phục vụ khách hàng sinh hoạt.

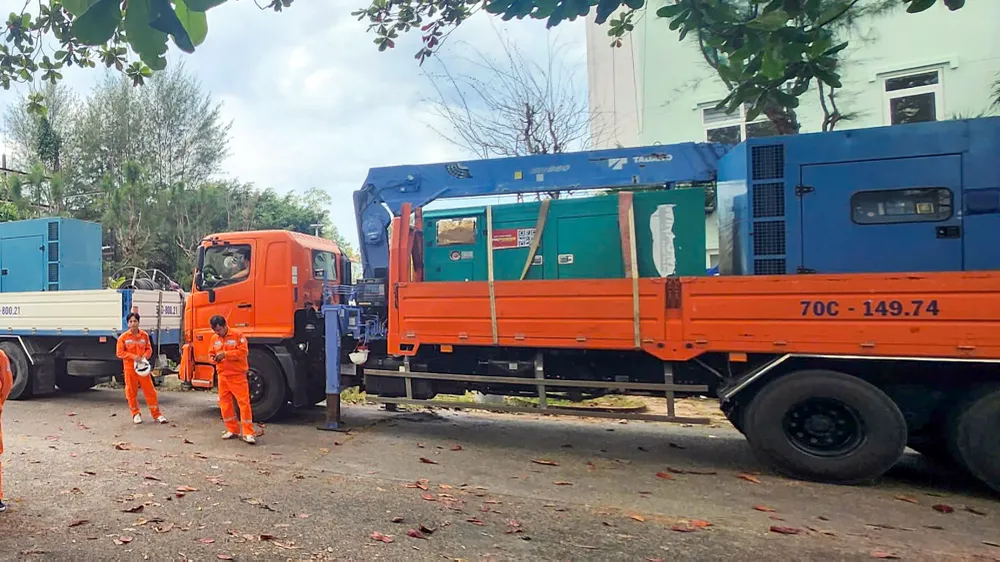

Tổng công ty Điện lực miền Nam cũng đã huy động toàn bộ máy phát di động của các công ty điện lực thành viên vận chuyển đến Phú Quốc để tăng nguồn cung cấp điện. Tổng số máy phát huy động được đến nay là 20 máy, công suất phát khoảng 2,5MW. Các máy phát này sẽ sẵn sàng cấp điện luân phiên cho các trạm biến áp công cộng xa nguồn, để cải thiện điện áp.

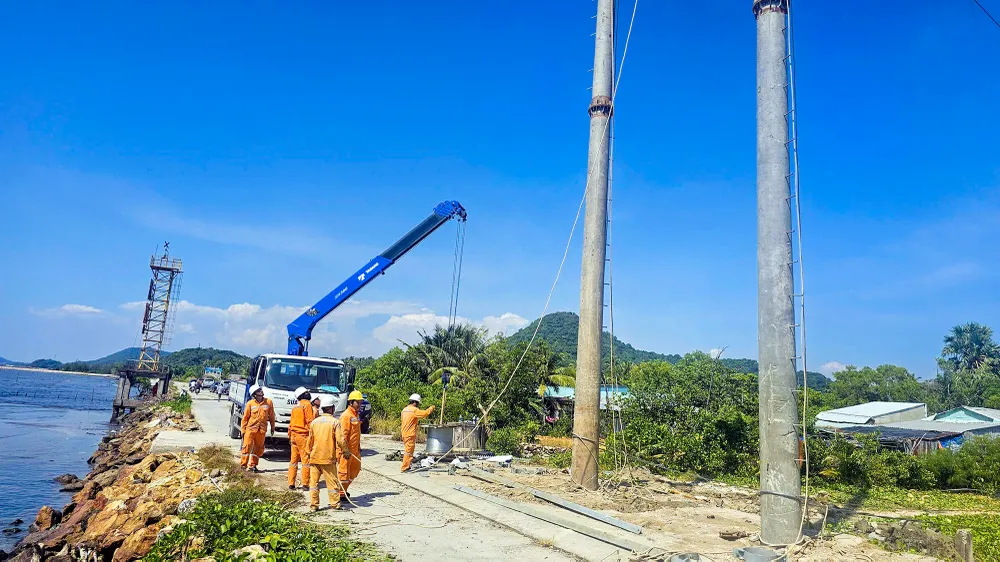

Điện lực An Giang đang khẩn trương xây dựng trụ điện thuộc đường dây 110kV trên không từ trụ đấu nối cáp ngầm tiếp bờ hiện hữu đến vị trí điểm sự cố. Ảnh: EVNSPC
Nhanh chóng xây dựng tạm đường dây 110kV trên không
Song song đó, Tổng công ty Điện lực miền Nam cũng đã chỉ đạo Công ty Điện lực An Giang khẩn trương phối hợp với các sở, ban, ngành liên quan triển khai xây dựng tạm đường dây 110kV trên không với khoảng năm trụ, tính từ trụ đấu nối cáp ngầm tiếp bờ hiện hữu đến vị trí điểm sự cố.
“Hiện các vật tư, máy móc, thiết bị đã được tập kết tại hiện trường và lực lượng thi công đang khẩn trương triển khai đường dây tạm trên không này” - Điện lực An Giang cho biết thêm.
Như PLO thông tin, khoảng lúc 13 giờ 15 phút cùng ngày đã xảy ra sự cố cáp ngầm vượt biển 110kV Hà Tiên - Phú Quốc cấp điện cho trạm biến áp 110 kV Phú Quốc. Từ đó, gây mất điện trên diện rộng, bao gồm các khu vực: Dương Đông, Cửa Cạn, Cửa Dương, Hàm Ninh và toàn bộ khu vực Bắc đảo.
Quá trình kiểm tra, Điện lực An Giang ghi nhận Công ty TNHH Tư vấn Thiết kế Xây dựng Thuận Thành KG đang thi công dựng sàn đạo cách bờ biển Hà Tiên khoảng 300m, trong hành lang an toàn tuyến cáp ngầm 110kV Hà Tiên - Phú Quốc. Theo nhận định ban đầu, việc ép cọc thép sàn đạo là nguyên nhân sự cố cáp ngầm 110kV cấp điện cho Phú Quốc.

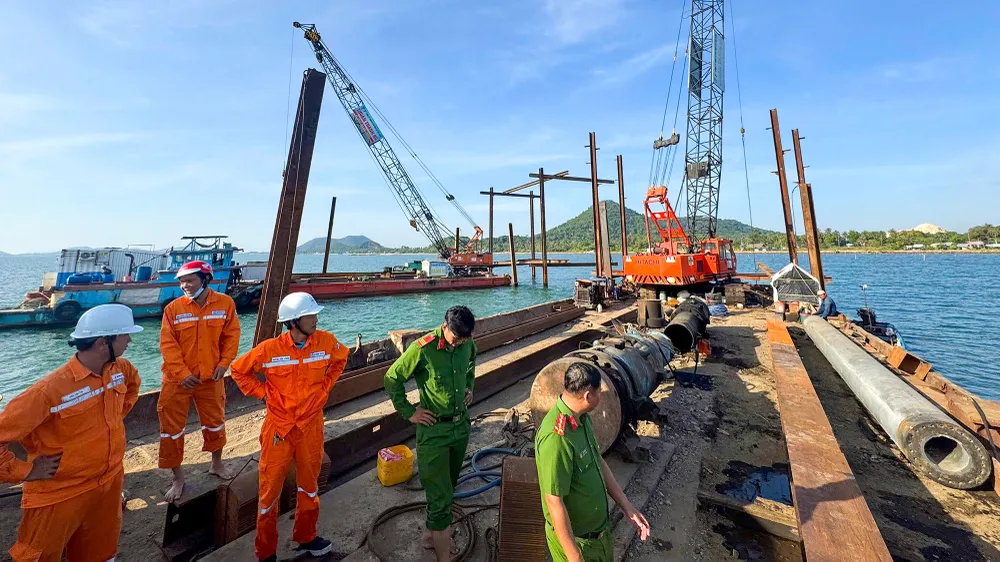

Tổng công ty Điện lực miền Nam đã huy động toàn bộ máy phát di động của các Công ty Điện lực thành viên vận chuyển đến Phú Quốc để tăng nguồn cung cấp điện. Ảnh: EVNSPC
UBND tỉnh An Giang đã yêu cầu làm rõ trách nhiệm tổ chức, cá nhân có liên quan, đề xuất UBND tỉnh kiểm điểm trách nhiệm; trường hợp có dấu hiệu vi phạm pháp luật hình sự thì báo cáo đề xuất chuyển cơ quan điều tra xử lý theo quy định của pháp luật.
