Hướng đến Đại hội đại biểu Đảng bộ tỉnh Bến Tre nhiệm kỳ 2025–2030, tiến tới Đại hội đại biểu toàn quốc lần thứ XIV của Đảng và kỷ niệm 80 năm Quốc khánh nước Cộng hòa xã hội chủ nghĩa Việt Nam (2/9/1945 – 2/9/2025), tỉnh Bến Tre đang tập trung hoàn thành nhiều công trình trọng điểm mang ý nghĩa chính trị, kinh tế và xã hội quan trọng. Đây là các công trình vừa có giá trị biểu trưng, vừa tạo động lực thúc đẩy phát triển bền vững cho toàn tỉnh trong giai đoạn mới.
Đẩy mạnh các công trình hạ tầng giao thông
Trong nhóm công trình chào mừng Đại hội Đảng bộ tỉnh, dự án Đường Cảng Giao Long đến KCN Phú Thuận (ĐT.DK.07) liên huyện Châu Thành - Bình Đại đang được triển khai thi công. Gói thầu xây lắp số 01 đang trình UBND tỉnh phê duyệt điều chỉnh chủ trương đầu tư, điều chỉnh giảm quy mô để không vượt tổng mức đầu tư. Gói thầu xây lắp số 02 đã hoàn thành đắp cát nền đường, đào cải tạo dòng rạch Cầu Đeo, kết cấu hạ tầng và thượng tầng cầu Rạch Đeo và cầu Cái Xếp (trừ thảm bê tông nhựa mặt cầu), nút giao, cống ngang đường; tiếp tục thi công cấp phối đá dăm, khối lượng thực hiện ước đạt 81%. Gói thầu xây lắp số 03 đang thi công cống thoát nước ngang đường, đắp cát nền và trải cấp phối đá dăm, láng nhựa mặt đường, khối lượng đạt 61%. Đơn vị thi công đang hoàn thiện thiết kế – bản vẽ thi công và dự toán gói thầu số 01; phối hợp với địa phương đẩy nhanh bàn giao mặt bằng, thi công gói 2 và 3.
TP Bến Tre, tỉnh Bến Tre. Ảnh: Hải Dương
Song song đó, dự án Doanh trại các đơn vị Bộ CHQS tỉnh Bến Tre, Quân khu 9 được triển khai quyết liệt. Gói thầu XD-01 (các hạng mục thuộc Bộ CHQS tỉnh) đạt 94% giá trị hợp đồng; gói XD-02 (Ban CHQS huyện Giồng Trôm) đạt 98%. Dự kiến hoàn thành trong tháng 11-2025, góp phần củng cố tiềm lực quốc phòng tại chỗ, phục vụ nhiệm vụ an ninh – quân sự địa phương.
Bên cạnh hạ tầng, tỉnh còn quan tâm đến bảo tồn văn hóa – lịch sử. Dự án quy hoạch, tu bổ Di tích quốc gia đặc biệt Mộ và Khu lưu niệm Nguyễn Đình Chiểu (danh nhân văn hóa được UNESCO vinh danh năm 2021) đang trong giai đoạn hoàn tất báo cáo nghiên cứu khả thi. Bộ VHTTDL đã có ý kiến thẩm định, Sở VHTTDL đang tiếp tục hoàn chỉnh hồ sơ trình Sở Xây dựng thẩm định, trình UBND tỉnh phê duyệt.
Về lĩnh vực dân sinh, dự án hồ chứa nước ngọt Lạc Địa tại xã Phú Lễ (huyện Ba Tri) – nơi thường xuyên thiếu nước mùa khô – đang đạt khoảng 90,7% tiến độ gói thầu hồ chứa. Gói đường giao thông đạt khoảng 32,21%. Dự án kỳ vọng đảm bảo nguồn nước phục vụ sinh hoạt và sản xuất. Bên cạnh đó, khu dân cư Lạc Địa liền kề cũng đang được triển khai. Gói thầu số 01 (công viên, cây xanh) đạt khoảng 15%; gói số 02 (bãi xe, hệ thống nước, đường giao thông...) đạt 20%; gói số 03 (xử lý nước thải) đạt 18%. Khu vực này sẽ trở thành điểm dân cư kiểu mẫu vùng ven biển.
Giao thông kết nối vùng và phát triển nông thôn mới nâng cao
Dự án cầu Mỏ Cày – thuộc danh mục công trình chào mừng Quốc khánh 2/9 – là điểm nhấn trong kế hoạch nâng cấp các cầu đường bộ cắt qua tuyến thủy nội địa quốc gia. Dự án khởi công ngày 19/3/2024, đã thi công hoàn thành 2 trụ cầu dưới nước (T5, T6), nền đường phía xã Tân Hội và thị trấn Mỏ Cày, hạng mục cọc xi măng mố M2, trụ T8, cống ngang đường, dầm supper T. Giải phóng mặt bằng đạt 85,6% (118/119 hộ dân đồng ý, đã chi trả cho 116 hộ và 1 tổ chức với hơn 97 tỉ đồng). Tỉnh đang hoàn tất thủ tục, vận động hộ còn lại bàn giao mặt bằng để đảm bảo tiến độ.
Trong lĩnh vực nông thôn, huyện Chợ Lách đang hướng đến đạt chuẩn huyện nông thôn mới nâng cao. Đến nay, 8/10 xã đạt chuẩn nâng cao, 2 xã đạt kiểu mẫu. Huyện đã hoàn chỉnh hồ sơ, đang bổ sung giải trình theo yêu cầu của Hội đồng thẩm định Trung ương để được công nhận đạt chuẩn.
Tập trung cho những dự án biểu tượng chào mừng Đại hội Đảng toàn quốc lần thứ XIV
Đối với công trình biểu tượng chào mừng Đại hội Đảng toàn quốc lần thứ XIV, tỉnh tập trung đẩy nhanh dự án cầu Rạch Miễu 2 nối Tiền Giang – Bến Tre. Dự án thi công 6/6 gói thầu xây lắp, giá trị thực hiện đạt 2.833/3.302,88 tỉ đồng (85,77%). Trên địa bàn Bến Tre, gói thầu số 4 đạt 86,845%, gói 5 đạt 83,73%, gói 6 đạt 76,46%. Lễ hợp long đã được tổ chức ngày 19/4/2025. Tỉnh phối hợp Ban QLDA Mỹ Thuận và các địa phương để đẩy nhanh tiến độ dự án này.
Cầu Rạch Miễu 2 là trong những công trình trọng điểm chào mừng Đại hội Đảng các cấp. Ảnh: Hải Dương
Cùng với đó, cầu Ba Lai 8 thuộc tuyến đường bộ ven biển cũng đang được triển khai các gói thầu. Gói số 01 (phần đường và cầu nhỏ): đang thi công cừ tràm, đắp cát nền đường, cọc khoan nhồi, đạt 2,8%. Gói số 02 (cầu chính và đường vào cầu): đang thi công mố nhô, đường công vụ, cầu công vụ, cọc khoan nhồi, đắp cát nền đường, đạt 11%. Gói số 03 đang thi công đào nền đường. UBND huyện Bình Đại, Ba Tri đang đẩy nhanh bàn giao mặt bằng, giải quyết bồi thường 13 trường hợp sử dụng đất rừng. Công ty TNHH MTV Khai thác công trình thủy lợi cũng đang hỗ trợ bàn giao mặt bằng và công trình cầu hiện hữu để thi công gói 3.

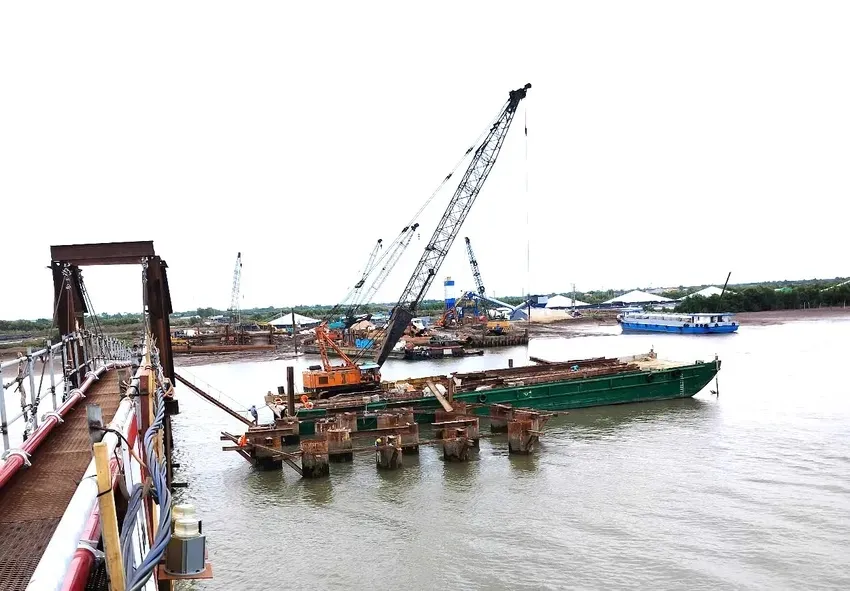

Công trình thi công cầu Ba Lai 8. Ảnh: Đông Hà
Dự án hoàn thiện hệ thống thủy lợi Bắc – Nam Bến Tre hiện đạt 66,3% giá trị hợp đồng. Công trình góp phần điều tiết nguồn nước, phòng chống hạn mặn trong bối cảnh biến đổi khí hậu ngày càng gay gắt.
Với tinh thần chủ động, đồng bộ và khẩn trương, các công trình trọng điểm trên địa bàn tỉnh không chỉ là những cột mốc chào mừng sự kiện chính trị trọng đại, mà còn là động lực hiện thực hóa khát vọng phát triển Bến Tre xanh – sạch – bền vững trong giai đoạn mới.
