Ngày 15/5, thông tin từ UBND TP Cần Thơ cho biết, Phó chủ tịch UBND thành phố Nguyễn Văn Hòa đã yêu cầu các chủ đầu tư, sở ngành và địa phương khẩn trương rà soát nhu cầu vốn phục vụ bồi thường, hỗ trợ, tái định cư, nhằm đẩy nhanh tiến độ giải phóng mặt bằng, không chờ nguồn vốn Trung ương kéo dài mới triển khai chi trả cho người dân đối với dự án nâng cấp, mở rộng QL91 (đoạn Km0 - Km7).

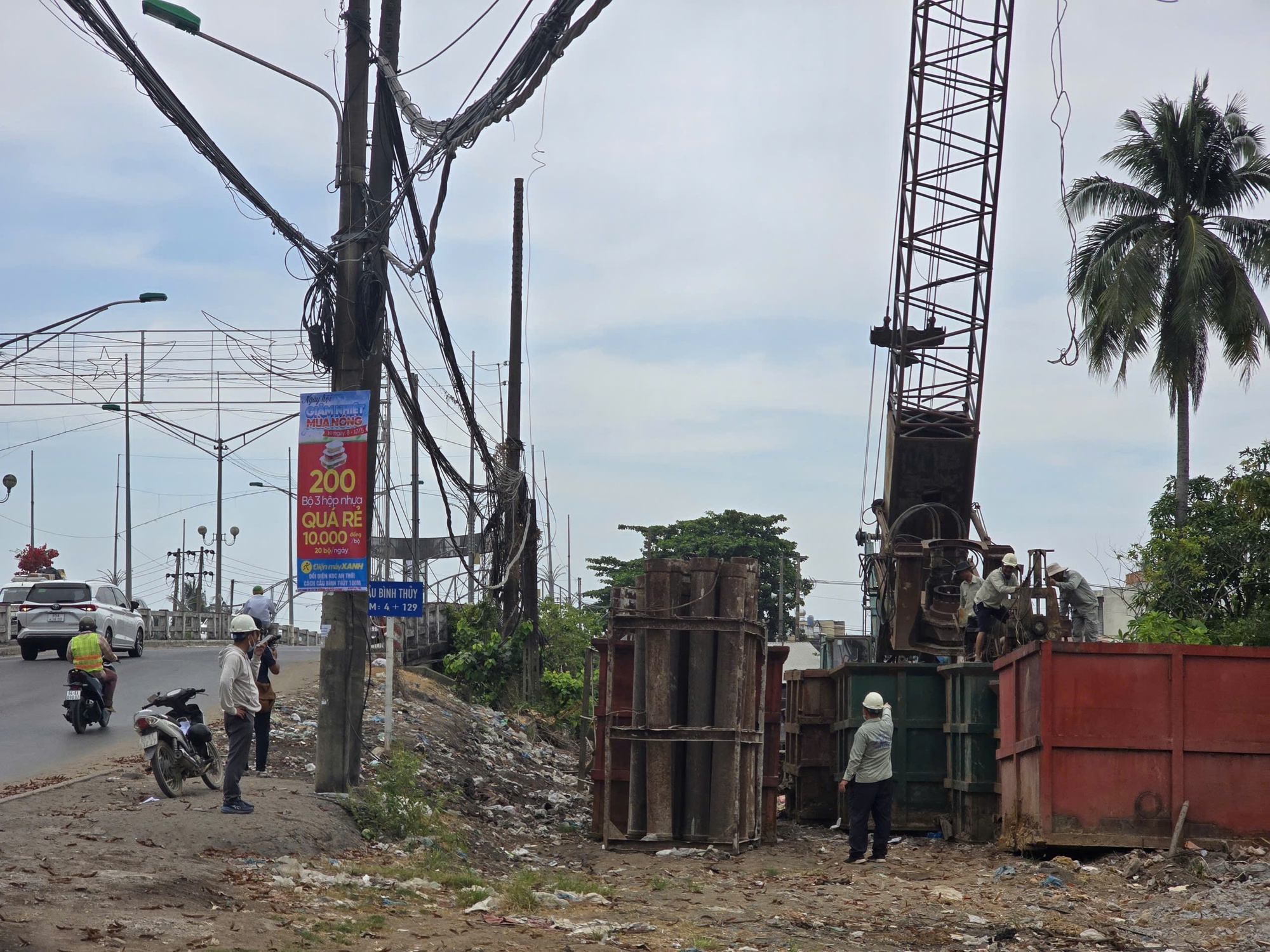

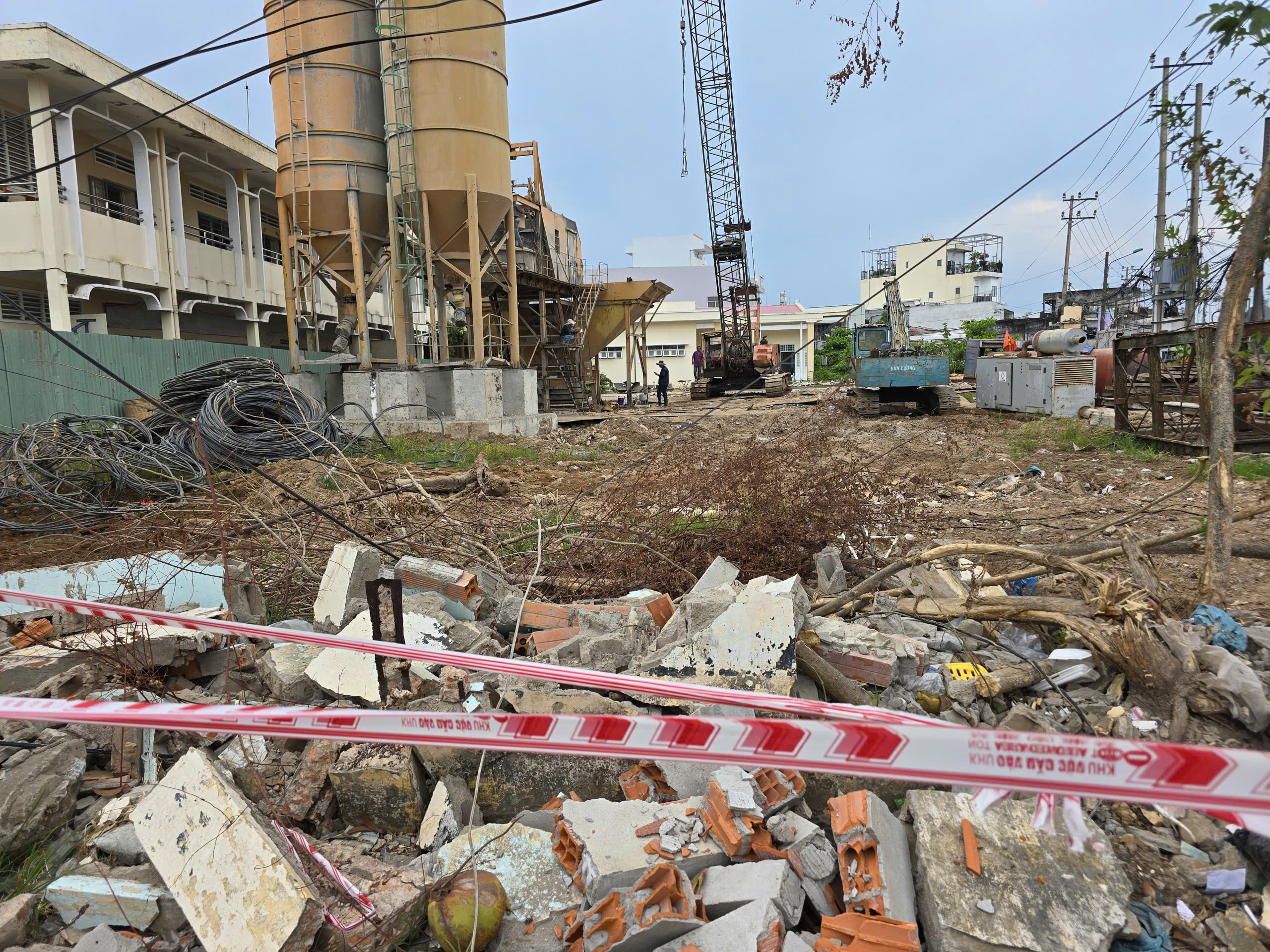

Nhiều trụ điện thuộc dự án nâng cấp, mở rộng QL91 chưa được di dời.
Theo ông Hòa, trường hợp phát sinh nhu cầu bổ sung vốn, các đơn vị phải nhanh chóng đề xuất Sở Tài chính tham mưu UBND thành phố điều chỉnh nội bộ nguồn vốn giữa các chủ đầu tư, nhằm đảm bảo tiến độ giải ngân và bàn giao mặt bằng phục vụ thi công.
"Việc điều chỉnh nội bộ nguồn vốn thuộc thẩm quyền của UBND thành phố nên phải chủ động thực hiện trước, không để chậm tiến độ dự án", ông Hòa nhấn mạnh.
Lãnh đạo UBND thành phố cũng yêu cầu Trung tâm Phát triển quỹ đất cùng các địa phương rà soát toàn bộ hồ sơ bồi thường, phân loại cụ thể từng trường hợp đã chi trả và chưa chi trả để chủ động bố trí vốn thực hiện.
Theo ông Lê Thành Thanh, Phó Giám đốc Sở Công thương TP Cần Thơ, chủ đầu tư đã chuyển kinh phí cho ngành điện để triển khai di dời lưới điện trung, hạ thế tại các khu vực bị ảnh hưởng. Tuy nhiên, việc thi công hiện gặp nhiều khó khăn do mặt bằng được bàn giao không liên tục.
Tại khu vực quận Ninh Kiều cũ (nay thuộc phường Ninh Kiều và phường Cái Khế), Công ty Điện lực Cần Thơ mới nghiệm thu hệ thống ống đặt cáp ngầm đoạn từ Nhà sách Kiến Văn đến hẻm 70. Phần còn lại chưa thể thi công do chưa có mặt bằng sạch liên tục.
Ở khu vực quận Bình Thủy cũ (nay thuộc phường Bình Thủy và phường Thới An Đông), ngành điện đang triển khai di dời tại khu vực cầu Bình Thủy và đoạn từ cầu Bình Thủy đến cuối tuyến. Đến nay, đơn vị dựng được 12/48 vị trí trụ trung thế và 6/43 vị trí trụ hạ thế.
"Khó khăn lớn nhất hiện nay là công tác giải phóng mặt bằng chưa hoàn tất. Ngoài ra, việc thi công hạ tầng điện còn phải chờ hoàn thành hệ thống cấp nước do vị trí các tuyến ống và móng trụ điện chồng lấn nhau. Nếu dựng trụ điện trước có thể ảnh hưởng an toàn kết cấu khi thi công đường ống nước phía dưới", ông Thanh cho biết.
Đơn vị thi công đang xem xét di dời trạm cấp thoát nước.
Bên cạnh đó, việc phối hợp giữa các đơn vị điện, cấp thoát nước và viễn thông chưa đồng bộ khiến nhiều hạng mục chưa triển khai được, kéo dài thời gian thi công.
Đại diện Trung tâm Phát triển quỹ đất TP Cần Thơ cho biết, công tác di dời điện tại khu vực Ninh Kiều trước đây đã được phê duyệt khoảng 38 tỷ đồng, còn khu vực Bình Thủy khoảng 72 tỷ đồng. Hiện phần lớn kinh phí đã được chi trả, các đơn vị đang tập trung đẩy nhanh giải phóng mặt bằng để ngành điện triển khai thi công đồng loạt.
Trong khi đó, theo Trung tâm Phát triển quỹ đất TP Cần Thơ, mục tiêu hiện nay là tập trung hoàn thành các phần việc còn lại của dự án QL91 trong tháng 5.
Dự án được xác định là công trình giao thông trọng điểm nhằm giảm ùn tắc cửa ngõ phía Bắc Cần Thơ và tăng kết nối liên vùng ĐBSCL. Tuy nhiên, công trình đã kéo dài nhiều năm do vướng giải phóng mặt bằng, điều chỉnh chủ trương và bố trí vốn.
Sau nhiều lần giãn tiến độ, dự án được khởi công lại ngày 22/9/2025 và dự kiến hoàn thành cuối năm 2027. Hiện khó khăn lớn nhất vẫn là công tác bồi thường, di dời hạ tầng kỹ thuật và bàn giao mặt bằng sạch.
Đào Văn
