Đến thời điểm hiện tại, các điều kiện khởi công công trình Nhà máy Thủy điện Trị An mở rộng đã cơ bản được đáp ứng. Về mặt bằng xây dựng, công tác bồi thường, hỗ trợ và tái định cư của dự án đã đạt khoảng 73% diện tích đất cần thu hồi, trong đó diện tích đất đã bàn giao cho chủ đầu tư đạt 23%.

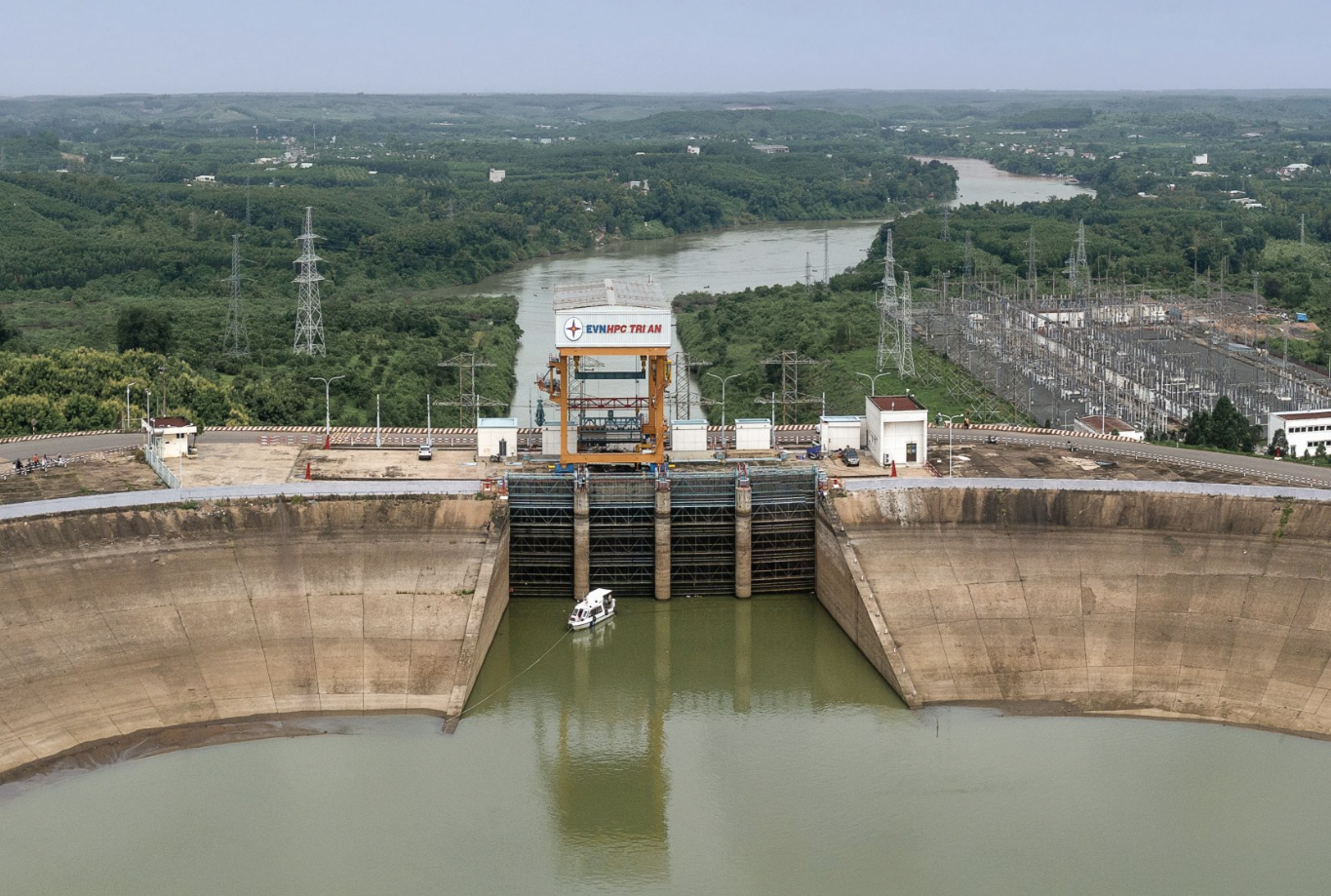

Một góc Nhà máy Thủy điện Trị An.
Đây là dự án được miễn giấy phép xây dựng. Hồ sơ thiết kế bản vẽ thi công của các hạng mục công trình chính như cửa lấy nước, đường ống áp lực, nhà máy, đường thi công và cấp điện thi công đã được phê duyệt đầy đủ.
Công tác rà phá, xử lý bom mìn, vật nổ phục vụ thi công đã hoàn tất, và Ban Quản lý Dự án Điện 3 đã ký hợp đồng xây lắp với đơn vị thi công. Chủ đầu tư và nhà thầu đã xây dựng đầy đủ kế hoạch, phương án và biện pháp nhằm đảm bảo an toàn lao động, bảo vệ môi trường trong suốt quá trình thi công công trình.
Dự án Nhà máy thủy điện Trị An mở rộng có tổng mức đầu tư hơn 3.900 tỷ đồng, gồm 2 tổ máy với tổng công suất 200MW, thuộc danh mục các dự án quan trọng quốc gia, trọng điểm ngành năng lượng. Dự án dự kiến hoàn thành và phát điện cuối năm 2027.
Khi hoàn thành mở rộng, dự án sẽ tăng khả năng huy động công suất cho phụ tải khu vực miền Nam, đặc biệt trong những giờ cao điểm, góp phần cải thiện chế độ làm việc của hệ thống điện. Qua đó, giúp giảm chi phí sản xuất của hệ thống điện quốc gia, tận dụng tối đa khả năng của dòng chảy thông qua việc hạn chế lượng xả thừa hằng năm. Đồng thời cũng giảm phát thải CO2, giảm bớt cường độ làm việc tại các tổ máy của nhà máy hiện hữu, kéo dài tuổi thọ thiết bị.
Nhà máy thủy điện Trị An là công trình thủy điện lớn nhất phía Nam hiện nay. Dự án được xây dựng từ năm 1984 và khánh thành năm 1991.
Hiện nhà máy có 4 tổ máy với tổng công suất thiết kế 400MW, sản lượng điện trung bình hằng năm 1,7 tỷ KWh. Ngoài mục đích chính là sản xuất điện, cung ứng cho lưới điện quốc gia, Nhà máy Thủy điện Trị An còn thực hiện chức năng đảm bảo nước cho sinh hoạt, nông nghiệp, đẩy mặn và điều tiết lũ cho khu vực.
Minh Tuệ
