Côn Đảo sẽ chính thức hòa lưới điện quốc gia vào dịp Quốc khánh 2/9

Côn Đảo sẽ chính thức hòa lưới điện quốc gia vào dịp Quốc khánh 2/9
một ngày trướcBài gốc
Công tác chuẩn bị đang được gấp rút thực hiện
Sự kiện không chỉ có ý nghĩa kỹ thuật - khi Việt Nam hoàn thành một trong những tuyến cáp ngầm biển dài nhất cả nước - mà còn mang tính chiến lược về an ninh năng lượng, kinh tế và xã hội. Khi không còn phụ thuộc vào dầu diesel, Côn Đảo sẽ có đủ điện để phát triển hạ tầng du lịch - dịch vụ, thu hút đầu tư, nâng cao đời sống cư dân và giảm gánh nặng bù lỗ cho Tập đoàn Điện lực Việt Nam (EVN). Chỉ riêng năm 2023, EVN đã phải bù 210 tỷ đồng do chi phí phát điện diesel cao, năm 2024 dự kiến hơn 230 tỷ đồng. Từ nay, Nhà máy diesel An Hội sẽ chuyển sang vai trò dự phòng.
Dự án cấp điện từ lưới điện quốc gia cho huyện Côn Đảo (thuộc tỉnh Bà Rịa - Vũng Tàu cũ, nay là Đặc khu Côn Đảo, TP Hồ Chí Minh) có tổng mức đầu tư 4.923 tỷ đồng, trong đó hơn 2.500 tỷ đồng từ ngân sách trung ương, phần còn lại là vốn tự có của EVN. Công trình do Ban Quản lý dự án Điện 3 (EVNPMB3) đại diện chủ đầu tư.

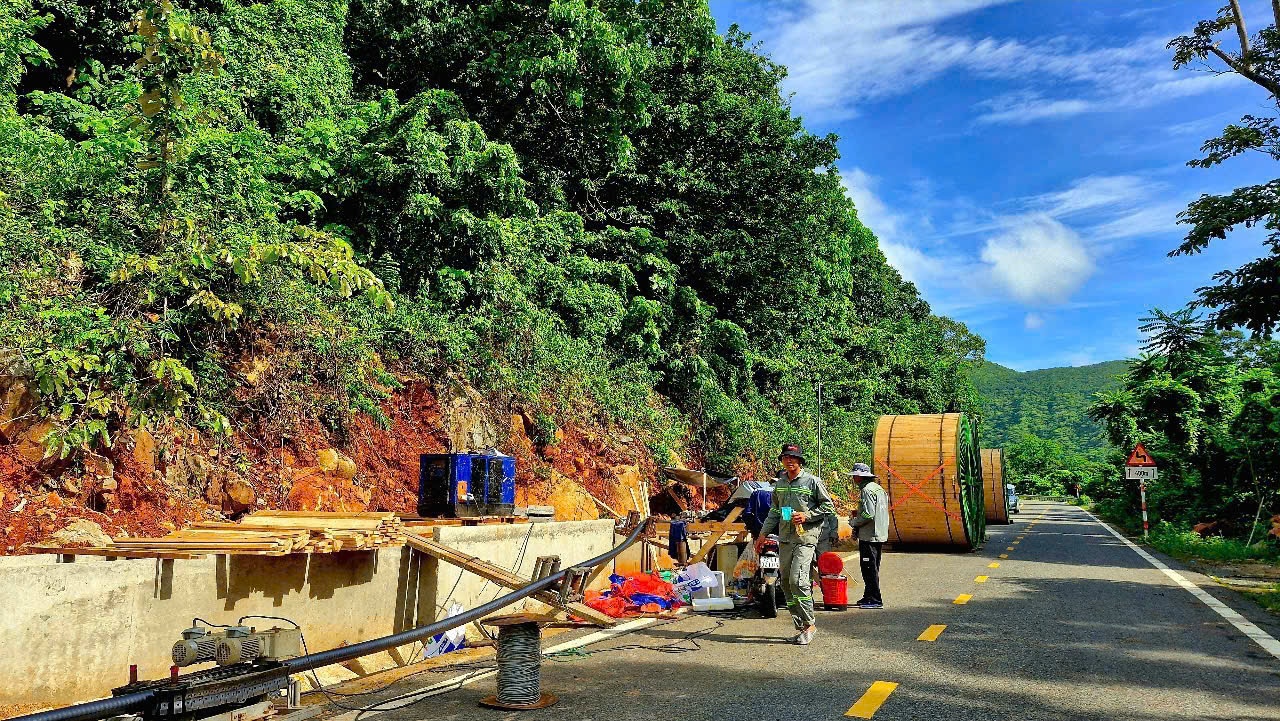

Quy mô dự án gồm mở rộng một ngăn lộ 110kV tại Trạm 220kV Vĩnh Châu, kéo 77,7 km cáp ngầm biển, gần 18 km đường dây trên không từ đất liền ra điểm chuyển tiếp, thêm 8,5 km cáp ngầm trên đảo, và đặc biệt là xây dựng mới Trạm biến áp 110kV GIS Côn Đảo quy mô 2x63MVA.
Ông Trần Ngọc Dũng, Phó giám đốc Ban điều hành Dự án, chia sẻ: “Tuyến cấp điện dài hơn 104 km, phải đi qua nhiều địa hình phức tạp. Khó khăn nhất là kéo cáp ngầm biển, phụ thuộc hoàn toàn vào thời tiết. Chỉ cần biển động là phải dừng ngay”.
Dù điều kiện khắc nghiệt, đặc biệt vào mùa gió chướng cuối năm 2024, các đơn vị thi công đã “tranh thủ từng giờ” khi biển yên, huy động tối đa nhân lực và thiết bị để đảm bảo tiến độ theo chỉ đạo của Chính phủ. Tính đến 26/8, các hạng mục chính đã hoàn thành hơn 99%, sẵn sàng cho đóng điện. Ông Trần Ngọc Vĩnh, đại diện Liên danh Tâm Thành Phát - đơn vị thi công trạm biến áp, cho biết: “Anh em làm cả ngày lẫn đêm để kịp tiến độ. Công trình giờ chỉ còn những phần nhỏ như vệ sinh và lắp dựng cổng”.
Trong nhiều năm qua, người dân Côn Đảo vốn chịu thiệt thòi vì điện chỉ đủ cho nhu cầu sinh hoạt cơ bản, thậm chí phải cắt luân phiên trong mùa cao điểm. Ông Nguyễn Chí Thủy, Đội trưởng Đội quản lý EVN Côn Đảo, cho biết: “Nhà máy An Hội chỉ có công suất tối đa 12 MW, trong khi nhu cầu hiện tại đã lên tới 30 MW. Nhiều khách sạn, nhà hàng phải tự mua máy phát, vừa tốn kém vừa không ổn định”.
Không chỉ dừng lại ở việc đưa điện ra đảo, EVN còn chuẩn bị hạ tầng đón dòng điện quốc gia. Hệ thống trạm biến áp, đường dây hạ thế được nâng cấp từ đầu năm 2024, nâng khả năng tải lên trên 20 MW. EVN Côn Đảo cũng đã lập kế hoạch đầu tư 600 tỷ đồng từ nay đến 2030 để hạ ngầm toàn bộ lưới điện, đảm bảo an toàn và thẩm mỹ, phù hợp định hướng phát triển du lịch cao cấp. Từ cuối năm 2025, hệ thống lưới điện thông minh (SCADA) sẽ được đưa vào vận hành, cho phép điều khiển từ xa và nâng cao tính ổn định.
Sự kiện hòa lưới điện quốc gia vào dịp Quốc khánh 2/9 sẽ là bước ngoặt lịch sử với người dân Côn Đảo - nơi từng được gọi là “địa ngục trần gian”, nay đang vươn mình thành điểm đến năng động, hiện đại, giàu sức sống và cơ hội.
Diệu
