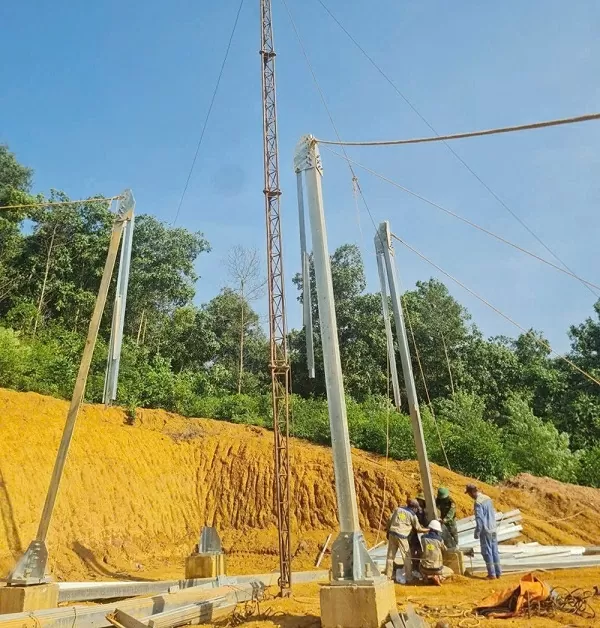

Thi công dựng cột vị trí 212 Dự án đường dây 220kV đấu nối Nghĩa Lộ - TBA 500kV Việt Trì. (Nguồn: EVN)
Dự án đường dây 220kV đấu nối Nghĩa Lộ - TBA 500kV Việt Trì là một trong những dự án được Tổng Liên đoàn lao động Việt Nam và Tập đoàn Điện lực Việt Nam (EVN) phát động thi đua đẩy nhanh tiến độ hoàn thành trong năm 2025.
Nỗ lực tháo gỡ khó khăn
Dự án do Tổng công ty Truyền tải điện quốc gia (EVNNPT) làm chủ đầu tư, Ban QLDA các công trình điện miền Trung (CPMB) thay mặt chủ đầu tư quản lý điều hành dự án, Công ty Truyền tải điện 1 tiếp nhận vận hành sau khi hoàn thành.
Với quy mô 2 mạch và chiều dài gần 94 km, dự án đi qua địa bàn tỉnh Yên Bái và Phú Thọ.
Theo Phó Giám đốc CPMB Nguyễn Văn Tình, đến nay dự án đã vận động hoàn thành bàn giao mặt bằng 256 vị trí móng, bàn giao 112/256 khoảng cột (tương ứng 40/96 khoảng néo hành lang tuyến).
Về tiến độ thi công, hiện đã đúc móng xong 253 vị trí, dựng cột xong 175 vị trí, bàn giao 256/256 cột đến công trường và đang tổ chức kéo dây. Hiện trên tuyến có nhiều tổ, đội thi công đồng bộ dựng cột, kéo dây.
Lãnh đạo CPMB chia sẻ, quá trình triển khai, dự án gặp khó khăn chủ yếu trong công tác bồi thường giải phóng mặt bằng. Các xã đã sáp nhập mới vào hoạt động nên các các quy trình, đơn giá về bồi thường giải phóng mặt bằng của các địa phương chờ ban hành lại. Bên cạnh đó, các địa phương gặp khó khăn về nhân lực trong thực hiện các thủ tục về bồi thường giải phóng mặt bằng.
Để bảo đảm có mặt bằng thi công, CPMB đang phối hợp chặt chẽ với chính quyền địa phương để tháo gỡ từng bước những vướng mắc cụ thể.
Đồng thời, CPMB cũng đã yêu cầu các đơn vị tham gia dự án tăng cường thêm cán bộ đền bù để phối hợp các địa phương kê kiểm, xét nguồn gốc đất lập phương án bồi thường để trình duyệt; tổ chức vận động các hộ dân bàn giao mặt bằng phần móng; tăng cường nhân lực, thiết bị để tập trung triển khai thi công dựng cột, kéo dây đồng loạt các vị trí, các khoảng cột hiện nay.
CPMB đã có có văn bản báo cáo và đăng ký làm việc với lãnh đạo UBND tỉnh Lào Cai để có ý kiến chỉ đạo và tháo gỡ vướng mắc đẩy nhanh tiến độ công tác bồi thường giải phóng mặt bằng cho cho dự án.
Đại diện đơn vị thi công cho hay, thời gian qua, khu vực liên tiếp bị ảnh hưởng bởi thời tiết mưa bão đã tác động lớn đến công tác thi công. Cùng với đó nguồn nhân lực bị phân tán do phải thi công các dự án trọng điểm cấp bách khác của ngành Điện. Tuy nhiên, đơn vị đã huy động đầy đủ số tổ đội, phương tiện máy móc để tăng tốc thi công, quyết tâm hoàn thành dự án đáp ứng đúng yêu cầu của chủ đầu tư.

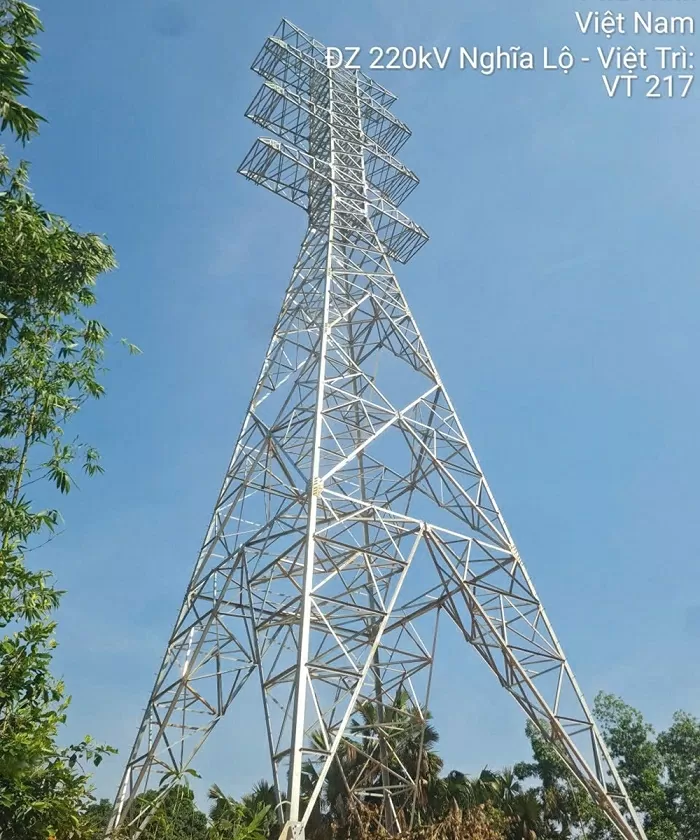

Dự án đã dựng cột xong 175 vị trí. Trong ảnh vị trí cột 217 thuộc địa bàn tỉnh Phú Thọ. (Nguồn: EVN)
Quyết tâm bảo đảm tiến độ
Dự án đường dây 220kV đấu nối Nghĩa Lộ - TBA 500kV Việt Trì sau khi hoàn thành giúp giải phóng công suất từ các nhà máy thủy điện vừa và nhỏ khu vực Tây Bắc. Dự án giúp giảm tổn thất công suất trong lưới truyền tải, tăng cường liên kết hệ thống điện khu vực, nâng cao độ an toàn, tin cậy và ổn định khi vận hành hệ thống điện khu vực và quốc gia, đáp ứng nhu cầu phụ tải công nghiệp, thương mại, dịch vụ, sinh hoạt và các hoạt động khác của khu vực Tây Bắc.
Sau khi hoàn thành, dự án góp phần tăng cường liên kết hệ thống điện, tăng cường độ an toàn, linh hoạt trong vận hành và ổn định cho hệ thống điện quốc gia; tăng cường bảo đảm điện cho miền Bắc.
Tại cuộc họp rà soát tiến độ dự án vừa qua, Phó Tổng giám đốc EVNNPT Trương Hữu Thành yêu cầu toàn công trường phải quyết tâm cao, nỗ lực lớn để đưa dự án về đích.
Cụ thể, lãnh đạo EVNNPT giao lãnh đạo CPMB thường xuyên bám công trường, tập trung chỉ đạo, điều hành đảm bảo hoàn thành đúc móng xong toàn tuyến chậm nhất ngày 20/10/2025; Hoàn thành dựng cột xong toàn tuyến chậm nhất ngày 25/10/2025; Hoàn thành kéo dây xong toàn tuyến chậm nhất ngày 10/11/2025 để tiến hành nghiệm thu đóng điện trong tháng 11/2025.
Những khó khăn vướng mắc đều phải được giải quyết kịp thời tại công trường. Cùng với đó, CPMB cần chủ động bám sát, phối hợp với chính quyền địa phương, các sở, ngành liên quan để tháo gỡ những vướng mắc trong BTGPMB,tổ chức tuyên truyền vận động các hộ dân đồng thuận với dự án.
Phó Tổng giám đốc EVNNPT yêu cầu CPMB họp với từng nhà thầu xây lắp của dự án, trên cơ sở các mốc tiến độ cụ thể để đôn đốc điều hành thi công; đồng thời yêu cầu các nhà thầu phải thi công đồng loạt để đảm bảo các mốc tiến độ yêu cầu
Cùng với đó, lãnh đạo EVNNPT giao các nhà thầu xây lắp huy động mọi nguồn lực với đầy đủ nhân lực, máy thi công,… để thi công đồng loạt, song song dựng trụ các vị trí, kéo dây các khoảng néo, đảm bảo đóng điện dự án theo đúng yêu cầu.
Trong khi đó, các Ban chuyên môn của EVNNPT thường xuyên nắm bắt tình hình thi công trên công trường để cùng CPMB giải quyết các vướng mắc; kịp thời báo cáo và tham mưu lãnh đạo Tổng công ty giải quyết các khó khăn, vướng mắc vượt thẩm quyền.
Với quyết tâm cao độ và tinh thần làm việc không ngừng nghỉ trên công trường, tin tưởng rằng dự án đường dây 220kV đấu nối Nghĩa Lộ - TBA 500kV Việt Trì sẽ tăng tốc về đích đúng hẹn trong năm, ghi dấu thành công thêm một công trình trọng điểm của EVN năm 2025.
Tống Thoan
