Trước khi làm việc, Phó Chủ tịch UBND tỉnh Phùng Thành Vinh đã đi kiểm tra thực tế tình hình triển khai 4 Cụm công nghiệp, gồm: Cụm công nghiệp Lạc Sơn (phần diện tích mở rộng); Cụm công nghiệp Diễn Thắng; Cụm công nghiệp Hưng Đông và Cụm công nghiệp Hưng Yên.

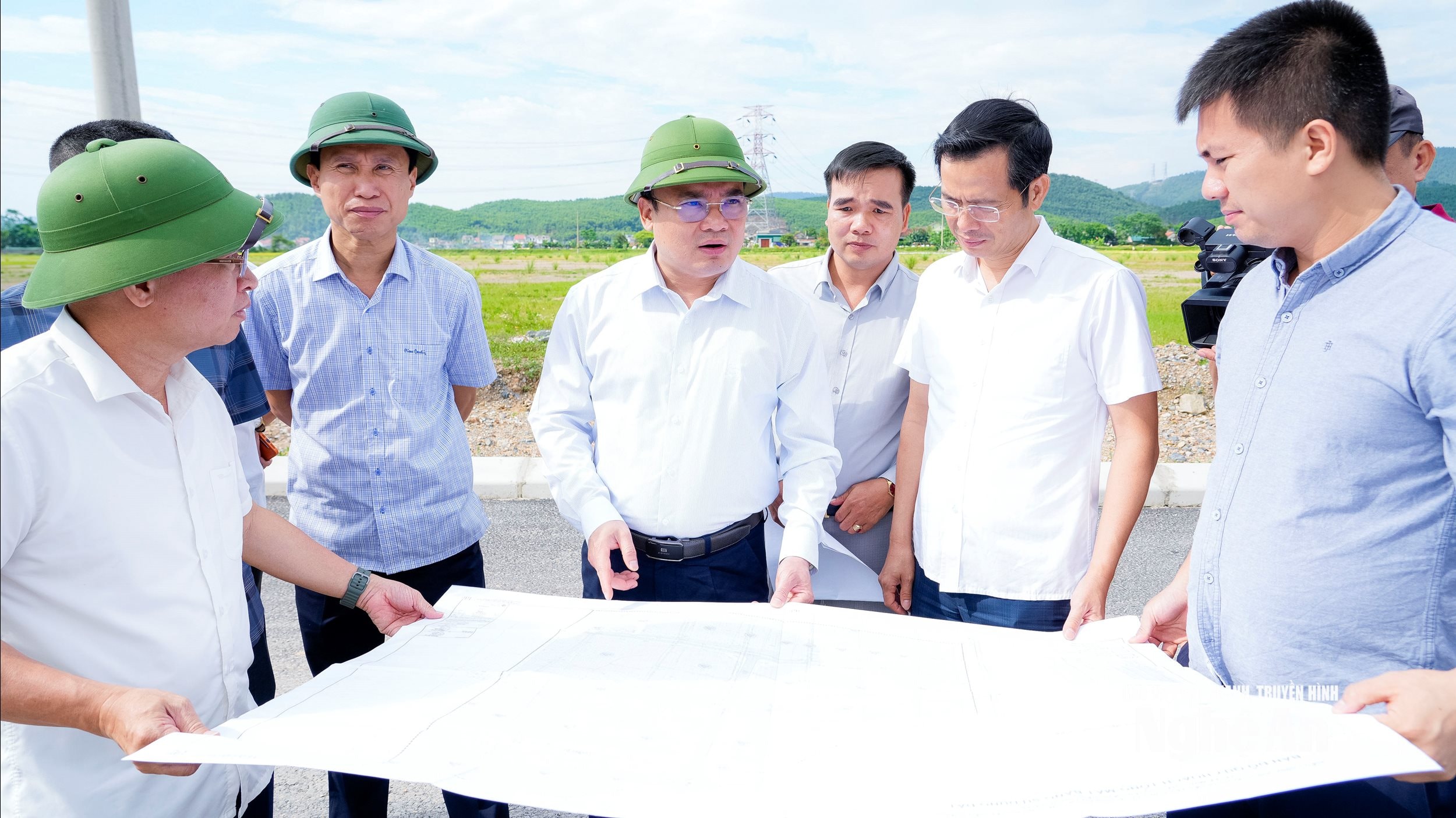

Phó Chủ tịch UBND tỉnh Phùng Thành Vinh kiểm tra thực tế tình hình triển khai Cụm công nghiệp Lạc Sơn (phần diện tích mở rộng). Ảnh: Phạm Bằng
Cụm công nghiệp Lạc Sơn (phần diện tích mở rộng) tại xã Thuần Trung có diện tích mở rộng 56,48ha. Tổng mức vốn đầu tư phần diện tích mở rộng hơn 338 tỷ đồng do Công ty cổ phần Thiết bị Trường Hải làm chủ đầu tư. Dự án dự kiến hoàn thành đi vào hoạt động trong quý I/2029.
Đến nay, dự án đã hoàn thành đo đạc chỉnh lý bản đồ địa chính; chưa hoàn thành giải phóng mặt bằng, chưa được giao đất, cho thuê đất; chưa đầu tư xây dựng hạ tầng kỹ thuật cụm công nghiệp.

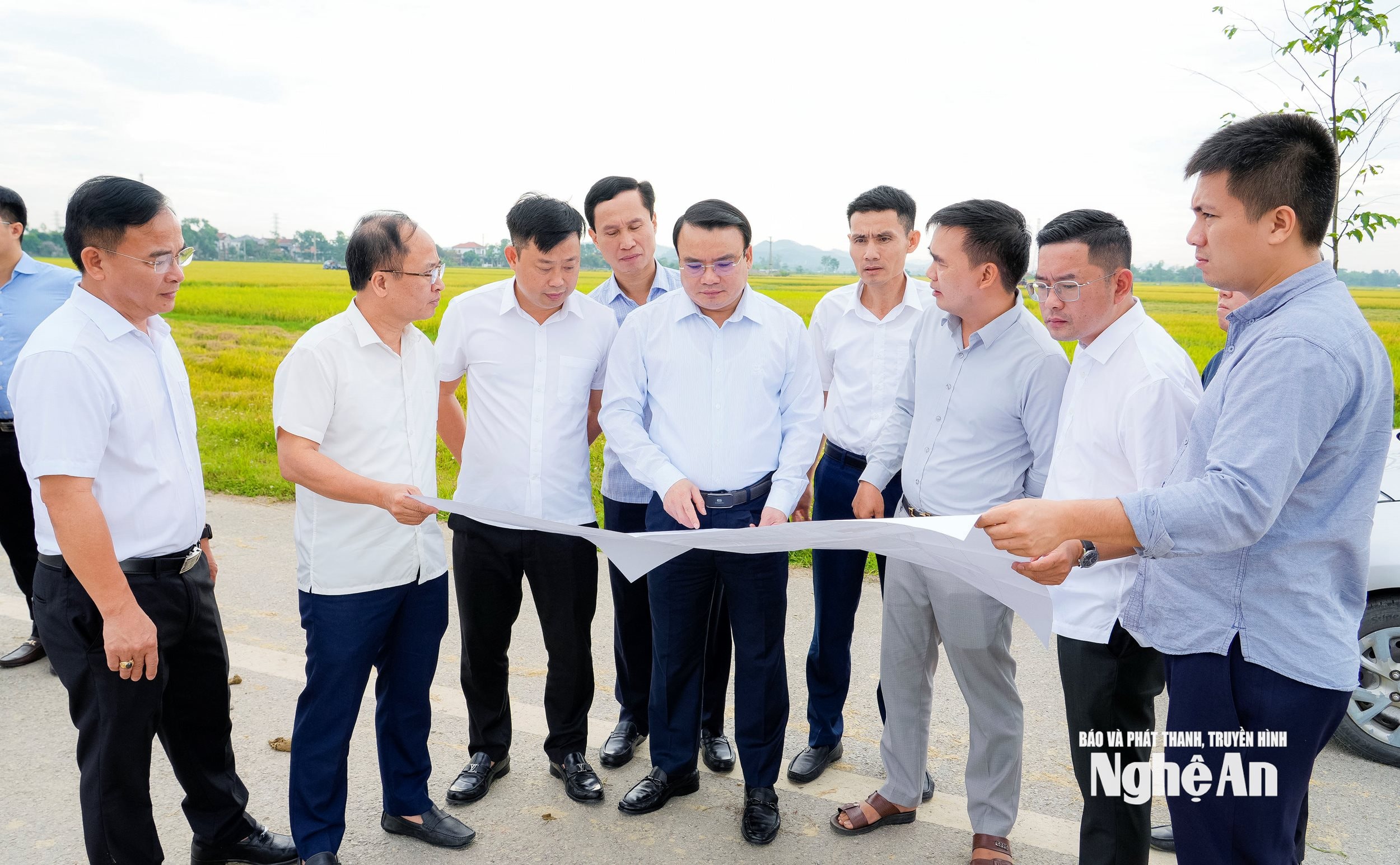

Phó Chủ tịch UBND tỉnh Phùng Thành Vinh kiểm tra thực tế tình hình triển khai Cụm công nghiệp Diễn Thắng. Ảnh: Phạm Bằng
Cụm công nghiệp Diễn Thắng tại xã Minh Châu có diện tích 40ha do Công ty cổ phần Đầu tư Công nghiệp Diễn Thắng làm chủ đầu tư. Tổng mức vốn đầu tư khoảng 321 tỷ đồng và dự kiến hoàn thành đầu tư xây dựng hạ tầng kỹ thuật, đưa vào hoạt động trong quý IV/2025. Đến nay, dự án đang chậm tiến độ.
Chủ đầu tư đã được UBND tỉnh cho thuê đất (đợt 1) với diện tích hơn 396m2 để thực hiện dự án. Song, còn hơn 3.318m2 đã hoàn thành bồi thường giải phóng mặt bằng nhưng chưa được giao đất, cho thuê đất do chủ đầu tư chưa thực hiện ký quỹ đảm bảo thực hiện dự án.
Cụm công nghiệp Diễn Thắng còn hơn 3.000m 2 chưa được giao đất, cho thuê đất do chủ đầu tư chưa thực hiện ký quỹ đảm bảo thực hiện dự án. Ảnh: Phạm Bằng
Cụm công nghiệp Hưng Yên tại xã Yên Trung có diện tích 30ha do Công ty cổ phần Đầu tư hạ tầng VKC Group làm chủ đầu tư. Dự án có tổng mức đầu tư hơn 265 tỷ đồng, dự kiến hoàn thành đưa vào khai thác, sử dụng từ quý II/2025 đến hết quý II/2027.
Hiện, dự án chưa được giao đất, đã hoàn thành bồi thường giải phóng mặt bằng diện tích 27ha/30ha (đạt 90%), đang tập hợp hồ sơ để được giao đất. Chưa triển khai xây dựng hạ tầng kỹ thuật cụm công nghiệp.

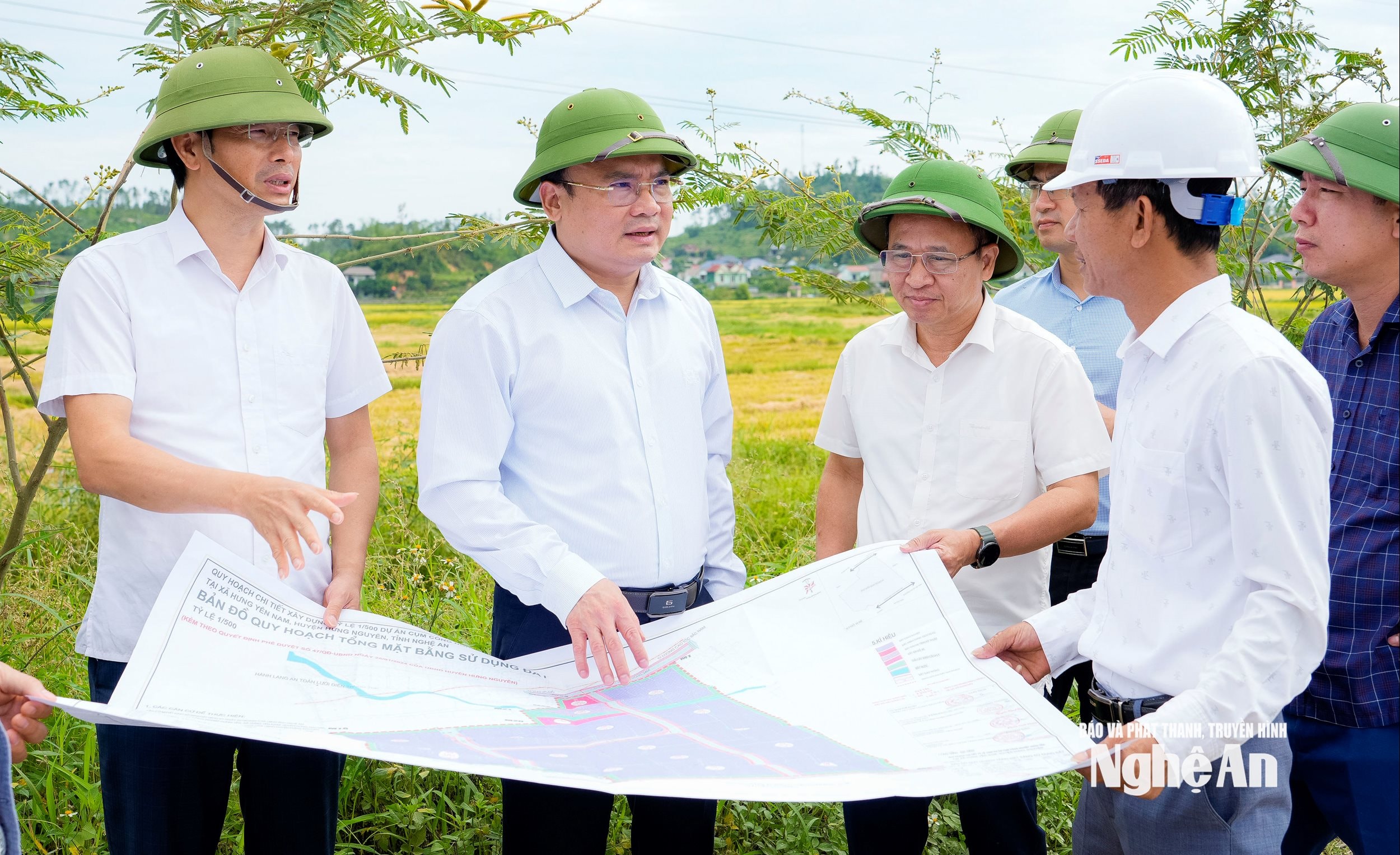

Phó Chủ tịch UBND tỉnh Phùng Thành Vinh kiểm tra thực tế tình hình triển khai Cụm công nghiệp Hưng Yên. Ảnh: Phạm Bằng
Cụm công nghiệp Hưng Đông tại phường Vinh Hưng có diện tích 39,51ha, trong đó giai đoạn 1 là 27,2ha do Công ty CP Đầu tư phát triển hạ tầng và đô thị đường sắt làm chủ đầu tư. Dự án có tổng vốn đầu tư hơn 253 tỷ đồng, dự kiến hoàn thành xây dựng đồng bộ hạ tầng kỹ thuật trong thời gian 24 tháng kể từ ngày UBND tỉnh cho phép điều chỉnh giấy chứng nhận đăng ký đầu tư ngày 25/6/2025.
Đến nay, dự án đã hoàn thành bồi thường giải phóng mặt bằng diện tích hơn 24ha và đã được bàn giao đất tại thực địa. Chủ đầu tư đang lập Báo cáo đánh giá tác động môi trường, chưa đầu tư xây dựng hạ tầng kỹ thuật cụm công nghiệp.
Phó Chủ tịch UBND tỉnh Phùng Thành Vinh chủ trì họp với các địa phương, chủ đầu tư, lãnh đạo các sở, ngành. Ảnh: Phạm Bằng
Sau khi kiểm tra thực tế, Phó Chủ tịch UBND tỉnh Phùng Thành Vinh đã chủ trì họp với các địa phương, chủ đầu tư, lãnh đạo các sở, ngành để nghe cụ thể các vướng mắc, khó khăn, kiến nghị, đề xuất và phương án giải quyết.
Kết luận tại buổi làm việc, Phó Chủ tịch UBND tỉnh Phùng Thành Vinh yêu cầu xã Thuần Trung phối hợp với chủ đầu tư dự án Cụm công nghiệp Lạc Sơn ngày 15/5/2026 phải có Tờ trình gửi UBND tỉnh để trình HĐND tỉnh ban hành Nghị quyết thu hồi đất để thực hiện dự án. Trên cơ sở đó, cam kết tiến độ ký quỹ đảm bảo thực hiện dự án; tiến hành công tác bồi thường giải phóng mặt bằng và xây dựng hạ tầng kỹ thuật.
Chủ đầu tư Cụm công nghiệp Diễn Thắng phát biểu. Ảnh: Phạm Bằng
Về vướng mắc tại Cụm công nghiệp Diễn Thắng do chủ đầu tư chưa thực hiện ký quỹ đảm bảo thực hiện dự án, Phó Chủ tịch UBND tỉnh Phùng Thành Vinh giao Sở Tài chính chủ trì, phối hợp với các sở, ngành, chủ đầu tư tham mưu, xin ý kiến cấp thẩm quyền phương án giải quyết để dự án có thể triển khai đúng tiến độ.
Về Cụm công nghiệp Hưng Yên, Phó Chủ tịch UBND tỉnh giao Sở Công thương chủ trì theo dõi tiến độ triển khai và báo cáo với UBND tỉnh; đến ngày 30/5 phải hoàn thành xong công tác giải phóng mặt bằng, sau đó lập hồ sơ để giao đất, cho thuê đất.
Phó Chủ tịch UBND tỉnh Phùng Thành Vinh phát biểu kết luận. Ảnh: Phạm Bằng
Sở Nông nghiệp và Môi trường tham mưu UBND tỉnh phương án giải quyết vướng mắc liên quan đến điểm xả thải và nguồn tiếp nhận nước thải, đáp ứng tiến độ thực hiện đầu tư xây dựng hạ tầng kỹ thuật cụm công nghiệp.
Đối với Cụm công nghiệp Hưng Đông, Phó Chủ tịch UBND tỉnh Phùng Thành Vinh yêu cầu chủ đầu tư đẩy nhanh tiến độ xây dựng hạ tầng kỹ thuật trong cụm công nghiệp, hoàn thành trong quý II/2027.
Phạm Bằng
