Đóng điện thành công đường dây 500kV Lào Cai - Vĩnh Yên, vượt tiến độ 8 tháng

Đóng điện thành công đường dây 500kV Lào Cai - Vĩnh Yên, vượt tiến độ 8 tháng
3 giờ trướcBài gốc
Vào lúc 23h12 ngày 30/9, Tập đoàn Điện lực Việt Nam (EVN), Ban Quản lý dự án Điện 1 phối hợp các đơn vị thi công đã đóng điện thành công đường dây 500kV Lào Cai - Vĩnh Yên. Công trình hoàn thành vượt tiến độ 8 tháng so với kế hoạch được Thủ tướng Chính phủ phê duyệt, đánh dấu nỗ lực lớn của hàng nghìn cán bộ, kỹ sư, công nhân trên công trường trong điều kiện thời tiết khắc nghiệt và địa hình phức tạp.

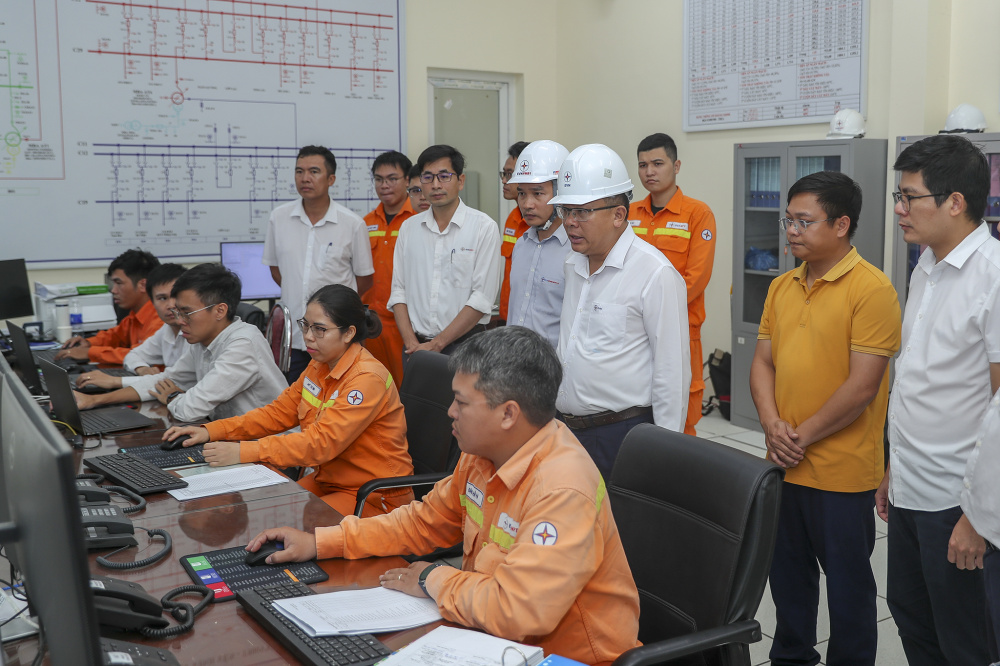

Phó tổng giám đốc Tập đoàn Điện lực Việt Nam Phạm Hồng Phương chỉ đạo công tác đóng điện đường dây 500kV Lào Cai - Vĩnh Yên
Trước đó, trong các ngày 29 và 30/9, trạm biến áp (TBA) 500kV Lào Cai giai đoạn 2 và các ngăn lộ 500kV tại TBA 500kV Vĩnh Yên cũng đã được đóng điện thành công, bảo đảm đồng bộ với dự án.
Dự án Đường dây 500kV Lào Cai - Vĩnh Yên:
Chủ đầu tư: Tập đoàn Điện lực Việt Nam;
Đại diện chủ đầu tư quản lý, điều hành dự án: Ban QLDA Điện 1;
Tổng mức đầu tư: Hơn 7.410 tỷ đồng;
Địa phận dự án đi qua: Lào Cai, Phú Thọ;
Khởi công: Ngày 16/3/2025;
Đóng điện: Ngày 29/9/2025.
Dự án đường dây 500kV Lào Cai - Vĩnh Yên là công trình trọng điểm quốc gia, gồm đường dây mạch kép dài 229,5 km với 468 vị trí móng cột, đi qua hai tỉnh Lào Cai và Phú Thọ. Điểm đầu là TBA 500kV Lào Cai, điểm cuối là TBA 500kV Vĩnh Yên. Tổng mức đầu tư hơn 7.410 tỷ đồng, trong đó 80% là vốn vay từ Vietcombank, 20% vốn đối ứng của EVN. Song song, dự án TBA 500kV Lào Cai giai đoạn 2 cũng hoàn thành với tổng mức đầu tư hơn 1.564 tỷ đồng.

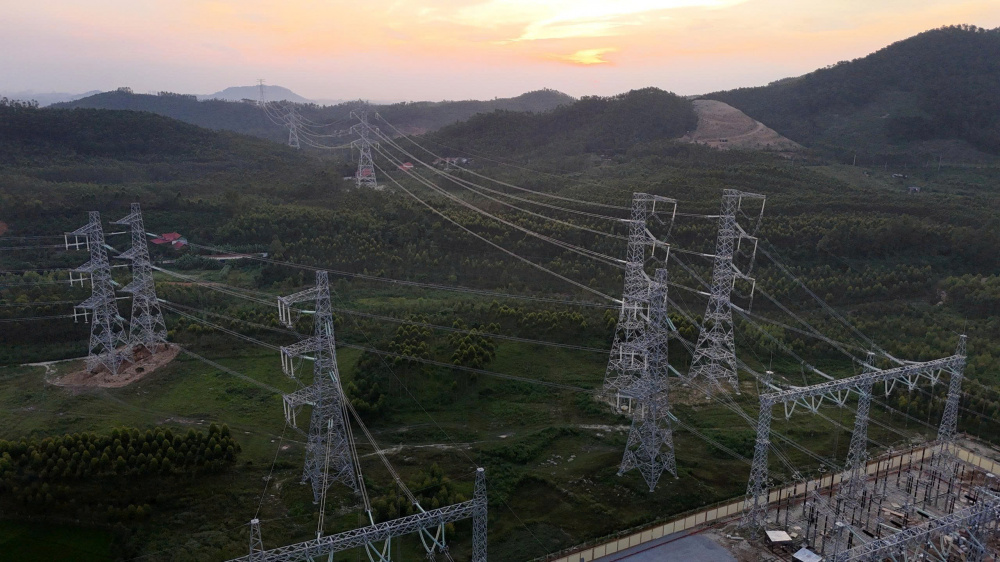

Đường dây 500kV Lào Cai - Vĩnh Yên
Khi đưa vào vận hành, công trình có khả năng truyền tải khoảng 3.000 MW từ các nhà máy thủy điện khu vực Tây Bắc và lân cận, góp phần tăng khả năng nhập khẩu điện, giảm tổn thất trên lưới, nâng cao hiệu quả sản xuất kinh doanh và bảo đảm an toàn, ổn định hệ thống điện quốc gia.
Mặc dù đối diện nhiều thách thức về địa hình, giải phóng mặt bằng và tiến độ gấp rút, dự án đã được triển khai khẩn trương nhờ quyết tâm cao của EVN, Ban QLDA Điện 1, các nhà thầu, đơn vị cung cấp vật tư thiết bị cùng sự chỉ đạo sát sao của Chính phủ, các bộ, ngành và sự hỗ trợ của chính quyền, nhân dân các địa phương.
Sau khi đóng điện, EVN và Ban QLDA Điện 1 sẽ tiếp tục hoàn thiện hạng mục, thủ tục liên quan, đưa công trình vào vận hành đầu tháng 10/2025, chào mừng kỷ niệm 71 năm Ngày Giải phóng Thủ đô (10/10/1954 - 10/10/2025), Đại hội Đảng bộ Chính phủ lần thứ nhất (2025-2030) và Đại hội đại biểu toàn quốc lần thứ XIV của Đảng.
Dự án Trạm biến áp 500 kV Lào Cai giai đoạn 2:
Chủ đầu tư: Tập đoàn Điện lực Việt Nam;
Đại diện chủ đầu tư quản lý, điều hành dự án: Ban QLDA Điện 1;
Tổng mức đầu tư: Hơn 1.564 tỷ đồng;
Địa điểm xây dựng: Lào Cai;
Khởi công: Ngày 21/4/2022;
Đóng điện: Ngày 29/9/2025.
Thái Dương
Nguồn Tạp chí Công thương : https://tapchicongthuong.vn/dong-dien-thanh-cong-duong-day-500kv-lao-cai-vinh-yen--vuot-tien-do-8-thang-251232.htm
