Ngày 13/3, Tỉnh ủy và UBND tỉnh Đồng Nai tổ chức Hội nghị tổng kết công tác giải ngân vốn đầu tư công năm 2025 và triển khai phương hướng, nhiệm vụ năm 2026.
Toàn cảnh buổi làm việc về giải ngân vốn đầu tư công.
Theo báo cáo của Sở Tài chính, tổng kế hoạch vốn đầu tư công năm 2025 được Thủ tướng Chính phủ giao cho Đồng Nai hơn 31.800 tỷ đồng. Trên cơ sở đó, UBND tỉnh Đồng Nai đã chủ động phân bổ chi tiết cho các dự án hạ tầng trên địa bàn.
Tính đến hết tháng 1/2026, tổng giá trị giải ngân trên địa bàn tỉnh đạt hơn 24.800 tỷ đồng, đạt gần 68% kế hoạch UBND tỉnh giao và hơn 78% kế hoạch Thủ tướng Chính phủ giao. Đáng chú ý, nếu loại trừ các dự án lớn được Quốc hội cho phép kéo dài thời gian thực hiện, tỷ lệ giải ngân của tỉnh đạt trên 107% kế hoạch Thủ tướng giao.
Bước sang năm 2026, tổng kế hoạch vốn đầu tư công được Thủ tướng Chính phủ giao cho Đồng Nai là hơn 27.000 tỷ đồng. Tính đến nay toàn tỉnh đã giải ngân hơn 1.000 tỷ đồng, đạt hơn 3,7% kế hoạch được giao.
Phó bí thư Tỉnh ủy Đồng Nai Võ Tấn Đức cho biết, năm 2025 là năm có ý nghĩa đặc biệt quan trọng trong việc thực hiện kế hoạch đầu tư công trung hạn giai đoạn 2021-2025. Trong bối cảnh còn nhiều khó khăn, thách thức, song với sự chỉ đạo quyết liệt của Tỉnh ủy, HĐND, UBND tỉnh cùng sự vào cuộc của cả hệ thống chính trị, công tác đầu tư công của tỉnh đã đạt nhiều kết quả tích cực, góp phần thúc đẩy phát triển kinh tế - xã hội.
Dịp này Đồng Nai cũng khen thưởng nhiều đơn vị, cá nhân làm tốt công tác giải ngân vốn đầu tư công.
Tuy nhiên, bên cạnh những kết quả đạt được, công tác giải ngân vốn đầu tư công trên địa bàn tỉnh vẫn còn một số hạn chế như: tiến độ giải ngân tại một số dự án còn chậm; công tác bồi thường, giải phóng mặt bằng còn gặp nhiều khó khăn; thủ tục đầu tư ở một số khâu vẫn kéo dài. Những tồn tại này cần được nghiêm túc rút kinh nghiệm và có giải pháp khắc phục quyết liệt trong thời gian tới.
Còn Phó chủ tịch UBND tỉnh Đồng Nai Hồ Văn Hà nhấn mạnh, năm 2026 là năm đầu tiên triển khai kế hoạch đầu tư công trung hạn giai đoạn mới, do đó nhiệm vụ quản lý và giải ngân vốn đầu tư công của tỉnh sẽ rất nặng nề.
Trong bối cảnh yêu cầu phát triển ngày càng cao, nguồn lực ngân sách cần được sử dụng hiệu quả, đúng mục tiêu, đúng tiến độ và phát huy tối đa hiệu quả đầu tư. Vì vậy, các sở, ngành, địa phương và chủ đầu tư phải thống nhất nhận thức rằng việc đẩy nhanh tiến độ thực hiện và giải ngân vốn đầu tư công không chỉ là nhiệm vụ về tài chính - ngân sách mà còn là nhiệm vụ chính trị quan trọng, góp phần thúc đẩy tăng trưởng kinh tế, hoàn thiện kết cấu hạ tầng và cải thiện môi trường đầu tư.

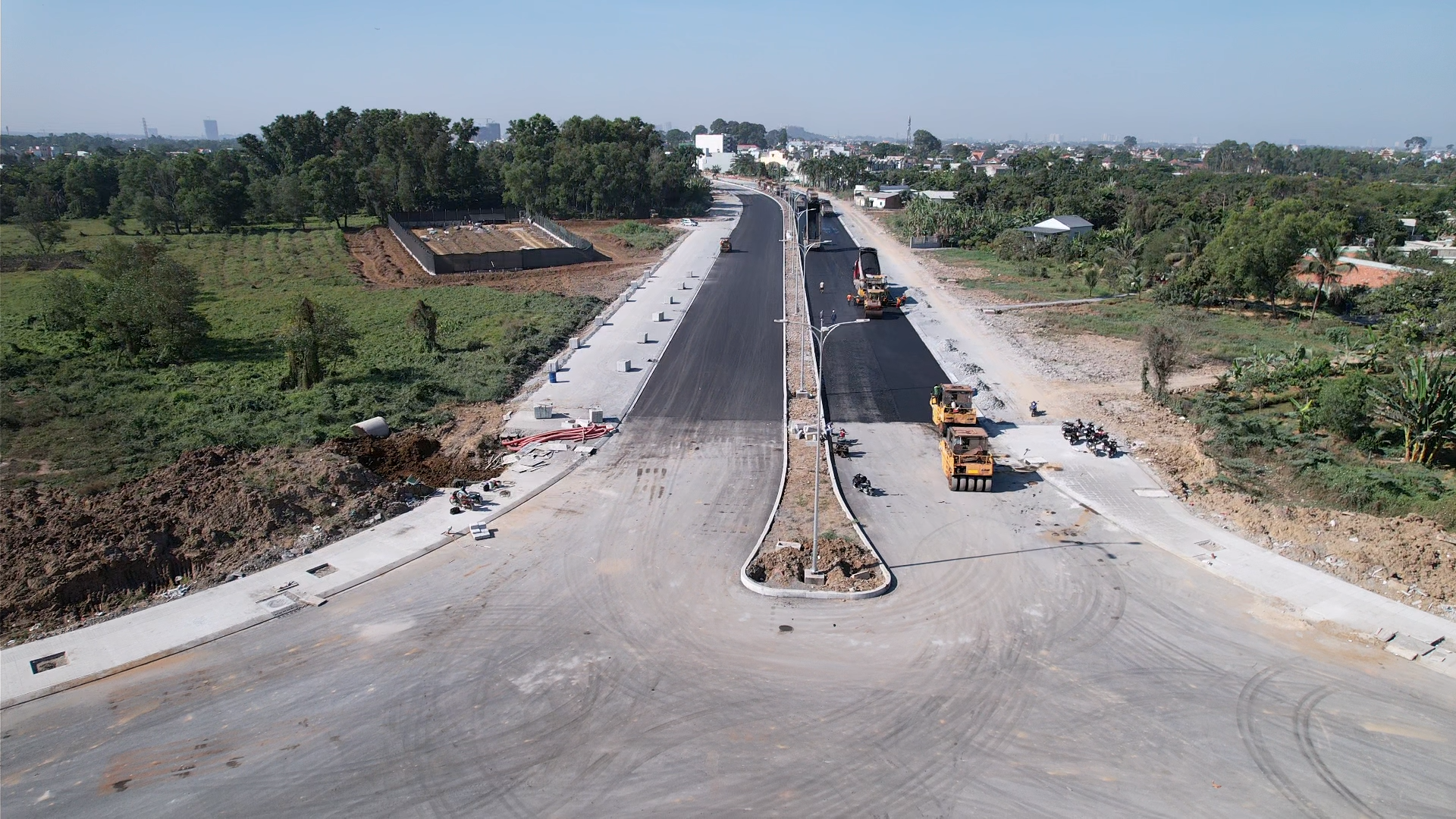

Đồng Nai hiện nay đang tăng tốc đẩy nhanh các dự án, tăng giải ngân vốn đầu tư công.
Phó chủ tịch UBND tỉnh Đồng Nai đề nghị các đơn vị phải thực hiện tốt công tác chuẩn bị dự án, yếu tố tiên quyết để đẩy nhanh tiến độ giải ngân. Thực tế cho thấy, nhiều dự án chậm tiến độ không phải do thiếu vốn mà do khâu chuẩn bị đầu tư chưa kỹ lưỡng. Đồng thời cần tập trung tháo gỡ các điểm nghẽn trong công tác bồi thường, giải phóng mặt bằng; nâng cao trách nhiệm của người đứng đầu và tăng cường phối hợp giữa các sở, ngành, địa phương trong quá trình triển khai.
"Trong điều kiện nguồn lực đầu tư công của tỉnh là hữu hạn, trong khi nhu cầu phát triển hạ tầng rất lớn, mỗi dự án được bố trí vốn phải được tổ chức triển khai hiệu quả nhất. Phải quyết tâm sử dụng hiệu quả từng đồng vốn ngân sách, không để vốn đầu tư công nằm chờ dự án", ông Hồ Văn Hà nhấn mạnh.
Dịp này, 14 tập thể đã được UBND tỉnh Đồng Nai tặng bằng khen vì có thành tích xuất sắc trong công tác giải ngân vốn đầu tư công năm 2025.
Đầu tư hơn 13.300 tỷ đồng phát triển hạ tầng điện giai đoạn 2026-2030
Trong ngày Phó chủ tịch Thường trực UBND tỉnh Đồng Nai Nguyễn Kim Long đã làm việc với Tổng công ty Điện lực Miền Nam và Công ty Điện lực Đồng Nai để nghe báo cáo và tháo gỡ những khó khăn, vướng mắc trong quá trình triển khai các công trình điện 110kV trên địa bàn tỉnh.
Theo báo cáo của ông Trương Đình Quốc, Giám đốc Công ty Điện lực Đồng Nai, trong giai đoạn 2021-2025, ngành điện đã bố trí gần 8.000 tỷ đồng để đầu tư xây dựng các công trình lưới điện trên địa bàn tỉnh. Đến nay, 14 công trình đã hoàn thành và đưa vào vận hành, một số dự án khác đang tiếp tục được triển khai thi công.
Trong giai đoạn 2026-2030, ngành điện dự kiến tiếp tục bố trí khoảng 13.300 tỷ đồng để đầu tư phát triển hạ tầng điện, nhằm đáp ứng nhu cầu phụ tải ngày càng tăng cũng như phục vụ mục tiêu phát triển kinh tế - xã hội của tỉnh.
Quá trình triển khai các dự án điện vẫn gặp không ít khó khăn. Trong đó, sự thiếu đồng bộ giữa quy hoạch điện với quy hoạch sử dụng đất và quy hoạch xây dựng của địa phương khiến việc thỏa thuận hướng tuyến đường dây kéo dài. Ngành điện kiến nghị UBND tỉnh Đồng Nai xem xét tháo gỡ các vướng mắc nêu trên, đồng thời chỉ đạo các sở, ngành và địa phương tăng cường phối hợp hỗ trợ doanh nghiệp trong việc hoàn thiện thủ tục quy hoạch, chủ trương đầu tư, đấu thầu lựa chọn nhà đầu tư cũng như công tác giải phóng mặt bằng, nhằm đẩy nhanh tiến độ triển khai các công trình điện 110kV.
Kết luận buổi làm việc, Phó chủ tịch Thường trực UBND tỉnh Nguyễn Kim Long khẳng định điện là hạ tầng thiết yếu, đóng vai trò động lực thúc đẩy sự phát triển của nhiều ngành, lĩnh vực khác. Theo ông, ngành điện cần tiếp tục đẩy nhanh tiến độ triển khai các dự án theo kế hoạch của ngành và Quy hoạch tỉnh đã được phê duyệt, trong đó ưu tiên 3 nhóm dự án phục vụ phát triển các khu công nghiệp, các khu đô thị mới và đô thị chiến lược của tỉnh, đồng thời bảo đảm cấp điện phục vụ nhu cầu sinh hoạt của người dân khu vực phía Bắc tỉnh.
Phó chủ tịch Thường trực UBND tỉnh giao Sở Công thương chủ trì rà soát, tham mưu tháo gỡ các vướng mắc đối với các dự án điện đang triển khai, lập tổ công tác hỗ trợ tháo gỡ khó khăn cho các công trình, dự án điện, đồng thời đôn đốc các sở, ngành liên quan hoàn thiện đầy đủ các thủ tục về quy hoạch, chủ trương đầu tư và lựa chọn nhà đầu tư.
