Đồng Nai tháo gỡ vướng mắc mặt bằng, vật liệu cho dự án thủy điện Trị An mở rộng

Đồng Nai tháo gỡ vướng mắc mặt bằng, vật liệu cho dự án thủy điện Trị An mở rộng
2 giờ trướcBài gốc
Ngày 12/3, ông Hồ Văn Hà, Phó chủ tịch UBND tỉnh Đồng Nai đã chủ trì buổi làm việc với các sở, ngành và địa phương liên quan nhằm kiểm tra tiến độ công tác bồi thường, giải phóng mặt bằng phục vụ thi công dự án Nhà máy thủy điện Trị An mở rộng tại xã Trị An, Đồng Nai.

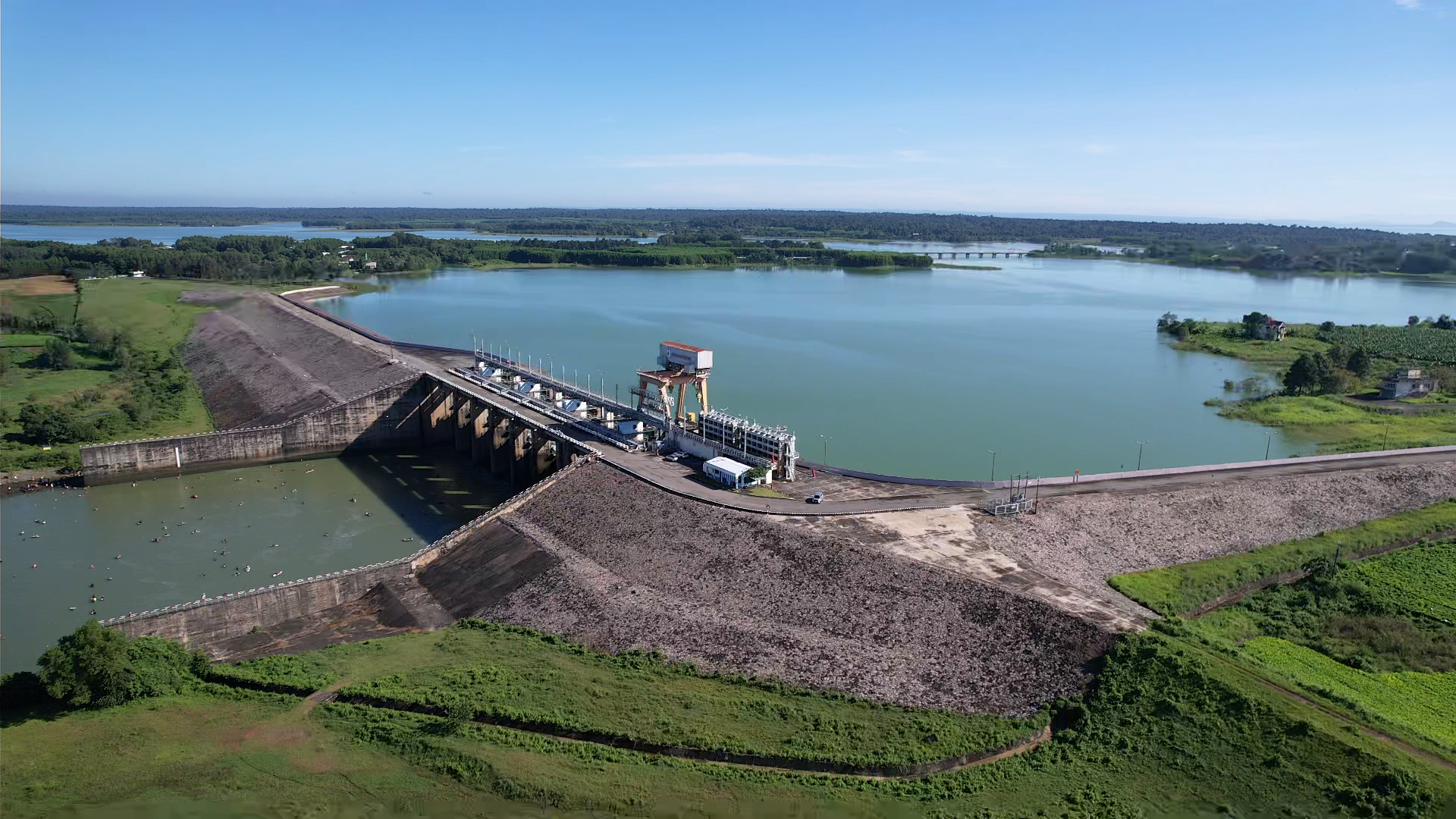

Toàn cảnh khu vực xả tràn đóng tràn của Thủy điện Trị An.
Theo báo cáo của Ban Quản lý dự án điện 3 (thuộc Tập đoàn Điện lực Việt Nam), quá trình triển khai dự án thời gian qua phát sinh một số khó khăn, chủ yếu liên quan đến mặt bằng thi công và nguồn vật liệu phục vụ công trình.
Cụ thể, tại khu vực công trình chính của dự án, hiện vẫn chưa có mặt bằng để triển khai đào đoạn đường ống áp lực dẫn nước vào nhà máy. Ngoài ra, khu vực bãi thải của dự án đã gần như quá tải do vẫn còn 28 thửa đất chưa được phê duyệt phương án bồi thường, dẫn đến việc chưa thể mở rộng khu vực đổ thải theo kế hoạch.
Một hạng mục quan trọng khác là cầu Hiếu Liêm cũng thuộc dự án hiện đang gặp vướng mắc khi chưa được bàn giao mặt bằng tại khu vực đầu mố B và đường dẫn đầu cầu, khiến tiến độ thi công hạng mục này chưa thể triển khai đồng bộ.
Bên cạnh khó khăn về mặt bằng, trong quá trình thi công, dự án còn gặp trở ngại về nguồn vật liệu xây dựng, đặc biệt là đá dăm chưa đáp ứng đủ nhu cầu phục vụ thi công. Ngoài ra, từ đầu tháng 3 đến nay, giá nhiên liệu, nhất là dầu phục vụ máy móc thi công, có xu hướng tăng cao. Lượng nhiên liệu thực tế mua được chỉ đạt khoảng 1/3 so với nhu cầu, ảnh hưởng đáng kể đến hoạt động của các thiết bị thi công trên công trường.
Trước những khó khăn trên, Ban Quản lý dự án điện 3 kiến nghị UBND tỉnh Đồng Nai chỉ đạo các cơ quan, đơn vị liên quan khẩn trương phối hợp tháo gỡ các vướng mắc. Trong đó, mục tiêu đặt ra là hoàn thành bàn giao toàn bộ mặt bằng sạch trong tháng 3 để phục vụ thi công công trình chính và hạng mục cầu Hiếu Liêm.

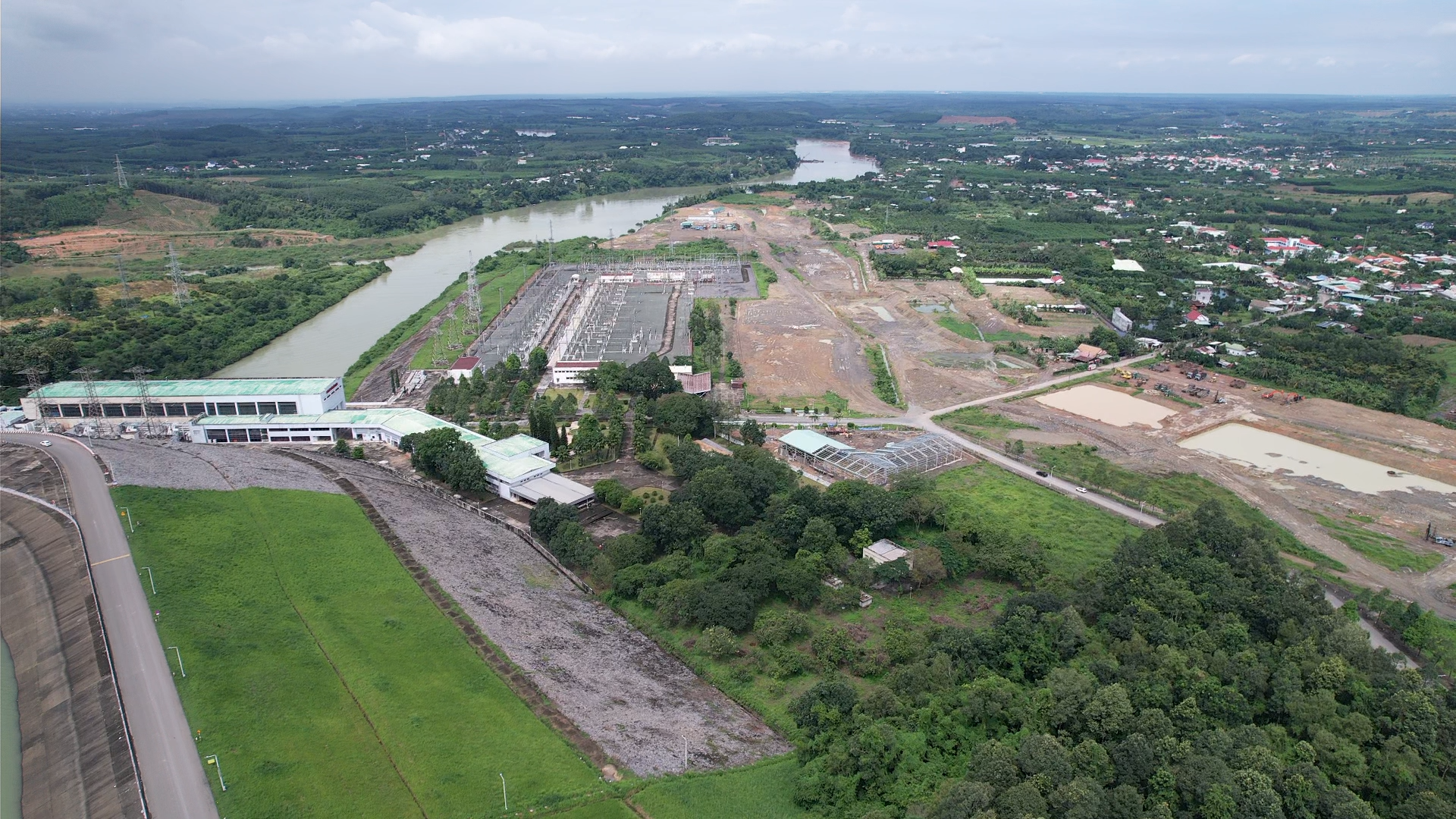

Khu vực triển khai dự án Thủy điện Trị An mở rộng.
Đồng thời, Ban Quản lý dự án cũng đề nghị Sở Nông nghiệp và Môi trường làm việc với mỏ đá Tân Cang 1 nhằm tăng cường công suất khai thác, bổ sung nguồn đá dăm phục vụ dự án. Ngoài ra, ngành chức năng cần giới thiệu thêm một số mỏ đá khác trên địa bàn để đa dạng nguồn cung vật liệu, bảo đảm tiến độ thi công trong giai đoạn cao điểm.
Tại buổi làm việc, lãnh đạo UBND xã Trị An cùng đại diện Sở Nông nghiệp và Môi trường đã báo cáo chi tiết về tiến độ giải phóng mặt bằng, công tác bố trí tái định cư cho các hộ dân bị ảnh hưởng cũng như những khó khăn, vướng mắc phát sinh trong quá trình triển khai tại địa phương.
Kết luận buổi làm việc, Phó chủ tịch UBND tỉnh Đồng Nai Hồ Văn Hà nhấn mạnh rằng đến thời điểm hiện nay, các văn bản, cơ chế và quy định cần thiết phục vụ công tác giải phóng mặt bằng của dự án đã được tỉnh ban hành đầy đủ. Đồng thời, tỉnh cũng đã phân cấp rõ thẩm quyền và trách nhiệm cho cấp xã trong quá trình tổ chức thực hiện.
Lãnh đạo tỉnh Đồng Nai yêu cầu UBND xã Trị An phải chủ động hơn nữa trong triển khai nhiệm vụ, phát huy tinh thần trách nhiệm, nỗ lực và linh hoạt trong xử lý các vấn đề phát sinh nhằm đẩy nhanh tiến độ giải phóng mặt bằng.
Theo Phó chủ tịch UBND tỉnh Đồng Nai, đối với các dự án trọng điểm, công tác giải phóng mặt bằng phải được xem là nhiệm vụ ưu tiên hàng đầu, cần tranh thủ từng ngày, từng giờ để triển khai. Các thủ tục hành chính liên quan cần được thực hiện nhanh chóng, đúng quy định. Trường hợp đã vận động, thuyết phục nhưng người dân vẫn chưa chấp thuận thì địa phương cần xem xét áp dụng các biện pháp cưỡng chế theo quy định của pháp luật để bảo đảm tiến độ dự án.
Ông Hồ Văn Hà, Phó chủ tịch UBND tỉnh Đồng Nai yêu cầu đẩy nhanh GPMB dự án.
Đối với dự án xây dựng hạ tầng khu tái định cư, lãnh đạo tỉnh yêu cầu phải đẩy nhanh tiến độ thực hiện, thậm chí nhanh hơn so với các dự án thông thường, nhằm sớm bố trí đất ở cho người dân ổn định cuộc sống. Trong thời gian chờ hoàn thành khu tái định cư, địa phương cần chủ động hỗ trợ tạm cư cho các hộ dân bị ảnh hưởng bởi dự án.
Bên cạnh đó, ông Hồ Văn Hà, Phó chủ tịch UBND tỉnh Đồng Nai giao Sở Nông nghiệp và Môi trường phối hợp hỗ trợ địa phương trong công tác giải phóng mặt bằng, đồng thời làm đầu mối hỗ trợ chủ đầu tư kết nối các nguồn vật liệu xây dựng, đặc biệt là đá dăm, phục vụ thi công công trình.
Dự án Nhà máy thủy điện Trị An mở rộng được triển khai tại xã Trị An là công trình trọng điểm quốc gia trong lĩnh vực năng lượng, do Tập đoàn Điện lực Việt Nam làm chủ đầu tư. Công trình đã được khởi công vào tháng 8/2025, với quy mô công suất 200MW, góp phần tăng cường năng lực cung cấp điện cho hệ thống điện quốc gia.
Theo kế hoạch, dự án dự kiến hoàn thành và đưa vào vận hành vào năm 2027, qua đó góp phần nâng cao hiệu quả khai thác hồ thủy điện Trị An, bảo đảm an ninh năng lượng và phục vụ phát triển kinh tế - xã hội của khu vực.
Đồng Nai tháo gỡ khó khăn trong lĩnh vực đất đai
UBND tỉnh Đồng Nai vừa ban hành công văn yêu cầu các sở, ban, ngành và UBND các xã, phường trên địa bàn tỉnh khẩn trương tổ chức thực hiện Nghị định của Chính phủ liên quan đến cơ chế, chính sách tháo gỡ khó khăn, vướng mắc trong tổ chức thi hành Luật Đất đai (Nghị định số 49).
Theo chỉ đạo của UBND tỉnh Đồng Nai, đối với các trường hợp đang thực hiện thủ tục liên quan đến đất đai trước ngày 31/1/2026 (thời điểm Nghị định 49 có hiệu lực), các cơ quan, địa phương tiếp tục giải quyết theo thẩm quyền.
Bao gồm các thủ tục: thu hồi đất, bồi thường, hỗ trợ, tái định cư; giao đất, cho thuê đất; cho phép chuyển mục đích sử dụng đất; điều chỉnh, gia hạn thời hạn sử dụng đất; chuyển hình thức sử dụng đất; công nhận quyền sử dụng đất; cấp hoặc điều chỉnh giấy chứng nhận quyền sử dụng đất và tài sản gắn liền với đất; phê duyệt phương án sử dụng đất; cũng như các thủ tục đính chính, thu hồi hoặc hủy giấy chứng nhận đã cấp.
Về trình tự, UBND tỉnh Đồng Nai yêu cầu các cơ quan, đơn vị tạm thời áp dụng quy định hiện hành trước khi Nghị định 49 có hiệu lực cho đến khi tỉnh ban hành quy định mới về trình tự, thủ tục hành chính theo quy định của nghị định này.
UBND tỉnh Đồng Nai giao Sở Nông nghiệp và Môi trường chủ trì, phối hợp với các sở, ngành liên quan và UBND các xã, phường khẩn trương tham mưu UBND tỉnh ban hành quyết định quy định về phân cấp, phân quyền và phân định thẩm quyền trong lĩnh vực đất đai, cũng như quy định cụ thể về trình tự, thủ tục hành chính theo các nội dung của Nghị định 49.
Minh Tuệ
