Cầu Hiếu Liêm là hạng mục hạ tầng quan trọng thuộc Dự án Nhà máy Thủy điện Trị An mở rộng, bắc qua sông Đồng Nai. Theo thông tin từ Ban Quản lý dự án Điện 3 (thuộc Tập đoàn Điện lực Việt Nam - EVN), công trình đang được tập trung nguồn lực để hoàn thành mục tiêu hợp long vào cuối tháng 4 tới.
Tiến độ thi công và thông số kỹ thuật cầu Hiếu Liêm
Công trình cầu Hiếu Liêm được xếp loại công trình cấp II, có chiều dài 249,5m và bề rộng mặt cầu là 9m. Dự án chính thức được khởi công từ ngày 29/12/2024 với mục tiêu ban đầu là phục vụ công tác vận chuyển vật tư, thiết bị siêu trường siêu trọng cho quá trình thi công mở rộng nhà máy thủy điện.
Hiện nay, dự án đã đạt được những cột mốc quan trọng về khối lượng thi công. Toàn bộ hệ thống dầm Super-T – thành phần chủ chốt quyết định khả năng chịu lực của nhịp cầu – đã hoàn thành. Phần móng cọc tại hai mố cầu và năm trụ cầu cũng đã thi công xong, tạo nền tảng vững chắc cho các hạng mục phía trên.
Cầu Hiếu Liêm sẽ hợp long và thông xe kỹ thuật vào dịp 30/4.

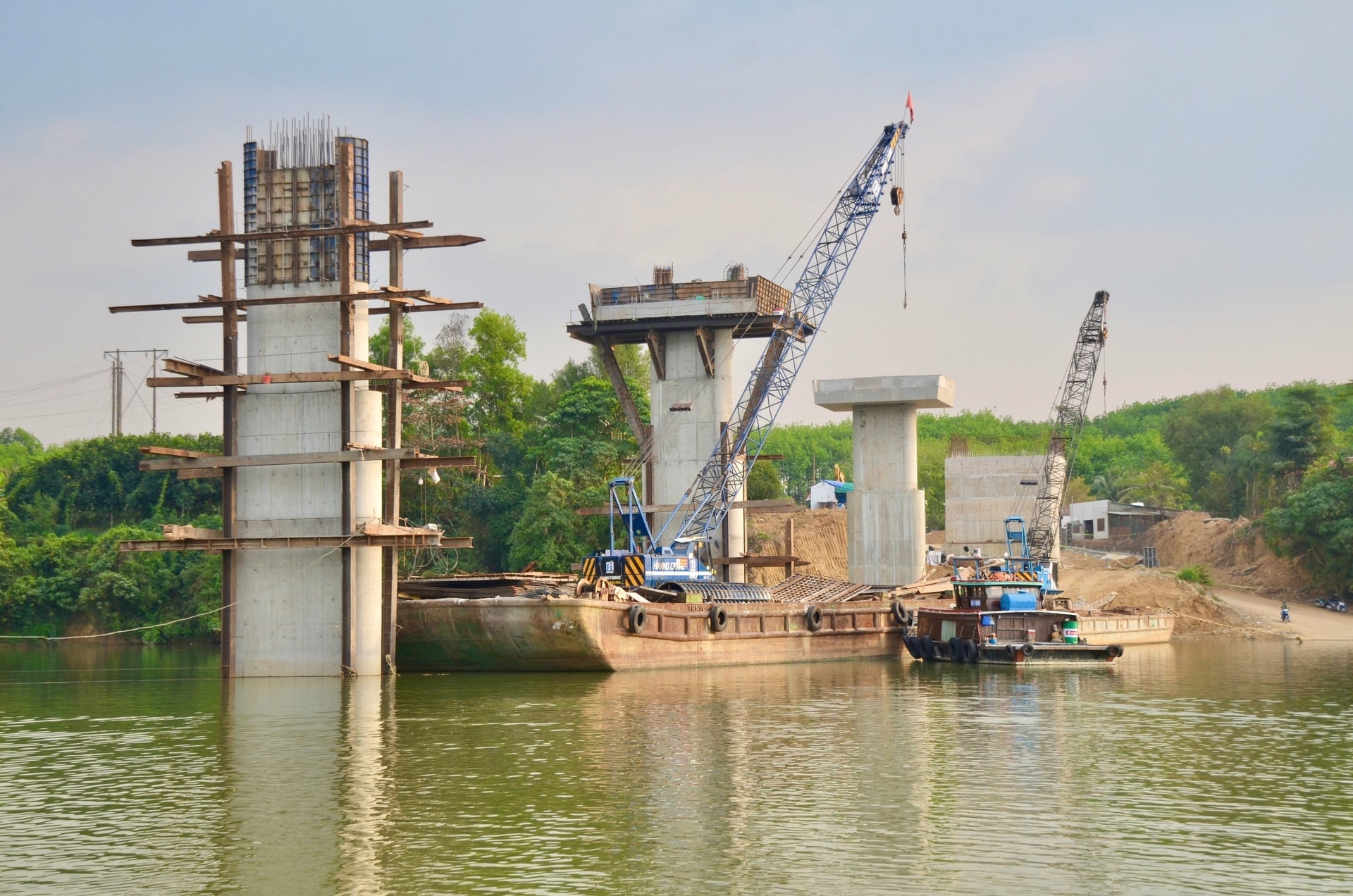

Đáng chú ý, 100% khối lượng bê tông tại mố A và mố B đã hoàn tất. Các trụ T1, T2 và T5 cũng đã hoàn thành phần bê tông chủ lực. Riêng trụ T3 hiện đạt khoảng 78% và trụ T4 đạt khoảng 70% khối lượng. Các hạng mục phụ trợ như tường chắn đất tại mố MA và MB lần lượt đạt 36% và 65%.
Thách thức trong công tác giải phóng mặt bằng
Để đảm bảo mục tiêu thông xe đúng kế hoạch, chủ đầu tư đang phối hợp chặt chẽ với địa phương nhằm giải quyết các điểm nghẽn về mặt bằng. Hiện tại, khu vực đầu cầu phía mố A đã được UBND xã Trị An bàn giao hoàn toàn, cho phép triển khai đắp đất đường dẫn.

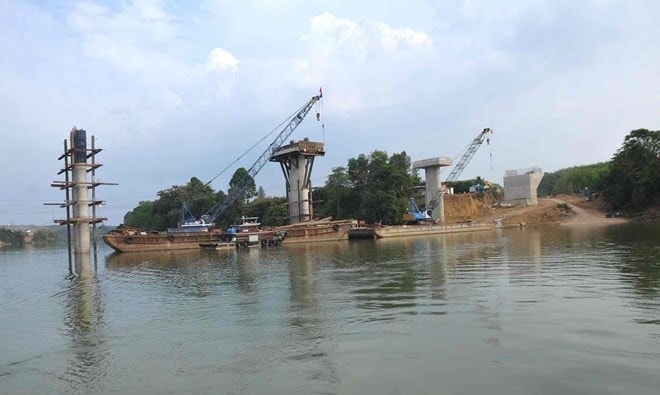

Công trường dự án đang được đẩy nhanh tiến độ thi công.
Tuy nhiên, tại đầu cầu phía mố B (thuộc bờ Hiếu Liêm), mặt bằng mới chỉ được bàn giao một phần để thi công tường chắn. Phần diện tích còn lại phục vụ đường dẫn và đắp đất đầu cầu vẫn đang chờ bàn giao đầy đủ. Việc sớm có mặt bằng sạch tại khu vực này là yếu tố then chốt để đảm bảo tiến độ khai thác chính thức vào ngày 30/6.
Tầm quan trọng đối với hạ tầng khu vực
Sau khi hoàn thành nhiệm vụ phục vụ thi công dự án năng lượng, cầu Hiếu Liêm sẽ được giữ lại để phục vụ nhu cầu đi lại của cư dân địa phương, thay thế hoàn toàn phà Hiếu Liêm hiện hữu. Công trình không chỉ kết nối giao thông giữa các khu vực ven sông Đồng Nai mà còn tạo động lực thúc đẩy giao thương và mở rộng không gian phát triển kinh tế cho xã Trị An và các vùng lân cận.
Nhà máy Thủy điện Trị An hiện là công trình thủy điện lớn nhất miền Nam. Dự án mở rộng nhà máy đã khởi công vào tháng 8/2025 với công suất thiết kế 200MW. Khi đi vào vận hành dự kiến năm 2027, đây sẽ là nguồn bổ sung năng lượng quan trọng cho hệ thống điện quốc gia.
