Dự án cầu Trần Hưng Đạo: Triển khai giải phóng mặt bằng tại Hà Nội

Dự án cầu Trần Hưng Đạo: Triển khai giải phóng mặt bằng tại Hà Nội
2 giờ trướcBài gốc
Dự án xây dựng cầu Trần Hưng Đạo đã chính thức bước vào giai đoạn giải phóng mặt bằng (GPMB) trọng điểm tại khu vực nội đô Hà Nội. Trọng tâm hiện nay là địa bàn phường Hồng Hà, nơi có hàng trăm hộ dân thuộc diện di dời để phục vụ thi công công trình hạ tầng huyết mạch vượt sông Hồng.
Phối cảnh cầu Trần Hưng Đạo phía nội đô.
Quy mô kỹ thuật và lộ trình thực hiện
Cầu Trần Hưng Đạo có tổng chiều dài toàn tuyến khoảng 4,18 km. Điểm đầu dự án đặt tại ngã 5 nút giao Trần Hưng Đạo - Trần Thánh Tông - Lê Thánh Tông, thuộc phường Hoàn Kiếm và phường Cửa Nam, Hà Nội. Điểm cuối kết nối trực tiếp với phố Nguyễn Sơn tại phường Bồ Đề và phường Long Biên, Hà Nội.
Cầu chính vượt sông Hồng dài 870 m gồm 6 nhịp, mặt cắt ngang 43 m, bảo đảm 6 làn xe cơ giới, 2 làn xe đạp và 2 làn đi bộ.
Phần cầu chính vượt sông Hồng dài 870 m với thiết kế 6 nhịp, mặt cắt ngang rộng 43 m. Công trình được phân chia công năng rõ rệt với 6 làn xe cơ giới, 2 làn xe đạp và 2 làn đi bộ. Hệ thống đường dẫn hai đầu cầu có tổng chiều dài 1,42 km, mặt cắt ngang dao động từ 25,5 m đến 30 m.
Tổng mức đầu tư và hệ thống nút giao
Dự án có tổng mức đầu tư gần 16.000 tỷ đồng, trong đó chi phí xây dựng và chi phí giải phóng mặt bằng được phân bổ tương đương nhau, mỗi hạng mục chiếm khoảng 8.000 tỷ đồng. Theo kế hoạch, dự án sẽ hoàn thiện ba nút giao quan trọng bao gồm: nút giao khác mức Trần Khánh Dư - Nguyễn Khoái, nút giao với đê tả Hồng (đường Long Biên - Xuân Quan) và nút giao bằng với đường Nguyễn Sơn.
Dự án đầu tư hoàn chỉnh ba nút giao chính với tổng kinh phí xấp xỉ 16.000 tỷ đồng, thực hiện trong giai đoạn 2025-2027.
Công tác giải phóng mặt bằng tại phường Hồng Hà

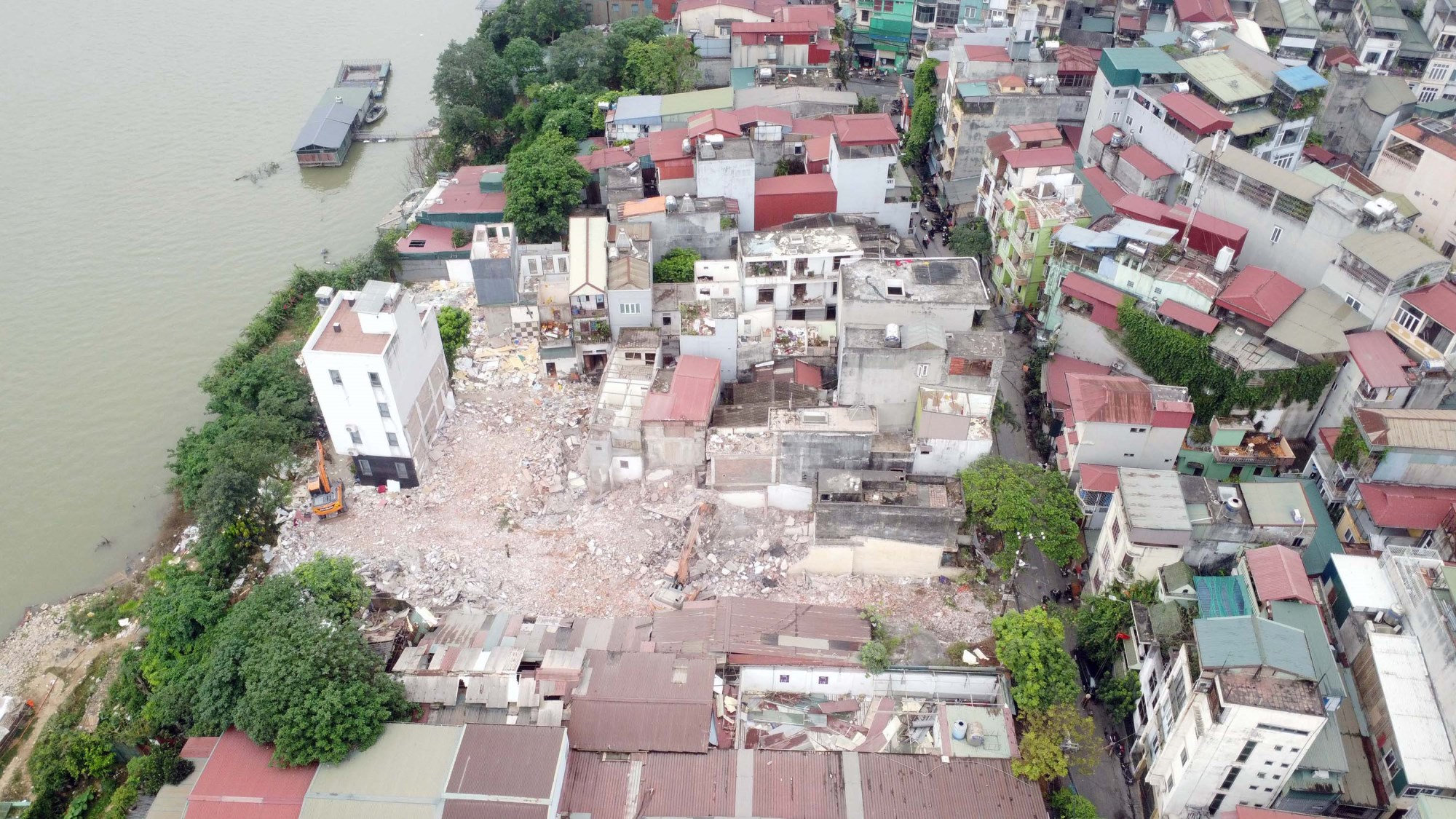

Phường Hồng Hà được xác định là địa bàn có số hộ dân bị thu hồi đất lớn nhất trong phạm vi dự án. Tổng diện tích thực hiện dự án trên địa bàn phường chiếm khoảng 44.486,8 m2 trong tổng số hơn 309.832 m2 toàn dự án. Phạm vi ảnh hưởng tại đây bao gồm 326 hộ gia đình, cá nhân, 5 tổ chức doanh nghiệp và các khu vực đất công do chính quyền quản lý.

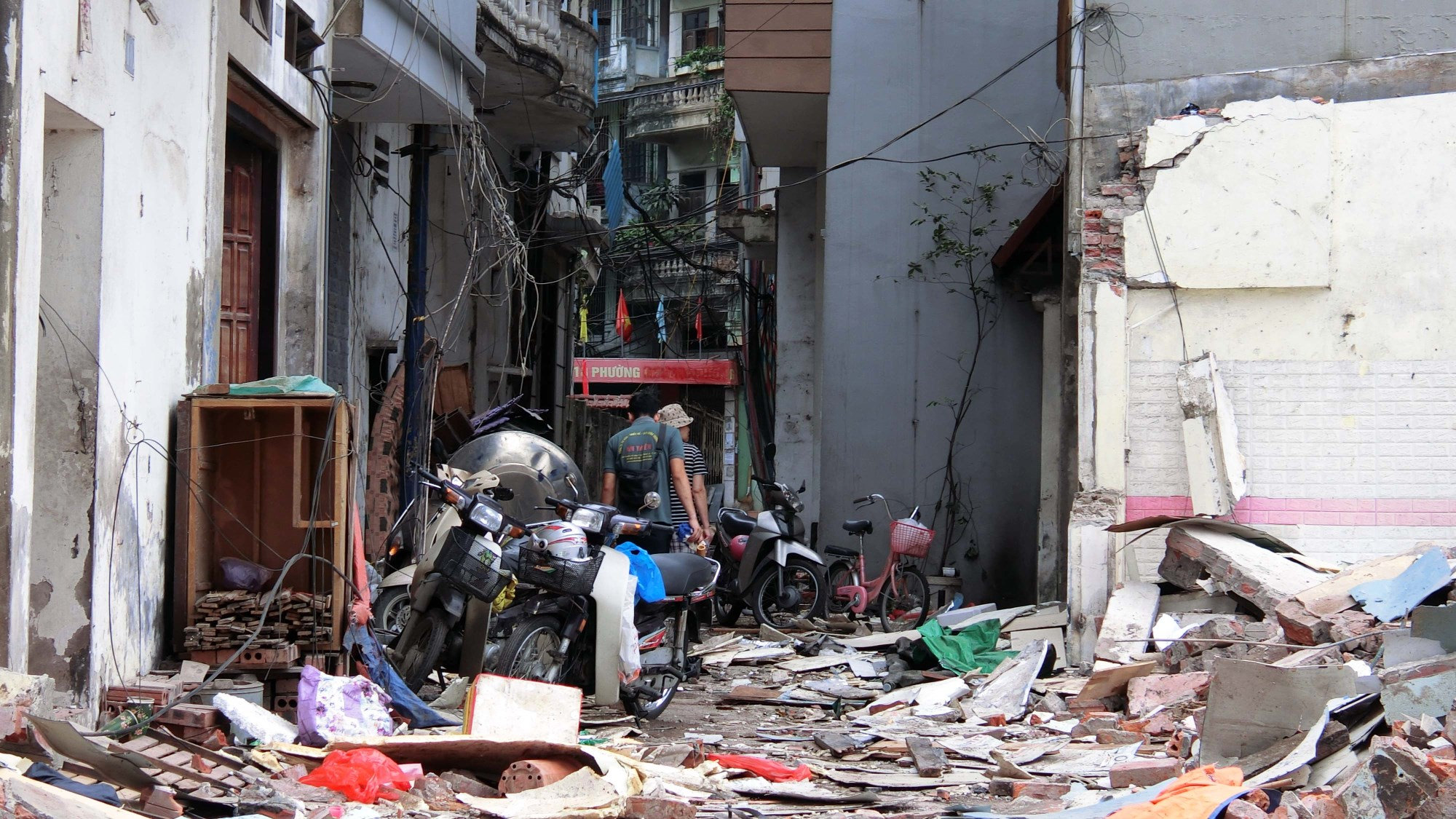

Hiện phường Hồng Hà đang GPMB nhà dân khu vực sát bờ sông, trong ngõ 695 Bạch Đằng.
Tính đến thời điểm hiện tại, phường Hồng Hà đã hoàn tất đo đạc và xác nhận nguồn gốc đất cho toàn bộ 334 trường hợp thuộc diện ảnh hưởng. Hội đồng bồi thường đã phê duyệt phương án cho hơn 100 trường hợp, trong đó hơn 50 hộ dân đã nhận tiền và bàn giao mặt bằng sạch cho đơn vị thi công.

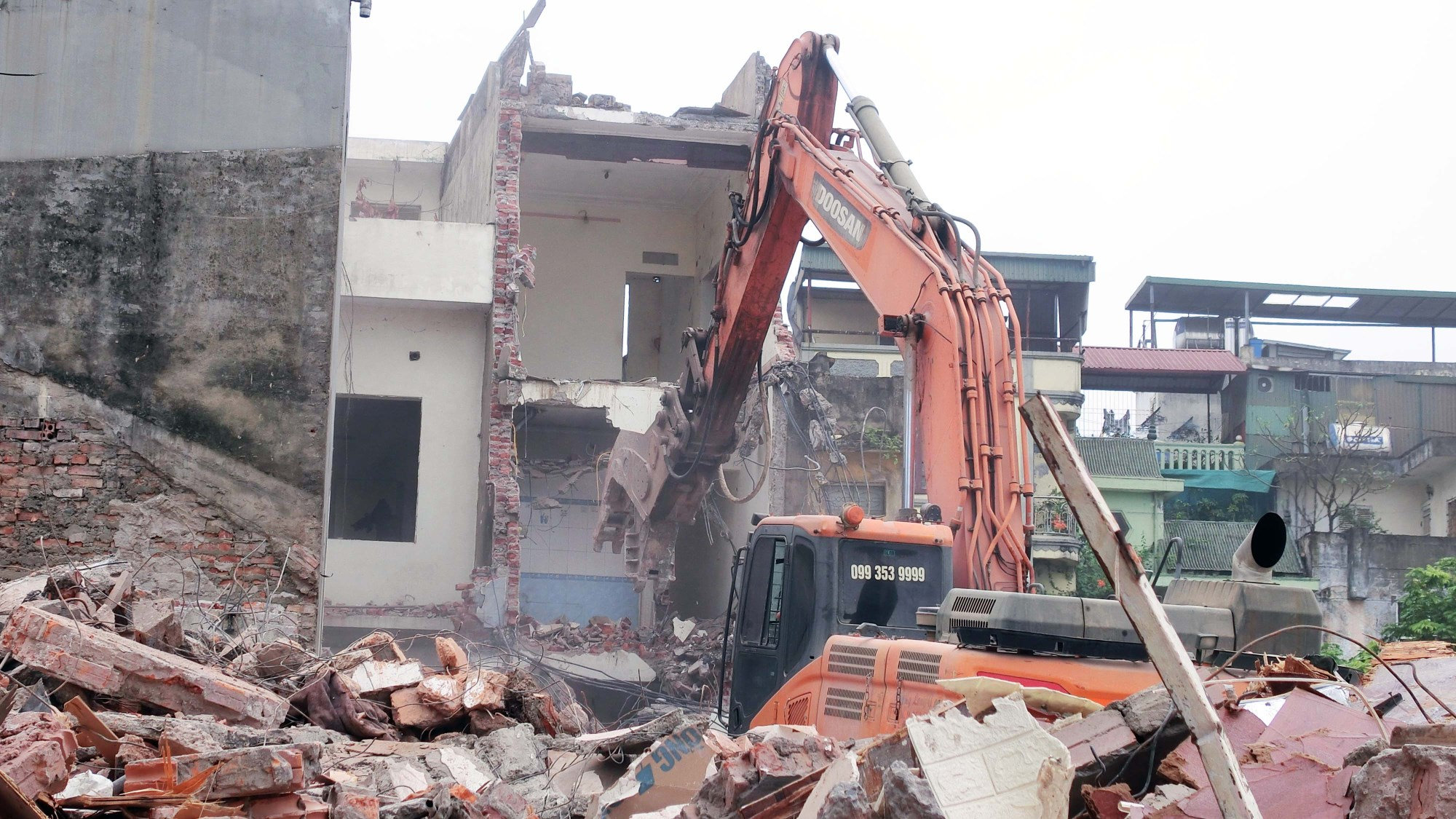

Nhiều hộ dân đang di dời tài sản để bàn giao mặt bằng cho cơ quan chức năng.
Phương án tái định cư và ý nghĩa dự án
Nhu cầu tái định cư cho dự án cầu Trần Hưng Đạo ước tính khoảng 278 trường hợp với 369 lô đất. UBND thành phố Hà Nội đã chấp thuận phương án bố trí tái định cư bằng đất tại xã Thư Lâm, Hà Nội. Để đảm bảo tính minh bạch, chính quyền địa phương đã tổ chức nhiều hội nghị tiếp thu ý kiến nhân dân về phương án bồi thường và hỗ trợ.
Cầu Trần Hưng Đạo là một trong 18 cây cầu vượt sông Hồng theo quy hoạch, đóng vai trò quan trọng trong việc giãn dân khu vực nội đô.
Khi hoàn thành vào năm 2027, cầu Trần Hưng Đạo không chỉ giảm tải áp lực giao thông cho đô thị trung tâm mà còn thúc đẩy đô thị hóa hai bên bờ sông Hồng. Đây là mắt xích quan trọng trong hạ tầng khung, tăng cường kết nối giữa thủ đô Hà Nội với các tỉnh phía Đông và Đông Bắc.
Tuệ Nhân
