Dự án NMNĐ Long Phú 1 lắp đặt khung lò hơi, hoàn thành nhiều hạng mục quan trọng

Dự án NMNĐ Long Phú 1 lắp đặt khung lò hơi, hoàn thành nhiều hạng mục quan trọng
3 giờ trướcBài gốc
Về đấu thầu, Ban QLDA Long Phú 1 đã phát hành hồ sơ mời thầu 5 gói (T08, T19, T21, T22, T23); đang đánh giá hồ sơ dự thầu 3 gói (T03, T30, T37); đàm phán hợp đồng cho 12 gói (T05, T09-T18, T28) và đã ký hợp đồng 3 gói (T06, T26, T27). Các gói còn lại sẽ được tổ chức lựa chọn nhà thầu vào thời điểm phù hợp.

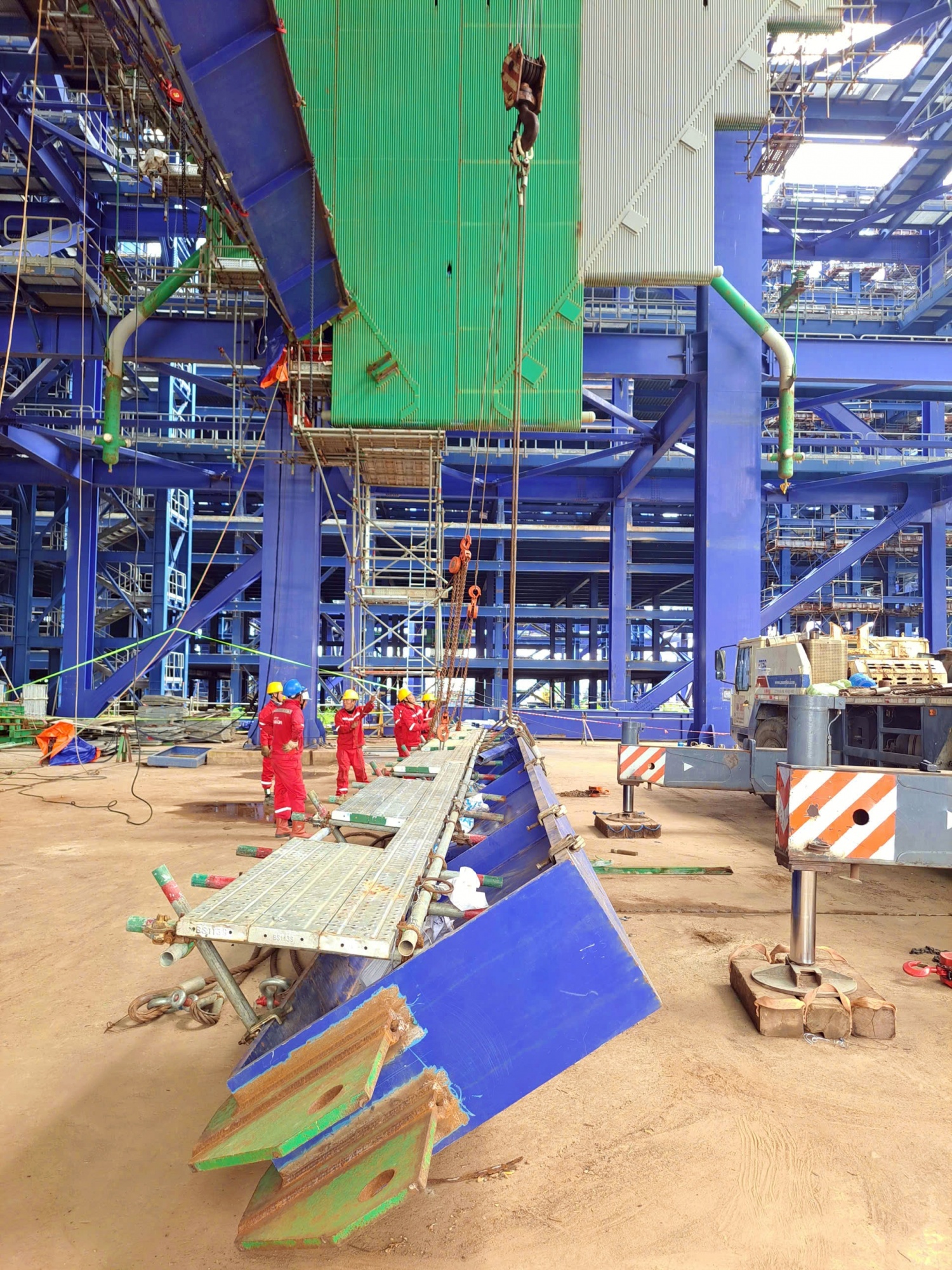

Công tác lắp đặt kết cấu thép đang được triển khai

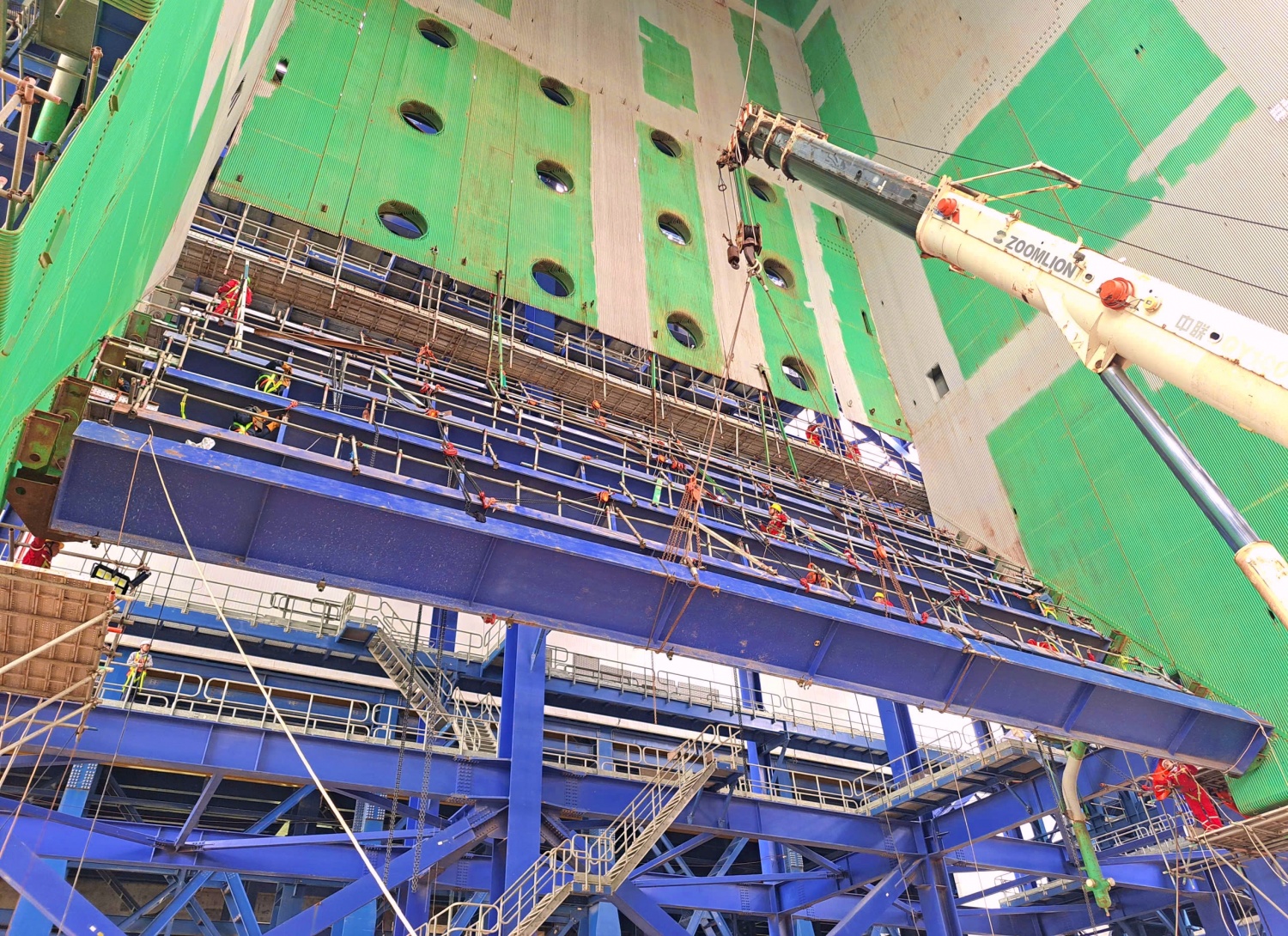

Về thi công, ngày 15/6/2025, Ban QLDA Long Phú 1 đã hoàn thành kiểm đếm, sắp xếp, vệ sinh vật tư thiết bị lò hơi tại công trường, lắp đặt 2 cẩu tháp phục vụ lắp đặt bản thể lò hơi. Tại Lò hơi số 1, nhà thầu đã lắp đặt, căn chỉnh hàn xong ống góp, bộ hâm nước, thanh treo giá đỡ và đang hàn phần 3 bộ hâm nước. Tại Lò hơi số 2, công tác lắp đặt kết cấu thép và các hạng mục áp lực đang được triển khai. Dự kiến thử áp Lò hơi số 1 vào ngày 11/5/2026 và Lò hơi số 2 vào ngày 1/6/2026.
Trên công trường, Tổng công ty Cổ phần Dịch vụ Kỹ thuật Dầu khí Việt Nam (PTSC) đã huy động hơn 300 kỹ sư, công nhân cùng nhiều thiết bị máy móc phục vụ lắp đặt.
Theo Ban QLDA, tiến độ dự án NMNĐ Long Phú 1 đang được bảo đảm
Trước đó, ngày 12/8/2025, Ban QLDA Long Phú 1 và Công ty TNHH MTV BCA - Thăng Long đã ký hợp đồng gói thầu cung cấp, thi công và chạy thử hệ thống phòng cháy, chữa cháy toàn Nhà máy. Đây là gói thầu có ý nghĩa đặc biệt đối với công tác bảo đảm an toàn cho công trình, nhất là khi dự án bước vào giai đoạn thi công các hạng mục then chốt.
Theo Ban QLDA, với sự phối hợp chặt chẽ giữa các nhà thầu, tiến độ dự án NMNĐ Long Phú 1 đang được bảo đảm, phấn đấu hoàn thành các mốc quan trọng như kế hoạch đề ra.
N. Hiển
