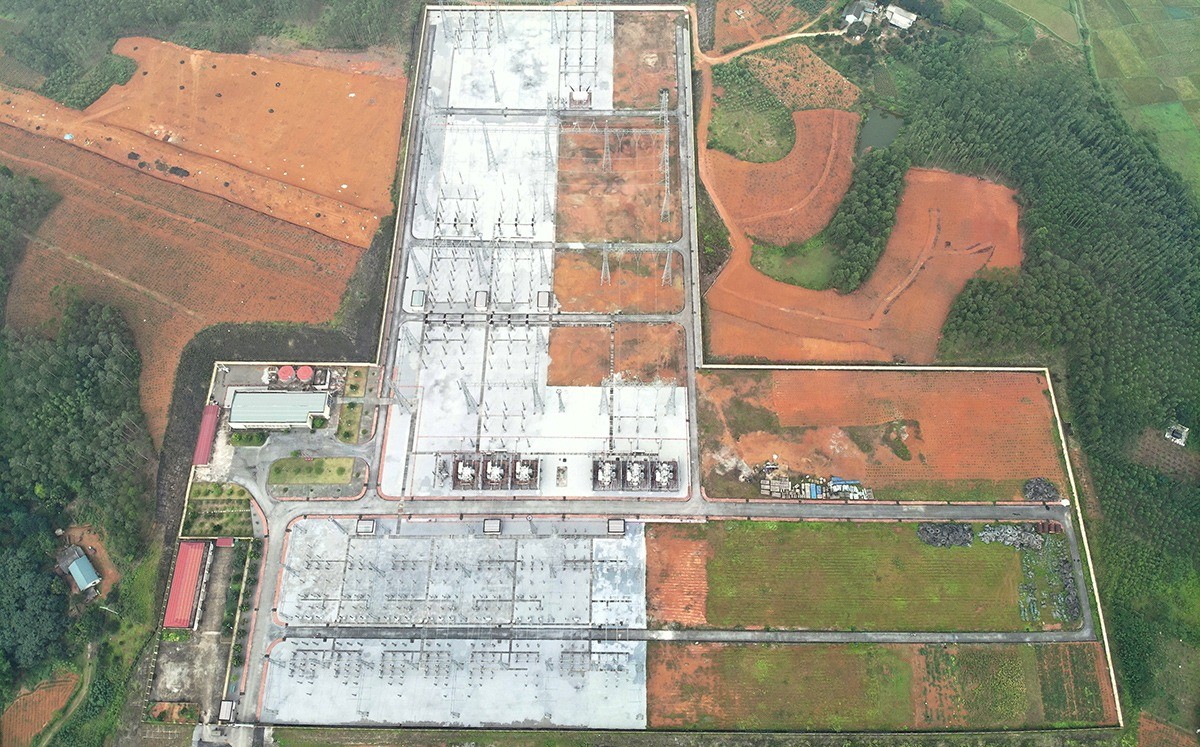

Trạm biến áp 500kV Việt Trì. Ảnh: EVNNPT
Theo thông tin từ Tổng công ty Truyền tải điện Quốc gia (EVNNPT), Dự án Nâng công suất Trạm biến áp 500kV Việt Trì là công trình năng lượng cấp đặc biệt, thuộc nhóm B, do EVNNPT làm chủ đầu tư, NPTPMB quản lý, phối hợp cùng nhiều đơn vị triển khai trong điều kiện kỹ thuật, thời gian và vận hành phức tạp.
Dự án gồm hai giai đoạn: Giai đoạn 1 lắp đặt mới máy biến áp AT3 công suất 450 MVA, nâng tổng công suất trạm từ 900 MVA lên 1.350 MVA, đồng thời cải tạo sơ đồ đấu nối 500 kV từ tứ giác sang 4/3. Giai đoạn 2 sẽ nâng công suất máy AT2 hiện hữu lên 900 MVA, đưa tổng công suất toàn trạm đạt mức 1.800 MVA.
Các hạng mục thi công đã được hoàn tất từ tháng 7/2025. Tuy nhiên, do tính chất đặc thù của trạm đang mang tải cao, việc đấu nối đòi hỏi phải chờ lịch cắt điện hợp lý nhằm đảm bảo an toàn và liên tục cung cấp điện cho khu vực. Việc đóng điện vì thế được thực hiện vào sáng ngày 4/8, dưới sự chứng kiến của đại diện NPTPMB cùng các bên liên quan.
Đại diện NPTPMB cùng các đơn vị liên quan chính thức đóng điện giai đoạn 1 dự án Nâng công suất trạm biến áp 500kV Việt Trì lên 1.350MVA. Ảnh: EVNNPT
Công trình được thi công ngay trong hàng rào trạm biến áp hiện hữu – một khu vực đang vận hành với tải cao và hệ thống điện mang điện áp cực lớn, khiến việc tổ chức thi công đòi hỏi độ chính xác và an toàn tuyệt đối.
Đại diện NPTPMB cho biết, thời gian thực hiện dự án rất gấp theo yêu cầu của Tập đoàn Điện lực Việt Nam (EVN), trong khi quy trình, thủ tục đầu tư vẫn phải đảm bảo đúng quy định. Đặc biệt, việc bố trí thời điểm cắt điện để thi công là một trong những thách thức lớn nhất, bởi bất kỳ sự gián đoạn nào cũng có thể ảnh hưởng đến an ninh năng lượng khu vực.
Trước tình hình đó, EVNNPT và NPTPMB đã thiết lập tiến độ chi tiết đến từng ngày, từng tuần cho từng hạng mục, từ đó làm cơ sở điều hành và giám sát thực hiện. Bên cạnh đó là sự phối hợp đồng bộ với các cấp điều độ, sự hỗ trợ kỹ thuật và vận hành từ Công ty Truyền tải điện 1. Những nỗ lực này đã giúp dự án vượt qua các thách thức để hoàn thành đúng tiến độ theo chỉ đạo.
Việc nâng công suất thành công Trạm biến áp 500kV Việt Trì không chỉ kịp thời bổ sung năng lực cấp điện trong bối cảnh miền Bắc đang bước vào đợt cao điểm nắng nóng, mà còn góp phần đảm bảo cung ứng điện ổn định, lâu dài cho các hoạt động sản xuất và sinh hoạt của người dân và doanh nghiệp.
Đồng thời, công trình cũng giúp giảm tổn thất điện năng, nâng cao hiệu quả vận hành lưới truyền tải và tăng cường độ tin cậy của hệ thống điện quốc gia.
Trong năm 2025, EVNNPT tiếp tục đẩy mạnh đầu tư và triển khai nhiều dự án trạm biến áp 500kV trọng điểm nhằm tăng cường năng lực truyền tải điện trên cả nước. Có thể kể đến các công trình như Trạm 500kV Quảng Trị, Bình Dương 1, Thái Bình.
Đặc biệt là tuyến truyền tải 500kV Lào Cai – Vĩnh Yên – một dự án cấp đặc biệt dài gần 230 km, được phê duyệt đầu tư đầu năm 2025, với kế hoạch thi công vào cuối năm và vận hành không muộn hơn ngày 1/9/2026.
Các dự án này không chỉ góp phần giải tỏa công suất từ các trung tâm nguồn điện lớn mà còn tăng cường kết nối lưới điện khu vực, bảo đảm an ninh năng lượng quốc gia trong dài hạn.
Không chỉ là một dấu mốc kỹ thuật, sự kiện đóng điện giai đoạn 1 của dự án còn mang ý nghĩa chính trị, là công trình thiết thực chào mừng Đại hội Đảng bộ Tập đoàn Điện lực Việt Nam lần thứ IV, nhiệm kỳ 2025–2030 và kỷ niệm 80 năm Cách mạng Tháng Tám, Quốc khánh 2/9.
Trong bối cảnh nhu cầu điện ngày càng tăng cao, nhất là tại các vùng chuyển dịch mạnh về công nghiệp và đô thị, những dự án như Trạm biến áp 500kV Việt Trì là một phần quan trọng trong chiến lược nâng cấp hệ thống truyền tải, góp phần ổn định hệ thống điện và phục vụ phát triển bền vững.
Mộc Lam
