Liên danh nhà thầu khẩn trương thi công Trạm bơm Hoằng Khánh.
Do trạm bơm đầu mối Hoằng Khánh sau gần 55 năm đưa vào sử dụng, mặc dù đã được sửa chữa, song vì nguồn kinh phí khó khăn nên việc sửa chữa mang tính chất chắp vá, không đồng bộ. Vì vậy, đến nay công trình đã xuống cấp nghiêm trọng. Các tổ máy bơm hoạt động không đủ công suất, đặc biệt là các thiết bị cơ khí xuống cấp hư hỏng nặng, tầng bơm bị thấm nước vào nhiều. Mực nước trên sông Mã cũng ngày càng hạ thấp nên ảnh hưởng đến việc cung cấp nước tưới và sinh hoạt vùng hưởng lợi. Hiện nay Trạm bơm Hoằng Khánh do Công ty TNHH MTV Thủy lợi Bắc Sông Mã quản lý vận hành. Do các năm gần đây mực nước trên sông Mã hạ thấp, tại Trạm bơm Hoằng Khánh mực nước trước cống qua đê vào các tháng mùa kiệt có lúc mực nước xuống còn -1,15m. So với cao độ đáy cống là -1,32m thì lưu lượng lấy vào cống không đủ so với thiết kế, dẫn đến thời gian chạy máy giảm. Vào mùa kiệt thời gian chạy đủ 7 máy chỉ đạt 10 - 12 giờ, còn lại chỉ chạy từ 1 đến 6 máy giảm dần theo mực nước xuống, lượng nước bơm chỉ đạt 50 - 60%. Các máy hoạt động không liên tục dẫn đến mực nước trên kênh thấp, các năm vừa qua không cấp nước tưới được cho vùng cao, vùng xa. Hơn nữa, theo quy hoạch xây dựng vùng huyện Hoằng Hóa đến năm 2040 nhu cầu sử dụng nước cho nông nghiệp, sinh hoạt và công nghiệp, dịch vụ khác sẽ tăng cao hơn hiện tại, Trạm bơm Hoằng Khánh hiện tại sẽ không đáp ứng được các nhu cầu cấp nước. Để công trình đảm bảo cấp đầy đủ nước cho các nhu cầu nông nghiệp, sinh hoạt và công nghiệp dịch vụ hiện tại và trong tương lai, bằng nguồn vốn ngân sách Nhà nước do Bộ Nông nghiệp và Môi trường quản lý, Trạm bơm Hoằng Khánh đã được triển khai thi công xây dựng từ ngày 15/12/2024. Trạm bơm gồm 6 tổ máy bơm chìm, trục đứng, tổng công suất bơm Q=21 m3/giây. Trong đó, các hạng mục chính được đầu tư bao gồm: nhà trạm bơm, cống qua đê, kênh và công trình trên kênh, nhà quản lý và khuôn viên.
Thực hiện ý kiến chỉ đạo của UBND tỉnh và các ngành chức năng, trạm bơm vừa thi công vừa phục vụ sản xuất và dân sinh. Trong quá trình thi công vừa phải giữ lại cống qua đê và trạm bơm cũ để tưới cho cây trồng và nước sinh hoạt của người dân, chỉ được phá dỡ, hoành triệt và triển khai khu quản lý khi trạm bơm mới đi vào hoạt động. Trong đó, có hạng mục cống qua đê mục tiêu đến cuối tháng 5/2025 phải thi công cơ bản xong, đáp ứng yêu cầu phòng, chống lũ năm 2025. Khảo sát tại hiện trường thi công, chủ đầu tư (Ban Quản lý dự án đầu tư xây dựng các công trình NN&PTNT Thanh Hóa) đã bố trí cán bộ, kỹ sư giám sát chất lượng thi công, phối hợp với liên danh nhà thầu giải quyết các khó khăn, vướng mắc phát sinh; triển khai các giải pháp cụ thể đẩy nhanh tiến độ thi công trạm bơm, đáp ứng mục tiêu tiến độ, chất lượng. Liên danh nhà thầu đang gấp rút thi công đồng bộ các phần việc của Trạm bơm Hoằng Khánh.

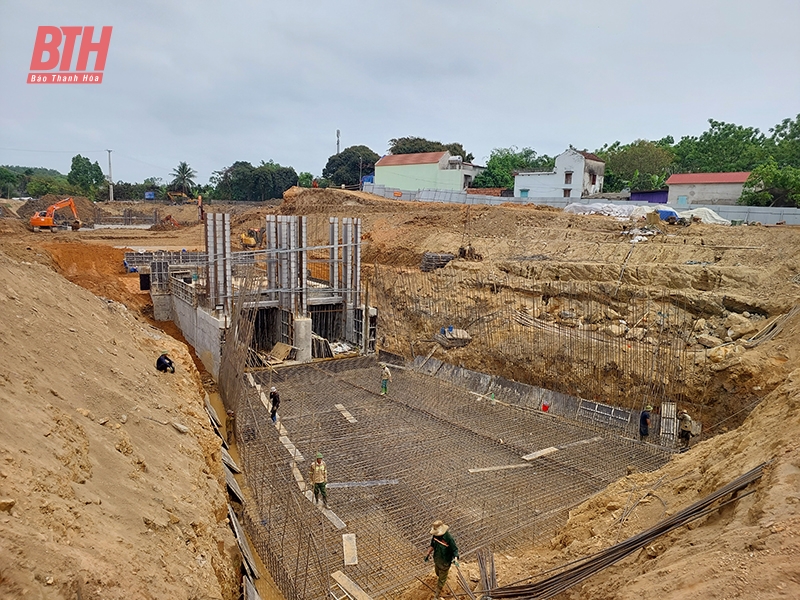

Tổng Công ty Xây dựng NN&PTNT Thanh Hóa - CTCP thi công hạng mục cống qua đê (Trạm bơm Hoằng Khánh).
Điển hình như Tổng Công ty Xây dựng NN&PTNT Thanh Hóa - CTCP đã triển khai một số giải pháp phù hợp, ưu tiên huy động xe máy cơ giới, cán bộ, kỹ sư, công nhân, tập kết vật liệu lên công trường khắc phục khó khăn do giá vật liệu tăng cao, tranh thủ thời điểm thuận lợi, tổ chức thi công đồng loạt hạng mục cống qua đê, nhà trạm bơm, kênh và công trình trên kênh... nên tiến độ khá nhanh, kỹ thuật, mỹ thuật bảo đảm yêu cầu. Ban lãnh đạo công ty đã quan tâm chăm lo đời sống của cán bộ, công nhân tham gia thi công dự án. Tổ chức phương án làm việc phù hợp nhằm đảm bảo sức khỏe cho người lao động trực tiếp làm việc tại hiện trường dự án trong điều kiện thời tiết nắng nóng. Tặng quà khích lệ, động viên tinh thần kỹ sư, công nhân làm việc trong dịp nghỉ lễ kỷ niệm 50 năm Ngày giải phóng miền Nam, thống nhất đất nước (30/4/1975 - 30/4/2025) và Ngày Quốc tế lao động 1/5.
Kết quả, đến đầu tháng 5/2025, Tổng Công ty Xây dựng NN&PTNT Thanh Hóa - CTCP đã tổ chức thi công một số hạng mục của trạm bơm với giá trị khối lượng đạt khoảng 40% so với tổng giá trị khối lượng phải thực hiện. Riêng hạng mục cống qua đê, công ty đã thi công đạt 75% giá trị khối lượng, đáp ứng yêu cầu phòng, chống lụt, bão.
Nhìn chung, trên hiện trường khối lượng liên danh các nhà thầu thi công Trạm bơm Hoằng Khánh đạt trên 30% so với tổng giá trị khối lượng phải làm; chất lượng và tiến độ thi công trạm bơm đáp ứng yêu cầu.
Trao đổi với chúng tôi, đồng chí Đỗ Kim Xuân, Trưởng phòng điều hành Dự án I (Ban Quản lý dự án đầu tư xây dựng các công trình NN&PTNT Thanh Hóa), cho biết: Thời gian vừa qua, ban tập trung giám sát chất lượng, đôn đốc thi công trạm bơm bảo đảm tiến độ. Chỉ đạo liên danh nhà thầu phát động đợt thi đua chào mừng kỷ niệm 50 năm Ngày giải phóng miền Nam, thống nhất đất nước (30/4/1975 - 30/4/2025) và Ngày Quốc tế lao động 1/5, mục tiêu là tập trung các nguồn lực, khắc phục mọi khó khăn, đẩy nhanh tiến độ thi công các hạng mục chính của trạm bơm với tinh thần lao động khẩn trương, gấp rút, phấn đấu đến 31/12/2025 hoàn thành thi công trạm bơm. Sau khi hoàn thành đưa vào sử dụng, Trạm bơm Hoằng Khánh cấp nước tưới và tạo nguồn cho 11.572ha đất nông nghiệp và nuôi trồng thủy sản 2 huyện Hoằng Hóa và Hậu Lộc; kết hợp tạo nguồn cấp nước sinh hoạt, công nghiệp với công suất 51.136m3/ngày, đêm. Tạo cảnh quan môi trường, thúc đẩy phát triển kinh tế - xã hội vùng dự án.
Bài và ảnh: Thu Hòa
