Quang cảnh buổi làm việc.
Báo cáo tại buổi làm việc, Chủ tịch UBND xã Vĩnh Hải Nguyễn Văn Quế cho biết, công tác kiểm kê tại khu tái định cư của dự án đã hoàn thành đối với 202 hộ dân trên tổng diện tích 45ha (tăng 12 hộ so với ban đầu), cùng 85 ngôi mộ, đạt tỷ lệ 100%. Tại khu vực xây dựng nhà máy chính, kiểm kê đã hoàn tất đối với 534 hộ dân trên diện tích 405,5ha (phát sinh 84 hộ), cùng 2.992 ngôi mộ. Khu chỉnh trang dân cư hiện hữu cũng đã hoàn thành kiểm kê 57 hộ, diện tích 7,36ha.
Chủ tịch UBND xã Vĩnh Hải Nguyễn Văn Quế báo cáo tại buổi làm việc.
Bên cạnh đó, UBND xã Vĩnh Hải cũng đã khảo sát, thống kê số liệu thu hồi phần diện tích đất tính từ vành đai vùng cách ly ra 1.000m, với tổng diện tích dự kiến thu hồi mở rộng thêm 287 ha. Ước tính sẽ có thêm 447 hộ tái định cư, thu hồi 202 ha đất nông nghiệp của 284 hộ dân, 9 ha đất ở và 76 ha đất do UBND xã quản lý. Tổng số tiền bồi thường dự kiến là 4.500 tỷ đồng
Đại diện các sở, ngành phát biểu tại buổi làm việc, đề xuất phương án đẩy nhanh tiến độ Dự án.
Tại buổi làm việc, chính quyền xã kiến nghị UBND tỉnh sớm chỉ đạo cắm mốc xác định khoảng cách an toàn và ranh giới thu hồi đất; giao UBND xã tiếp tục làm chủ đầu tư công tác bồi thường, hỗ trợ, tái định cư; đồng thời đề xuất được bố trí cán bộ có kinh nghiệm và tăng cường cán bộ chuyên môn từ cấp tỉnh hỗ trợ địa phương. UBND xã cũng đề nghị sớm có hướng dẫn cụ thể về đơn giá đất tại khu vực dự án.
Phó Chủ tịch UBND tỉnh Khánh Hòa Trịnh Minh Hoàng phát biểu kết luận buổi làm việc.
Phát biểu kết luận buổi làm việc, Phó Chủ tịch UBND tỉnh Khánh Hòa Trịnh Minh Hoàng yêu cầu các sở, ngành liên quan khẩn trương rà soát trách nhiệm, phối hợp chặt chẽ với địa phương để kịp thời tháo gỡ khó khăn, vướng mắc. Nhấn mạnh đây là dự án trọng điểm quốc gia, đề nghị tập trung nguồn lực, đẩy nhanh tiến độ cắm mốc xác định ranh giới thu hồi đất và vùng an toàn của dự án cũng như các hạng mục liên quan.
Lãnh đạo tỉnh Khánh Hòa cũng giao nhiệm vụ rà soát, đề xuất phương án sử dụng lại đội ngũ cán bộ từng tham gia kiểm kê, bồi thường nhằm đảm bảo tính kế thừa và hiệu quả. Đồng thời, yêu cầu các đơn vị chức năng rà soát các quyết định về giá đất cụ thể, bảo đảm chặt chẽ về pháp lý trong triển khai công tác bồi thường, hỗ trợ người dân.
Đoàn công tác UBND tỉnh Khánh Hòa khảo sát thực tế khu vực tái định cư phục vụ dự án điện hạt nhân tại xã Vĩnh Hải.
Ngay sau buổi làm việc, Phó Chủ tịch UBND tỉnh cùng đoàn công tác đã đi khảo sát thực địa khu tái định cư dự kiến bố trí cho Dự án Nhà máy điện hạt nhân Ninh Thuận 2 tại thôn Mỹ Hòa, xã Vĩnh Hải.

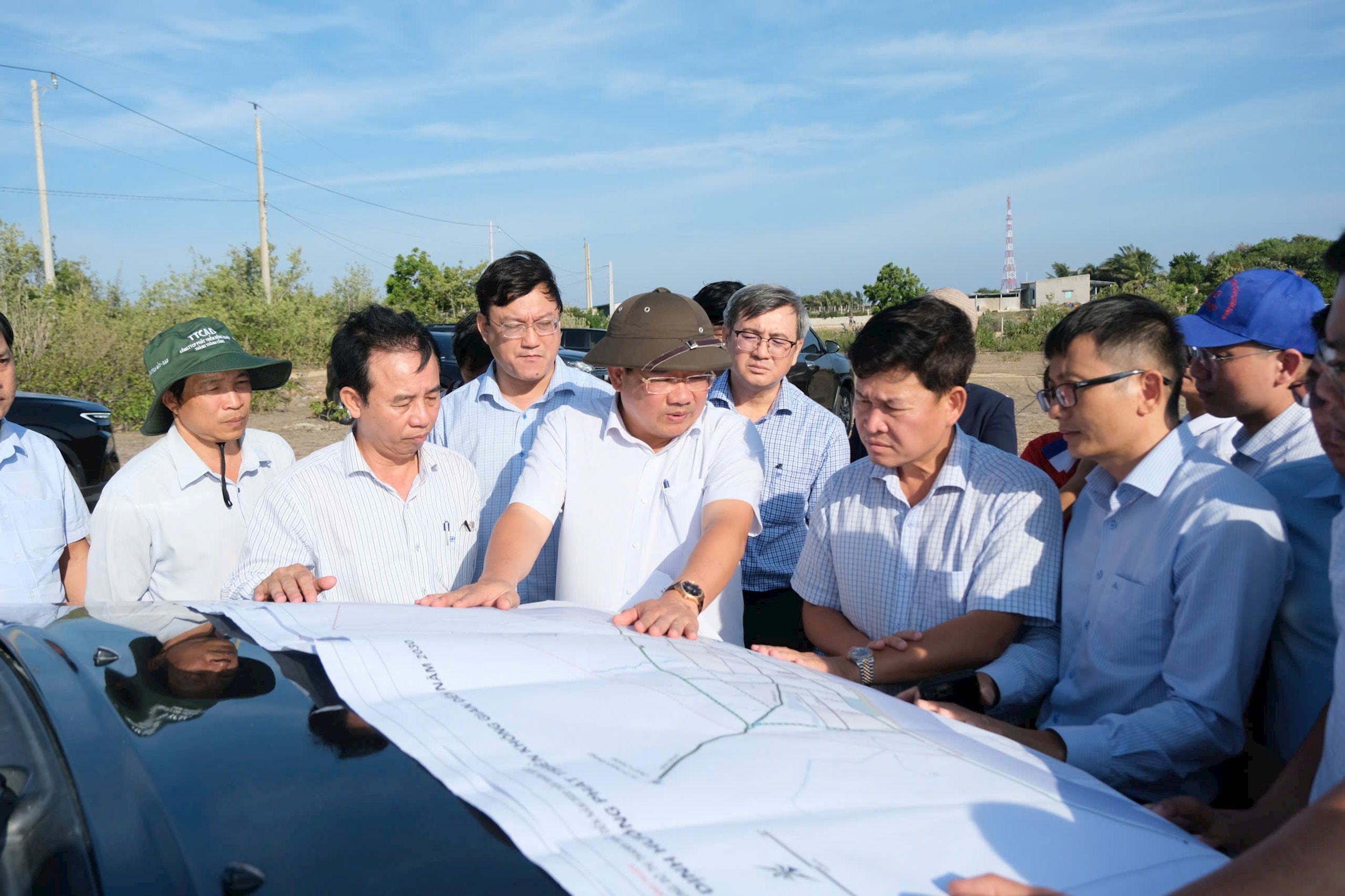

Lãnh đạo UBND tỉnh Khánh Hòa khảo sát bản đồ quy hoạch khu tái định cư.
Đối với Dự án Nhà máy điện hạt nhân Ninh Thuận 1, hiện đã xác định 449ha đất cần thu hồi, ảnh hưởng trực tiếp đến 786 hộ dân, 43 hộ có tài sản và 6 tổ chức. Công tác đo đạc, kiểm đếm đã cơ bản hoàn thành, bao gồm cả khu tái định cư và khu vực xây dựng nhà máy. Tuy nhiên, tại xã Phước Dinh, công tác giải phóng mặt bằng hiện mới dừng ở bước 4 trong tổng số 16 bước, chậm so với yêu cầu đặt ra, đòi hỏi sớm bổ sung nhân lực có chuyên môn, thẩm quyền để bảo đảm tiến độ và hiệu quả triển khai.
Khu vực dự kiến xây dựng Nhà máy điện hạt nhân, hiện đang được rà soát, kiểm kê và giải phóng mặt bằng.
Anh Minh
