Lưới điện nhiều thời điểm vận hành đầy, quá tải
Hiện nay, lưới điện truyền tải cung cấp điện cho TP. HCM có 25 trạm biến áp (TBA), trong đó có 07 TBA 500 kV và 18 TBA 220 kV với tổng dung lượng các máy biến áp 500 kV là 10.350 MVA và tổng dung lượng các máy biến áp 220kV là 11.250 MVA.
Trong một số thời điểm, các máy biến áp đã vận hành đầy, quá tải, lưới điện khu vực TP. HCM có nguy cơ không đảm bảo cung cấp an toàn, tin cậy cho các phụ tải, ảnh hưởng đến sinh hoạt của người dân và không đảm bảo nguồn cung cấp điện cho phát triển kinh tế xã hội thành phố thời gian tới.
Chủ tịch UBND TP. HCM làm việc với EVNNPT và EVNHCMC về các dự án truyền tải trên địa bàn.
Thực hiện chỉ đạo của Thủ tướng Chính phủ về việc bảo đảm cung ứng điện trong các tháng cao điểm năm 2025 và thời gian tới, hiện nay Tổng công ty Truyền tải điện Quốc gia (EVNNPT) cùng các đơn vị trực thuộc đang tập trung nguồn lực, triển khai đầu tư xây dựng 17 dự án truyền tải điện trên địa bàn TP. HCM.
Trong số này có 5 dự án đang trong giai đoạn chuẩn bị đầu tư và 12 dự án trong giai đoạn thực hiện đầu tư. Một số dự án như Dự án đường dây 220 kV Tân Sơn Nhất -Thuận An và Dự án đường dây 500 kV Bình Dương 1 - Chơn Thành phải hoàn thành trong năm 2025 theo chỉ đạo của Thủ tướng Chính phủ.
Tại buổi làm việc giữa Chủ tịch UBND TP. HCM Nguyễn Văn Được với EVNNPT và Tổng công ty Điện lực TP. HCM (EVNHCMC), ông Bùi Văn Kiên, Phó tổng giám đốc EVNNPT cho biết, tiến độ hoàn thành đầu tư xây dựng tại các dự án truyền tải điện thường phụ thuộc rất lớn vào sự quan tâm, phối hợp của các địa phương trong các khâu thỏa thuận, chấp thuận hướng tuyến, vị trí thực hiện dự án; thẩm định, phê duyệt chủ trương đầu tư và chấp thuận nhà đầu tư; cập nhật quy hoạch và kế hoạch sử dụng đất; bồi thường giải phóng mặt bằng và tái định cư (BTGPMB)....
Để thu hút các nhà đầu tư vào những dự án công nghệ cao tại TP.HCM, việc cấp điện ổn định, có dự phòng sẵn sàng là một trong những yêu cầu rất được quan tâm.
Trong thời gian qua, việc hoàn thành các thủ tục đầu tư này trên địa bàn TP. HCM đôi khi còn chậm, có nguy cơ ảnh hưởng đến việc đảm bảo cung cấp đủ điện cho phát triển kinh tế xã hội của thành phố.
Tại cuộc làm việc trước đó giữa EVNNPT và EVNHCMC vào tháng 8/2025, thống kê của EVNHCMC cũng cho thấy, giai đoạn 2016-2025, số lượng trạm biến áp 110 kV và 220 kV xây dựng mới, mới đạt khoảng 13-38% so với quy hoạch được duyệt, trong khi công suất cực đại (Pmax) đã tăng tới 45% so với năm 2015. Thực tế này khiến cho độ dự phòng cấp điện các trạm 110 kV giảm từ 45% xuống còn 35% làm ảnh hưởng đến việc cung cấp điện, giảm mức độ dự phòng cấp điện và nguy cơ suy giảm an ninh năng lượng điện cho TP.HCM.
Đặc biệt, dự báo mùa khô 2026 sẽ có tới 15/76 trạm 110 kV bị đầy hoặc quá tải, nhiều khu vực quá tải cục bộ, khó bảo đảm an toàn cung cấp điện trong mùa khô 2026 sắp tới.
Gỡ sớm những vướng mắc
Để bảo đảm cung cấp đủ điện cho TP. HCM trong các tháng cao điểm năm 2025 và thời gian tới; EVNNPT kính đề nghị UBND TP. HCM xem xét, quan tâm chỉ đạo các đơn vị có liên quan một số nội dung cụ thể.
Đơn cử là thỏa thuận hướng tuyến, EVNNPT đề nghị đơn vị chức năng của UBND TP. HCM sớm phê duyệt, chấp thuận hướng tuyến, vị trí đối với các dự án đường dây và trạm biến áp truyền tải đang triển khai trên địa bàn thành phố; đẩy nhanh thủ tục thẩm định, phê duyệt chủ trương đầu tư các dự án lưới điện truyền tải sau khi EVNNPT trình.
Đồng thời, sớm hoàn thành công tác thẩm định, trình UBND Thành phố phê duyệt chủ trương đầu tư của các dự án Trạm 220 kV Bình Chánh và đấu nối, Trạm 220 kV Long Sơn và đấu nối.

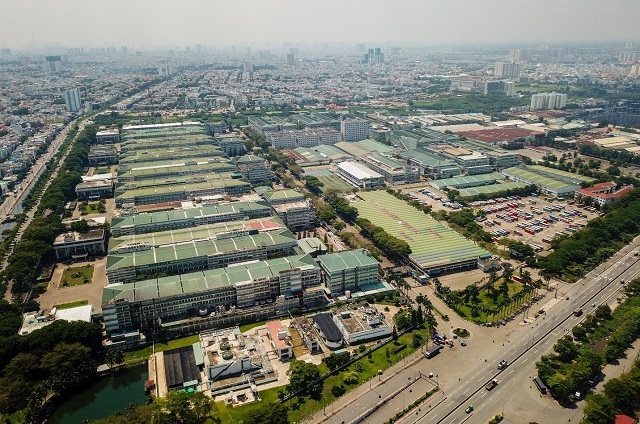

Khu công nghiệp Bình Chánh, TP. HCM.
Về giải phóng mặt bằng, EVNNPT đề nghị UBND TP. HCM xem xét, giúp chỉ đạo các sở ngành, xã, phường và các đơn vị có liên quan hỗ trợ EVNNPT và các đơn vị trực thuộc đẩy nhanh công tác bồi thường, giải phóng mặt bằng; vận động, bàn giao mặt bằng để sớm triển khai thi công và hoàn thành đóng điện các dự án lưới truyền tải điện trên địa bàn thành phố.
Theo Chủ tịch UBND TP.HCM Nguyễn Văn Được, việc đảm bảo nguồn điện phục vụ phát triển kinh tế xã hội và đời sống sinh hoạt của nhân dân được lãnh đạo Thành ủy, UBND thành phố rất quan tâm. Trong thời gian qua, việc triển khai dự án gặp một số khó khăn vướng mắc. Vì vậy, Chủ tịch UBND Thành phố đã có ý kiến chỉ đạo các sở, ngành, địa phương có liên quan tập trung tháo gỡ các khó khăn, vướng mắc của EVNNPT và EVNHCM.
Cụ thể, lãnh đạo UBND TP.HCM yêu cầu Sở Tài chính phối hợp với các sở, ngành liên quan khẩn trương thông qua, trình các cấp có thẩm quyền chấp thuận chủ trương đầu tư đồng thời chấp thuận nhà đầu tư dự án Trạm biến áp 220 kV Bình Chánh 1 và đường dây đấu nối, dự án Trạm biến áp 220 kV khu công nghiệp Long Sơn và đường dây đấu nối. Đây là 2 dự án rất quan trọng nhằm đảm bảo cung cấp điện phục vụ phát triển công nghiệp của thành phố.
Sở Nông nghiệp và Môi trường phối hợp chặt chẽ với đơn vị liên quan để thẩm định giá đất, đồng thời sớm phê duyệt hệ số điều chỉnh giá đất cho các dự án. Các sở, ban, ngành và chính quyền địa phương nơi có dự án đi qua tạo điều kiện thuận lợi, phối hợp chặt chẽ với EVNNPT trong quá trình bồi thường giải phóng mặt bằng và triển khai thi công các dự án lưới điện truyền tải trên địa bàn.
Tại buổi làm việc, lãnh đạo UBND TP. HCM và EVNNPT cùng các đơn vị liên quan đã thể hiện quyết tâm cao trong việc tháo gỡ những khó khăn, vướng mắc nhằm đảm bảo tiến độ các dự án truyền tải điện trên địa bàn, góp phần bảo đảm an ninh năng lượng cho TP. Hồ Chí Minh trong thời gian tới.
CTV - Hoàng Minh
