Hà Nội động thổ Nhà máy điện rác Núi Thoong hơn 5.250 tỷ đồng

Hà Nội động thổ Nhà máy điện rác Núi Thoong hơn 5.250 tỷ đồng
một giờ trướcBài gốc
Sáng 19/5, tại xã Xuân Mai, TP Hà Nội, Công ty Môi trường đô thị Xuân Mai và Công ty Cổ phần Cẩm Thạch Xanh (GMC) tổ chức Lễ động thổ Dự án Nhà máy xử lý môi trường và phát điện công nghệ cao Núi Thoong với tổng vốn đầu tư khoảng 5.250 tỷ đồng. Dự án được kỳ vọng sẽ góp phần “lấp khoảng trống” xử lý rác khu vực phía Tây Nam Thủ đô.

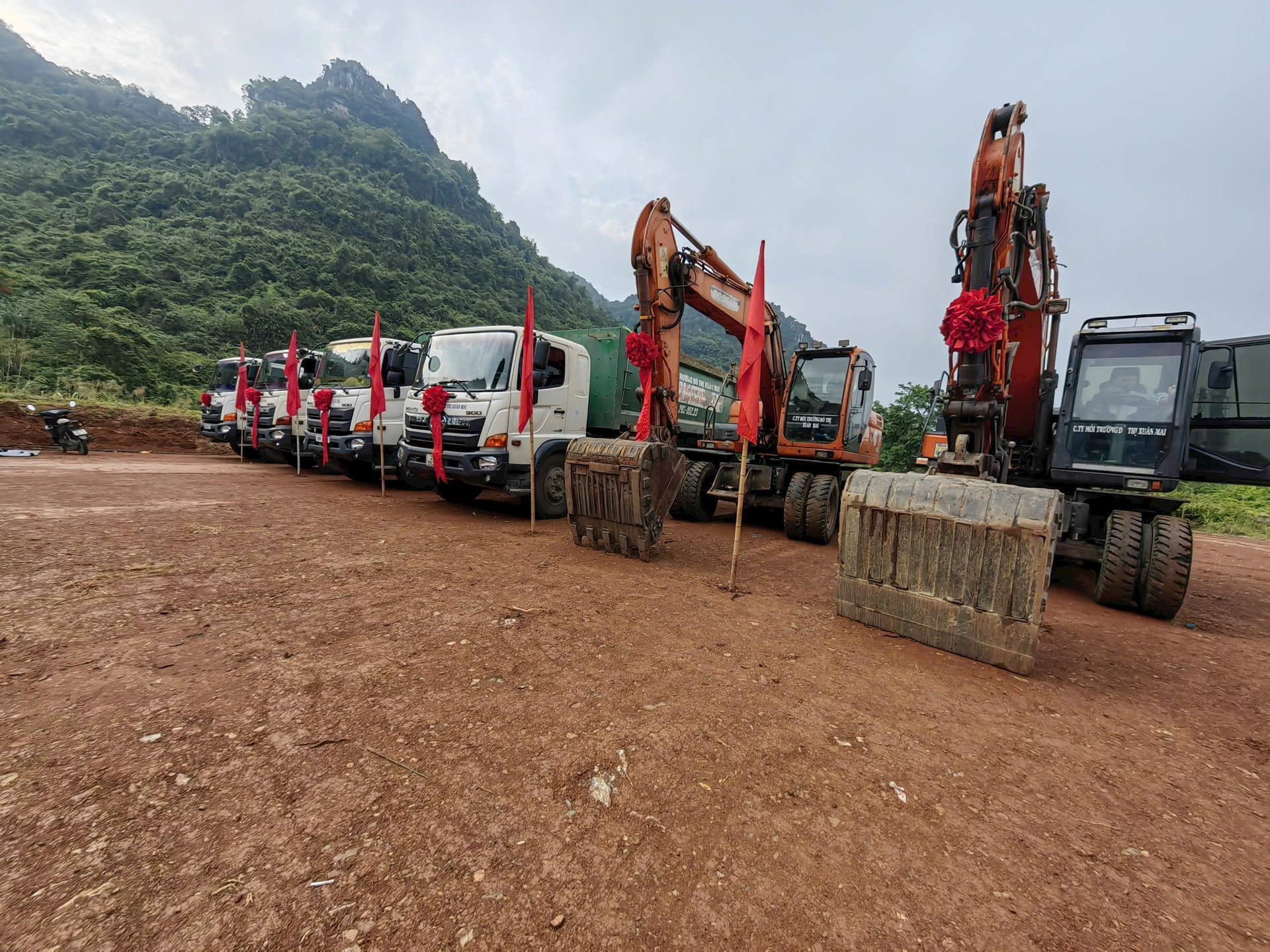

Đoàn đại biểu chúc mừng Dự án khởi công triển khai thuận lợi, nhận được sự đồng hành của nhân dân
Nhà máy điện rác Núi Thoong có công suất xử lý 2.000 tấn rác/ngày đêm và phát điện 45 MW hòa lưới quốc gia. Đây là dự án nhà máy điện rác công nghệ cao đầu tiên đặt tại khu vực Tây Nam Hà Nội – khu vực lâu nay được đánh giá còn thiếu hạ tầng xử lý chất thải rắn quy mô lớn.
Lễ động thổ Dự án Nhà máy xử lý môi trường và phát điện công nghệ cao Núi Thoong với tổng vốn đầu tư khoảng 5.250 tỷ đồng
Lễ động thổ diễn ra đúng dịp kỷ niệm 136 năm Ngày sinh Chủ tịch Hồ Chí Minh (19/5/1890 - 19/5/2026), với sự tham dự của đại diện lãnh đạo UBND TP Hà Nội, các sở, ngành của Thành phố, chính quyền địa phương cùng đông đảo người dân và đối tác trong, ngoài nước.

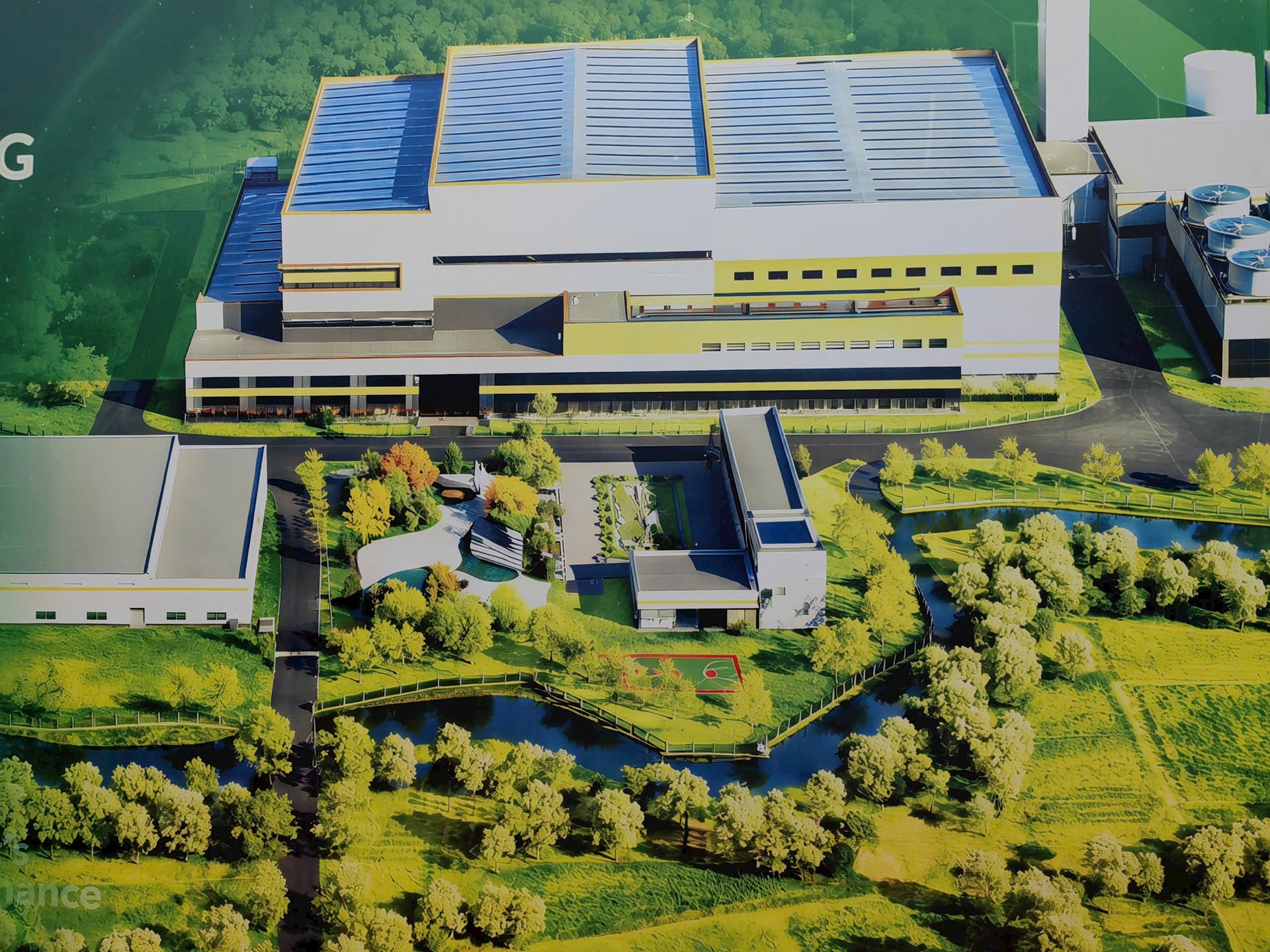

Phối cảnh dự án Nhà máy điện rác Núi Thoong
Theo hồ sơ dự án, Nhà máy điện rác Núi Thoong được triển khai trên diện tích 103.138,9 m² tại xã Xuân Mai, TP Hà Nội. Dự án được Sở Tài chính TP Hà Nội cấp Giấy chứng nhận đăng ký đầu tư điều chỉnh ngày 25/2/2026, trên cơ sở giấy chứng nhận đầu tư đã được UBND TP Hà Nội cấp lần đầu từ năm 2014 cho Công ty Môi trường đô thị Xuân Mai.
Chủ đầu tư cho biết, nhà máy sẽ tiếp nhận, xử lý và tiêu hủy rác thải không độc hại gồm rác sinh hoạt và rác công nghiệp thông thường; đồng thời kết hợp phát điện từ nhiệt thu hồi và sản xuất vật liệu xây dựng từ tro xỉ sau đốt.
Dự án áp dụng công nghệ đốt rác lò ghi cơ khí, thu hồi nhiệt phát điện - công nghệ đang vận hành tại nhiều nhà máy ở Nhật Bản, Hàn Quốc, Đức và các nước Bắc Âu. Hệ thống đáp ứng tiêu chuẩn môi trường châu Âu Directive 2010/75/EU và quy chuẩn Việt Nam QCVN 30:2025/BNNMT.
Các hạng mục chính của dự án gồm trạm cân, cầu dẫn, khu vực nhà máy chính, ống khói, tháp làm mát, phòng bơm tổng hợp, trạm xử lý tro xỉ, khu hóa rắn tro bay, trạm xử lý nước rỉ rác và các công trình phụ trợ khác.
Dự án dự kiến khởi công xây dựng vào Quý II/2026, hoàn thành xây dựng và chạy thử trong Quý III/2027, vận hành thương mại (COD) vào Quý IV/2027. Thời hạn hoạt động của dự án là 50 năm kể từ ngày được cấp giấy chứng nhận đầu tư lần đầu.
Nhà máy điện rác Núi Thoong được triển khai trên diện tích 103.138,9 m² tại xã Xuân Mai, TP Hà Nội.
Phát biểu tại buổi lễ, ông Vũ Ngọc Tú đại diện Công ty Cổ phần Cẩm Thạch Xanh (thuộc Tập đoàn GMC) chủ đầu tư dự án cho biết: doanh nghiệp đã có kinh nghiệm vận hành hai nhà máy điện rác tại Bắc Ninh gồm Nhà máy điện rác T&J và Nhà máy điện rác GCEP. Theo đại diện doanh nghiệp, dự án Núi Thoong sẽ kế thừa kinh nghiệm vận hành từ các dự án trước đó và được đầu tư với quy mô lớn hơn, hiện đại hơn.
Ông Vũ Ngọc Tú đại diện chủ đầu tư dự án đưa ra cam kết và bảo đảm trách nhiệm xã hội với cộng đồng dân cư địa phương trong suốt vòng đời dự án
Chủ đầu tư đồng thời đưa ra bốn cam kết gồm: khởi công đúng tiến độ tháng 6/2026; vận hành thương mại đúng Quý IV/2027; thiết lập hệ thống quan trắc tự động truyền dữ liệu trực tiếp về cơ quan quản lý; đồng thời bảo đảm trách nhiệm xã hội với cộng đồng dân cư địa phương trong suốt vòng đời dự án.
Theo Sở Nông nghiệp và Môi trường TP Hà Nội được dẫn trong thông cáo, mỗi ngày Thủ đô phát sinh hơn 8.000 tấn rác sinh hoạt. Các nhà máy điện rác hiện nay chủ yếu tập trung ở khu vực phía Bắc và Tây Bắc như Nhà máy điện rác Sóc Sơn với công suất tối đa 5.000 tấn/ngày, phát điện 90 MW và Nhà máy Seraphin tại Xuân Sơn có công suất 2.250 tấn/ngày, phát điện 37 MW.
Theo tính toán của doanh nghiệp, khi đi vào vận hành thương mại trong Quý I/2028, nhà máy có thể xử lý khoảng 660.000 tấn rác mỗi năm, đóng góp khoảng 356 triệu kWh điện/năm cho lưới điện quốc gia và tạo việc làm trực tiếp cho khoảng 200 lao động địa phương.
Chủ đầu tư nhận định, việc bổ sung Nhà máy điện rác Núi Thoong sẽ giúp giảm quãng đường vận chuyển rác từ các huyện phía Tây Nam về khu xử lý phía Bắc, đồng thời góp phần hình thành “tam giác xử lý rác công nghệ cao” gồm Bắc - Tây Bắc - Tây Nam Hà Nội.
Trang Nhi
