Hối hả công trường thủy điện Bắc Giang

Hối hả công trường thủy điện Bắc Giang
một giờ trướcBài gốc

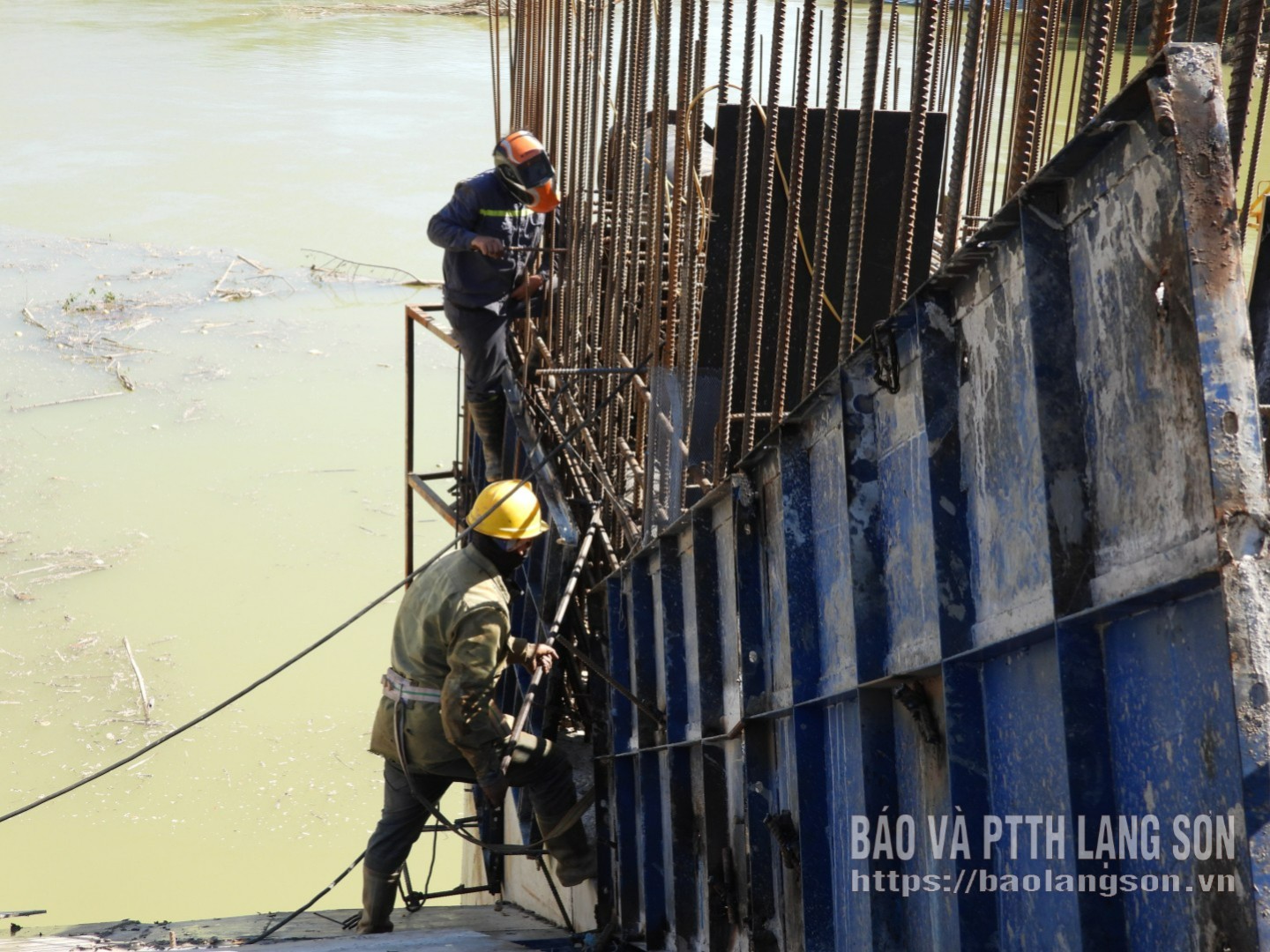

Công nhân Công ty TNHH Xây dựng phát triển Trung Văn lắp đặt kết cấu thép đổ bê tông tường cánh đập tràn nhà máy
Dự án Thủy điện Bắc Giang (Vằng Puộc), xã Quý Hòa được tái khởi động từ cuối quý II/2025 (sau hơn 10 năm ngừng thi công), công trình có tổng mức đầu tư 670 tỷ đồng, công suất lắp máy 14 MW, Công ty Cổ phần Tư vấn đầu tư xây dựng Hải Lý làm chủ đầu tư dự án (nhà đầu tư mua lại dự án từ cuối năm 2024). Theo tiến độ, chủ đầu tư cam kết hoàn thành đầu tư và thực hiện phát điện vào cuối năm 2027.
Việc triển khai dự án được chủ đầu tư thực hiện từ tháng 6 đến tháng 10/2025 thì gặp sự cố nghiêm trọng do bão số 11. Hệ thống cẩu tháp bằng kết cấu thép bị gãy đổ phải làm mới và một trạm trộn bê tông có công suất 60 m3/giờ cùng trên 200 m3 vật liệu như cát, đá bị nước lũ cuốn trôi. Tổng thiệt hại hơn 3 tỷ đồng.
Nhằm sớm khôi phục hoạt động thi công, chủ đầu tư đã chỉ đạo các nhà thầu dọn dẹp hiện trường, mua sắm thiết bị, vật tư, triển khai lắp đặt lại cẩu tháp và trạm trộn bê tông. Ông Trần Đức Lý, Tổng giám đốc Công ty Cổ phần Tư vấn đầu tư xây dựng Hải Lý chia sẻ: Công ty đã có kinh nghiệm và rất cẩn trọng trong triển khai thi công, tuy nhiên do thiên tai diễn biến quá nhanh khiến công ty không thể xoay xở kịp. Để tổ chức sản xuất trở lại, công ty đã rà soát, đánh giá toàn bộ thiệt hại và có phương án tái thiết tổ chức sản xuất để công trình không bị chậm tiến độ.
Theo đó, chủ đầu tư đã làm việc với các nhà thầu, bố trí bổ sung nguồn lực để lắp đặt lại thiết bị, tiếp tục tạm ứng kinh phí cho nhà thầu triển khai các công việc trên công trường. Đồng thời, chủ đầu tư cũng đã làm việc với các nhà thầu trong nước và nước ngoài triển khai gói thầu thiết kế, chế tạo thiết bị phát điện; phối hợp với UBND xã Quý Hòa thực hiện công tác giải phóng mặt bằng khu vực lòng hồ của nhà máy.
Đến nay, sau hơn 1 tháng bão lũ đi qua, việc tổ chức thi công trên công trường đã nhộn nhịp trở lại. Ông Nguyễn Trung Văn, Giám đốc, kiêm chỉ huy trưởng thi công gói thầu xây dựng dự án thuộc Công ty TNHH Xây dựng phát triển Trung Văn cho biết: Chúng tôi đã lên phương án tăng ca thêm kíp, tăng cường nhân lực, thiết bị nhằm tranh thủ điều kiện thời tiết thuận lợi tăng tốc thi công bù tiến độ, bù thiệt hại do bão lũ gây ra. Mục tiêu của công ty là đến hết quý I/2026 sẽ hoàn thành toàn bộ phần xây dựng cơ bản của đập thủy điện gồm các hạng mục chính như: hệ thống đập tràn; cửa tiêu năng; hệ thống hỗ trợ phục vụ nâng hạ thiết bị thủy công; tường chắn nhà máy…
Được biết, hiện nhà thầu đã huy động 40 nhân lực, 2 xe chuyên dụng, huy động gần 100 tấn thiết bị cấu kiện thép phục vụ thi công trên công trường. Đơn vị thi công đang khẩn trương triển khai các biện pháp kỹ thuật và hoạt động hết công suất để bù tiến độ.
Ông Hoàng Thái Huy, Giám đốc Ban Quản lý dự án thủy điện Bắc Giang cho biết: Cùng với tăng tốc thi công các hạng mục của thân đập, ban cũng đang giám sát chặt chẽ chất lượng các hạng mục theo thiết kế. Đồng thời, ban phối hợp với xã Quý Hòa để đẩy nhanh tiến độ kiểm đếm, giải phóng mặt bằng khu vực lòng hồ với diện tích gần 600 ha, tất cả các công việc đều được triển khai hết sức khẩn trương để rút ngắn tiến độ thi công.
Được biết, tính đến cuối tháng 11/2025, tiến độ xây dựng hệ thống đập thủy điện đã hoàn thành 65% giá trị khối lượng theo hợp đồng. Chủ đầu tư đã giải ngân hơn 300 tỷ đồng cho các hạng mục xây lắp, đặt cọc mua sắm, chế tạo thiết bị nhà máy.
Trong quá trình triển khai dự án, dù phải đối mặt với sự cố bất khả kháng từ thiên tai, tuy nhiên chủ đầu tư và các chủ thể tham gia thực hiện dự án đã thể hiện tinh thần quyết tâm khắc phục để đẩy nhanh tiến độ dự án, nỗ lực đưa dự án về đích đúng hạn, với mục tiêu chính thức hòa lưới điện quốc gia vào tháng 9/2027, rút ngắn 3 tháng so với kế hoạch.
Trang Ninh
