Dự án Trạm biến áp 110kV Gia Nghĩa và đầu nối là một trong số dự án lưới điện quan trọng phía Tây Lâm Đồng
Dự án Trạm biến áp 110kV Gia Nghĩa và đầu nối được triển khai trên địa bàn các phường Nam Gia Nghĩa, Đông Gia Nghĩa và xã Nhân Cơ. Trong đó, khối lượng GPMB lớn nhất tập trung tại phường Nam Gia Nghĩa, nơi hành lang tuyến và móng trụ của dự án ảnh hưởng đến 121 thửa đất của 71 trường hợp.
Theo UBND phường Nam Gia Nghĩa, trong số các thửa đất bị ảnh hưởng, có 18 thửa nằm trong diện thu hồi để thi công 15 vị trí trụ móng, với tổng diện tích khoảng 1.800 m².
Toàn bộ diện tích này đã được kê khai, kiểm đếm. Tuy nhiên, đến nay mới có 12 thửa đất tại 10,5vị trí trụ móng hoàn thành phê duyệt phương án bồi thường, hỗ trợ, tái định cư.
Bên cạnh đó, hành lang tuyến đi qua phường Nam Gia Nghĩa ảnh hưởng đến 103 thửa đất của 71 trường hợp, với tổng diện tích hơn 6,4 ha. Hiện, mới có trên 5,5 ha được kê khai, kiểm đếm và thẩm định phương án thu hồi đất, khiến tiến độ GPMB chưa đạt yêu cầu đề ra.
Phó Chủ tịch UBND phường Nam Gia Nghĩa Trần Đình Tuấn (bên phải) đối thoại với người dân trong vùng Dự án Trạm biến áp 110kV
Phó Chủ tịch UBND phường Nam Gia Nghĩa Trần Đình Tuấn cho biết, một số hộ dân trong khu vực hành lang tuyến chưa đồng thuận, chưa phối hợp kê khai, kiểm đếm.
Ngoài ra, nhiều thửa đất chưa xác định rõ thông tin chủ sử dụng, hồ sơ địa chính còn sai sót, gây khó khăn trong việc xác định giá đất cụ thể, ảnh hưởng đến tiến độ GPMB.
Cuối tháng 12/2025, UBND phường Nam Gia Nghĩa đã phê duyệt giá đất cụ thể làm căn cứ tính tiền bồi thường, hỗ trợ, tái định cư cho 78 thửa đất trong vùng dự án, với tổng kinh phí hơn 5,56 tỷ đồng.
Thời gian tới, địa phương tiếp tục phối hợp với các đơn vị liên quan vận động người dân; đồng thời, thực hiện đầy đủ trình tự GPMB theo quy định.
Người dân Nam Gia Nghĩa kiến nghị một số nội dung với chính quyền liên quan đến việc thu hồi đất phục vụ dự án
Trong khi đó, tại phường Đông Gia Nghĩa - nơi đặt hạng mục trạm biến áp 110kV, công tác GPMB đã đạt nhiều kết quả tích cực. Khu vực xây dựng trạm biến áp với diện tích khoảng 7.300 m², ảnh hưởng đến 11 hộ gia đình, đã hoàn thành GPMB và đang được triển khai thi công xây dựng.
Đối với tuyến đường dây đấu nối, dự án đi qua phường Đông Gia Nghĩa có 11 vị trí trụ móng, ảnh hưởng đến 13 thửa đất và hành lang tuyến ảnh hưởng đến 79 thửa đất của 60 trường hợp.
Đến nay, địa phương đã phê duyệt phương án bồi thường, hỗ trợ, tái định cư cho 31 trường hợp, với tổng kinh phí hơn 2,8 tỷ đồng, trong đó có 8 vị trí trụ móng.

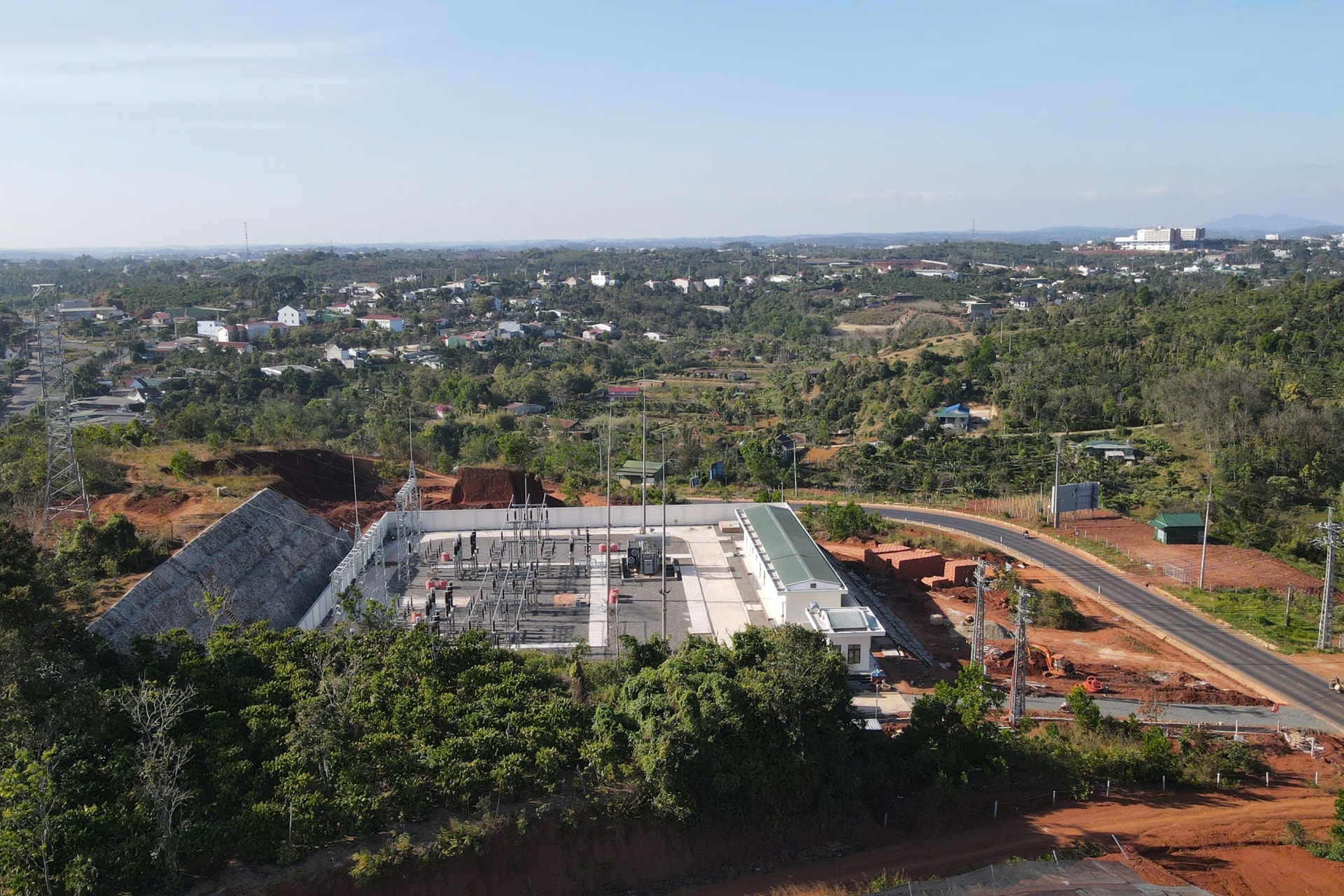

Khu vực xây dựng trạm biến áp với diện tích khoảng 7.300 m² đang được thi công tại phường Đông Gia Nghĩa
Song song với việc thẩm định, phê duyệt phương án bồi thường, chính quyền phường Đông Gia Nghĩa đẩy mạnh công tác tuyên truyền, vận động người dân bàn giao mặt bằng. Đối với các trường hợp chưa phối hợp, phường đã ban hành quyết định kiểm đếm bắt buộc. Những vướng mắc phát sinh trong thực tiễn được tổng hợp, kiến nghị Sở Nông nghiệp và Môi trường hướng dẫn, tháo gỡ kịp thời.
Phó Chủ tịch UBND phường Đông Gia Nghĩa Thái Minh Châu cho biết, trong tháng 1/2026, địa phương sẽ tổ chức kiểm đếm bắt buộc đối với các trường hợp không đồng thuận; đồng thời, tập trung xác minh, thẩm định và phê duyệt phương án bồi thường đối với các hồ sơ đủ điều kiện.
Đây là dự án đã kéo dài và sau khi vận hành mô hình chính quyền địa phương 2 cấp, tiến độ GPMB đã có chuyển biến rõ rệt. Thời gian tới, phường sẽ phối hợp chặt chẽ với các đơn vị chuyên môn để đẩy nhanh tiến độ, tạo điều kiện thuận lợi cho dự án triển khai.
Ông Thái Minh Châu, Phó Chủ tịch UBND phường Đông Gia Nghĩa
Cơ quan chức năng rà soát, kiểm đếm khu vực thu hồi đất phục vụ Dự án Trạm biến áp 110kV và đầu nối
Tại xã Nhân Cơ, chính quyền đã vận động người dân bàn giao toàn bộ các vị trí móng trụ. Hiện, chỉ còn một trường hợp thuộc hành lang tuyến chưa nhận tiền bồi thường và bàn giao mặt bằng.
Theo Tổng Công ty Điện lực miền Trung, Dự án Trạm biến áp 110kV Gia Nghĩa và đường dây đấu nối có vai trò đặc biệt quan trọng trong việc nâng cao năng lực cung cấp điện cho khu vực phía Tây Lâm Đồng.
Chủ đầu tư mong muốn chính quyền địa phương và các cơ quan chức năng tiếp tục quan tâm, hỗ trợ công tác GPMB để dự án sớm hoàn thành đúng tiến độ, phát huy hiệu quả đầu tư, phục vụ mục tiêu phát triển kinh tế - xã hội của tỉnh.
Dự án Trạm biến áp 110kV Gia Nghĩa và đầu nối là một trong bốn dự án lưới điện do Tổng Công ty Điện lực miền Trung triển khai tại khu vực phía Tây Lâm Đồng. Dự án này đã được phê duyệt Kế hoạch thu hồi đất từ tháng 5/2021, điều chỉnh vào tháng 11/2024.
