Cùng đi kiểm tra có lãnh đạo các sở, ban, ngành liên quan của tỉnh; lãnh đạo UBND các xã: Lộc Bình, Na Dương và chủ đầu tư các dự án.

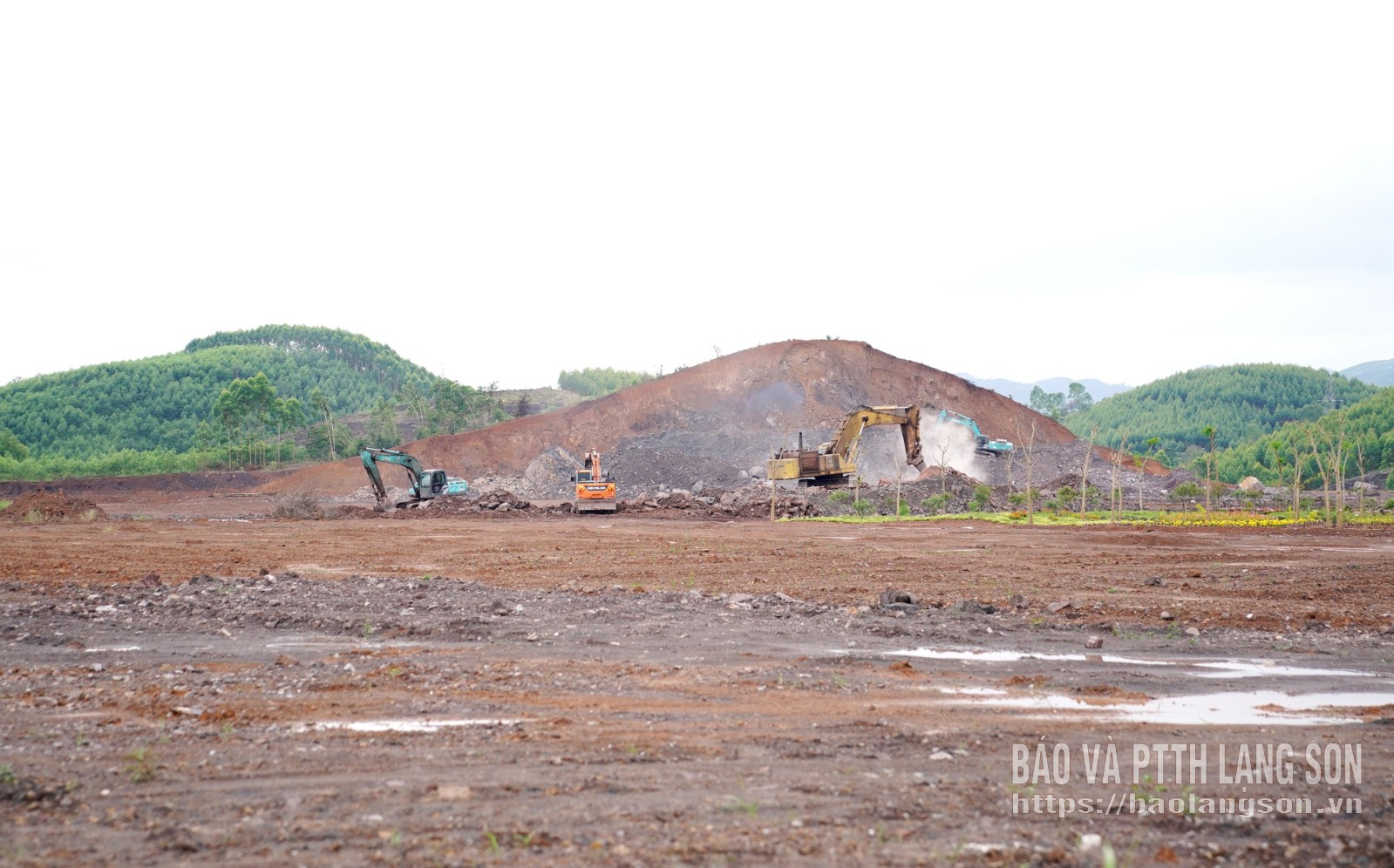

Đoàn công tác kiểm tra thực địa khu vực triển khai dự án CCN Na Dương 1, 2, 3
Tại buổi kiểm tra, đại diện các chủ đầu tư, đơn vị liên quan đã báo cáo tiến độ triển khai, công tác giải phóng mặt bằng (GPMB) của các dự án.
Theo đó, dự án CCN Na Dương 1, 2, 3 với tổng diện tích thực hiện hơn 114 ha. Đến nay, công tác kiểm kê đất đai, tài sản trên đất tại cả 3 dự án CCN đã hoàn thành 100%; địa phương đã bàn giao gần 19 ha mặt bằng cho chủ đầu tư, di dời 64/90 ngôi mộ. Tuy vậy, tiến độ triển khai chung cả 3 dự án CCN vẫn chậm so với yêu cầu tại các quyết định chấp thuận chủ trương đầu tư của UBND tỉnh.
Đồng chí Đinh Hữu Học, Ủy viên Ban Thường vụ Tỉnh ủy, Phó Chủ tịch Thường trực UBND tỉnh cùng đoàn công tác kiểm tra tình hình triển khai dự án Xây dựng hạ tầng kỹ thuật, hạ tầng xã hội khu tái định cư và dân cư nông thôn xã Hữu Khánh, huyện Lộc Bình (cũ)
Dự án hạ tầng kỹ thuật, hạ tầng xã hội khu tái định cư và dân cư nông thôn xã Hữu Khánh, huyện Lộc Bình (cũ) có quy mô gần 49 ha, với tổng mức đầu tư hơn 357 tỷ đồng.
Đến nay, địa phương đã bàn giao cho chủ đầu tư khoảng 43 ha, đạt gần 88% diện tích toàn dự án; phê duyệt phương án bồi thường cho 122 lượt hộ dân. Theo báo cáo, dự án hiện vẫn gặp khó khăn trong công tác GPMB, một số nội dung quy hoạch chưa đồng bộ, ảnh hưởng đến tiến độ triển khai các hạng mục.
Đồng chí Đinh Hữu Học, Ủy viên Ban Thường vụ Tỉnh ủy, Phó Chủ tịch Thường trực UBND tỉnh trao đổi với lãnh đạo các sở, ngành, lãnh đạo xã Lộc Bình và chủ đầu tư về tình hình triển khai dự án Xây dựng hạ tầng kỹ thuật, hạ tầng xã hội khu tái định cư và dân cư nông thôn xã Hữu Khánh, huyện Lộc Bình (cũ)

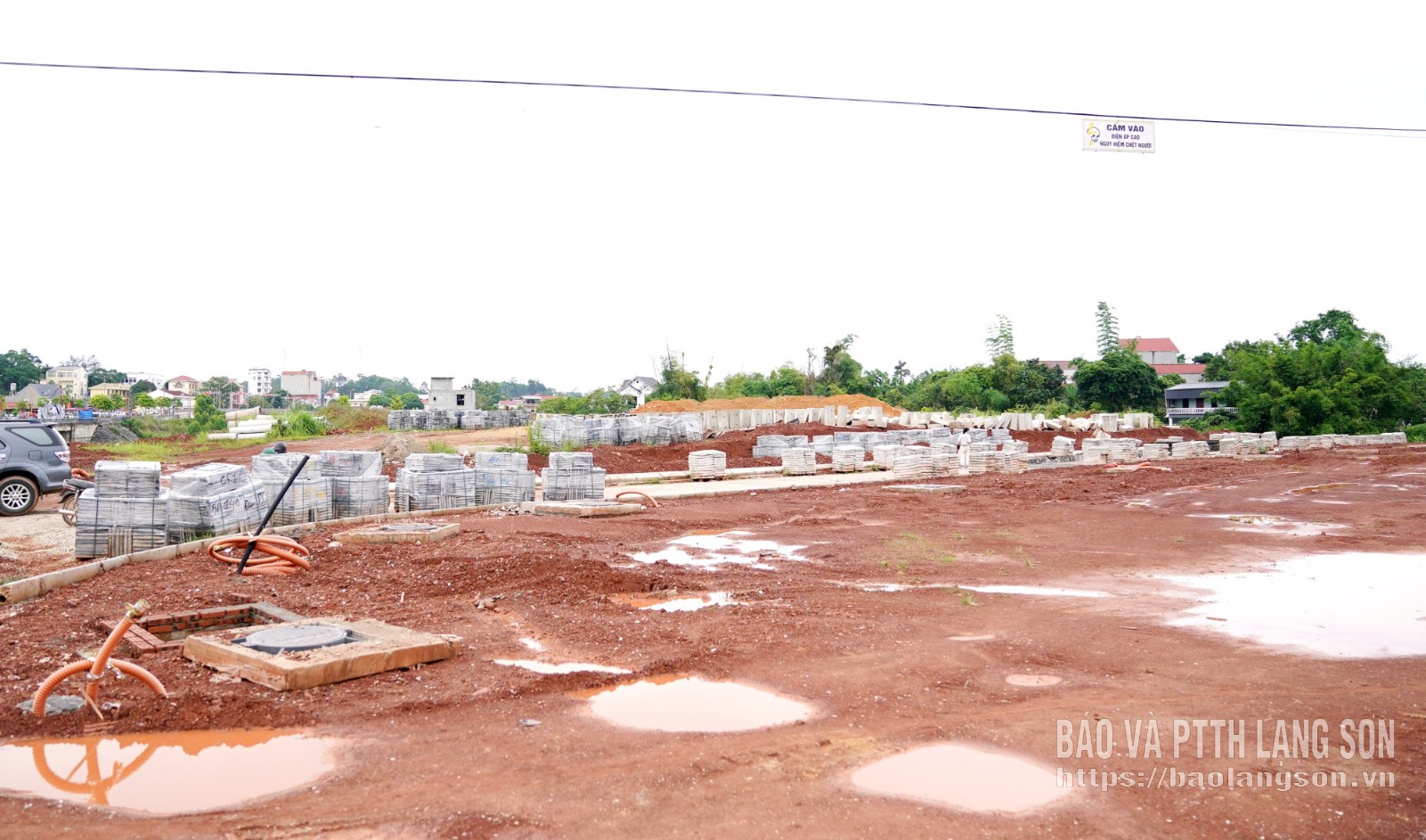

Đơn vị thi công đang đẩy nhanh tiến độ thực hiện dự án Xây dựng hạ tầng kỹ thuật, hạ tầng xã hội khu tái định cư và dân cư nông thôn xã Hữu Khánh, huyện Lộc Bình (cũ)
Đối với dự án Cầu Lộc Bình số 1, Đường giao thông và Khu tái định cư xã Lục Thôn, huyện Lộc Bình (cũ), theo báo cáo, dự án có tổng mức đầu tư gần 390 tỷ đồng, triển khai theo hình thức đối tác công tư (PPP), loại hợp đồng xây dựng - chuyển giao (BT).
Đến nay, tổng diện tích mặt bằng toàn dự án đã bàn giao khoảng 5,48 ha/8,13 ha, đạt khoảng 67,4%; khu tái định cư cơ bản hoàn thành công tác GPMB; phần cầu cũng đã đạt khoảng 90% mặt bằng và khoảng 89,7% khối lượng thi công; tuyến số 1 đạt khoảng 45% mặt bằng; tuyến số 2 đạt khoảng 99% mặt bằng nhưng vẫn còn một số điểm nghẽn cục bộ.
Hiện việc triển khai dự án gặp khó khăn do công tác GPMB chưa đồng bộ, việc điều chỉnh quy hoạch làm thay đổi quy mô dự án, thiếu nguồn đất đắp ảnh hưởng đến tổ chức thi công.
Hiện trạng mặt bằng Khu tái định cư xã Lục Thôn, huyện Lộc Bình (cũ)
Tại buổi kiểm tra, các chủ đầu tư và chính quyền địa phương kiến nghị UBND tỉnh sớm phê duyệt điều chỉnh chủ trương đầu tư; chỉ đạo các cơ quan chuyên môn đẩy nhanh tiến độ thẩm định, hoàn thiện thủ tục chuyển đổi mục đích sử dụng đất rừng, đất lúa; sớm hoàn thiện khu tái định cư phục vụ GPMB; đồng thời tháo gỡ khó khăn liên quan đến xác minh nguồn gốc đất, bố trí vốn và di dời hạ tầng kỹ thuật.
Đồng chí Đinh Hữu Học, Ủy viên Ban Thường vụ Tỉnh ủy, Phó Chủ tịch Thường trực UBND tỉnh trao đổi với lãnh đạo các sở, ngành, lãnh đạo xã Lộc Bình và chủ đầu tư về tình hình triển khai dự án Cầu Lộc Bình số 1, Đường giao thông và Khu tái định cư xã Lục Thôn, huyện Lộc Bình (cũ)
Phát biểu kết luận buổi kiểm tra, đồng chí Đinh Hữu Học, Ủy viên Ban Thường vụ Tỉnh ủy, Phó Chủ tịch Thường trực UBND tỉnh yêu cầu các sở, ngành, địa phương và chủ đầu tư tập trung cao độ cho công tác GPMB các CCN Na Dương 1, 2, 3; tiếp tục đẩy mạnh tuyên truyền, vận động người dân đồng thuận bàn giao mặt bằng, phấn đấu đến ngày 15/6, cả 3 CCN phải khởi công dự án, trong tháng 6/2026, phải bàn giao khoảng 70% mặt bằng sạch cho nhà đầu tư để triển khai dự án.
Đối với dự án Xây dựng hạ tầng kỹ thuật, hạ tầng xã hội khu tái định cư và dân cư nông thôn xã Hữu Khánh, đồng chí yêu cầu nhà đầu tư khẩn trương lập điều chỉnh quy hoạch chi tiết, hoàn thiện hồ sơ điều chỉnh dự án làm cơ sở điều chỉnh chủ trương đầu tư và gia hạn hợp đồng thực hiện dự án.
Riêng đối với dự án Cầu Lộc Bình số 1, Đường giao thông và Khu tái định cư xã Lục Thôn, đồng chí yêu cầu các đơn vị rà soát kỹ toàn bộ hồ sơ pháp lý, nhất là các nội dung liên quan đến thu hồi đất, đồng thời tập trung thực hiện tốt công tác tái định cư, bảo đảm quyền lợi cho người dân trước khi hoàn thiện các thủ tục tiếp theo của dự án.
TRÍ DŨNG - MINH KHƯƠNG
