Tập đoàn Điện lực Việt Nam (EVN) vừa có văn bản báo cáo Bộ trưởng Bộ Công Thương các khó khăn và nguy cơ chậm tiến độ của Dự án Đường dây 500 kV Lào Cai - Vĩnh Yên do một số nhà máy thủy điện bị ảnh hưởng, không thống nhất lịch cắt điện các đường dây liên quan.

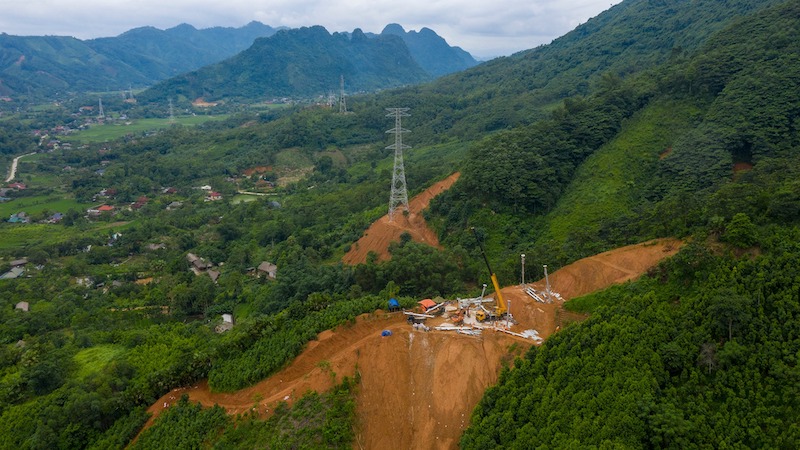

Vị trí VT149 thuộc xã Lục Yên, tỉnh Lào Cai do Đội truyền tải điện Khánh Hòa (Công ty Truyền tải điện 3) đảm nhiệm thi công - Ảnh EVN.
Cụ thể, theo chỉ đạo của Thủ tướng Chính phủ tại Công điện số 81/CĐ-TTg ngày 03/06/2025, công tác cắt điện giao đường dây điện giao chéo đã được triển khai từ ngày 01/8/2025. Tuy nhiên đến nay chỉ mới hoàn thành được 04/15 điểm giao chéo, còn 11 điểm giao chéo chưa thực hiện, trong đó có 04 điểm giao chéo chưa thực hiện được do không nhận được sự đồng thuận cắt điện từ các nhà máy thủy điện.
Tiến độ cắt điện các đường dây giao chéo đang bị chậm và ảnh hưởng lớn đến tiến độ của Dự án. EVN/ Ban quản lý dự án Điện 1 (EVNPMB1) và các đơn vị của EVN đã tổ chức nhiều cuộc họp, làm việc trực tiếp với các nhà máy thủy điện. Tuy nhiên, đến nay vẫn còn một số nhà máy thủy điện liên tục phản đối công tác cắt là Tà Thàng, Sông Bạc, Trạm Tấu; Một số nhà máy chậm phản hồi, gửi xác nhận là Vĩnh Hà, Bắc Hà, Sông Lô 6, Sông Lô 4, Sử Pán 1, Bản Hồ, Nậm Sài.

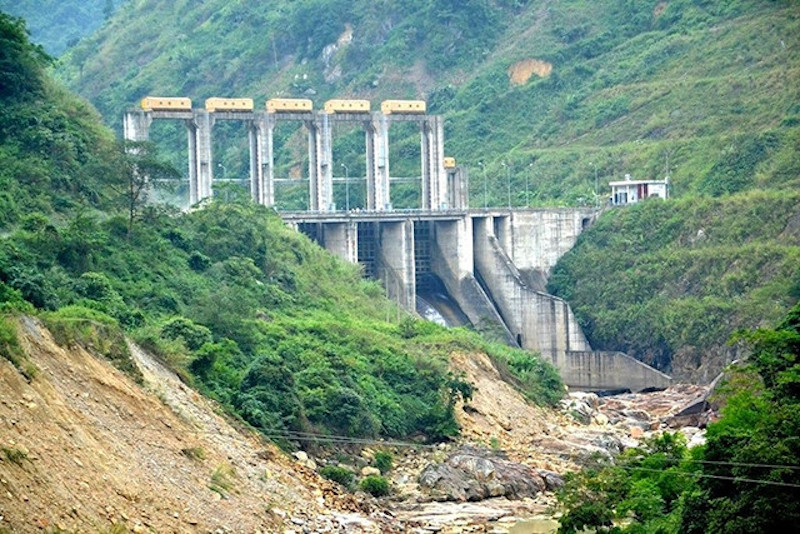

Một góc công trình Thủy điện Tả Thàng, công suất 60 MW tại Lào Cai. Ảnh: ST.
Để đảm bảo tiến độ Dự án theo chỉ đạo của Thủ tướng Chính phủ tại Công điện số 81/CĐ-TTg ngày 03/06/2025, EVN đã đề nghị Bộ trưởng chỉ đạo Công ty Vận hành Hệ thống điện và Thị trường điện Quốc gia (NSMO) thực hiện cắt điện các đường dây giao chéo theo đúng thời gian đăng ký của EVNPMB1.
Đồng thời, xem xét sửa đổi các nội dung tại khoản 4 điều 54 của Thông tư 06/2025/TT-BCT theo hướng tăng quyền chủ động của NSMO trong công tác phê duyệt lịch đăng ký cắt điện. Điều này sẽ giảm bớt khó khăn cho các Chủ đầu tư khi thi công các công trình điện có liên quan đến nhiều đơn vị quản lý vận hành.

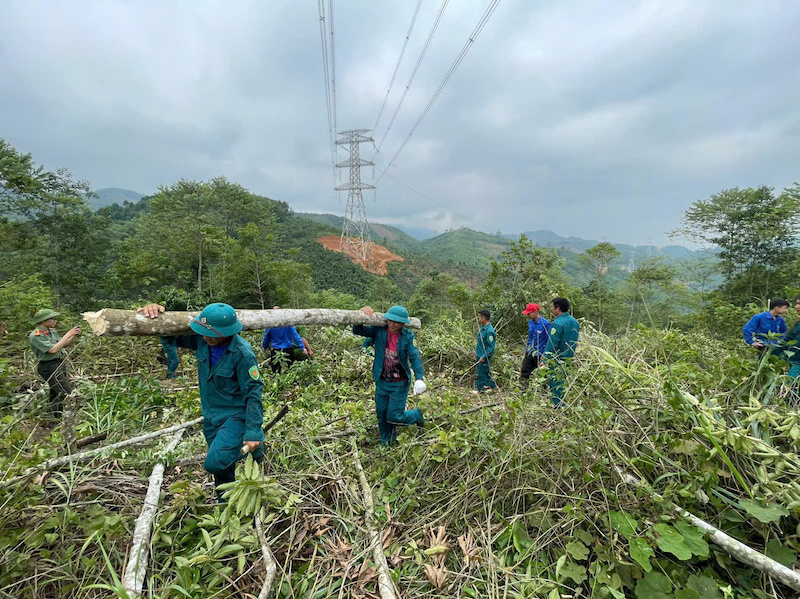

Lực lượng quân đội, dân quân, thanh niên tham gia hỗ trợ để đẩy nhanh tiến độ công trình Đường dây 500 kV Lào Cai - Vĩnh Yên.
Trước đó, sáng ngày 9/8, tới kiểm tra tiến độ và động viên các lực lượng tham gia thi công đường dây 500 kV Lào Cai - Vĩnh Yên, Thủ tướng Phạm Minh Chính đã yêu cầu tới ngày 19/8 phải hoàn thành dự án quan trọng quốc gia này. Hiện EVN đang dồn lực để đưa công trình về đích.
Hoàng Nam
