Nhà máy Thủy điện Hòa Bình mở rộng sẵn sàng phát điện tổ máy số 1

Nhà máy Thủy điện Hòa Bình mở rộng sẵn sàng phát điện tổ máy số 1
6 giờ trướcBài gốc
Chỉ còn ít ngày nữa, tổ máy số 1 của dự án Nhà máy Thủy điện Hòa Bình mở rộng (phường Hòa Bình, tỉnh Phú Thọ) sẽ chính thức phát điện, đánh dấu một cột mốc quan trọng trong hành trình thi công công trình trọng điểm quốc gia, hướng tới chào mừng 80 năm Cách mạng Tháng Tám thành công và Quốc khánh 2/9. Đây không chỉ là thành quả của nỗ lực vượt mọi khó khăn, mà còn là minh chứng cho tinh thần “tốc chiến - tốc thắng”, quyết tâm hoàn thành nhiệm vụ vì an ninh năng lượng quốc gia.
Quyết tâm về đích đúng hẹn
Trao đổi với phóng viên Báo Công Thương, ông Bùi Phương Nam, Giám đốc Ban Quản lý dự án Điện 1 (EVNPMB1) cho biết, khi tổ máy số 1 đi vào vận hành, hiệu quả hệ thống điện sẽ được nâng cao rõ rệt. Về kỹ thuật, việc đưa tổ máy mới vào hoạt động sẽ san sẻ số giờ vận hành cho 8 tổ máy hiện hữu của Nhà máy Thủy điện Hòa Bình, qua đó giảm tải, kéo dài tuổi thọ thiết bị và tạo điều kiện bảo dưỡng định kỳ thuận lợi hơn.

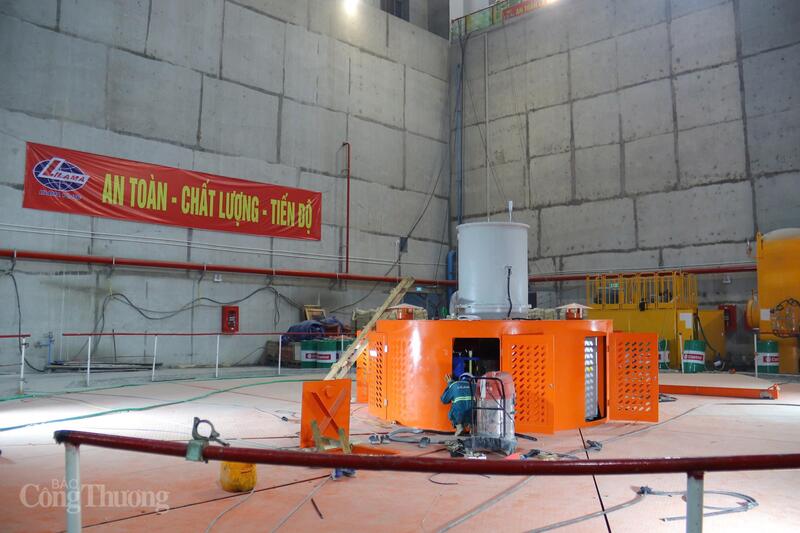

Với tiến độ khẩn trương, Nhà máy Thủy điện Hòa Bình mở rộng chuẩn bị phát điện tổ máy số 1 vào ngày 19/8. Ảnh: Thanh Tuấn
Ngoài ra, theo ông Nam, là một nhà máy thủy điện có độ linh hoạt rất cao, tổ máy mới có thể khởi động từ trạng thái không tải lên công suất định mức chỉ trong vài giây. Điều này giúp bổ sung 480MW công suất dự phòng cho hệ thống lưới điện quốc gia, sẵn sàng huy động ngay khi thiếu công suất, đặc biệt hữu ích trong bối cảnh tỷ trọng năng lượng tái tạo ngày càng tăng. Do đó, góp phần nâng cao độ an toàn, ổn định của hệ thống điện, bảo đảm cân bằng giữa các nguồn năng lượng tái tạo và nguồn điện nền.
Đến thời điểm này, dự án đã hoàn thành gần như 100% việc thử nghiệm các hệ thống thiết bị phụ trợ của tổ máy. Hiện chỉ còn chờ công tác nạp nước vào tuyến năng lượng để đủ điều kiện quay không tải, sẵn sàng cho quá trình chạy thử và hòa lưới điện đúng kế hoạch”, ông Nam nhấn mạnh.
Ông Bùi Phương Nam, Giám đốc Ban Quản lý dự án Điện 1. Ảnh: Thanh Tuấn
Chia sẻ thêm về quá trình chạy thử, ông Nam cho hay, về mặt lý thuyết, khi tổ máy đã quay và hòa lưới điện thành công thì có thể phát ngay công suất định mức thiết kế. Tuy nhiên, để đạt đủ điều kiện vận hành thương mại, tổ máy phải hoàn tất các bước thí nghiệm, như đo công suất, đo hiệu suất, kiểm tra các thông số kỹ thuật… Một yêu cầu quan trọng là phải chạy thử thách 72 giờ liên tục không dừng, ở các cấp độ tải khác nhau, để đánh giá sự ổn định của thiết bị.
Thời gian từ khi chạy thử đến khi vận hành thương mại phụ thuộc vào từng tổ máy. Thực tế, có công trình hoàn tất chỉ trong khoảng 1 tháng, nhưng cũng có trường hợp kéo dài 2-3 tháng do phải thực hiện nhiều thủ tục bổ sung, như nghiệm thu công tác phòng cháy chữa cháy, nghiệm thu môi trường và các yêu cầu pháp lý khác…”, Giám đốc EVNPMB1 nói.

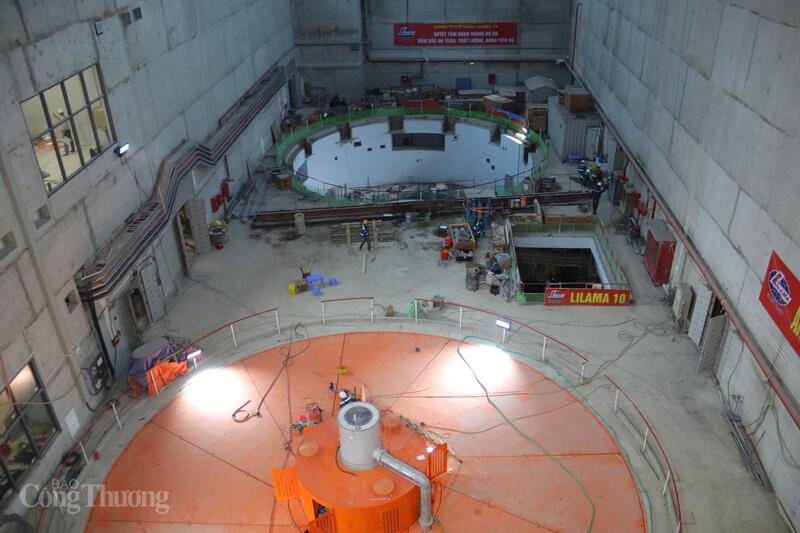

Đội ngũ kỹ sư, công nhân Nhà máy Thủy điện Hòa Bình mở rộng nỗ lực 3 ca liên tục, đưa tổ máy số 1 vào vận hành đúng tiến độ, bổ sung nguồn điện cho cả nước. Ảnh: Thanh Tuấn
Đảm nhiệm toàn bộ phần hở bao gồm kênh dẫn nước vào, hạng mục nhận nước, nhà máy và kênh dẫn nước ra, chiếm 54% khối lượng toàn gói thầu, Tổng công ty Xây dựng Trường Sơn đã trải qua không ít thử thách.
Đại tá Trần Ngọc Tuấn, Giám đốc Ban điều hành Liên danh gói thầu xây lắp 01-XL, Tổng công ty Xây dựng Trường Sơn chia sẻ, dự án khởi công từ tháng 1/2021, theo kế hoạch ban đầu sẽ phát điện vào tháng 10/2024.
Tuy nhiên, trong quá trình thi công, khu vực nhà máy gặp vấn đề địa chất phức tạp, buộc phải tạm dừng hơn một năm để gia cố toàn bộ theo chỉ đạo của Thủ tướng Chính phủ. Sau khi tái khởi động vào tháng 9/2022, tổ hợp nhà thầu đã xây dựng lại tiến độ, huy động tối đa nhân lực, thiết bị, tổ chức thi công liên tục 3 ca để bù thời gian và bảo đảm yêu cầu kỹ thuật. Nhờ quyết tâm cao, đến nay công trình đã sẵn sàng cho phát điện tổ máy số 1 theo tiến độ điều chỉnh.
Đại tá Trần Ngọc Tuấn, Giám đốc Ban điều hành Liên danh gói thầu xây lắp 01-XL, Tổng công ty Xây dựng Trường Sơn. Ảnh: Thanh Tuấn
Về nhiệm vụ trọng tâm từ nay đến ngày 19/8, Đại tá Tuấn thông tin: “Hiện chúng tôi đang tập trung nạp nước cho đường hầm dẫn. Sau khi hoàn tất, sẽ kiểm tra toàn bộ hệ thống thiết bị, tiến hành chạy thử không tải, có tải và hoàn thiện các hạng mục phụ trợ, chỉnh trang mặt bằng nhà máy. Tiến độ hiện rất khả quan, mục tiêu phát điện ngày 19/8 nằm trong tầm tay”.
Đại tá Tuấn nói thêm, sau khi tổ máy số 1 phát điện thành công, liên danh nhà thầu sẽ chuyển toàn bộ nguồn lực sang lắp đặt tổ máy số 2, phấn đấu cuối tháng 10 hoặc đầu tháng 11 sẽ phát điện, đưa toàn bộ nhà máy vào vận hành, khai thác thương mại.
Bảo đảm tiến độ và chất lượng trong từng hạng mục
Trong khi đó, ông Bùi Bình Nhưỡng, Chỉ huy trưởng công trường nhà thầu Lilama 10 cho biết, tổ máy số 1 đã cơ bản hoàn thành lắp đặt, quay cơ, hiện đang căn chỉnh thông số và hệ thống điện. Phần trạm GIS 500kV (Gas Insulation Switchgear là loại trạm sử dụng thiết bị phân phối kín cách điện bằng khí SF6) đạt 90% khối lượng, máy biến áp của tổ máy đã hoàn thiện. Dự kiến, ngày 18/8 sẽ quay cơ và động, nếu thông số đạt yêu cầu, ngày 19/8 sẽ chính thức phát điện thương mại.
Ông Bùi Bình Nhưỡng, Chỉ huy trưởng công trường nhà thầu Lilama 10. Ảnh: Thanh Tuấn
Ông Nhưỡng chia sẻ thêm, dự án là công trình hướng tới kỷ niệm 80 năm Cách mạng Tháng Tám thành công và Quốc khánh 2/9, vì vậy EVNPMB1, Tập đoàn Điện lực Việt Nam (EVN) và các nhà thầu đã đề ra mục tiêu thi đua rõ ràng, gắn tiến độ với phong trào thi đua trên công trường.
Nhiều hình thức khen thưởng kịp thời trước và sau khi phát điện đã được chuẩn bị nhằm động viên tinh thần anh em kỹ sư, công nhân, quyết tâm hoàn thành đúng cam kết, góp phần vào thành tích chung của toàn ngành trong dịp lễ trọng đại của đất nước.
Đội ngũ kỹ sư đang tăng tốc thí nghiệm cho dự án, bảo đảm thông số kỹ thuật trước khi đưa vào vận hành. Ảnh: Thanh Tuấn
Bên cạnh đó, công tác an toàn cũng được siết chặt. Ông Trần Ngọc Quang, cán bộ an toàn và môi trường (EVNPMB1) cho biết, trong giai đoạn nước rút, khi công trình chuẩn bị đi vào vận hành, công tác an toàn được đặt ở mức ưu tiên cao nhất.
Chúng tôi duy trì giám sát 24/24 trên toàn bộ các hạng mục thi công, bảo đảm nhà thầu thực hiện đúng biện pháp tổ chức thi công đã được phê duyệt. Việc giám sát này không chỉ để bảo đảm tiến độ và chất lượng, mà quan trọng hơn là bảo vệ tuyệt đối an toàn cho người và thiết bị”, ông Quang nhấn mạnh.
Chỉ còn ít ngày, tổ máy số 1 Nhà máy Thủy điện Hòa Bình mở rộng sẽ hòa lưới, góp phần giảm tải cho các tổ máy hiện hữu và bảo đảm an toàn, ổn định cho hệ thống điện quốc gia. Ảnh: Thanh Tuấn
Ông Quang cũng cho biết, chỉ còn ít ngày nữa sẽ đến mốc phát điện tổ máy số 1 vào ngày 19/8, Ban Quản lý dự án càng siết chặt các quy trình, duy trì sự hiện diện của lực lượng an toàn ở mọi vị trí trọng điểm, bảo đảm mọi công việc được hoàn tất an toàn, đúng kế hoạch.
Hiện tại, thời tiết đang khá thuận lợi. Với quyết tâm hoàn thành đúng tiến độ, các đơn vị thi công và tư vấn giám sát tiếp tục bám sát công trường, phối hợp nhịp nhàng giữa các mũi thi công, xử lý kịp thời mọi tình huống phát sinh, bảo đảm tiến độ đề ra và giữ an toàn tuyệt đối cho con người cũng như thiết bị.

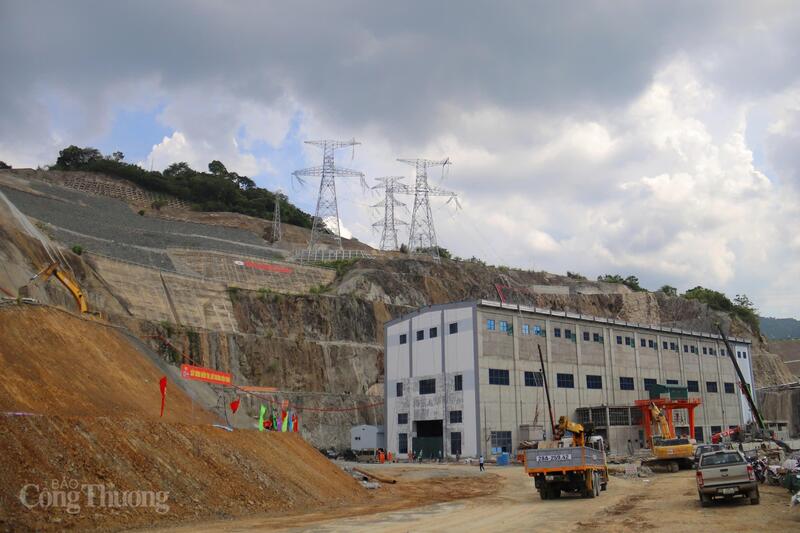

Nhà máy Thủy điện Hòa Bình mở rộng đang hoàn thiện những hạng mục cuối cùng, quyết tâm phát điện tổ máy số 1 vào ngày 19/8, chào mừng Quốc khánh 2/9. Ảnh: Thanh Tuấn
Ông Lê Phi, Đội trưởng đội công trình, Công ty TNHH MTV Thí nghiệm điện miền Bắc (Tổng công ty Điện lực miền Bắc) cho biết: Đơn vị đã có mặt tại công trường Nhà máy Thủy điện Hòa Bình mở rộng từ giữa tháng 5, với nhiệm vụ thực hiện công tác thí nghiệm, hiệu chỉnh cho tổ máy số 1. Sau gần 3 tháng triển khai, khối lượng công việc đã cơ bản hoàn thành, phần còn lại tập trung vào các hạng mục nước rút và tổng thể, phục vụ trực tiếp cho quá trình chạy thử và phát điện tổ máy.
Đánh giá về tiến độ dự án, ông Phi cho rằng, yêu cầu của Chính phủ và chỉ đạo của Thủ tướng là rất cao và căng thẳng, đây là một thách thức lớn. “Để đáp ứng được tiến độ đề ra, tất cả các nhà thầu và đơn vị trong Tập đoàn đều chung tay, nỗ lực tối đa, làm việc với tinh thần khẩn trương và trách nhiệm cao nhất”, ông Phi nhấn mạnh.

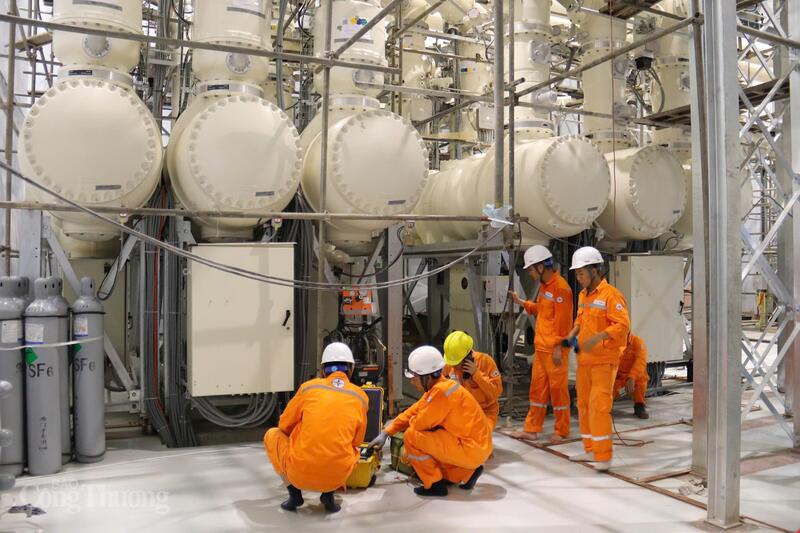

Khu vực trạm GIS 500kV đang gấp rút thi công. Ảnh: Thanh Tuấn
Từ lãnh đạo Ban Quản lý dự án Điện 1, chỉ huy trưởng các nhà thầu, cán bộ an toàn, đội thí nghiệm…, tất cả đều chung một tinh thần khẩn trương, chính xác, an toàn, quyết tâm đưa dự án về đích đúng kế hoạch. Mục tiêu phát điện tổ máy số 1 vào ngày 19/8 không chỉ mang ý nghĩa kỹ thuật, mà còn là biểu tượng của tinh thần đoàn kết, vượt khó, cống hiến cho sự nghiệp phát triển năng lượng quốc gia.
Khi dòng điện đầu tiên từ tổ máy số 1 hòa vào lưới điện quốc gia đúng dịp kỷ niệm 80 năm Cách mạng Tháng Tám và Quốc khánh 2/9, đó sẽ là minh chứng cho ý chí và năng lực của các thế hệ người làm ngành điện hôm nay. Những người đang tiếp nối truyền thống, góp phần bảo đảm an ninh năng lượng, phục vụ phát triển bền vững đất nước.
Dự án Nhà máy Thủy điện Hòa Bình mở rộng là công trình quan trọng quốc gia, được Thủ tướng phê duyệt chủ trương đầu tư. Chủ đầu tư là Tập đoàn Điện lực Việt Nam, giao Ban Quản lý dự án Điện 1 làm đại diện.Dự án có quy mô xây dựng mở rộng nhà máy với 2 tổ máy, tổng công suất 480MW (2 x 240MW), sản lượng điện trung bình hằng năm khoảng 490 triệu kWh. Tổng mức đầu tư hơn 9.220 tỷ đồng. Nhà thầu thi công xây dựng là liên danh Tổng công ty Xây dựng Trường Sơn (Binh đoàn 12 - Bộ Quốc phòng) - Công ty Cổ phần Xây dựng 47 - Công ty Cổ phần Lilama 10.
Thanh Bình
