Một trong các giải pháp liên quan đến bảo đảm vững chắc an ninh năng lượng quốc gia được đề ra tại Quy hoạch Điện VIII và Điều chỉnh Quy hoạch điện VIII chính là “đẩy mạnh nhập khẩu điện từ các nước Đông Nam Á (ASEAN) và Tiểu vùng sông Mê Kông (GMS) có tiềm năng về thủy điện…”.
Nhận thức được tầm quan trọng của việc đảm bảo vững chắc an ninh năng lượng quốc gia trước thực tế nhu cầu tiêu thụ điện ngày càng tăng, Ban quản lý các công trình điện miền Bắc (NPMB) đã rất tích cực trong triển khai đầu tư các công trình truyền tải phục vụ nhập khẩu điện được giao nhiệm vụ.

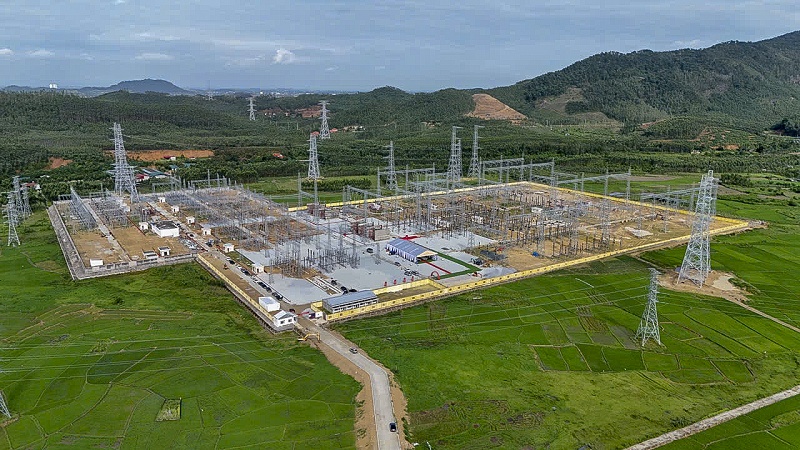

Trạm 500 kV Vĩnh Yên đã đóng điện giai đoạn 1 ngày 21/7/2025.
Trong số này có các dự án là Trạm biến áp 500 kV Vĩnh Yên và đường dây đấu nối (đã đóng điện giai đoạn 1 vào ngày 21/7/2025), Trạm biến áp 220 kV Bá Thiện và tuyến 220 kV Việt Trì - Tam Dương - Bá Thiện; đồng thời nâng khả năng tải các tuyến 220 kV Việt Trì - Vĩnh Yên - Sóc Sơn; Yên Bái - Việt Trì, Thái Nguyên - Bắc Giang, Hà Giang - rẽ thủy điện Bắc Mê, Hà Giang - Thái Nguyên và Thái Nguyên - Lưu Xá - Phú Bình.
Bên cạnh đó là các dự án trạm biến áp 220 kV Bát Xát; đường dây 220 kV Bát Xát - Bảo Thắng/Trạm biến áp 500 kV Lào Cai; Trạm biến áp 220 kV Phong Thổ; đường dây 220 kV Phong Thổ - Than Uyên; Trạm biến áp 220 kV Móng Cái; đường dây 220 kV Hải Hà - Móng Cái và đường dây 220 kV Huang Qiao - Móng Cái (đoạn trên lãnh thổ Việt Nam).
Ở hướng kết nối với Lào, Dự án đường dây 220 kV Nậm Sum - Nông Cống đã hoàn thành và đóng điện từ ngày 9/12/2024, tạo thêm biên độ an toàn cho hệ thống và tăng tính linh hoạt nguồn nhập khẩu.
Tuy nhiên, trong quá trình triển khai các dự án truyền tải này cũng còn gặp nhiều khó khăn, đặc biệt là những vướng mắc liên quan đến thủ tục pháp lý và công tác giải phóng mặt bằng. Để tháo gỡ, NPMB đã và đang triển khai đồng bộ nhiều giải pháp.
Cụ thể, ngay từ giai đoạn chuẩn bị đầu tư, Ban đã tập trung rà soát thiết kế cơ sở, xác định tổng mức đầu tư chính xác và làm việc trực tiếp với địa phương để thống nhất hướng tuyến, sớm hoàn thiện hồ sơ trình thẩm định, phê duyệt.
Trong quá trình thực hiện, NPMB đẩy mạnh tổ chức khảo sát, lập thiết kế kỹ thuật, đấu thầu và triển khai giải phóng mặt bằng song song, nhằm rút ngắn tối đa thời gian. Lãnh đạo Ban thường xuyên có mặt tại hiện trường để trực tiếp chỉ đạo, điều phối tiến độ thi công, đồng thời xử lý kịp thời những vướng mắc phát sinh trong công tác cung cấp vật tư, thiết bị.
Lãnh đạo Ban quản lý dự án làm việc với người dân các địa bàn có tuyến đường dây đi qua.
Một trong những điểm nhấn là NPMB áp dụng cơ chế giải ngân linh hoạt, khối lượng đến đâu giải ngân đến đó, bảo đảm các nhà thầu có đủ nguồn lực tài chính để tập trung thi công.
Tình hình tiến độ được cập nhật hàng ngày, báo cáo trực tiếp tới lãnh đạo để có giải pháp điều phối nhân lực, vật lực kịp thời tại những điểm nghẽn. Nhờ đó, nhiều công trình trọng điểm vẫn đang được triển khai đúng tiến độ, đáp ứng yêu cầu của Tổng công ty Truyền tải điện Quốc gia và Tập đoàn Điện lực Việt Nam.
Từ thực tiễn triển khai, NPMB cũng rút ra những bài học kinh nghiệm quý báu, trong đó quan trọng nhất là việc thực hiện nghiêm chỉ đạo của Chính phủ, Tập đoàn và Tổng công ty; phân công công việc rõ người, rõ trách nhiệm, rõ sản phẩm; phối hợp chặt chẽ với chính quyền và các đoàn thể địa phương trong suốt quá trình triển khai. Đặc biệt, Ban luôn khuyến khích tinh thần dám nghĩ, dám làm, sẵn sàng áp dụng những giải pháp táo bạo, quyết liệt vì mục tiêu chung, đồng thời giữ vững sự đoàn kết, đồng lòng trong toàn thể cán bộ, công nhân viên.
Nhận thức rõ nhiệm vụ được giao, lãnh đạo NPMB cũng khẳng định, sẽ tiếp tục nỗ lực cao nhất để đẩy nhanh tiến độ các dự án nhập khẩu điện, góp phần thực hiện thành công Quy hoạch điện VIII điều chỉnh. Đây không chỉ là trách nhiệm với ngành Điện, mà còn là đóng góp thiết thực vào bảo đảm an ninh năng lượng quốc gia, tạo nền tảng vững chắc cho sự phát triển kinh tế - xã hội của đất nước trong giai đoạn tới.
