Phấn đấu đưa Nhà máy thủy điện Pác Khuổi vào vận hành, phát điện dự kiến trong quý III/2026

Phấn đấu đưa Nhà máy thủy điện Pác Khuổi vào vận hành, phát điện dự kiến trong quý III/2026
3 giờ trướcBài gốc
Dự án thủy điện Pác Khuổi thuộc Công ty Cổ phần thủy điện Sử Pán 1, công trình khởi công từ tháng 3/2023, đến nay, các hạng mục công trình chính đã cơ bản hoàn thành theo thiết kế được phê duyệt. Một số hạng mục phụ trợ chưa hoàn thành, gồm: nhà ở quản lý vận hành, khuôn viên nhà máy và công tác thu dọn lòng hồ chứa. Hiện nay, chủ đầu tư và đơn vị thi công đang tiếp tục triển khai thực hiện các hạng mục nêu trên, dự kiến hoàn thành trước ngày 30/4/2026.

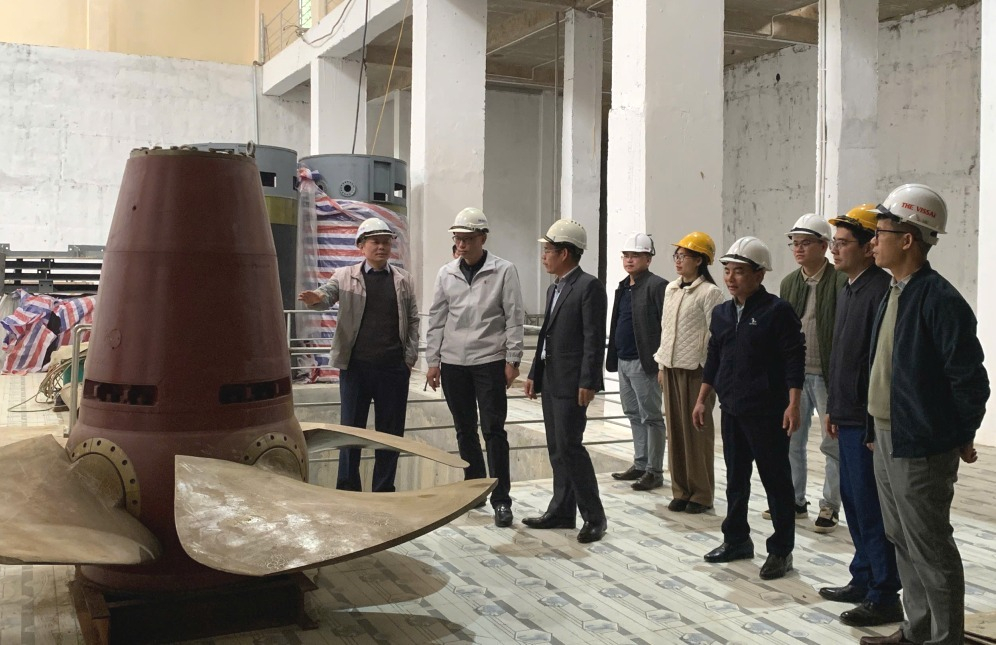

Đoàn công tác kiểm tra tiến độ thi công phần lắp đặt thiết bị nhà máy.
Về phần thiết bị, Dự án cơ bản hoàn thành công tác lắp đặt, đang tiếp tục hoàn thiện việc lắp đặt các thiết bị tời nâng, cửa van đập tràn, lưới chắn rác và gầu vớt rác. Dự kiến hoàn thành toàn bộ trong Quý II/2026. Đối với thiết bị cơ điện nhà máy, Dự án gặp khó khăn, vướng mắc trong việc thông quan 01 lô hàng thiết bị chính, bao gồm: tuabin, máy phát và hệ thống thiết bị điện, điều khiển, điều tốc, kích từ.
Công tác giải phóng mặt bằng và hoàn thiện các thủ tục đất đai còn chậm so với kế hoạch do phải bổ sung, điều chỉnh hồ sơ pháp lý cho một số hộ dân. Đến nay, tổng diện tích được giao, cho thuê đất mới đạt 21,5/68,73 ha. Diện tích còn lại 47,23 ha chưa được giao, cho thuê tập trung chủ yếu tại khu vực lòng hồ và tuyến đường dây 35 kV… Ngoài ra, Dự án còn vướng về điều chỉnh chủ trương đầu tư.
Đoàn công tác trao đổi, kết luận nội dung buổi làm việc.
Tại buổi làm việc, đoàn công tác kiểm tra tiến độ thi công phần lắp đặt thiết bị nhà máy; đường tránh ngập đang thi công, đường điện; khu vực đập và hồ chứa; khu vực cắm mốc chỉ giới phạm vi bảo vệ đập và phương án cắm mốc hành lang bảo vệ nguồn nước…
Đoàn công tác đề nghị chủ đầu tư khẩn trương tổ chức lập, trình cấp có thẩm quyền phê duyệt các hồ sơ liên quan đến quy trình vận hành hồ chứa; bản đồ ngập lụt vùng hạ du đập (tích hợp phương án ứng phó tình huống khẩn cấp); có phương án bảo vệ đập và hồ chứa; cắm mốc chỉ giới phạm vi bảo vệ đập và phương án cắm mốc hành lang bảo vệ nguồn nước; thủ tục tích nước lần đầu; sớm hoàn thành đường tránh ngập, đường điện. Đồng thời, khẩn trương phối hợp với các cơ quan liên quan để hoàn thành phê duyệt điều chỉnh chủ trương đầu tư Dự án. Hoàn thiện toàn bộ thủ tục về đất đai bao gồm: giao đất, cho thuê đất và chuyển mục đích sử dụng đất cho phạm vi Dự án. Tập trung nguồn lực để hoàn thành nghiệm thu, phấn đấu đưa nhà máy vào vận hành phát điện dự kiến trong quý III/2026.
K.X - K.T
