Phấn đấu hoàn thành đàm phán dự án điện hạt nhân Ninh Thuận 1 trong tháng 8/2025

Phấn đấu hoàn thành đàm phán dự án điện hạt nhân Ninh Thuận 1 trong tháng 8/2025
4 giờ trướcBài gốc
Phó thủ tướng Chính phủ Bùi Thanh Sơn vừa yêu cầu Bộ Công Thươngchủ động phối hợp với các bộ, cơ quan và Tập đoàn Điện lực Việt Nam (EVN) và Tập đoàn Công nghiệp - Năng lượng Quốc gia Việt Nam (Petrovietnam) tích cực đàm phán với đối tác các Hiệp định liên Chính phủ về hợp tác đầu tư dự án các nhà máy điện hạt nhân Ninh Thuận.
Theo đó, phấn đấu hoàn thành đàm phán đối với dự án nhà máy điện hạt nhân Ninh Thuận 1 trong tháng 8/2025 và Ninh Thuận 2 hoàn thành chậm nhất trong tháng 5/2026.

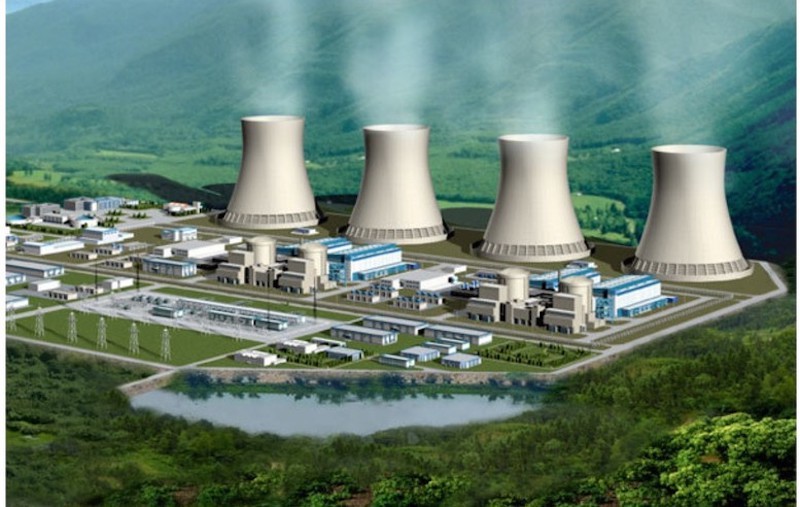

Phối cảnh Nhà máy điện hạt nhân Ninh thuận năm 2016.
Đồng thời, Bộ Công Thương được yêu cầu chủ trì, phối hợp với Bộ Tư pháp, Ủy ban nhân dân tỉnh Khánh Hòa và các cơ quan liên quan rà soát kỹ các vấn đề cần điều chỉnh ngoài đề nghị điều chỉnh tên gọi (tỉnh Ninh Thuận) được nêu tại Nghị quyết số 189/2025/QH15.
Trường hợp cần thiết, báo cáo Thủ tướng Chính phủ để trình cấp thẩm quyền xem xét, quyết định, bảo đảm phù hợp với Nghị quyết số 190/2025/QH15 của Quốc hội quy định về xử lý một số vấn đề liên quan đến sắp xếp tổ chức bộ máy nhà nước.
Bộ Khoa học và Công nghệ được yêu cầu khẩn trương phối hợp với các bộ, cơ quan liên quan rà soát các quy định của pháp luật, các hướng dẫn an toàn mới nhất của IAEA và các quy định, thông lệ quốc tế, thống nhất quy định về khoảng cách an toàn khu dân cư; trường hợp cần thiết, nghiên cứu sửa đổi Thông tư số 13/2009/TT-BKHCN theo thẩm quyền, hoàn thành trong tháng 8 năm 2025 để hướng dẫn Ủy ban nhân dân tỉnh Khánh Hòa thực hiện.
Bộ Nông nghiệp và Môi trường chủ trì, phối hợp với Bộ Tư pháp, Bộ Công Thương và Ủy ban nhân dân tỉnh Khánh Hòa rà soát cơ sở pháp lý, cấp thẩm quyền quyết định việc bãi bỏ Quyết định số 1504/QĐ-TTg ngày 28 tháng 8 năm 2013 của Thủ tướng Chính phủ về cơ chế, chính sách bồi thường, hỗ trợ di dân, tái định cư Dự án điện hạt nhân Ninh Thuận, báo cáo Thủ tướng Chính phủ xem xét, quyết định trước ngày 30 tháng 7 năm 2025.
Bộ Tài chính chủ trì, phối hợp với UBND tỉnh Khánh Hòa rà soát tổng số vốn phục vụ di dân, tái định cư, giải phóng mặt bằng cho các nhà máy điện hạt nhân Ninh Thuận, đề xuất nguồn ngân sách trung ương hỗ trợ, báo cáo Thủ tướng Chính phủ trước ngày 10/8/2025.
Phó thủ tướng yêu cầu UBND tỉnh Khánh Hòa triển khai thực hiện nghiêm các quy định, hướng dẫn của các cơ quan có thẩm quyền để bảo đảm an toàn cao nhất cho người dân; tập trung triển khai công tác bồi thường, tái định cư, sớm di dời các hộ dân, bảo đảm hoàn thành công tác giải phóng mặt bằng để bàn giao cho chủ đầu tư trong năm 2025 theo chỉ đạo của Thủ tướng Chính phủ; tăng cường kiểm tra, giám sát, không để xảy ra tham nhũng, tiêu cực, lãng phí, bảo đảm người dân ra nơi ở mới phải có cuộc sống ổn định với nguyên tắc tốt hơn hoặc bằng nơi ở cũ.
EVN và Petrovietnam được yêu cầu khẩn trương hoàn thành báo cáo nghiên cứu tiền khả thi các dự án đầu tư xây dựng nhà máy điện hạt nhân để trình cấp thẩm quyền điều chỉnh chủ trương đầu tư (dự án điện hạt nhân Ninh Thuận 1 trong tháng 9/2025 và Ninh Thuận 2 là chậm nhất trong tháng 6/2026).
Phối hợp chặt chẽ với UBND tỉnh Khánh Hòa làm tốt công tác giải phóng mặt bằng, di dân tái định cư cho dự án Nhà máy điện hạt nhân Ninh Thuận 1 và Ninh Thuận 2, nhanh chóng ổn định sinh kế cho các gia đình tại nơi ở mới để không ảnh hưởng đến sản xuất kinh doanh và đời sống người dân địa phương.
Hoàng Nam
Nguồn Đầu Tư : https://baodautu.vn/phan-dau-hoan-thanh-dam-phan-du-an-dien-hat-nhan-ninh-thuan-1-trong-thang-82025-d353041.html
