Tham gia đoàn công tác còn có ông Phạm Tuấn Anh – Thành viên HĐTV Tập đoàn Công nghiệp – Năng lượng Quốc gia Việt Nam (Petrovietnam); ông Hoàng Văn Quang – Chủ tịch HĐQT Tổng Công ty Điện lực Dầu khí Việt Nam – CTCP (PV Power); ông Lê Như Linh – Tổng giám đốc PV Power, cùng lãnh đạo các phòng, ban chuyên môn PV Power.
Phó Thủ tướng Bùi Thanh Sơn trao đổi cùng các thành viên của Liên danh tổng thầu EPC (Samsung C&T và Lilama).
Ông Lê Bá Quý – Giám đốc Ban Quản lý dự án Điện đã báo cáo chi tiết tình hình triển khai, khẳng định dự án đang bám sát mục tiêu đưa vào vận hành thương mại trong năm 2025. Đến thời điểm hiện tại, tiến độ tổng thể Dự án đạt 99,15%, tiến độ chạy thử đạt 83,51%, tổng sản lượng điện phát thử nghiệm của hai nhà máy đạt 972 triệu kWh.
Trong đó, Nhơn Trạch 3 đã hoàn thành toàn bộ thử nghiệm, nghiệm thu và sẵn sàng vận hành thương mại, với sản lượng thử nghiệm khoảng 666 triệu kWh. Nhơn Trạch 4 đã hoàn tất đo thông số đảm bảo ở các mức tải và chạy tin cậy 72 giờ; dự kiến bàn giao trong tháng 12/2025, với sản lượng thử nghiệm khoảng 306 triệu kWh.
Ông Lê Như Linh - Tổng giám đốc PV Power báo cáo tiến độ dự án
Phó Thủ tướng Bùi Thanh Sơn trao đổi với người lao động
Công tác đấu nối đã được EVNNPT hoàn thiện theo phương án tạm và lâu dài; công tác thu xếp vốn, ký kết PPA, GSA dài hạn và hợp đồng khí chạy thử đều hoàn tất. Nguồn nhân lực vận hành – bảo dưỡng được đào tạo bài bản, sẵn sàng tiếp nhận nhà máy.
Phát biểu tại buổi làm việc, Phó Thủ tướng Bùi Thanh Sơn đánh giá cao nỗ lực của chủ đầu tư, các nhà thầu EPC và lực lượng kỹ sư, công nhân trên công trường. Phó Thủ tướng nhấn mạnh, Nhơn Trạch 3 và 4 là hai dự án điện khí LNG hiện đại hàng đầu, đóng vai trò quan trọng trong đảm bảo an ninh năng lượng quốc gia trong bối cảnh nhu cầu điện mỗi năm tăng 7.000–8.000 MW.

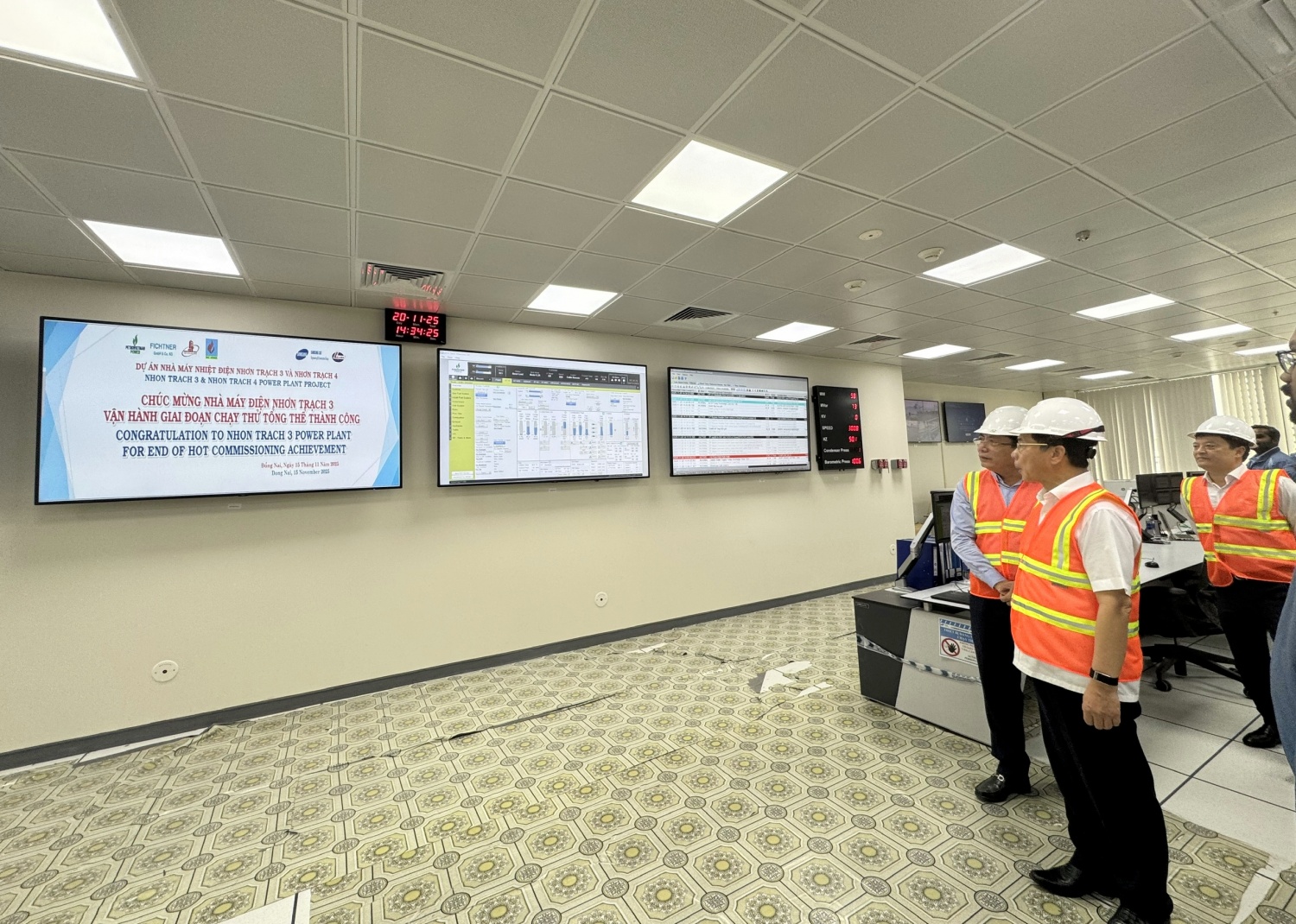

Đoàn công tác kiểm tra tiến độ dự án Nhơn Trạch 3 và 4
Phó Thủ tướng đề nghị PV Power và các đơn vị liên quan tiếp tục đảm bảo tuyệt đối an toàn – minh bạch, đẩy nhanh các thủ tục còn lại để bàn giao dự án trong tháng 12, đồng thời tăng cường đào tạo, chuyển giao công nghệ để hoàn toàn làm chủ vận hành sau khi nhà máy đi vào hoạt động.
Nhơn Trạch 3 và 4 với tổng công suất 2 x 812 MW được xác định là những dự án then chốt trong Quy hoạch điện VIII điều chỉnh, góp phần quan trọng vào phát triển kinh tế – xã hội Đồng Nai và vùng kinh tế trọng điểm phía Nam, đồng thời hiện thực hóa mục tiêu chuyển dịch năng lượng xanh của Việt Nam.
