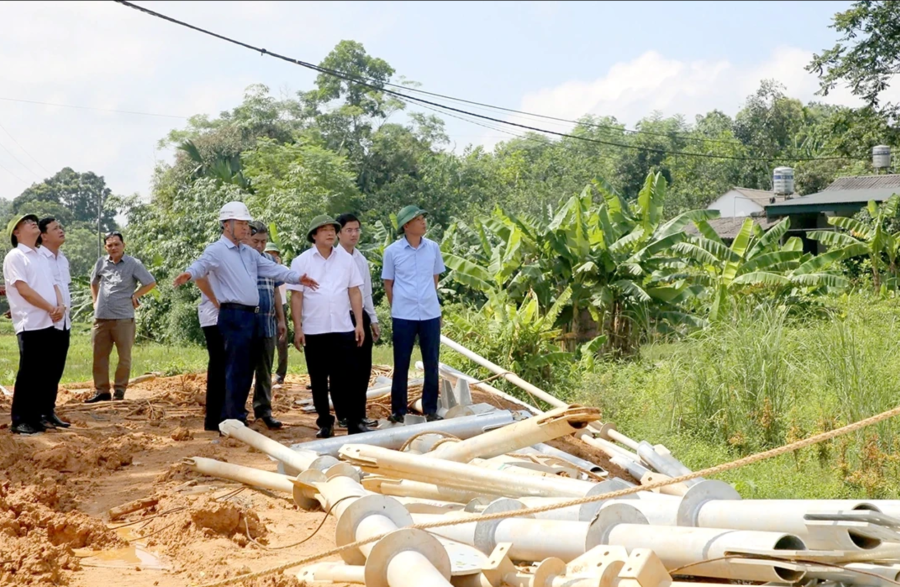

Ông Nguyễn Mạnh Sơn, Phó Chủ tịch UBND tỉnh Phú Thọ cùng lãnh đạo các sở, ngành liên quan kiểm tra thực tế Dự án đoạn qua xã Quảng Yên.
Ngày 27/7, ông Nguyễn Mạnh Sơn, Phó Chủ tịch UBND tỉnh Phú Thọ kiểm tra thực địa và nghe báo cáo tiến độ công tác GPMB Dự án Đường dây 500kV Lào Cai - Vĩnh Yên, đoạn tuyến đi qua tỉnh Phú Thọ cũ.
Đoạn tuyến Dự án qua địa phận tỉnh Phú Thọ cũ hiện nay gồm 8 xã: Quảng Yên, Đoan Hùng, Bằng Luân, Tây Cốc, Chân Mộng, Trạm Thản, Phú Mỹ, Dân Chủ.
Tính đến 26/7, dự án đã hoàn thành bàn giao mặt bằng 94/94 vị trí móng cột trên địa bàn 8 xã; có 80 hộ phải bố trí tái định cư.
Khó khăn vướng mắc lớn nhất hiện nay là lãnh đạo chủ chốt và cán bộ trực tiếp phụ trách công tác GPMB các xã có dự án đi qua một số đã nghỉ chế độ và chuyển công tác xã khác nên ảnh hưởng đến tiến độ công việc...
Ông Nguyễn Mạnh Sơn, Phó Chủ tịch UBND tỉnh Phú Thọ phát biểu tại buổi làm việc.
Tại buổi làm việc, ông Nguyễn Mạnh Sơn, Phó Chủ tịch UBND tỉnh Phú Thọ yêu cầu Bí thư Đảng ủy, Chủ tịch UBND các xã có dự án đi qua phải tập trung chỉ đạo quyết liệt các bộ phận chuyên môn, các tổ chức đoàn thể tuyên truyền, vận động Nhân dân để hoàn thành công tác bồi thường GPMB, phải hoàn thành toàn bộ GPMB hành lang lưới điện toàn tuyến trước 15/8.
Các sở Công Thương, Nông nghiệp và Môi trường, Xây dựng và Trung tâm phát triển quỹ đất khu vực Phú Thọ cử lãnh đạo, cán bộ chuyên môn trực tiếp xuống các xã để hỗ trợ, xử lý ngay những khó khăn, vướng mắc phát sinh; phải sớm hoàn thành việc duyệt giá đất để bồi thường cho các hộ dân bị ảnh hưởng của dự án.
Phó Chủ tịch UBND tỉnh Phú Thọ nhấn mạnh, Bí thư Đảng ủy, Chủ tịch UBND xã chịu trách nhiệm trước Tỉnh ủy, UBND tỉnh Phú Thọ nếu để xảy ra chậm trễ trên địa bàn xã.
Chủ đầu tư chỉ đạo nhà thầu huy động tối đa phương tiện, nhân lực, có phương án thi công để sớm đóng điện theo kế hoạch trước 19/8.
Dự án Đường dây 500kV Lào Cai - Vĩnh Yên được Thủ tướng chấp thuận tại Quyết định số 1274, ngày 26/10/2024 về việc chấp thuận chủ trương đầu tư đồng thời chấp thuận nhà đầu tư.
Thủ tướng giao Tập đoàn Điện lực Việt Nam (EVN) làm chủ đầu tư, EVN giao Ban Quản lý dự án Điện 1 (EVNPMB1) thực hiện quản lý dự án.
Dự án có tiến độ rất cấp bách, phải hoàn thành thi công và đóng điện trước ngày 19/8/2025 theo chỉ đạo của Thủ tướng tại Công điện số 81 ngày 3/6/2025.
Minh Sơn - Long Anh
