Quảng Trị tăng tốc nước rút, sẵn sàng cho Lễ đốt dầu lần đầu Lò hơi Tổ máy số 1

Quảng Trị tăng tốc nước rút, sẵn sàng cho Lễ đốt dầu lần đầu Lò hơi Tổ máy số 1
3 giờ trướcBài gốc
Công nhân thi công "3 ca, 4 kíp" để mốc đốt dầu lần đầu Lò hơi Tổ máy số 1 diễn ra ngày 18/8 theo đúng kế hoạch.

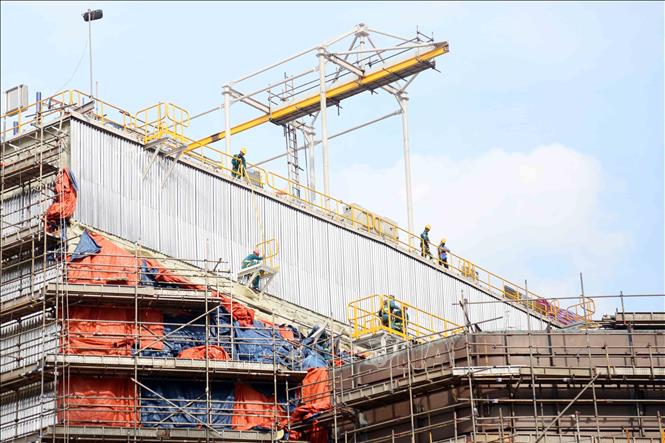

Những ngày này, không khí làm việc tại công trường dự án Nhà máy nhiệt điện Quảng Trạch I vô cùng khẩn trương và sôi động. Hàng ngàn kỹ sư, công nhân đang tập trung cao độ để chuẩn bị cho mốc quan trọng – Lễ đốt dầu lần đầu Lò hơi Tổ máy số 1. Từng hạng mục được kiểm tra tỉ mỉ, từ hệ thống nhiên liệu, đường ống dẫn, thiết bị đo lường cho đến các giải pháp an toàn.
Ghi nhận trên công trường, tiếng máy móc, tiếng trao đổi kỹ thuật vang lên liên tục, xen lẫn tinh thần phấn khởi, quyết tâm hoàn thành đúng tiến độ. Các công nhân đều ý thức rõ, đây là bước khởi đầu then chốt dự án, vì vậy không khí làm việc vừa khẩn trương, vừa đầy nhiệt huyết, phản ánh tinh thần trách nhiệm và chuyên nghiệp của tập thể cán bộ, kỹ sư và công nhân trên công trường.
Anh Cao Bá Đài, công nhân thi công tại dự án Nhà máy nhiệt diện 1 Quảng Trạch cho biết, anh em công nhân chúng tôi luôn nỗ lực hết mình, khắc phục mọi khó khăn, đặc biệt là những ảnh hưởng khắc nghiệt của thời tiết, để đẩy nhanh tiến độ thi công các hạng mục công trình. Tất cả vì mục tiêu phục vụ kịp thời Lễ đốt dầu lần đầu Lò hơi Tổ máy số 1, dự án Nhà máy nhiệt điện Quảng Trạch I.
Cũng chung sự quyết tâm, anh Lê Văn Ngọc, Trưởng nhóm thi công Tổng công ty Xây dựng số 1 – Công ty Cổ phần cho biết, với khí thế quyết tâm cao, anh em công nhân đã tổ chức thi công liên tục "3 ca, 4 kíp" để kịp tiến độ. Bên cạnh đó, sự động viên tinh thần và hỗ trợ kịp thời từ lãnh đạo đơn vị thi công đã tiếp thêm sức mạnh để tập thể anh em nỗ lực hết mình. Đến thời điểm hiện tại, các hạng mục phục vụ cho Lễ đốt dầu lần đầu Lò hơi Tổ máy số 1, dự án Nhà máy nhiệt điện Quảng Trạch I đã cơ bản hoàn thành.
Hiện, có khoảng 4.000 công nhân và kỹ sư đang làm việc ngày đêm tại dự án Nhà máy nhiệt điện Quảng Trạch I. Trên công trường, các tổ đội thi công đang gấp rút hoàn thiện những hạng mục cuối cùng, sẵn sàng cho mốc đốt dầu lần đầu Tổ máy số 1 diễn ra đúng kế hoạch, đánh dấu bước chuyển quan trọng trong tiến trình dự án.
Dự án nhà máy nhiệt điện Quảng Trạch I có tổng vốn đầu tư hơn 41.130 tỷ đồng, gồm hai tổ máy đốt than với tổng công suất 1.403 MW. Theo kế hoạch thực hiện Quy hoạch điện VIII, cả hai tổ máy sẽ phát điện thương mại trong năm 2026. Nhà máy dự kiến vận hành 6.500 giờ mỗi năm, sản xuất khoảng 8,43 tỷ kWh; trong đó 7,8 tỷ kWh sẽ được hòa vào lưới điện Quốc gia. Hiệu suất thô đạt 43,4% (nhiệt trị cao).
Dự án nhà máy nhiệt điện Quảng Trạch I do Tập đoàn Điện lực Việt Nam làm chủ đầu tư. Sau khi khởi công vào ngày 23/12/2022, đến nay, dự án đã đạt 94,5% tiến độ tổng thể và đóng điện ngược từ hệ thống điện quốc gia vào ngày 29/4/2025. Sau khi hoàn thành, nhà máy sẽ đấu nối với hệ thống điện Quốc gia ở cấp điện áp 500 KV, góp phần đảm bảo an ninh năng lượng quốc gia và đáp ứng nhu cầu phụ tải điện đang tăng cao.
Ông Đỗ Thanh Tài, Phó Giám đốc Ban Quản lý dự án Điện 2 và Giám đốc Ban Điều hành các Dự án tại Trung tâm Điện lực Quảng Trạch cho biết, trong quá trình triển khai dự án Nhà máy nhiệt điện Quảng Trạch I, bên cạnh các mốc quan trọng như khởi công, hòa đồng bộ tổ máy và phát điện thương mại, việc hoàn thành mốc đốt dầu lần đầu Tổ máy số 1 được xem là bước tiến quan trọng. Đây là dấu mốc chính thức chuyển dự án từ giai đoạn thi công xây dựng và chạy thử đơn động sang chạy đồng bộ các hệ thống của lò hơi và thiết bị phụ.

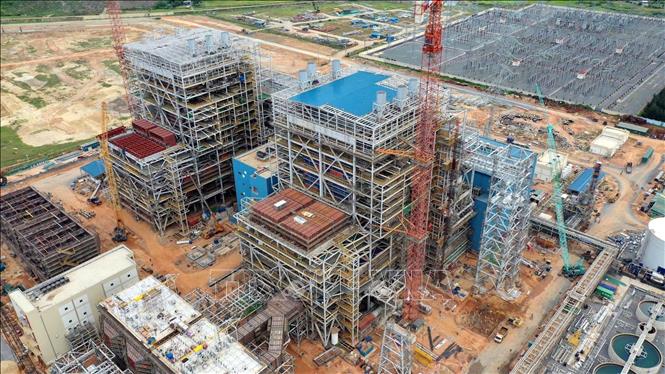

Dự án Nhà máy Nhiệt điện Quảng Trạch I đã đạt 94,5% tiến độ tổng thể.
Theo ông Đỗ Thanh Tài, ở giai đoạn này, toàn bộ hệ thống phụ trợ của lò hơi như khói gió, cung cấp dầu DO, giám sát - bảo vệ lò, quạt làm mát vòi đốt và các hệ thống xử lý khí thải sẽ vận hành đồng bộ, sẵn sàng cho việc khởi động tổ máy, tiến tới hòa đồng bộ và phát điện. Hiện, Ban Quản lý dự án Điện 2 đang phối hợp chặt chẽ với tư vấn và nhà thầu EPC, huy động tối đa nguồn lực, tháo gỡ vướng mắc, bảo đảm thi công an toàn, chất lượng, đáp ứng mục tiêu hòa đồng bộ Tổ máy số 1 trong năm 2025 và phát điện các tổ máy trong năm 2026.
Tin, ảnh: Tá Chuyên (TTXVN)
Nguồn Tin Tức TTXVN : https://baotintuc.vn/kinh-te/quang-tri-tang-toc-nuoc-rut-san-sang-cho-le-dot-dau-lan-dau-lo-hoi-to-may-so-1-20250816100405958.htm
