Ngày 7/6, theo thông tin từ Tập đoàn Công nghiệp – Năng lượng Quốc gia Việt Nam (Petrovietnam) cho biết: Dự án Nhà máy điện Nhơn Trạch 4 đã chính thức đốt lửa lần đầu. Sự kiện này là bước chuyển giao từ giai đoạn lắp đặt, thử nghiệm đơn động sang giai đoạn thử nghiệm đồng bộ, nghiệm thu toàn hệ thống và chuẩn bị cho việc đưa nhà máy vào vận hành thương mại dự kiến vào tháng 11/2025.

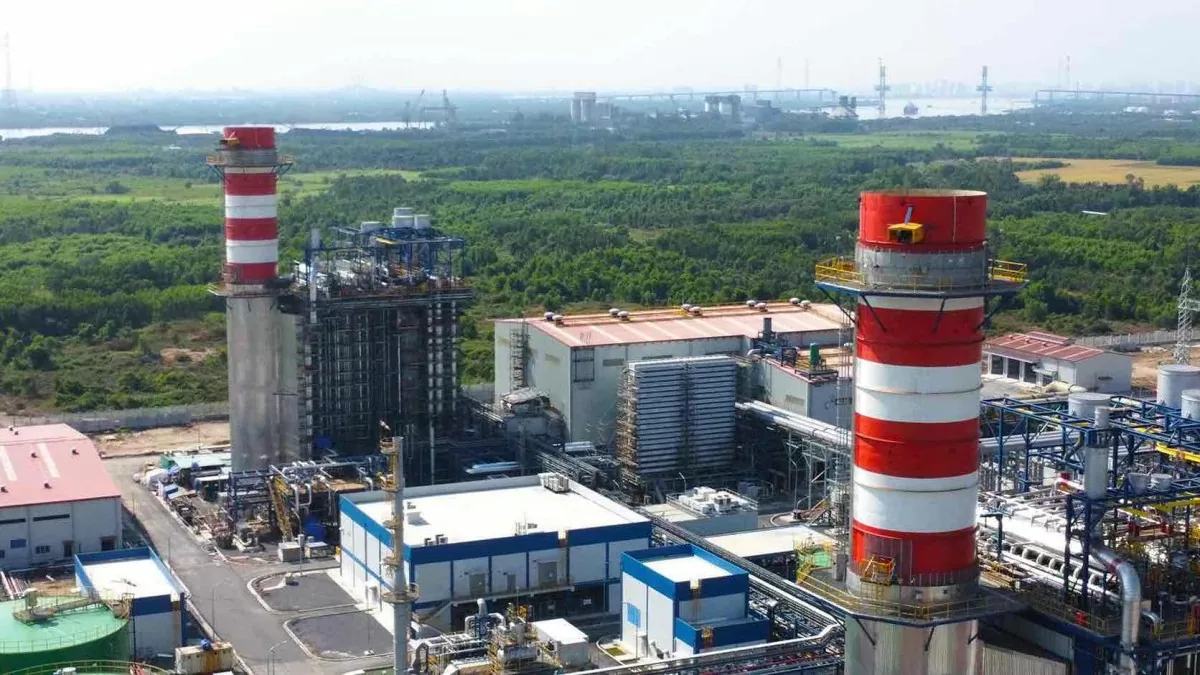

Dự án điện khí LNG Nhơn Trạch 4 vừa chính thức đốt lửa lần đầu - Ảnh: Hà Anh Chiến
Đốt lửa lần đầu là một trong những bước then chốt trong quá trình xây dựng và đưa vào vận hành một nhà máy điện sử dụng nhiên liệu khí. Đây là thời điểm turbine khí được khởi động bằng nhiên liệu thực, cho thấy phần lớn các hạng mục cơ khí và hệ thống điều khiển đã hoàn thành, đồng thời tạo cơ sở để đánh giá độ an toàn, ổn định và hiệu suất hoạt động của tổ máy trước khi thử nghiệm đồng bộ toàn hệ thống.
Trao đổi với phóng viên, ông Lê Bá Quý Giám đốc Ban quản lý dự án điện cho biết: Dựa trên tiến độ hiện nay, Nhà máy điện Nhơn Trạch 3 sẽ được đưa vào vận hành thương mại tháng 7/2025, còn Nhà máy điện Nhơn Trạch 4 sẽ đưa vào vận hành thương mại tháng 11/2025.
Được biết, dự án Nhà máy điện Nhơn Trạch 4 có tổng công suất thiết kế khoảng 750 MW, sử dụng công nghệ turbine khí chu trình hỗn hợp (Combined Cycle Gas Turbine – CCGT) hiện đại, kết hợp giữa turbine khí và turbine hơi nhằm tối ưu hiệu suất phát điện. Đây là công nghệ tiên tiến, cho hiệu suất cao hơn so với các nhà máy nhiệt điện truyền thống, đồng thời giảm phát thải khí nhà kính và thân thiện hơn với môi trường.
Việc thực hiện thành công đốt lửa lần đầu tại dự án Nhà máy điện Nhơn Trạch 4 không chỉ thể hiện năng lực tổ chức, triển khai hiệu quả của chủ đầu tư và các nhà thầu, mà còn cho thấy tiến độ dự án đang được kiểm soát chặt chẽ, đáp ứng các mốc kỹ thuật quan trọng đã đề ra. Trong giai đoạn tới, dự án sẽ bước vào thử nghiệm tổ hợp, kiểm tra hiệu suất và nghiệm thu, nhằm đảm bảo đủ điều kiện kỹ thuật và an toàn trước khi đưa vào vận hành thương mại.
Cùng với Nhà máy điện Nhơn Trạch 3, Nhà máy điện Nhơn Trạch 4 là dự án năng lượng trọng điểm quốc gia, do Tổng công ty Điện lực Dầu khí Việt Nam (PV Power) làm chủ đầu tư, có vai trò chiến lược trong việc tăng cường nguồn cung điện cho hệ thống điện quốc gia, đặc biệt là khu vực phía Nam – nơi nhu cầu sử dụng điện đang tăng mạnh. Đây là các dự án nhà máy điện đầu tiên tại Việt Nam sử dụng khí thiên nhiên hóa lỏng (LNG) với tổng công suất 1.500 - 1.600 MW, tổng mức đầu tư 1,4 tỷ USD. Việc đưa vào vận hành thương mại cả 2 nhà máy trong năm 2025 sẽ bổ sung khoảng 9 tỷ kWh điện/năm, góp phần đảm bảo an ninh năng lượng quốc gia, hiện thực hóa mục tiêu Net zero và thúc đẩy phát triển các dự án điện khí tại Việt Nam theo Quy hoạch điện VIII. Dự án cũng đóng góp tích cực vào tiến trình chuyển dịch năng lượng xanh, sạch theo định hướng phát triển bền vững của Chính phủ, góp phần đảm bảo an ninh năng lượng và phát triển kinh tế - xã hội lâu dài.
Trước đó, vào ngày 17/5/2025, Nhà máy điện Nhơn Trạch 3 - nhà máy sử dụng khí thiên nhiên hóa lỏng (LNG) đầu tiên của Việt Nam đạt mốc kỹ thuật quan trọng: Vận hành ổn định liên tục 24 giờ ở công suất tối đa 812 MW. Đây là dấu mốc đặc biệt có ý nghĩa trong hành trình đưa nhà máy vào vận hành thương mại. Sau thời gian này, nhà máy sẽ tiếp tục hiệu chỉnh, chạy đầy tải ở 72 giờ liên tục và thí nghiệm hiệu chỉnh, thực hiện thí nghiệm kiểm tra thông số bảo hành, chạy tin cậy.
Thái Bình
