Thanh tra TP Đà Nẵng vừa có kết luận toàn diện về việc chấp hành các quy định của pháp luật về đất đai, môi trường, đầu tư, xây dựng đối với Dự án hồ chứa nước Lộc Đại.
Theo đó, qua kiểm tra hồ sơ, thực tế tại hiện trường, báo cáo của các đơn vị có liên quan cho thấy công tác thực hiện Dự án hồ Lộc Đại còn nhiều khó khăn, vướng mắc, tồn tại, sai phạm và chậm tiến độ thực hiện từ khâu giải phóng mặt bằng, quy hoạch mỏ vật liệu, công tác xin phép khai thác mỏ đất, công tác quản lý dự án…
Điển hình như qua kiểm tra chứng từ thanh toán cho thấy một số khoản thanh toán về chi phí tư vấn, chi phí khác nhưng không có hóa đơn. Cụ thể, thanh toán chi phí tư vấn giám sát thi công xây dựng cho Công ty Bắc Quảng Nam số tiền 370 triệu đồng; thanh toán chi phí rà phá bom mìn cho Công ty TNHH MTV Hữu Nghị Nam Lào số tiền gần 700 triệu đồng; thanh toán chi phí thẩm tra cho Công ty CP ĐT&PT Công nghiệp Quảng Nam số tiền hơn 232 triệu đồng…
Bên cạnh việc gia hạn tiến độ, Thanh tra TP Đà Nẵng yêu cầu kiểm điểm các cá nhân, tập thể có liên quan.
Thanh tra TP kiến nghị cho phép điều chỉnh chủ trương đầu tư, trong đó điều chỉnh cơ cấu trong tổng mức đầu tư được duyệt và bổ sung nguồn vốn ngân sách TP để điều chỉnh tổng mức đầu tư do bổ sung công tác bồi thường, giải phóng mặt bằng tại mỏ đất mới theo quy định của pháp luật.
Liên quan đến tiến độ thực hiện dự án, Thanh tra TP cũng thống nhất cho giãn tiến độ hoàn thành dự án đến ngày 31/12/2028, đây là lần gia hạn cuối cùng đối với Dự án hồ chứa nước Lộc Đại. Trường hợp không hoàn thành để đưa vào khai thác sử dụng, UBND TP sẽ xem xét xử lý theo quy định của pháp luật.
Giao Ban Quản lý đầu tư xây dựng tỉnh Quảng Nam chấm dứt hợp đồng đối với đơn vị tư vấn giám sát cũ; đề xuất thủ tục lựa chọn nhà thầu và đơn vị tư vấn giám sát mới có đủ năng lực, kinh nghiệm để tiếp tục giám sát hoàn thành dự án. Thống nhất đánh giá bổ sung thêm phạm vi xin cấp phép khai thác tại mỏ Hố Thác cho đủ khối lượng đất đắp đập.
Thanh tra TP yêu cầu Ban Quản lý đầu tư xây dựng tỉnh Quảng Nam họp kiểm điểm trách nhiệm đối với các cá nhân, tập thể liên quan đến sai phạm trong quá trình triển khai thực hiện dự án.
Trước đó, Báo Kinh tế và Đô thị từng phản ánh, Dự án hồ chứa nước Lộc Đại được UBND tỉnh Quảng Nam cũ phê duyệt đầu tư vào tháng 7/2018 với tổng mức đầu tư gần 300 tỷ đồng. Trong đó, nguồn vốn từ Chương trình mục tiêu ứng phó biến đổi khí hậu và tăng trưởng xanh hơn 160 tỷ đồng và nguồn vốn ngân sách địa phương hơn 130 tỷ đồng. Thời gian đầu tư công trình từ năm 2018-2020.
Công trình gồm các hạng mục hồ chứa với diện tích lưu vực 5,6km2; đập đất có chiều dài đỉnh đập 672,33m; cống lấy nước nằm ở vai hữu, tổng chiều dài cống là 146,3m; chiều dài hệ thống kênh chính 5,36km, công trình trên kênh gồm 3 cống qua đường; các công trình phụ trợ như: nhà quản lý, đường quản lý vận hành, hệ thống điện chiếu sáng và trạm biến áp.

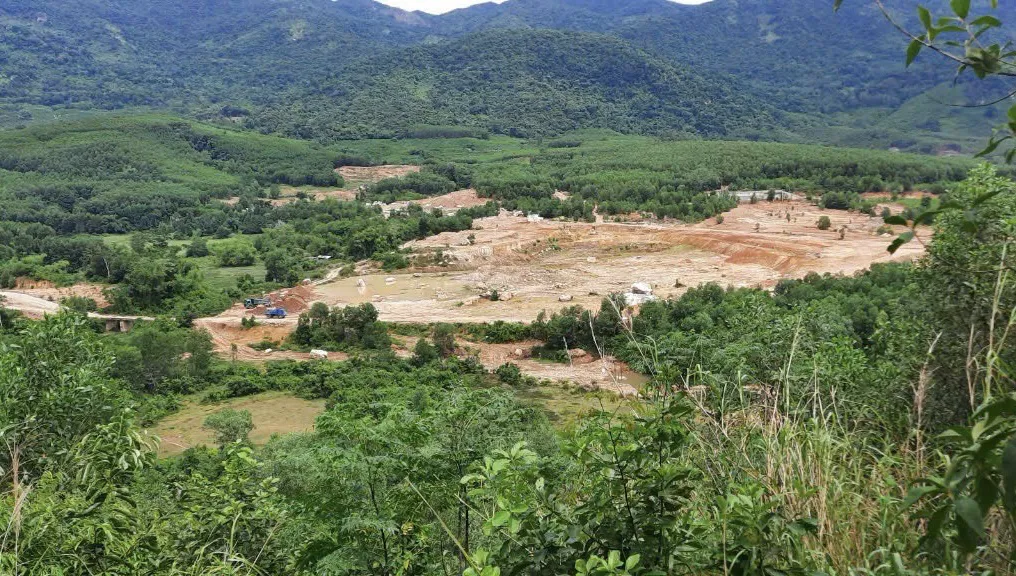

Tuy nhiên, đến cuối năm 2022 dự án đã phải tạm dừng. Tổng giá trị khối lượng xây lắp mới đạt khoảng 58,9 tỷ đồng/185,95 tỷ đồng (giá trị hợp đồng là 199,146 tỷ đồng, trong đó chi phí xây lắp là 185,95 tỷ đồng và dự phòng phí là 13,194 tỷ đồng), đạt tỷ lệ khoảng 31,6% giá trị hợp đồng.
Tấn Việt
