Vướng do giải phóng mặt bằng
Báo cáo tiến độ dự án, ông Đặng Hoàng An, Chủ tịch Hội đồng thành viên Tập đoàn Điện lực Việt Nam (EVN) cho hay, hiện đã hoàn thành bàn giao mặt bằng 468/468 vị trí móng: Gồm 273 vị trí tại tỉnh Lào Cai và 195 vị trí tại tỉnh Phú Thọ.

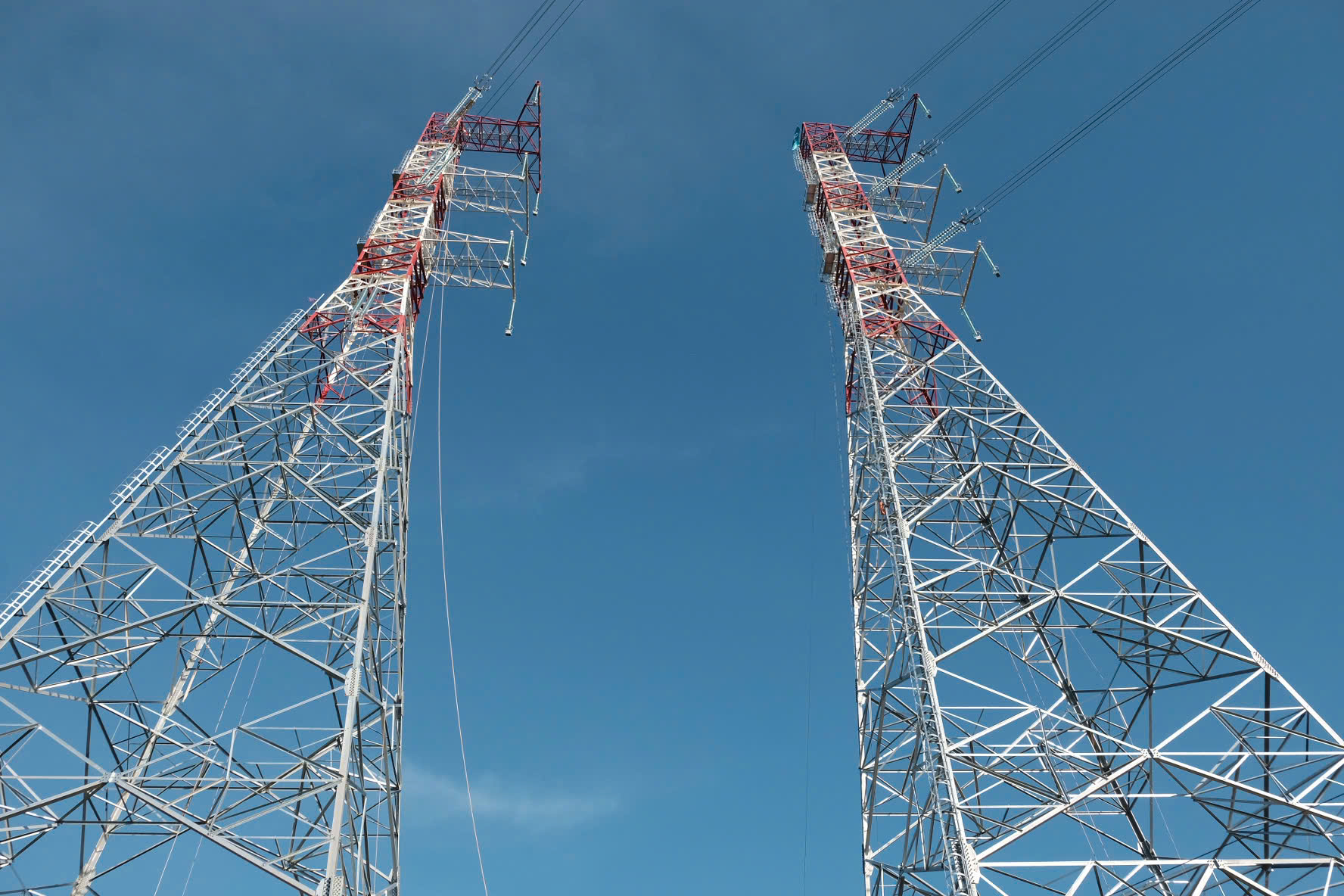

Thủ tướng yêu cầu dứt khoát phải xong dự án 500kV Lào Cai - Vĩnh Yên vào 19/8. (Ảnh: EVN).
Phạm vi hành lang tuyến, đã bàn giao mặt bằng 196/242 khoảng néo - đạt 81%, còn 46 khoảng néo chưa bàn giao.
Về công tác tái định cư, hiện đã chi trả tiền cho 170/213 hộ dân (79,81%), còn 43 hộ. 113/213 hộ (53,05%) đã di chuyển ra ngoài hành lang tuyến, còn 100 hộ chưa di chuyển.
Theo ông An, đến nay, đã hoàn thành cung cấp toàn bộ vật tư, thiết bị cột thép, dây dẫn, dây cáp quang, sứ cách điện và phụ kiện. Lắp dựng cột thép được 306/468 vị trí (65,38%), đang vận chuyển tập kết và lắp dựng 162/468 vị trí (34,62%).
Tuy nhiên, hiện rải và kéo dây mới hoàn thành 22/242 khoảng néo (9,09%), đang thi công kéo dây 23/242 khoảng néo (9,5%), chưa thi công 197/242KN (81,4%).
Lãnh đạo EVN cho hay, dự án này có khối lượng thi công lớn, thời gian thi công ngắn, địa hình đồi núi cao, hiểm trở, đường thi công dốc, lầy, trơn trượt.
Diễn biến thời tiết các tháng 5-6-7 vừa qua (là các tháng cao điểm thi công) tại các tỉnh Lào Cai, Phú Thọ thường xuyên có nắng nóng gay gắt, mưa lớn, giông sét, gây nhiều ảnh hưởng bất lợi cho thi công do phải dừng thi công để đảm bảo an toàn và để khắc phục ảnh hưởng của mưa bão.
Thủ tướng lưu ý các đơn vị quan tâm, chăm lo đời sống, giữ gìn sức khỏe người lao động trong điều kiện nắng nóng hiện nay (Ảnh: VGP/Nhật Bắc).
Bên cạnh đó, dự án cũng khó khăn về nhân lực. Lực lượng nhân công của nhà thầu không đáp ứng đủ nhu cầu của dự án trong điều kiện cường độ thi công cao, thời gian ngắn và triển khai đồng thời nhiều công việc. EVN phải huy động bổ sung các lực lượng hỗ trợ từ các đơn vị trong ngành với gần 1.000 CBCNV, từ Quân khu 2 với hơn 200 cán bộ chiến sỹ và một số đoàn viên thanh niên.
Ngoài ra, hiện vẫn gặp khó khăn trong giải phóng mặt bằng. Nguyên nhân là chưa hoàn thành phê duyệt phương án bồi thường, hỗ trợ và tái định cư chính thức cho một số địa phương.
Cụ thể, tỉnh Lào Cai còn 5/13 xã chưa phê duyệt chính thức phạm vi hành lang tuyến và 2/13 xã Xuân Quang, Thượng Hà đã phê duyệt chính thức nhưng cần phê duyệt bổ sung sau rà soát phạm vi hành lang tuyến; Phú Thọ còn 1/18 xã chưa phê duyệt chính thức phạm vi móng cột và hành lang tuyến; chưa hoàn thành chi trả tiền cho 5/13 xã tại tỉnh Lào Cai; tỉnh Phú Thọ còn 3/18 xã…
Đáng chú ý, đến nay vẫn còn một số hộ dân gây khó khăn, cản trở thi công; Nhiều hộ dân chưa hoàn thành tận thu cây cối (chủ yếu trên địa bàn tỉnh Lào Cai); chưa di dời nhà cửa, chỗ ở ra ngoài hành lang tuyến (tỉnh Lào Cai còn 48 hộ; tỉnh Phú Thọ còn 52 hộ) gây khó khăn cho công tác thi công rải, kéo dây.
Lãnh đạo EVN kiến nghị, các địa phương tăng cường chỉ đạo, huy động cả hệ thống chính trị vào cuộc để tuyên truyền vận động người dân, khẩn trương bàn giao mặt bằng hành lang tuyến còn lại, xử lý dứt điểm và không để phát sinh thêm các vướng mắc, điểm nóng về giải phóng mặt bằng, đảm bảo công tác thi công dự án được diễn ra liên tục trong giai đoạn nước rút.
Thủ tướng thăm hỏi các hộ dân khi đi kiểm tra dự án (Ảnh: VGP/Nhật Bắc).
Dứt khoát phải hoàn thành trước 19/8
Phát biểu chỉ đạo, Thủ tướng nhắc lại việc giao EVN hoàn thành dự án trong 6 tháng, thay vì 2 năm như đề xuất từ EVN. Thủ tướng nhấn mạnh, đường dây này không chỉ có ý nghĩa rất quan trọng giải tỏa công suất các nguồn điện ở khu vực Tây Bắc, mà còn là giải pháp nhằm tận dụng tối đa nguồn điện xanh giá rẻ như thủy điện...
Thủ tướng Phạm Minh Chính yêu cầu dứt khoát đến 19/8 phải hoàn thành dự án để thúc đẩy phát triển kinh tế - xã hội, phát triển đô thị, công nghiệp, dịch vụ cho khu vực Tây Bắc và các tỉnh lân cận.
Do đó, các chủ thể liên quan "đã quyết tâm rồi, quyết tâm cao hơn nữa; đã cố gắng rồi, cố gắng hơn nữa; đã quyết liệt rồi, quyết liệt hơn nữa; đã tập trung trọng tâm, trọng điểm rồi, tập trung trọng điểm hơn nữa" để thúc đẩy đảm bảo tiến độ, chất lượng, kỹ thuật, mỹ thuật, an toàn lao động, bảo vệ môi trường trên toàn tuyến.
Hiện lắp dựng cột thép đạt 306/468 vị trí, bằng 65,38% tiến độ (Ảnh: Thanh Thương).
Thủ tướng yêu cầu, khẩn trương hoàn thành giải phóng mặt bằng; huy động các lực lượng quân đội, công an, các tổ chức chính trị - xã hội, hỗ trợ, động viên lực lượng thi công trên công trường; phát huy tinh thần làm chủ của nhân dân.
Đồng thời, thành lập tổ chỉ huy tiền phương để chỉ đạo triển khai dự án; huy động nhà thầu phụ tại địa phương; điều chuyển lực lượng từ các đơn vị, các vùng miền cho dự án; huy động sự hỗ trợ về lực lượng, máy móc của các doanh nghiệp, lực lượng như công an, quân đội, viễn thông… chi viện cho dự án.
"Chỉ bàn làm, không bàn lùi, không nói không, không nói khó, không nói có mà không làm", tổ chức thi công "3 ca, 4 kíp", "làm ngày không đủ, tranh thủ làm đêm, làm thêm ngày nghỉ" để hoàn thành dự án", Thủ tướng chỉ đạo.
Theo đó, thủ tướng nêu rõ, tổ chỉ huy tiền phương do Chủ tịch Hội đồng thành viên EVN làm tổ trưởng, tổ phó thường trực là Tổng giám đốc EVN, các thành viên là hai Bí thư Tỉnh ủy Lào Cai và Phú Thọ, Thứ trưởng Quốc phòng, Bí thư Thứ nhất Trung ương Đoàn Thanh niên Cộng sản Hồ Chí Minh, lãnh đạo Quân khu 2 và phối hợp chặt chẽ, đồng bộ, nhịp nhàng, hiệu quả…
Dự án Đường dây 500kV Lào Cai - Vĩnh Yên là dự án quan trọng quốc gia, được giao phải hoàn thành trước ngày 19/8. Mục tiêu là tăng cường khả năng vận hành an toàn, ổn định của Hệ thống điện quốc gia, giải tỏa công suất các nhà máy thủy điện khu vực Tây Bắc và các tỉnh lân cận, với tổng mức đầu tư hơn 7.410 tỷ đồng.
Điểm đầu là TBA 500kV Lào Cai, điểm cuối là TBA 500kV Vĩnh Yên, với chiều dài gần 229,5km, đi qua địa phận 2 tỉnh và 31 xã (Lào Cai: 13 xã; Phú Thọ: 18 xã), tổng cộng có 468 vị trí móng cột điện, ảnh hưởng đến 2.189 hộ dân, trong đó có 213 hộ phải tái định cư.
Hồng Hạnh
