Baochinhphu.vn đưa tin, dự án đường dây 220kV Tương Dương - Đô Lương đi qua nhiều xã của tỉnh Nghệ An, dài hơn 80km gồm 2 mạch. Điểm đầu từ trạm biến áp 220kV Tương Dương, điểm cuối là trạm biến áp 220kV Đô Lương. Đến nay, các địa phương đã hoàn thành bàn giao mặt bằng 192 vị trí móng. Đối với phần hành lang tuyến, hiện đã bàn giao mặt bằng 44/58 khoảng néo.
Về tiến độ thi công, dự án đã hoàn thành xong phần đúc móng, dựng cột xong 182/192 vị trí, đang lắp dựng 3 vị trí, đã kéo dây xong 28 khoảng néo với chiều dài gần 33km, đang kéo dây 2 khoảng néo.

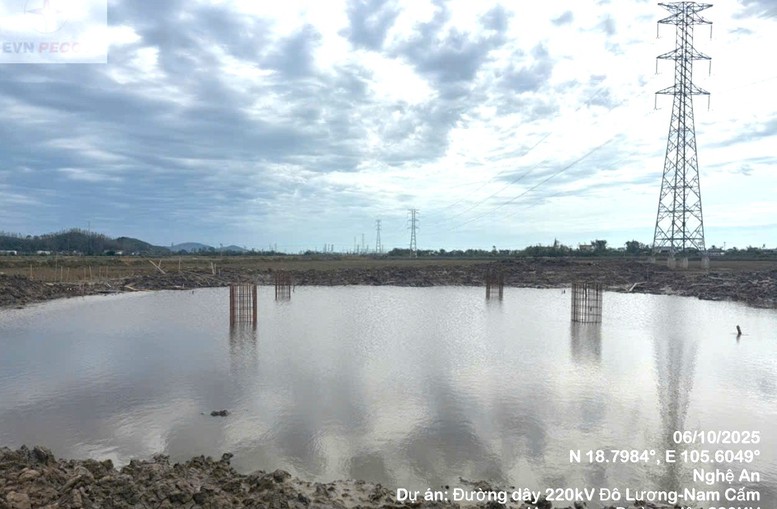

Nhiều vị trí móng của dự án đường dây 220kV Đô Lương- Nam Cấm bị ngập do ảnh hưởng của mưa bão, gây khó khăn cho thi công. Ảnh: CPMB
Với dự án đường dây 220kV Đô Lương - Nam Cấm, quy mô xây dựng gồm 2 mạch đường dây 220kV từ trạm biến áp 220kV Đô Lương đến trạm biến áp 220kV Nam Cấm với chiều dài khoảng 37km.
Phần mở rộng ngăn lộ tại trạm biến áp 220kV Đô Lương lắp đặt thiết bị cho 2 ngăn lộ 220kV trong trạm biến áp 220kV Đô Lương (hiện hữu) và liên kết hệ thống thông tin cho đường dây 220kV Đô Lương - Nam Cấm.
Đến nay, phần móng đã vận động bàn giao 105/106 vị trí, phần hành lang đã vận động bàn giao 38/51 khoảng néo. Trong công tác thi công, dự án đúc xong 87/106 vị trí, đang thi công 14 vị trí, dựng cột xong 83 vị trí, kéo dây xong 15 khoảng néo với chiều dài hơn 13km, đang kéo dây 3 khoảng néo.
Mục tiêu đặt ra là hoàn thành các dự án trong đầu tháng 11-2025, đáp ứng đúng chỉ đạo của Tập đoàn Điện lực Việt Nam (EVN).
Cũng theo bản tin trên, lãnh đạo Ban Quản lý dự án các công trình điện miền Trung (CPMB), đơn vị được giao quản lý điều hành dự án, cho biết thách thức lớn nhất của dự án là điều kiện thời tiết. Trong thời gian từ tháng 9 đến đầu tháng 10, do ảnh hưởng liên tiếp của các cơn bão nên tiến độ thi công bị chậm lại. Ngoài ra, địa phương vẫn chưa bàn giao hết mặt bằng vị trí cột và hành lang tuyến của cả 2 dự án.
Các dự án truyền tải này nhằm giải tỏa công suất từ các nhà máy điện gió Lào, cụm nhà máy thủy điện Nậm Mô tại Lào, nhà máy thủy điện Mỹ Lý, Nậm Mô 1, các nhà máy thủy điện vừa và nhỏ tại khu vực phía tây Nghệ An vào hệ thống điện quốc gia. Dự án giúp tăng cường độ tin cậy cung cấp điện cho phụ tải ngày càng phát triển của khu vực tỉnh Nghệ An và liên kết lưới điện trong khu vực.
