Khắc phục khó khăn thời tiết để thi công

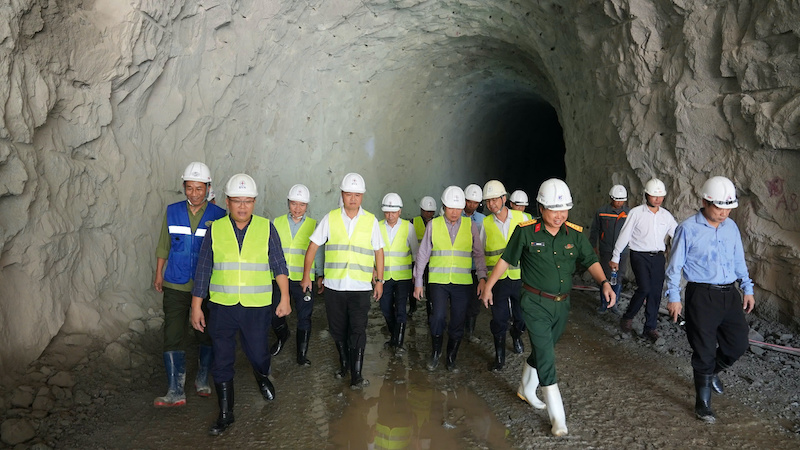

Phó tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) Phạm Hồng Phương và đoàn công tác vừa đi kiểm tra công trường và họp giao ban quý III/2025 Dự án Nhà máy thủy điện (NMTĐ) tích năng Bác Ái.
Theo đại diện Ban Quản lý dự án điện 3 (EVNPMB3) cho biết, hiện EVNPMB3 cùng các nhà thầu đang tập trung nhiều giải pháp để tháo gỡ khó khăn, đẩy nhanh tiến độ thi công các hạng mục chính của NMTĐ tích năng Bác Ái. Đến cuối tháng 9/2025, nhiều công việc trọng tâm đã được triển khai, góp phần đảm bảo cho kế hoạch thi công quý IV và những mốc tiến độ tiếp theo của dự án.
Liên danh nhà thầu báo cáo tình hình thi công.
Trong quý III, công tác thi công đã đạt nhiều kết quả quan trọng như thông tuyến toàn bộ các đường thi công vận hành, hoàn thành công tác đào hố móng hở các hạng mục công trình chính, triển khai đào hầm cáp điện và thoát gió vượt kế hoạch đề ra.
Tuy nhiên, tình hình triển khai ở một số hạng mục khác còn chậm, đặc biệt là hầm thi công (đạt 22% kế hoạch) và hầm thi công vận hành VH3A (đạt 4% kế hoạch). Lý do là bởi thời tiết mưa nhiều, điều kiện địa chất phức tạp; tuyến đường thi công vận hành VH3A tuy đã được thông tuyến nhưng chưa đủ điều kiện để vận chuyển đổ thải, vận chuyển tập kết máy khoan hầm lên vị trí thi công.
EVNPMB3 cũng đã yêu cầu nhà thầu tăng ca, bổ sung nhân lực, thiết bị để bù tiến độ, không ảnh hưởng đến mốc chính của dự án.
Trong công tác quản lý, EVNPMB3 đã triển khai giám sát chặt chẽ bằng phần mềm quản lý tiến độ, đồng thời lắp đặt hệ thống camera nhận diện khuôn mặt để kiểm soát nhân lực trên công trường. Về chất lượng thi công, các biện pháp, trình tự thi công; chất lượng vật liệu, cấu kiện; kết quả các thí nghiệm vật liệu/cấu kiện; các hạng mục công trình xây dựng đều đảm bảo yêu cầu thiết kế.
Công tác quản lý môi trường, xã hội, sức khỏe và an toàn (ESHS) được đảm bảo, không để xảy ra sự cố, thường xuyên tập huấn an toàn và diễn tập PCCC… Bên cạnh đó, Ban QLDA đã kiện toàn Ban chỉ huy Phòng chống thiên tai và Tìm kiếm cứu nạn (PCTT&TKCN), chủ động ứng phó với các đợt mưa bão, đảm bảo công trường an toàn.
Bước sang quý IV, EVNPMB3 tiếp tục đặt ra mục tiêu thi công cho các tuyến đường phục vụ thi công vận hành (VH1, VH2, VH3A). Trong đó tập trung vào các công tác: đào đắp đất đá, hoàn thiện móng và mặt đường, lắp đặt cống thoát nước, đào và gia cố 260 mét dài (md) hầm thi công vận hành VH3A…
Đối với các hạng mục hầm khác (hầm cáp điện và thoát gió; hầm thi công; hầm thi công vận hành cấp gió; hầm thoát nước), tiếp tục tích cực triển khai công tác đào và gia cố. Hạng mục thi công Tháp van hạ lưu phấn đấu hoàn thành đào hở và gia cố mái bằng phun vẩy bê tông 2.186 m2; công tác san nền Trạm phân phối 500 kV phấn đấu đạt khối lượng đắp đá nền là 77.600 m3…
Nhiều hạng mục khác liên quan đến hệ thống đường điện, cấp nước phục vụ thi công cũng đang được nhà thầu tích cực triển khai trên tinh thần khẩn trương, đặt mục tiêu hoàn thành trong quý IV/2025.
Dự án thủy điện tích năng Bác Ái, tỉnh Khánh Hòa:
Chủ đầu tư: Tập đoàn Điện lực Việt Nam
Đại diện chủ đầu tư quản lý, điều hành dự án: Ban QLDA Điện 3
Địa điểm xây dựng: xã Bác Ái Tây (thuộc địa phận huyện Bác Ái, tỉnh Ninh Thuận cũ)
Tổng công suất:1.200 MW
Tổng mức đầu tư: Trên 21.101 tỷ đồng
Khởi công: Tháng 2/2025
Tiến độ kế hoạch: Phát điện tổ máy số 01 vào tháng 12/2029, tổ máy số 02 vào tháng 4/2030, tổ máy số 03 vào tháng 8/2030, tổ máy số 04 vào tháng 12/2030
Nỗ lực hoàn thành các hạng mục “đường găng”
Tại buổi làm việc với lãnh đạo EVN, đại diện các nhà thầu đã báo cáo tình hình thi công tại các hạng mục do đơn vị phụ trách, trong đó đặc biệt lưu tâm đến “đường găng” là tuyến đường thi công vận hành VH3A. Đây là hạng mục đóng vai trò quan trọng nhằm vận chuyển đổ thải, vận chuyển tập kết máy khoan hầm lên vị trí thi công. Việc chậm trễ trong thi công tuyến đường này dẫn đến tiến độ đào hầm và nguồn điện/nước phục vụ thi công bị ảnh hưởng, từ đó có tác động “dây chuyền” đến hàng loạt các hạng mục quan trọng khác.
Các nhà thầu cũng báo cáo rõ khó khăn khi thi công trong điều kiện thời tiết bất lợi với cường độ mưa liên tục (riêng trong tháng 9 đã có 22 ngày xảy ra mưa).
Lãnh đạo EVN kiểm tra công trường.
Biểu dương tinh thần làm việc khẩn trương, không quản khó khăn, vất vả của EVNPMB3 và các nhà thầu trên công trường NMTĐ tích năng Bác Ái, Phó tổng giám đốc EVN Phạm Hồng Phương cũng yêu cầu EVNPMB3 cùng Liên danh nhà thầu sẽ phát huy sự phối hợp đồng bộ, nhịp nhàng, chặt chẽ trong quá trình xây dựng công trình, thúc đẩy tiến độ dự án một cách toàn diện.
Lãnh đạo EVN nhấn mạnh, công trường cần đảm bảo các tiêu chí công tác quản lý môi trường xã hội, bao gồm an toàn lao động, vệ sinh môi trường. Bên cạnh đó, các lực lượng tham gia dự án cần chú ý những kinh nghiệm quốc tế về thiết kế, kỹ thuật của nhóm chuyên gia thuộc Cơ quan Phát triển Pháp (AFD) tại Việt Nam và các nhà tài trợ nước ngoài để giúp tối ưu hóa về mặt chi phí và góp phần đẩy nhanh tiến độ công trình.
Đối với các tuyến đường phục vụ thi công vận hành VH1, VH2 và VH3, ông Phạm Hồng Phương yêu cầu EVNPMB3 và các nhà thầu cần thực hiện triển khai đồng loạt với nỗ lực và tập trung cao độ; chia tiến độ triển khai chi tiết, quyết liệt điều hành để công việc thông suốt. Các nhà thầu cần phấn đấu hoàn thành toàn bộ cấp phối nền đường trước ngày 31/12.
Lãnh đạo EVN cũng đề cập đến các hạng mục thiết yếu phải hoàn thành ngay trong quý IV/2025 để phục vụ thi công, như: hệ thống cấp điện/nước; lắp đặt hệ thống, thiết bị trạm nghiền, trạm trộn; hoàn thành thí nghiệm đắp đất đá hỗn hợp để phục vụ công tác thẩm định thiết kế giai đoạn 2… Các hạng mục khác cũng cần khẩn trương thực hiện và hoàn thành theo kế hoạch.
Hoàng Nam
