Theo đó, tính đến đầu tháng 11/2025, tuyến cao tốc Châu Đốc - Cần Thơ - Sóc Trăng, dự án thành phần 1 (qua địa bàn tỉnh An Giang) đã giải ngân gần 2.500 tỷ đồng/kế hoạch vốn được cấp năm 2025 gần 4.659 tỷ đồng, đạt 52,8%. Tổng sản lượng thực hiện của 4 gói xây lắp công trình chính đạt 64,06% so với giá trị hợp đồng.
Dự án thành phần 1 cao tốc Châu Đốc - Cần Thơ - Sóc Trăng có tổng vốn đầu tư 13.500 tỷ đồng, trải dài khoảng 57 km với 33 cầu và 42 cống hộp, được phân chia thành 4 gói thầu xây lắp chính. Theo Thông báo số 383/TB-VPCP ngày 24/7/2025 của Văn phòng Chính phủ yêu cầu phấn đấu hoàn thành dự án vào ngày 19/12/2025.
Với tuyến cao tốc Bắc - Nam phía Đông, dự án thành phần Hậu Giang - Cà Mau, giai đoạn 1, đoạn qua tỉnh An Giang chiều dài 23,3 km (trong đó tuyến chính dài 17,1 km, tuyến nhánh dài 6,2 km), quy mô 4 làn xe, dự kiến hoàn thành cuối năm 2025, đạt 100% giá trị hợp đồng 4.184 tỷ đồng.

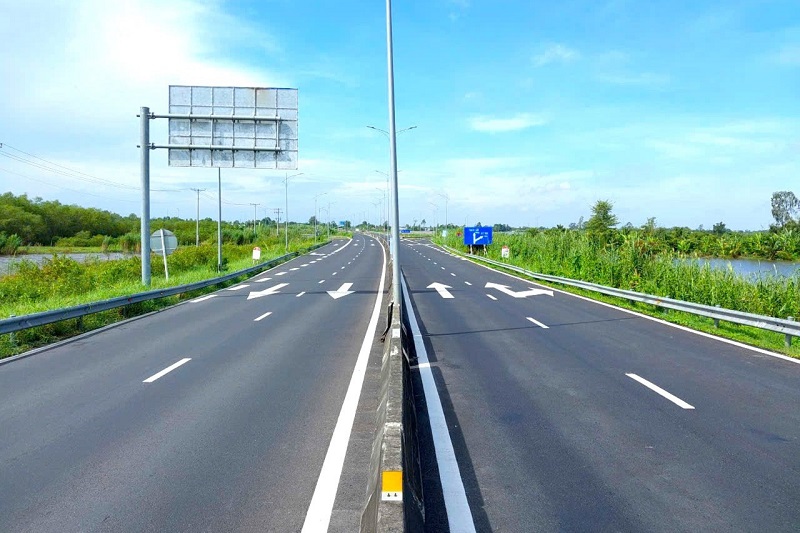

Dự án đầu tư nâng cấp tuyến Lộ Tẻ - Rạch Sỏi đã hoàn thành. Ảnh: Nhật Huy
Còn tuyến cao tốc Bắc - Nam phía Tây, đoạn Lộ Tẻ - Rạch Sỏi do Bộ Xây dựng làm cơ quan chủ quản, Dự án được Bộ Giao thông vận tải phê duyệt tại Quyết định số 1330/QĐ-BGTVT ngày 11/10/2022. Dự án đầu tư nâng cấp mặt đường tuyến Lộ Tẻ - Rạch Sỏi có chiều dài 51,5 km đi qua địa bàn TP. Cần Thơ và tỉnh An Giang, quy mô: giữ nguyên các yếu tố hình học theo hiện trạng đã được đầu tư, bù vênh và thảm tăng cường mặt đường, tổng mức đầu tư 750 tỷ đồng, tiến độ hoàn thành tháng 9/2025.
Riêng, đường Hồ Chí Minh qua địa bàn An Giang đến nay đã bàn giao mặt bằng cho chủ đầu tư 43,533 km/45,3 km, đạt 96%, còn vướng 1,69 km và 1 cầu (cầu Cạnh Đền) chưa bàn giao mặt bằng, 6 vị trí đường điện trung thế, 1 vị trí giao cắt đường điện 220 kV, 1 km đường nước sinh hoạt chưa di dời. Về tiến độ thực hiện dự án, lũy kế sản lượng đến hết ngày 27/10/2025 khoảng 1.400,34/2.800,67 tỷ đồng, đạt 50%.
Trúc Giang
