Tham gia đoàn công tác có lãnh đạo các ban chuyên môn của EVNPT, lãnh đạo Ban QLDA các công trình điện miền Bắc (NPMB), Ban QLDA các công trình điện miền Trung (CPMB), Ban QLDA Truyền tải điện (NPTPMB).

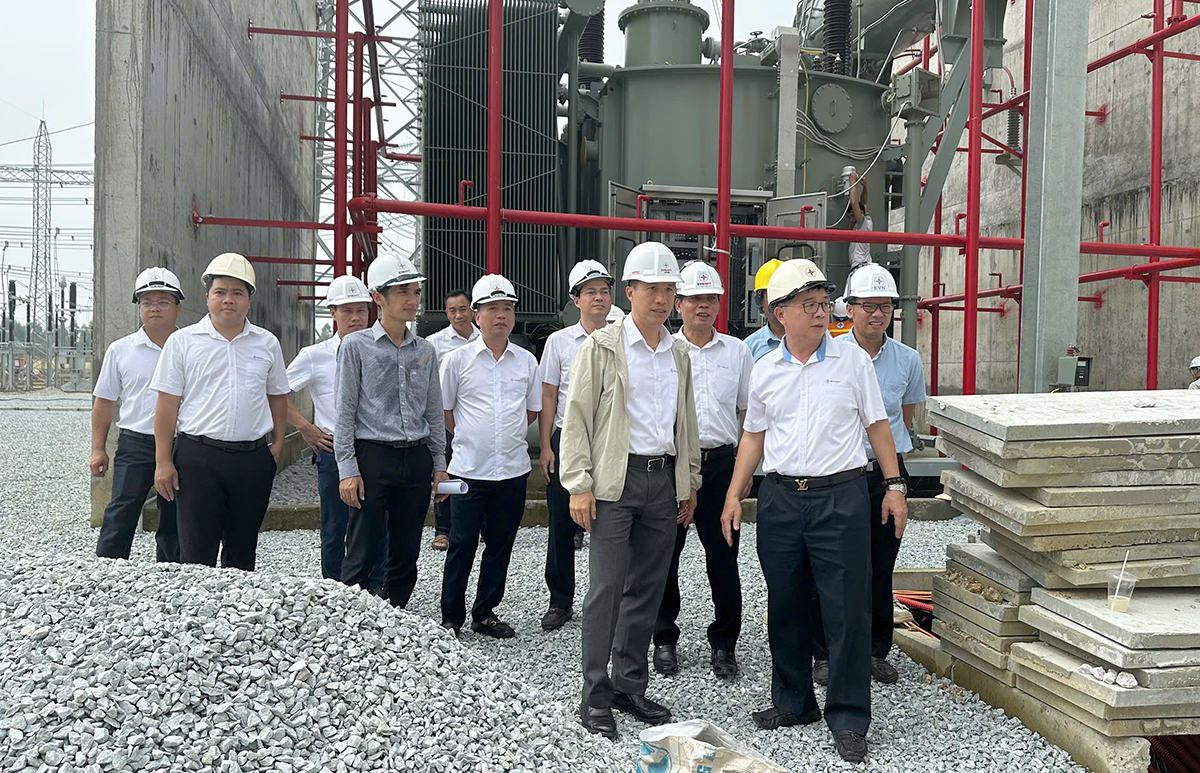

Tổng giám đốc EVNNPT kiểm tra tiến độ thi công Trạm biến áp 500kV Vĩnh Yên và đường dây đấu nối.
Kiểm tra Trạm biến áp 500kV Vĩnh Yên và đường dây đấu nối do NPMB quản lý điều hành, đến nay, phần trạm biến áp đã cơ bản hoàn thành phần việc xây dựng; phần lắp đặt thiết bị và thí nghiệm hiệu chỉnh. Phần đường dây đấu nối vẫn đang được triển khai công dựng cột, kéo dây.
Dự án nâng công suất TBA 500kV Việt Trì do NPTPMB quản lý điều hành: Dự án này tiến hành nâng công suất trạm biến áp lên 1800MVA. Hệ thống điều khiển, bảo vệ, đo lường, đo đếm, thông tin liên lạc và SCADA, xây dựng, phòng cháy chữa cháy được trang bị phù hợp quy định của EVN, EVNNPT; tuân thủ quy phạm và các quy định hiện hành. Dự án hiện nay không có vướng mắc và đang được gấp rút triển khai.
Dự án Trạm biến áp 220kV Bá Thiện và đường dây 220kV Việt Trì - Tam Dương - Bá Thiện do NPMB quản lý điều hành; Dự án có quy mô lắp đặt máy biến áp 2x250MVA, giai đoạn này lắp 1x250MVA.
Cùng đó, bổ sung lắp thiết bị hai ngăn lộ 220kV tại Trạm biến áp 500kV Việt Trì; xây dựng mới đường dây 220kV hai mạch từ Trạm biến áp 500kV Việt Trì đến Trạm biến áp 220kV Bá Thiện khoảng 50 km; riêng đoạn tuyến từ G32 đến G33 thiết kế đường dây hỗn hợp bốn mạch (bao gồm hai mạch 220kV và hai mạch 500kV).
Dự án Trạm biến áp 220kV Nghĩa Lộ và đường dây 220kV đấu nối Nghĩa Lộ - Việt Trì do CPMB quản lý điều hành: Đến nay, phần trạm biến áp đã hoàn thành, phần đường dây 220kV đấu nối đã bàn giao móng 256/256 vị trí và 6/96 khoảng néo hành lang tuyến. Hiện dự án vẫn còn nhiều vướng mắc về mặt bằng phần hành lang tuyến và điều kiện thi công tại khu vực thường xuyên có mưa.
Tại buổi kiểm tra công trường, Tổng giám đốc EVNNPT Phạm Lê Phú ghi nhận những nỗ lực của các ban QLDA cùng các đơn vị tham gia thi công các dự án đã nỗ lực, cố gắng để hoàn thành khối lượng công việc lớn đề ra, tuy nhiên tiến độ chưa đáp ứng được yêu cầu của chủ đầu tư.
Sau khi đi kiểm tra thực tế, Tổng giám đốc EVNNPT nhấn mạnh: Đây là các dự án có ý nghĩa rất quan trọng nhằm giải tỏa nguồn thủy điện, cũng như tiếp nhận nguồn điện để đảm bảo cung cấp điện cho tỉnh Phú Thọ và khu vực phía Bắc.
Vì vậy, Tổng giám đốc yêu cầu các đơn vị tập trung thực hiện đảm bảo tiến độ đề ra. Trong đó, đối với dự án Trạm biến áp 500kV Vĩnh Yên và đường dây đấu nối, cần hoàn thành đóng điện trước ngày 20/7/2025 để gắn biển chào mừng Đại hội Đảng bộ Tập đoàn lần thứ IV, nhiệm kỳ 2025 - 2030. Đối với dự án nâng công suất Trạm biến áp 500kV Việt Trì, phấn đấu đóng điện trong tháng 7/2025.
Đối với dự án đường dây 220kV Việt Trì - Tam Dương - Bá Thiện và đường dây 220kV đấu nối Nghĩa Lộ - Việt Trì, Tổng giám đốc EVNNPT yêu cầu NPMB và CPMB bám sát và làm việc với UBND tỉnh Phú Thọ để tỉnh chỉ đạo UBND các xã và các cơ quan liên quan khẩn trương bàn giao mặt bằng vị trí cột và hành lang tuyến trong tháng 7/2025 để triển khai thi công. Cùng đó, yêu cầu nhà thầu bố trí các nguồn lực thi công đảm bảo khối lượng công việc theo tiến độ đặt ra.
