Ngày 11/4, thông tin từ Sở Nông nghiệp và Môi trường TP.HCM cho biết, đơn vị đang tập trung chỉ đạo thực hiện đồng bộ nhiều giải pháp nhằm đẩy nhanh công tác bồi thường, giải phóng mặt bằng phục vụ các dự án đầu tư và xây dựng định hướng tổng thể giảm ô nhiễm môi trường trên địa bàn TP.
Gỡ vướng GPMB, đẩy nhanh dòng vốn hơn 35.000 tỷ đồng
Trong quý I/2026, Sở Nông nghiệp và Môi trường đã triển khai đồng bộ các nhiệm vụ liên quan đến bồi thường, hỗ trợ, tái định cư và giải phóng mặt bằng. Tổng cộng 247 hồ sơ đã được tham mưu, hướng dẫn giải quyết, trong đó có 24 trường hợp trình UBND TP, 129 trường hợp phúc đáp các sở, ngành và 94 trường hợp hướng dẫn cho UBND các xã, phường, đặc khu.

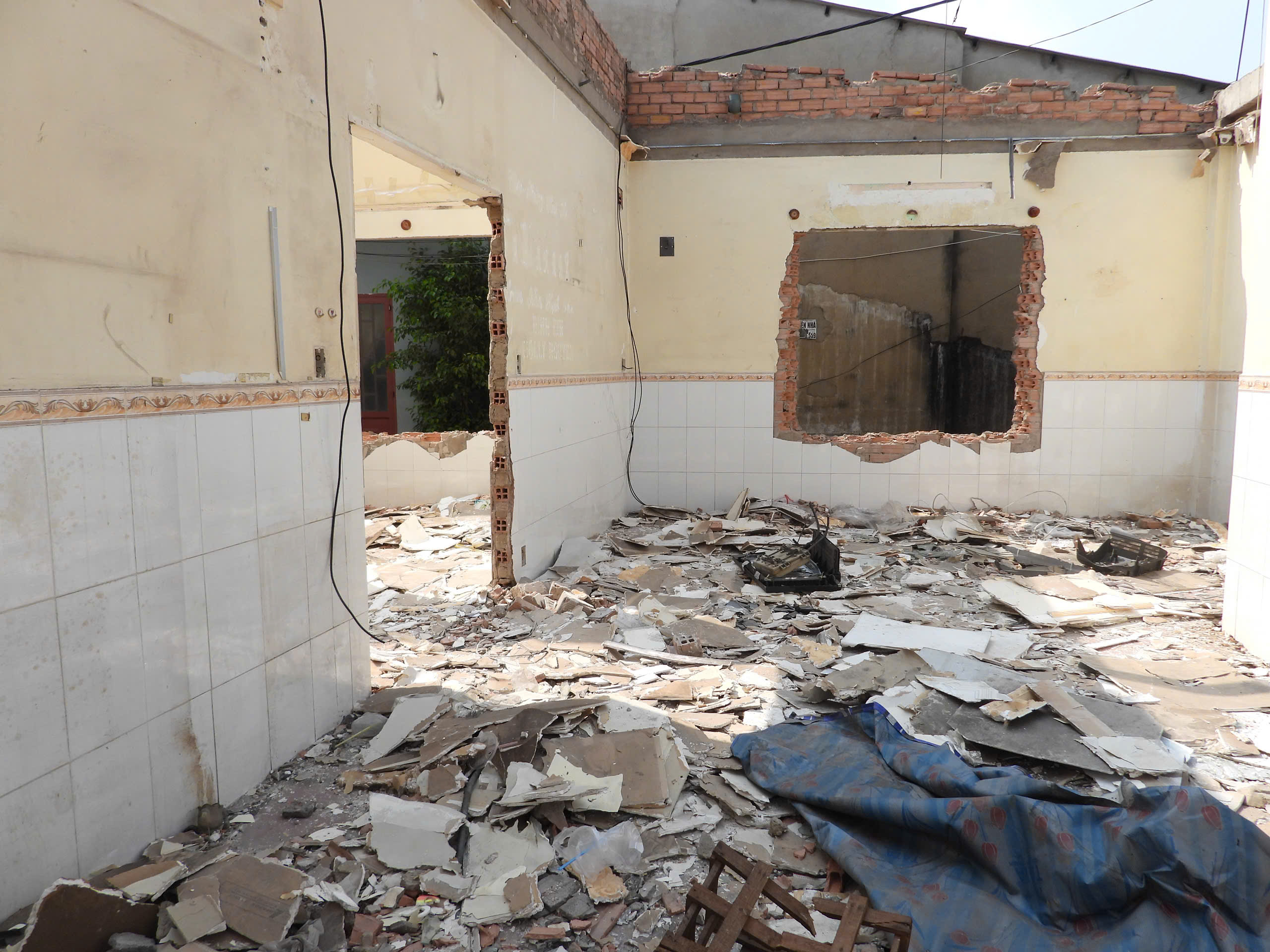

Công tác bồi thường, giải phóng mặt bằng đang được TP.HCM đẩy nhanh để phục vụ các dự án trọng điểm.
Song song đó, Sở đã tham gia 13 vụ án hành chính, ban hành 36 văn bản trả lời đơn thư và 5 quyết định điều chỉnh, dừng dự án, qua đó góp phần tháo gỡ nhiều vướng mắc trong quá trình triển khai các dự án đầu tư.
Đến đầu tháng 4/2026, toàn TP có 166 dự án thực hiện bồi thường, giải phóng mặt bằng với tổng vốn trên 35.000 tỷ đồng. Trong số này, số vốn đã giải ngân đạt hơn 8.000 tỷ đồng, tương ứng 23,03%; phần vốn chưa giải ngân còn chiếm 76,97%.
Tỷ lệ chi trả tiền bồi thường cho người dân đạt 23,03%, trong khi tỷ lệ bàn giao mặt bằng đạt 94,53%. Dù công tác bàn giao mặt bằng đạt kết quả cao, tiến độ giải ngân vẫn còn chậm so với yêu cầu thực tế.
Để tháo gỡ khó khăn, Sở đã chủ động tham mưu UBND TP ban hành nhiều cơ chế, chính sách mới. Nổi bật là Quyết định số 11/2026/QĐ-UBND về bồi thường, hỗ trợ, tái định cư với nhiều chính sách hỗ trợ cao hơn trước.
Theo đó, người dân bàn giao mặt bằng có thể được hỗ trợ đến 50 triệu đồng mỗi hộ; hộ đông nhân khẩu được hỗ trợ thuê nhà tạm cư lên tới 24 triệu đồng/tháng. TP cũng đang tiếp tục hoàn thiện các chính sách về đào tạo nghề, bố trí tái định cư, đơn giá bồi thường cây trồng, vật nuôi theo Luật Đất đai năm 2024.

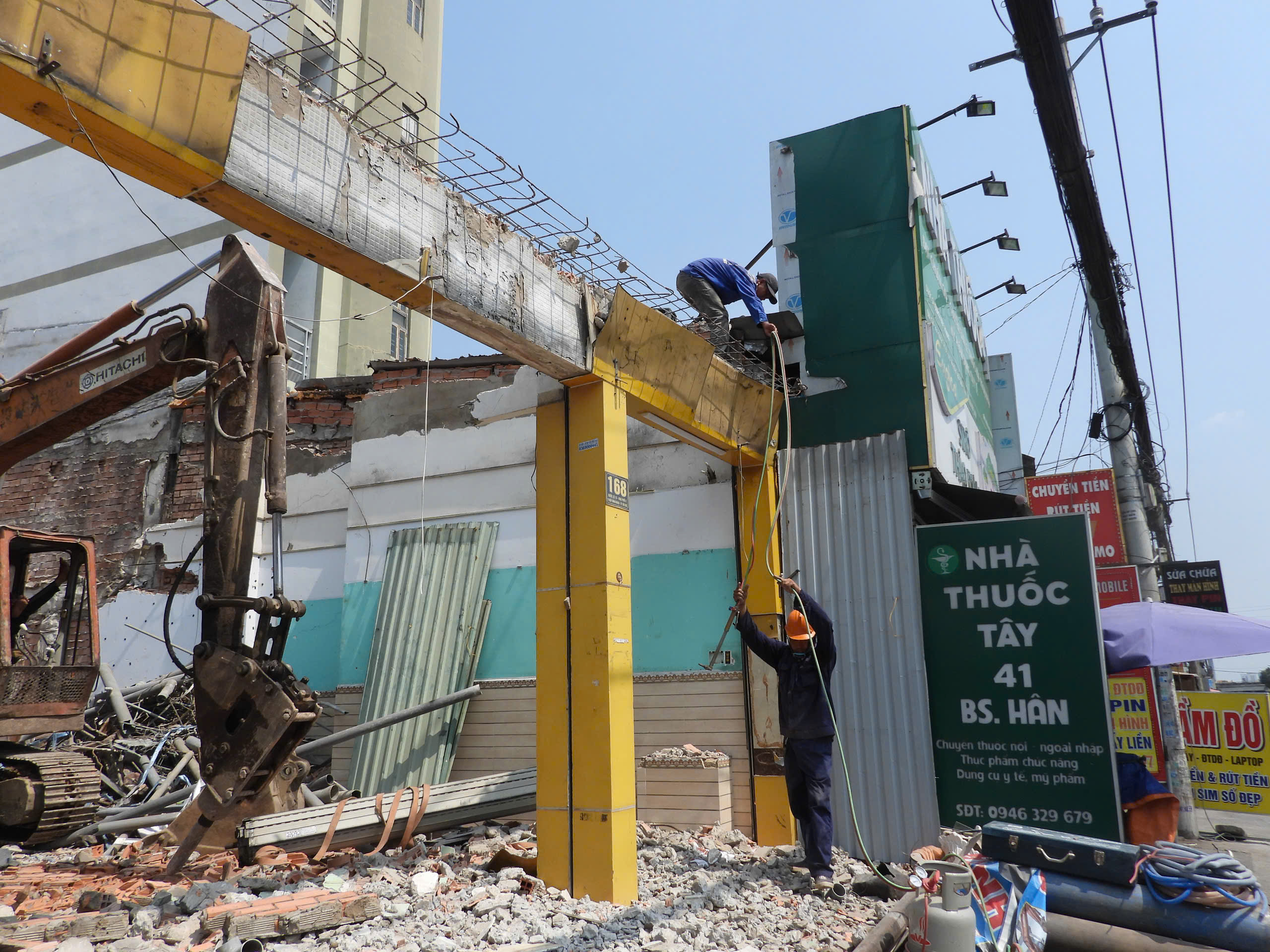

Người dân bàn giao mặt bằng, góp phần thúc đẩy tiến độ các dự án đầu tư trên địa bàn TP.HCM.
Tuy nhiên, tiến độ giải ngân vẫn bị ảnh hưởng bởi nhiều nguyên nhân như quá trình sắp xếp tổ chức bộ máy, việc thành lập các Ban Quản lý dự án cấp xã dẫn đến vướng mắc về pháp lý, con dấu, tài khoản.
Ngoài ra, hệ thống chính sách mới theo Luật Đất đai năm 2024 và các nghị định hướng dẫn vẫn đang trong quá trình hoàn thiện, một số nội dung chưa đồng bộ giữa các địa phương.
Tăng tốc giải pháp giảm ô nhiễm, nâng chất môi trường sống
Trong quý II/2026, Sở Nông nghiệp và Môi trường sẽ tập trung xây dựng kế hoạch chi tiết giải ngân vốn bồi thường cho từng dự án, xác định rõ tiến độ theo tháng, quý và trách nhiệm của từng cơ quan, đơn vị. Tiếp tục kiện toàn Ban Chỉ đạo bồi thường, hỗ trợ, tái định cư TP và tham mưu UBND TP ban hành kế hoạch giải ngân vốn đầu tư công năm 2026.
Bên cạnh giải phóng mặt bằng, công tác giảm ô nhiễm môi trường cũng được TP xác định là nhiệm vụ trọng tâm.
Hoạt động kiểm tra, xử lý môi trường được tăng cường nhằm giảm ô nhiễm trên địa bàn TP.HCM.
Trong quý I, Sở Nông nghiệp và Môi trường đã tiếp nhận, xử lý gần 1.500 hồ sơ, văn bản trong lĩnh vực môi trường, bảo đảm 100% hồ sơ giải quyết đúng hạn. Đồng thời, Sở đã phê duyệt 3 báo cáo đánh giá tác động môi trường, cấp mới 41 giấy phép môi trường và giải quyết 5 hồ sơ điều chỉnh, cấp lại giấy phép.
Công tác kiểm soát ô nhiễm được triển khai thông qua giám sát các nguồn thải, vận hành hệ thống quan trắc và xây dựng cơ sở dữ liệu môi trường. TP cũng đang tập trung kiểm soát khí thải giao thông - nguồn gây ô nhiễm chính hiện nay - với mục tiêu duy trì từ 75-80% số ngày có chất lượng không khí đạt mức trung bình trở lên.
Cùng với đó, TP.HCM thúc đẩy chuyển đổi phương tiện sử dụng năng lượng sạch, triển khai quản lý chất thải rắn theo hướng kinh tế tuần hoàn, đẩy mạnh đấu thầu và đặt hàng dịch vụ vệ sinh môi trường, đồng thời nâng cấp hệ thống trung chuyển và xử lý chất thải.

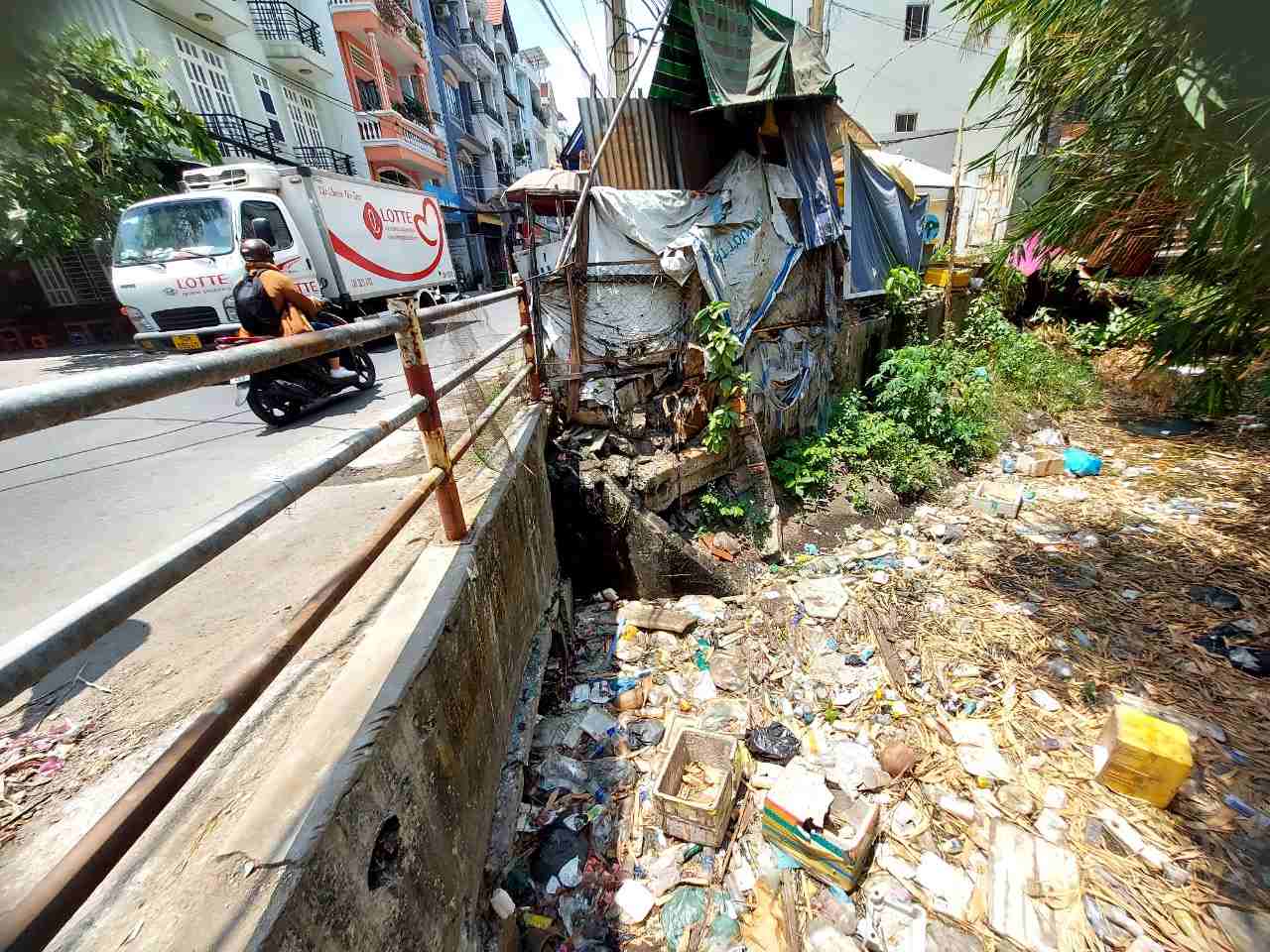

TP.HCM hướng tới phát triển đô thị bền vững gắn với kiểm soát ô nhiễm môi trường.
Tuy nhiên, công tác quản lý môi trường vẫn còn nhiều khó khăn như hệ thống quan trắc chưa được đầu tư đầy đủ theo quy hoạch, xử lý vi phạm chưa triệt để, nguồn lực đầu tư còn hạn chế và nhận thức của một bộ phận người dân, doanh nghiệp chưa cao.
Trong quý II/2026, TP sẽ tập trung xây dựng kế hoạch cải thiện chất lượng môi trường nước mặt giai đoạn 2026-2030; phát triển cơ sở dữ liệu môi trường kết nối với nền tảng dữ liệu chung; triển khai các dự án nâng cao năng lực quan trắc và mở rộng hệ thống giám sát tự động.
Đồng thời, tăng cường hậu kiểm, xử lý nghiêm các hành vi vi phạm về môi trường; triển khai hiệu quả cơ chế thu phí bảo vệ môi trường; đẩy mạnh truyền thông, nâng cao nhận thức cộng đồng; tiếp tục hoàn thiện chính sách quản lý chất thải rắn, phân loại rác tại nguồn và nâng cao hiệu quả thu gom, vận chuyển, xử lý chất thải.
Mỹ Quỳnh
