Trạm biến áp 220kV Tương Dương được nâng công suất lên gấp đôi

Trạm biến áp 220kV Tương Dương được nâng công suất lên gấp đôi
3 giờ trướcBài gốc
Đây là công trình năng lượng cấp I, nhóm C do Tổng công ty Truyền tải điện Quốc gia làm chủ đầu tư, NPTPMB quản lý điều hành dự án, Công ty Truyền tải điện 1 tiếp nhận vận hành.
Công trình thực hiện trong phần đất dự phòng của TBA 220kV Tương Dương hiện hữu thuộc xã Tam Quang, tỉnh Nghệ An.
NPTPMB phối hợp cùng các đơn vị liên quan thực hiện đóng điện máy biến áp AT2 tại Trạm biến áp 220kV Tương Dương.

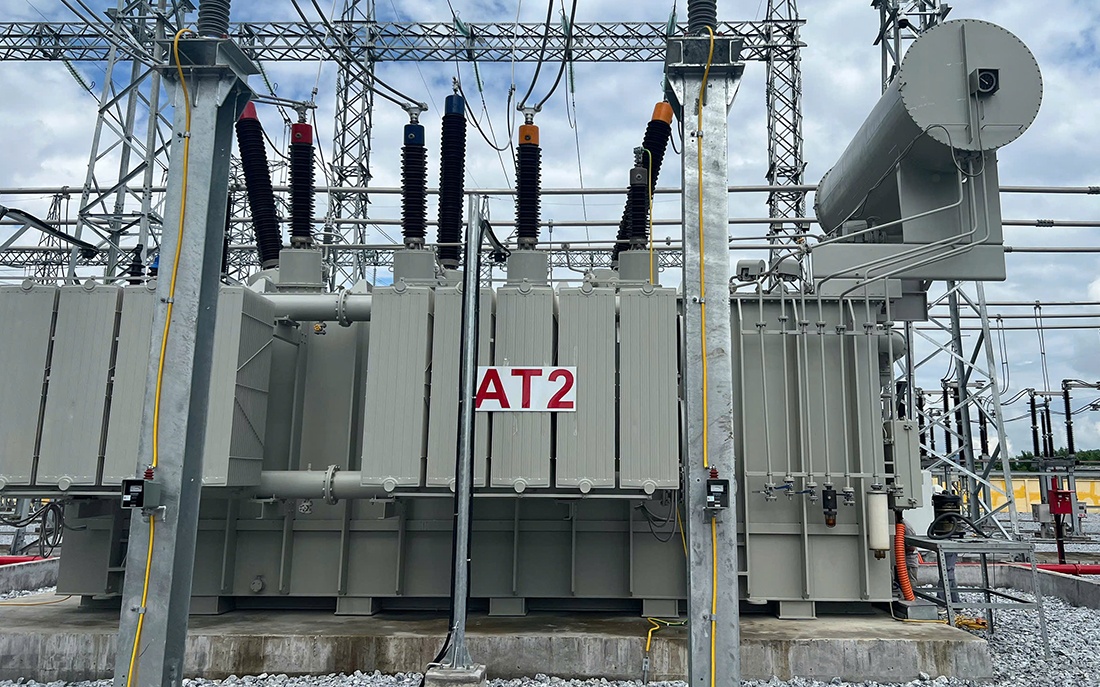

Dự án có quy mô lắp đặt 01 máy biến áp AT2 220/110/22kV công suất 125MVA.
Phía 220kV lắp đặt thiết bị cho 01 ngăn lộ tổng 220kV của máy biến áp AT2.
Phía 110kV lắp đặt thiết bị cho 01 ngăn lộ tổng 110kV của máy biến áp AT2 tại ngăn E04, 01 ngăn đường vòng tại ngăn E05, lắp đặt dao cách ly 3 pha lên thanh cái C19 (ngăn E01, E08, E14, E16) và hoàn thiện sơ đồ 2 thanh cái phía 110kV có thanh cái vòng.
Máy biến áp AT2 tại Trạm biến áp 220kV Tương Dương đã được đóng điện thành công.
Hệ thống điều khiển, bảo vệ và đo lường, hệ thống thông tin liên lạc và SCADA được đầu tư đồng bộ hệ thống điều khiển, bảo vệ đo lường cho máy biến áp AT2, các ngăn lộ lắp mới và các ngăn lộ hiện có cho phù hợp với sơ đồ mới, phù hợp quy định của Tập đoàn Điện lực Việt Nam, EVNNPT và tuân thủ các quy phạm, quy định hiện hành. Các hạng mục xây dựng, PCCC được triển khai phù hợp với quy mô dự án...
Trước đó, Hội đồng nghiệm thu cấp chủ đầu tư do Phó Tổng giám đốc EVNNPT Nguyễn Ngọc Tân chủ trì họp và Hội đồng thống nhất đóng điện dự án.
Dự án sau khi hoàn thành tăng cường phục vụ đấu nối nhập khẩu điện từ các cụm nhà máy thủy điện Nậm Mô (Lào) về Việt Nam theo thỏa thuận giữa Chính phủ hai nước; giải tỏa công suất các nhà máy thủy điện vừa và nhỏ khu vực Tây Nam tỉnh Nghệ An đã và đang chuẩn bị đầu tư xây dựng; nâng cao độ tin cậy cung cấp điện cho phụ tải khu vực tỉnh Nghệ An.
Phó Tổng giám đốc EVNNPT Nguyễn Ngọc Tân kiểm tra tiến độ dự án trước khi đóng điện.
Ông Võ Lương Nhân - Phó Giám đốc NPTPMB cho biết: Trong quá trình triển khai, dự án gặp rất nhiều thách thức do thời tiết khu vực mưa, lũ, đặc biệt là ảnh hưởng bởi bão số 5 và số 10 vừa qua. Cùng với đó việc bố trí lịch cắt điện để thi công dự án cũng gặp nhiều khó khăn do yêu cầu phát cao nguồn điện vào mùa lũ. Tuy nhiên, với sự chỉ đạo sát sao của lãnh đạo EVNNPT, NPTPMB và các đơn vị tham gia, đến nay Dự án hoàn thành đúng tiến độ, sẵn sàng tăng cường nhận điện nhập khẩu từ Lào về Việt Nam để tăng cường đảm bảo điện cho miền Bắc sau khi đường dây 220kV Tương Dương - Đô Lương và Đô Lương - Nam Cấm hoàn thành trong thời gian tới.
Lê Linh
