Ngay sau khi Thủ tướng Chính phủ ban hành công điện ngày 3/6 yêu cầu rút ngắn thời hạn đóng điện dự án đường dây 500kV Lào Cai - Vĩnh Yên vào ngày 19/8/2025, chủ đầu tư và các nhà thầu đã bước vào giai đoạn "nước rút", tăng tốc toàn diện về tiến độ, an toàn và chất lượng thi công.

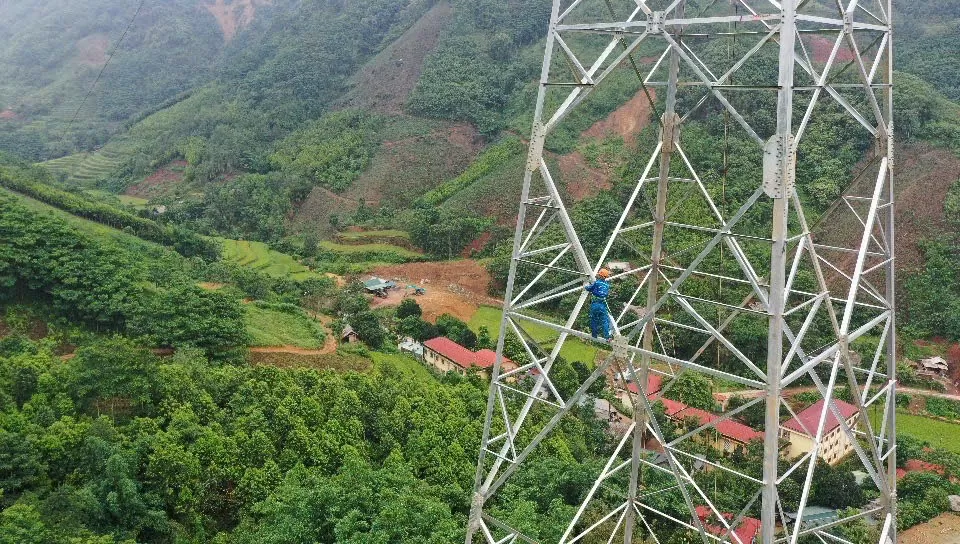

Tại vị trí 88, công nhân lắp các thanh cột trước khi đưa lên cao lắp đặt
Để có được sự tự tin về thời gian thi công theo chỉ đạo của Thủ tướng, đơn vị nhà thầu và chủ đầu tư đã có những cuộc họp, hội nghị rút kinh nghiệm từ công trình đường dây 500kV mạch 3 Quảng Trạch - Phố Nối, để từ đó có những giải pháp cho dự án 500kV Lào Cai - Vĩnh Yên.
Rút ngắn tiến độ, không rút ý chí
Ông Lê Văn Du, Kỹ sư điều hành dự án, Ban Quản lý dự án điện 1 (Tập đoàn Điện lực Việt Nam), đại diện chủ đầu tư, cho biết: “Ngay sau chỉ đạo của Thủ tướng, lãnh đạo Tập đoàn Điện lực Việt Nam đã có văn bản chỉ đạo Ban quản lý dự án điện 1 và các nhà thầu cùng rà soát tiến độ, tổ chức thi công liên tục để bảo đảm mục tiêu đóng điện đúng hạn”.
Chủ đầu tư đã tăng cường giám sát, điều phối nhịp nhàng giữa các khâu như đúc móng, cung cấp cột, dựng cột, tránh tình trạng “lệch pha” có móng nhưng chưa có cột, hoặc ngược lại. Các vị trí móng sắp hoàn thiện đều được thông báo sớm để nhà thầu có kế hoạch cấp cột và chuẩn bị thi công lắp dựng ngay khi có mặt bằng, rút ngắn thời gian chờ đợi.
Ông Lê Văn Du, Kỹ sư điều hành dự án, Ban Quản lý dự án điện 1
“Đồng thời, đôn đốc nhà thầu thi công liên tục 24/7 để đảm bảo tiến độ, mặc dù thời gian từ cuối tháng 5 đến nay mưa liên tiếp rồi nắng nóng gay gắt đã diễn ra”- ông Du cho hay.
Ông Nguyễn Đức Thọ, Tư vấn giám sát trưởng gói thầu số 4HH, Công ty CP Tư vấn Xây dựng Điện 1 cho biết, với tổng số 51 vị trí móng cột chủ yếu nằm trên địa bàn tỉnh Yên Bái, tính đến đầu tháng 6/2025, gói thầu đã hoàn thành đúc móng 34 vị trí và lắp dựng xong 3 cột, 8 vị trí khác đang được triển khai song song.
“Dù thời tiết tại khu vực Yên Bái mưa kéo dài, ảnh hưởng đáng kể đến tiến độ, nhưng với sự chỉ đạo sát sao từ Ban Quản lý dự án điện 1 và EVN, cùng sự nỗ lực của nhà thầu và tư vấn giám sát, công trình vẫn đang bám sát mục tiêu hoàn thành đóng điện vào ngày 19/8 theo chỉ đạo của Thủ tướng” - ông Thọ cho biết.
Theo ông Thọ, trong quá trình giám sát, đơn vị tư vấn đã đề xuất tranh thủ thi công vào thời điểm nắng ráo, huy động lực lượng theo phương án 3 ca, 4 kíp, đồng thời tổ chức vận chuyển vật tư, thiết bị lên vị trí móng vào ban ngày để đảm bảo sẵn sàng lắp dựng khi thời tiết cho phép.
Nói về khó khăn của gói thầu, ông cho hay, có những vị trí gặp đá cứng như vị trí 166 không thể dùng thuốc nổ do gần khu vực dân cư, do vậy đơn vị tư vấn đã đề nghị tăng cường máy đục đá để đảm bảo tiến độ.
Ông Nguyễn Hữu Thuyết, Đội trưởng Đội xây lắp số 6 – Công ty TNHH Sông Đà 11 miền Bắc
Tại vị trí 173, ông Nguyễn Hữu Thuyết, Đội trưởng Đội xây lắp số 6 – Công ty TNHH Sông Đà 11 miền Bắc thông tin: Đây là cột ống DO, một trong những cột thép lớn nhất của tuyến đường dây 500kV Lào Cai – Vĩnh Yên.
“Xác định rõ đây là công trình trọng điểm, chúng tôi sẽ cố gắng hết sức để hoàn thành nhiệm vụ, đảm bảo tiến độ được giao. Tinh thần chung của anh em là quyết tâm cao nhất, làm việc khẩn trương, an toàn và hiệu quả” - ông Thuyết khẳng định.
Tối ưu kinh nghiệm từ dự án 500kV mạch 3
Từng là nhà thầu thi công tuyến 500kV mạch 3, ông Lê Ngọc Tú – Chủ tịch Hội đồng thành viên, Công ty TNHH Sông Đà 11 miền Bắc cho biết: Chúng tôi đã đúc rút nhiều kinh nghiệm quý báu để áp dụng vào công trình hiện tại, nhất là khi yêu cầu về tiến độ rất gấp.
“Chúng tôi đã cải tiến kỹ thuật đáng kể như tổ chức dựng cột bằng cẩu lớn tại các vị trí địa hình thuận lợi, mở đường tạm để đưa thiết bị vào các điểm khó tiếp cận. Đặc biệt, chúng tôi áp dụng công nghệ UAV (thiết bị bay không người lái) để đưa dây dẫn vào vị trí, rút ngắn đáng kể thời gian kéo dây, đây cũng là giải pháp mà được chúng tôi ứng dụng thành công tại dự án 500kV mạch 3”, ông nói.
Chia sẻ thêm về vấn đề này, ông Lê Văn Du cho biết: So với đường dây 500kV mạch 3, dự án lần này có nhiều cải tiến đáng kể. Ngay từ khâu thiết kế, chủ đầu tư và tư vấn đã tổ chức hội thảo chuyên đề với Tổng công ty Truyền tải điện Quốc gia (Chủ đầu tư của đường dây 500kV mạch 3) để các bên trao đổi kinh nghiệm, cùng đưa ra thảo luận và cùng nhau học hỏi kinh nghiệm.

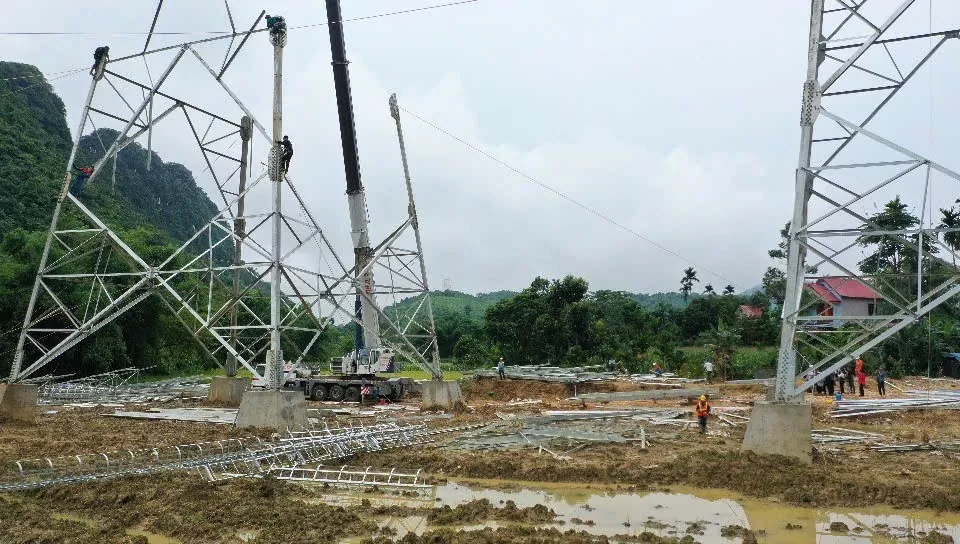

Vị trí 167 nằm trên địa bàn xã Vĩnh Lạc, huyện Lục Yên, tỉnh Yên Bái
Thứ nhất, về thiết kế móng, cột, rút kinh nghiệm tại dự án 500kV mạch 3, tại đường dây 500kV Lào Cai – Vĩnh Yên, nhiều vị trí móng cột được thiết kế chuẩn giống nhau, qua đó đã đẩy nhanh quá trình chế tạo hàng loạt thay vì mỗi vị trí thiết kế riêng.
Thứ hai, tuyến đường tạm phục vụ thi công được chuẩn bị ngay từ đầu. Theo đó, các tuyến đường tạm đã có sẵn trong thiết kế, chủ đầu tư đã làm việc với chính quyền địa phương ngay từ đầu để có văn bản chấp thuận và quyết định như: Chuyển đổi mục đích sử dụng rừng của các tuyến đường tạm, quyết định khai thác lâm sản của tuyến đường tạm vào vị trí chân móng… nhà thầu chỉ việc bắt tay vào thi công, nhờ đó giảm thời gian làm thủ tục.
Các nhà thầu đang đẩy nhanh tiến độ dựng cột tại các vị trí móng hoàn thành. Ảnh: Lê Tất Tiên
Thứ ba, tối ưu cơ giới hóa thi công, do dự báo trước những vị trí móng có khối lượng lớn, đơn vị thi công đã mở đường, bố trí cẩu lớn, dùng bê tông thương phẩm thay vì trộn tại chỗ, rút ngắn đáng kể thời gian lắp dựng, thi công móng...
Cùng với đó, trong điều kiện thời tiết nắng gắt, các tổ đội được bố trí làm việc sớm từ 5h sáng, nghỉ trưa tại công trường và tiếp tục làm chiều từ 14h đến tối. Các khâu bồi dưỡng, trang bị bảo hộ cũng được chủ đầu tư và nhà thầu quan tâm để đảm bảo sức khỏe, an toàn cho người lao động.

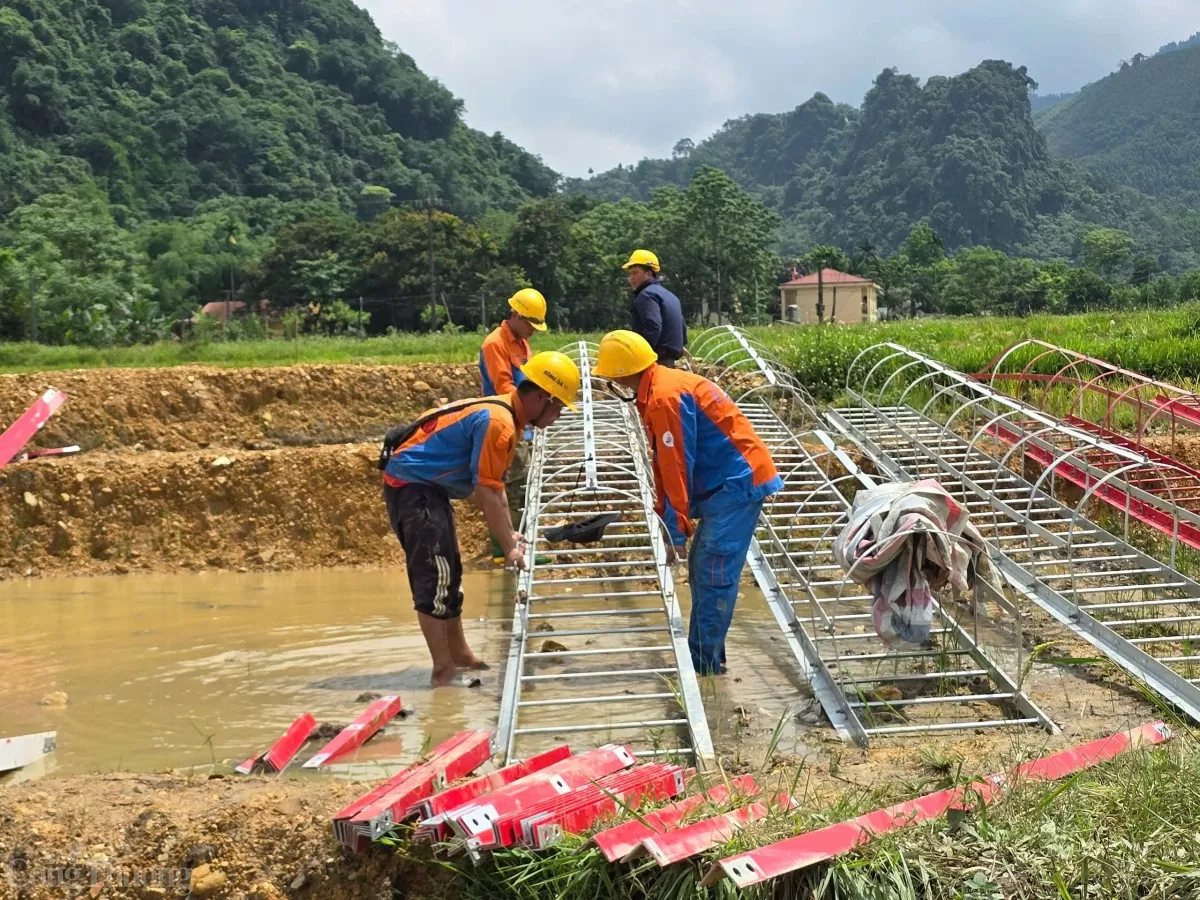

Công nhân tổ hợp trước các đoạn cột thành từng cụm tại mặt đất.
“Khác với cột hình, cột ống có kết cấu tròn và chiều cao lớn, việc thi công lắp dựng từng mảng ở trên cao thường rất vất vả, tiềm ẩn nguy cơ mất an toàn. Từ kinh nghiệm thực tế tại dự án 500kV mạch 3, nhà thầu đã chủ động tổ hợp trước các đoạn cột thành từng cụm tại mặt đất, sử dụng hệ thống thang lồng chuyên dụng để công nhân thao tác, khớp nối các đoạn cột trên cao. Nhờ đó, rút ngắn đáng kể thời gian thi công và giảm thiểu thao tác nguy hiểm”- ông Du cho hay.
Ngoài ra, công tác tuyên truyền trước triển khai dự án cũng đã được chủ đầu tư phối hợp với chính quyền địa phương thực hiện từ sớm. Nhờ đó, công trình đã nhận được sự ủng hộ và hỗ trợ của người dân.
Bà Hoàng Thị Thắm chia sẻ về sự đồng lòng ủng hộ dự án
Vị trí 173 nằm trên diện tích đất lúa của gia đình bà Hoàng Thị Thắm, thôn Yên Phú (xã Vĩnh Lạc, huyện Lục Yên, tỉnh Yên Bái). Chia sẻ với phóng viên, bà Thắm cho biết: Chính quyền xã đã có thông báo từ sớm cho các hộ dân có diện tích nằm trong hành lang lưới điện, do vậy khi cán bộ xã và chủ đầu tư đến làm việc gia đình chúng tôi cùng các hộ dân đều ủng hộ và giao đất ngay.
"Ngoài 16m2 nhận đền bù, chúng tôi cũng cho đơn vị thi công mượn toàn bộ phần diện tích ruộng xung quanh để phục vụ công tác thi công, tập kết thiết bị vật tư. Chúng tôi mong muốn dự án sớm hoàn thành góp phần vào sự phát triển kinh tế, xã hội của đất nước"- bà Thắm chia sẻ.
Tính đến ngày 6/6, toàn tuyến đã hoàn thành 68% thi công lắp dựng cột thép, thi công bê tông móng cột đạt trên 65%...; Với hơn 2.000 nhân công đang ngày đêm thi công trên toàn tuyến của dự án cùng hàng trăm thiết bị, máy móc đã được huy động trên công trường, trong thời gian tới chắc chắn dự án 500kV Lào Cai – Vĩnh Yên sẽ về đích đúng tiến độ, tiếp tục viết tiếp tiếp những kỳ tích của ngành điện bằng tất cả ý chí, bản lĩnh, trách nhiệm và tinh thần không khuất phục trước khó khăn.
Thu Hường
