Vĩnh Phúc: Đóng điện dự án đường dây 110kV Bá Thiện - Khai Quang

Vĩnh Phúc: Đóng điện dự án đường dây 110kV Bá Thiện - Khai Quang
5 giờ trướcBài gốc
Nỗ lực vượt khó, bám sát tiến độ
Dự án đường dây 110kV Bá Thiện - Khai Quang được triển khai trên địa bàn tỉnh Vĩnh Phúc có quy mô xây dựng mới hơn 18km đường dây 110kV mạch kép, với tổng số 67 vị trí cột. Tuyến đường dây được đấu nối từ xuất tuyến 177, 178 tại Trạm biến áp 220kV Bá Thiện (E25.15) đến vị trí cột 67. Sau đó kết nối vào đường dây 110kV 172 Vĩnh Yên (E4.3) – 172 Khai Quang (E25.9). Khi hoàn thành tạo thành hai tuyến đường dây 110kV là 177E25.15 – 172E25.9 và 178E25.15 – 172E4.3 trên địa bàn tỉnh Vĩnh Phúc.

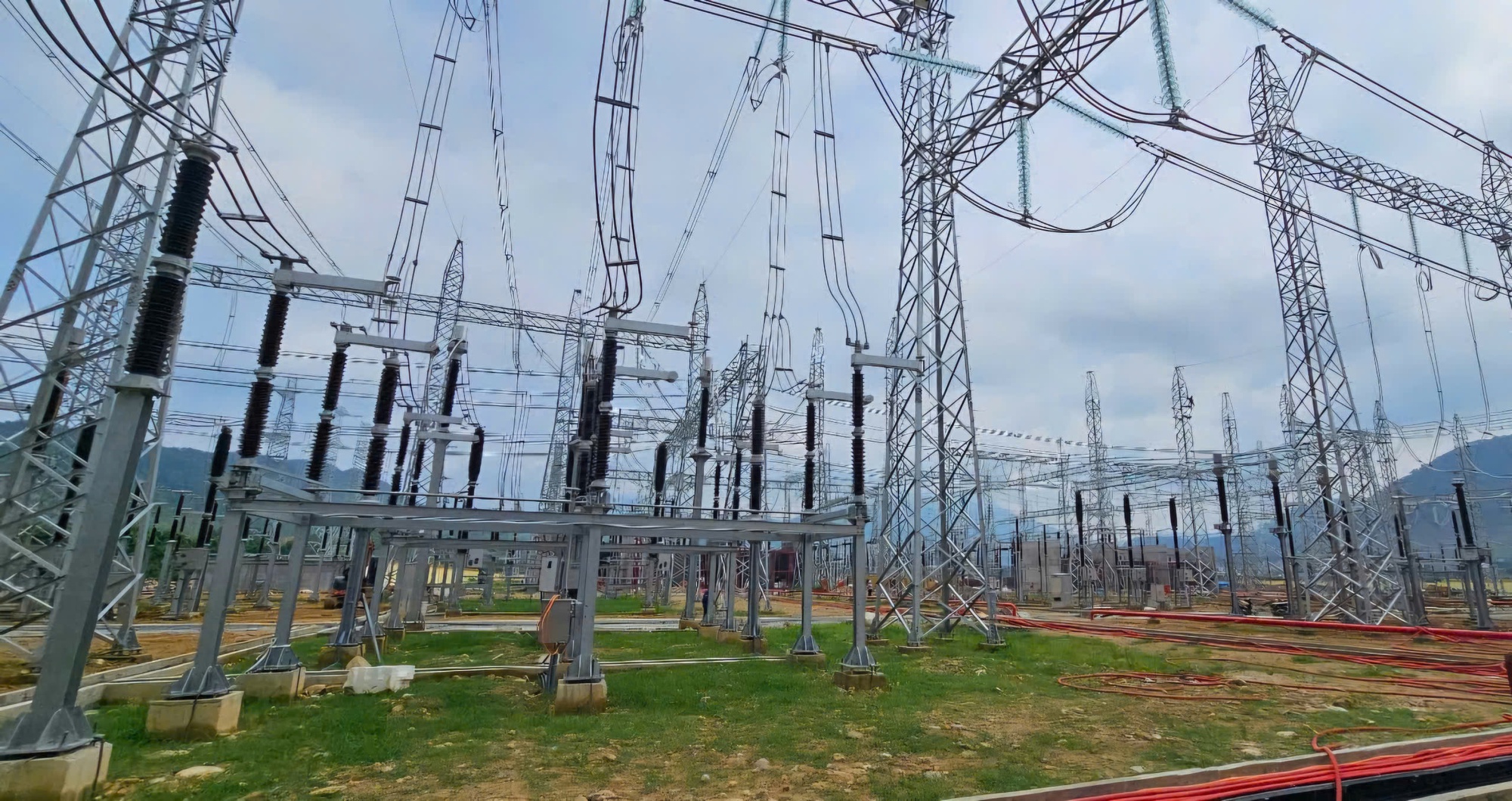

Các thiết bị nhất thứ 110kV tại sân ngoài trời T220kV Bá Thiện.
Dự án được khởi công từ ngày 30/9/2022, đi qua các địa bàn huyện Bình Xuyên và thành phố Vĩnh Yên (tỉnh Vĩnh Phúc).
Trong quá trình triển khai, dự án gặp nhiều khó khăn do mặt bằng hướng tuyến phức tạp. Đặc biệt là công tác bồi thường, giải phóng mặt bằng. Một số vị trí cột tại xã Trung Mỹ (huyện Bình Xuyên), chủ đầu tư, đơn vị thi công phải huy động sự vào cuộc của lực lượng chức năng từ tỉnh đến cơ sở để đảm bảo an toàn, an ninh thi công.
Cùng với đó, tiến độ dự án cũng phụ thuộc vào sự đồng bộ với tiến độ xây dựng Trạm biến áp 220kV Bá Thiện và các tuyến xuất tuyến do Tổng công ty Truyền tải điện 1 triển khai trên địa bàn tỉnh Vĩnh Phúc. Do vậy, với vai trò là đơn vị quản lý dự án, Công ty Điện lực Vĩnh Phúc đã tập trung triển khai nhiều giải pháp để giải phóng mặt bằng, thi công dự án.
Với sự chỉ đạo quyết liệt từ UBND tỉnh Vĩnh Phúc, sự hỗ trợ tích cực của các sở, ban, ngành cùng chính quyền địa phương. Đặc biệt là sự phối hợp chặt chẽ giữa các đơn vị chủ đầu tư, đơn vị tư vấn, đơn vị thi công và Công ty Điện lực Vĩnh Phúc, những vướng mắc trong giải phóng mặt bằng đã từng bước được tháo gỡ, tạo điều kiện để dự án hoàn thành đúng yêu cầu kỹ thuật.

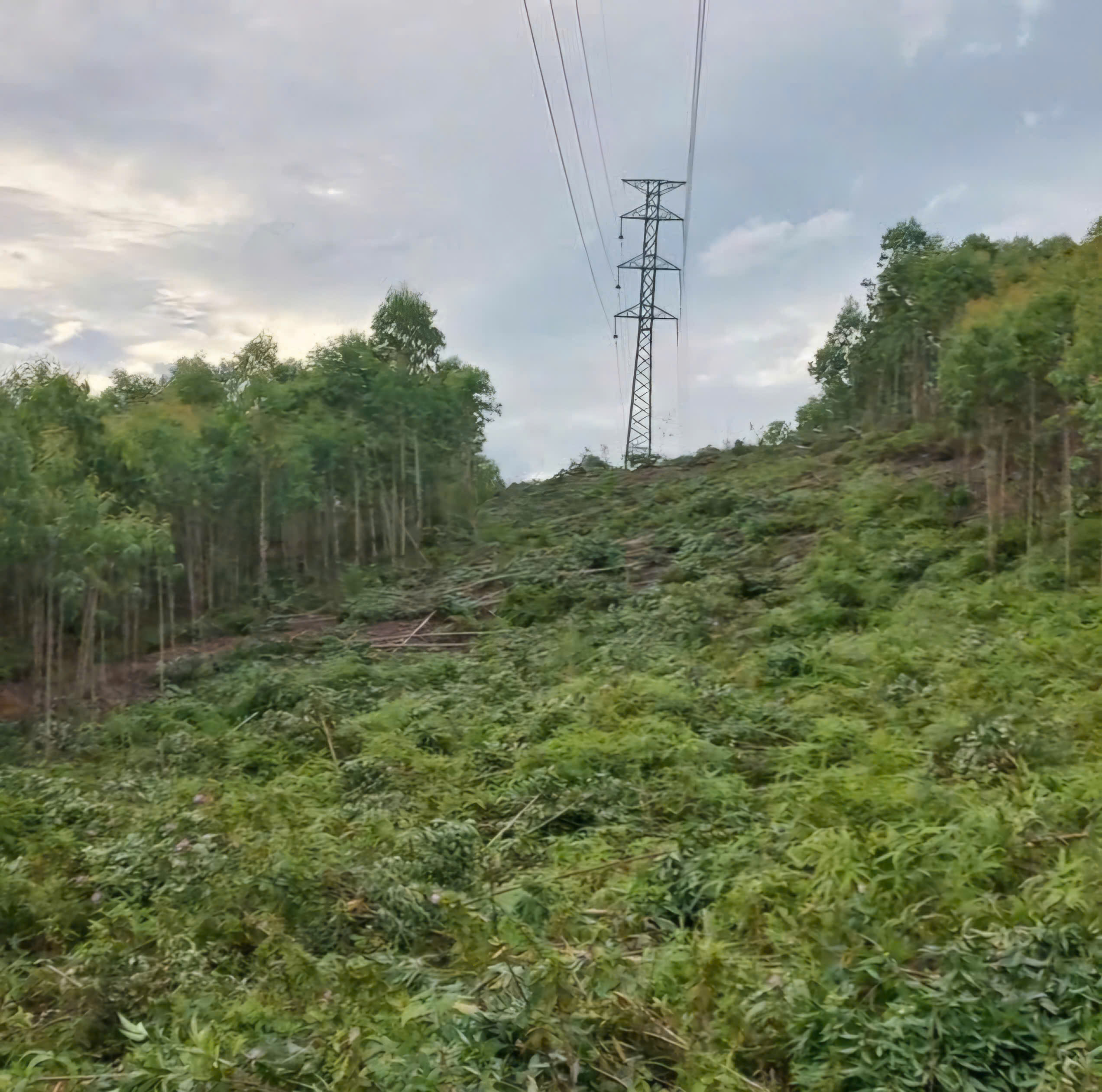

Đơn vị thi công thực hiện phát quang đảm bảo hành lang an toàn điện cao áp trước khi đóng điện.
Đồng bộ hệ thống, tăng cường ổn định cung cấp điện
Dự án đã được Sở Công thương tỉnh Vĩnh Phúc chấp thuận kết quả nghiệm thu, đủ điều kiện đóng điện. Toàn bộ tín hiệu SCADA đã được kết nối về Trung tâm Điều khiển xa của Công ty Điện lực Vĩnh Phúc, Trung tâm Điều độ hệ thống điện miền Bắc và Trung tâm Giám sát dữ liệu của Tổng công ty Điện lực miền Bắc.
Chiều 27/6, dự án được đóng điện và đưa vào vận hành đường dây 110kV Bá Thiện - Khai Quang. Việc hoàn thành và đóng điện đường dây 110kV Bá Thiện - Khai Quang có ý nghĩa quan trọng trong việc kết nối đồng bộ với Trạm biến áp 220kV Bá Thiện và các tuyến đường dây liên quan.
Hơn nữa, dự án sẽ góp phần giảm tải cho các đường dây 172, 173 của Trạm 220kV Vĩnh Yên – hiện đang trong tình trạng quá tải. Đồng thời hỗ trợ san tải cho các đường dây 110kV trong khu vực, giúp vận hành linh hoạt và hiệu quả hệ thống điện trên địa bàn tỉnh.
Dự án sau hoàn thành không chỉ nâng cao năng lực truyền tải và đảm bảo cấp điện ổn định cho hoạt động sản xuất công nghiệp, sinh hoạt mà còn tạo nền tảng hạ tầng thiết yếu phục vụ phát triển kinh tế - xã hội của tỉnh Vĩnh Phúc trong giai đoạn tới. Đây là công trình quan trọng, góp phần hiện thực hóa mục tiêu phát triển bền vững và hiện đại hóa lưới điện khu vực miền Bắc.
Tuệ An
