Xuyên biển đưa điện ra Côn Đảo

Xuyên biển đưa điện ra Côn Đảo
một ngày trướcBài gốc

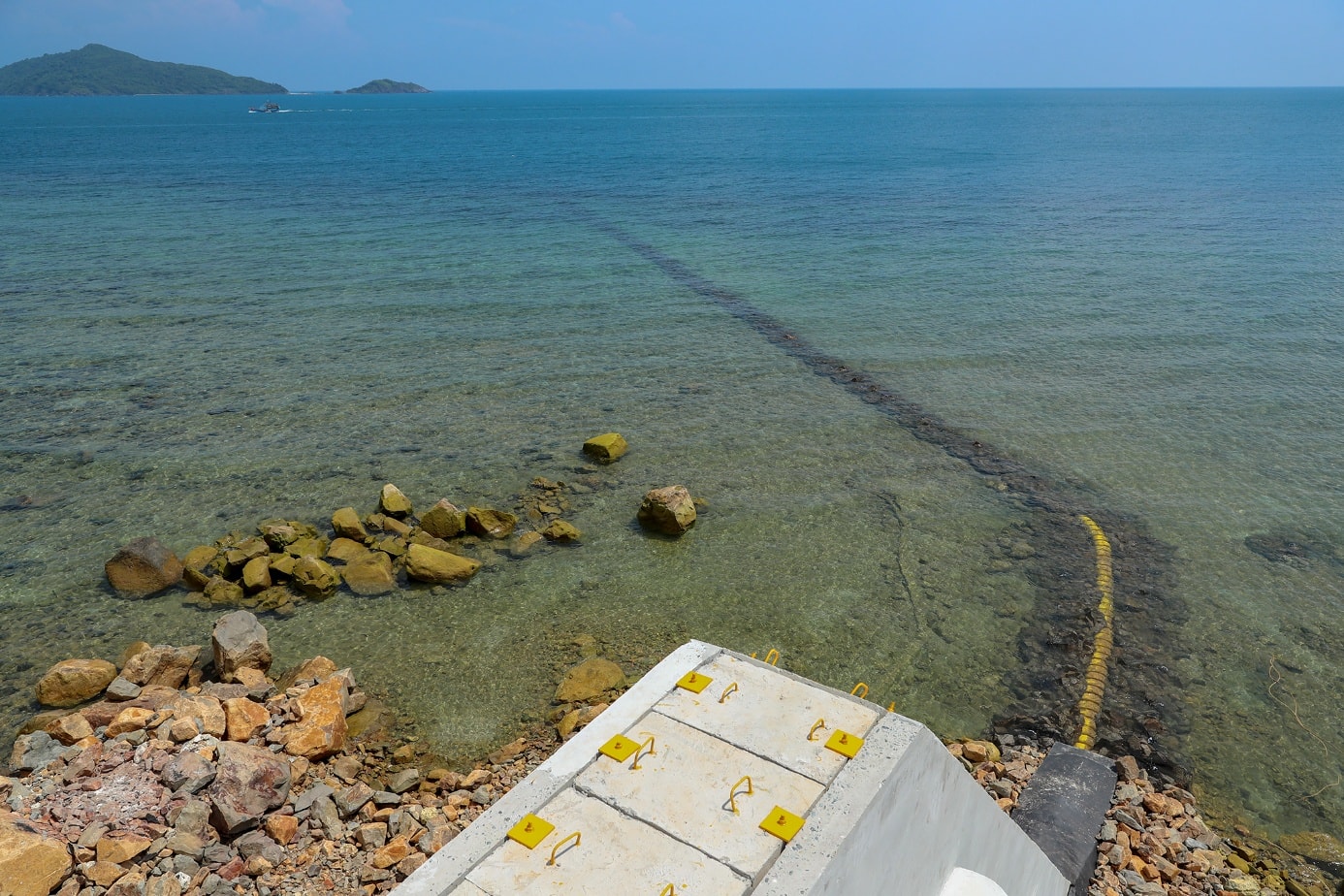

Phần cáp biển tiếp bờ Côn Đảo, nơi đón nhận nguồn điện lưới quốc gia. Ảnh: EVN
Công trường nhộn nhịp
Dự án cấp điện từ lưới điện quốc gia cho Côn Đảo có tổng mức đầu tư hơn 4.923 tỷ đồng do Tập đoàn Điện lực Việt Nam làm chủ đầu tư, Ban Quản lý dự án Điện 3 là đại diện chủ đầu tư quản lý dự án. Đường dây 110kV đưa điện từ đất liền tại bờ Sóc Trăng ra Côn Đảo dài hơn 100km, trong đó riêng cáp ngầm xuyên biển dài khoảng 80km.
Theo Ban Quản lý dự án Điện 3 (EVNPMB), tiến độ thi công dự án cấp điện từ lưới điện quốc gia cho Côn Đảo đang được kiểm soát chặt chẽ, thực hiện khẩn trương, trong đó nhiều gói thầu thi công đồng loạt cả ở đất liền, trên biển và tại Côn Đảo.

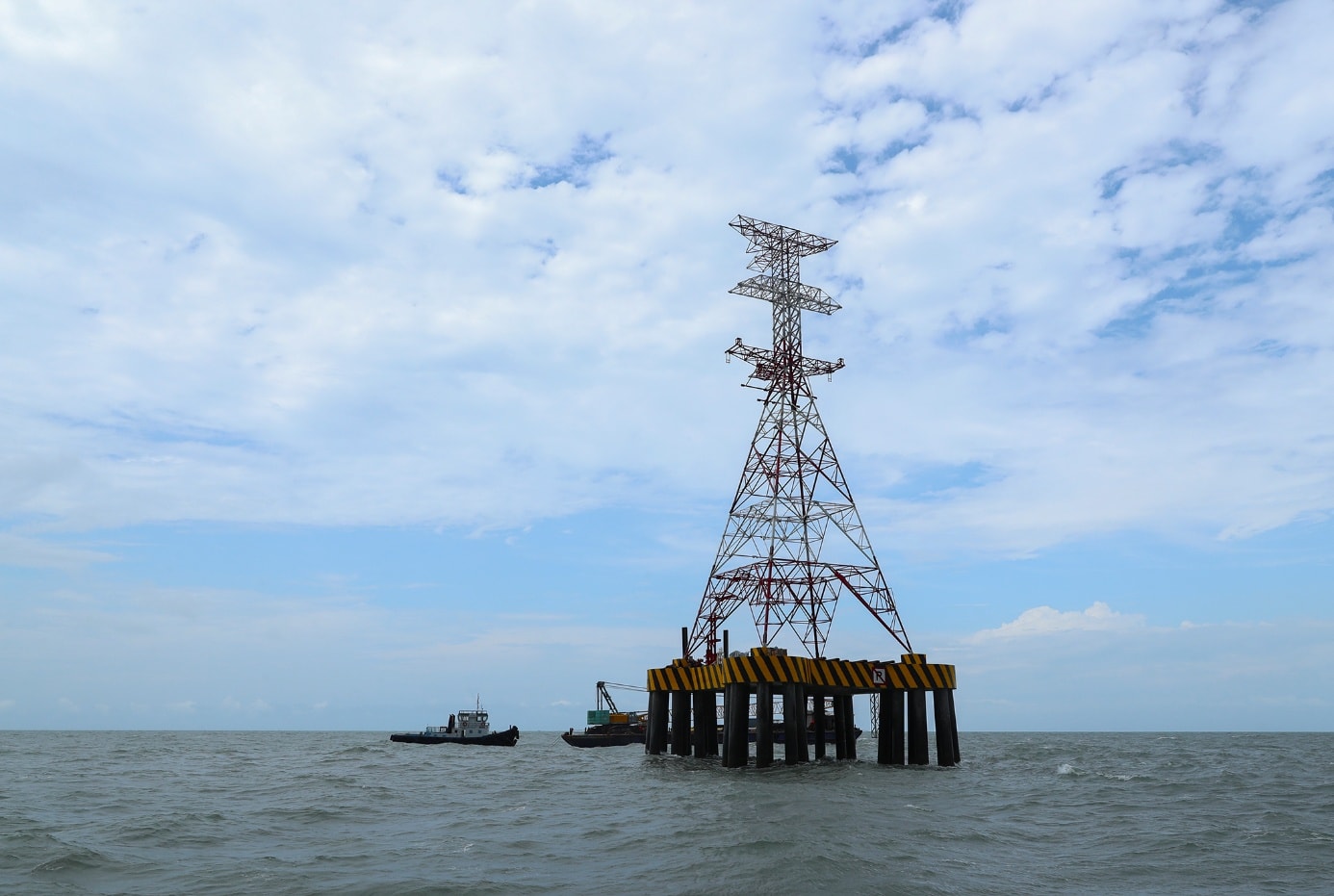

Vị trí cột 32 trên biển. Ảnh: EVN
Tính đến giữa tháng 7-2025, tiến độ xây dựng đường dây trên không phía bờ Sóc Trăng cơ bản hoàn thành cả 32 móng trụ, đang tiến hành lắp dựng cột thép. Nhà thầu đang tích cực bám sát hiện trường, tranh thủ điều kiện thời tiết thuận lợi để thi công. Mục tiêu là hoàn thành dựng cột trên biển trước ngày 20-8-2025.
Phần cáp ngầm dưới biển được chia làm hai đoạn. Đoạn 1 dài 41km đã hoàn thành vào ngày 7-7-2025. Đoạn 2 dài 39km đang được các đơn vị thi công tiến hành kéo cáp, phấn đấu hoàn thành kéo rải cáp toàn tuyến trên Côn Đảo trước ngày 31-7-2025, sớm 15 ngày so với kế hoạch ban đầu (15-8).
Tại Côn Đảo, toàn bộ hầm nối cáp, bê tông mương cáp toàn tuyến đã được nhà thầu hoàn thành. Phần cáp ngầm và Trạm biến áp 110/22kV GIS đang tiến hành kéo cáp, lắp đặt thiết bị của trạm, phấn đấu hoàn thành sớm nhất có thể để chuyển sang công tác thí nghiệm hiệu chỉnh phục vụ đóng điện toàn tuyến.
Phấn đấu hoàn thành đúng hạn
Ông Nguyễn Duy Trung, Chỉ huy trưởng gói thầu xây lắp số 01XL-DZCĐ - Công ty CP Tập đoàn PC1 chia sẻ, thời tiết trên biển thất thường là một trong những thách thức lớn nhất trong quá trình triển khai thi công. Để đáp ứng tiến độ theo yêu cầu của chủ đầu tư, đơn vị đã huy động thêm thiết bị như xà lan, tàu kéo và tàu tự hành để vận chuyển vật tư, thiết bị ra công trường trong những thời điểm thuận lợi.

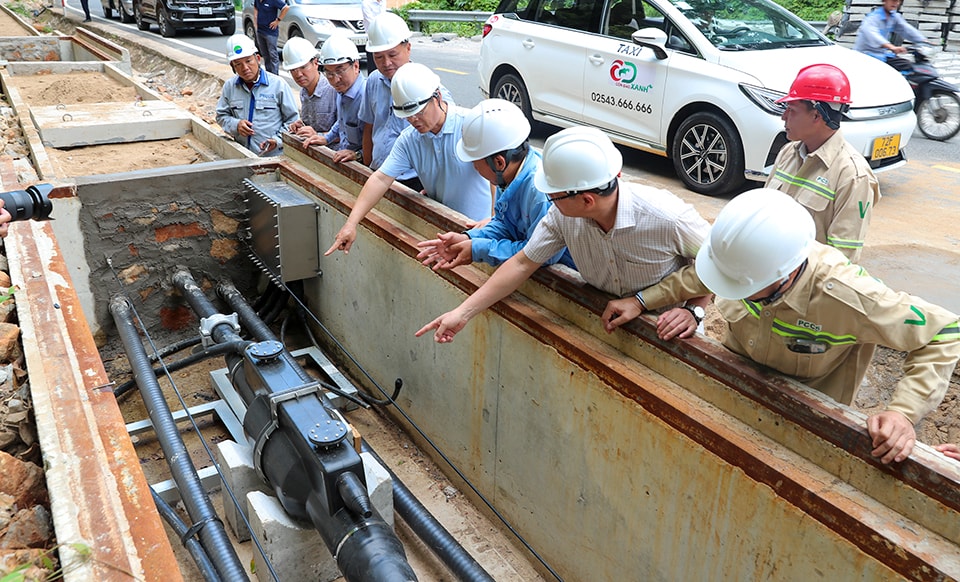

Phó Tổng Giám đốc EVN Nguyễn Tài Anh (thứ 4 từ phải sang) kiểm tra thi công hầm nối cáp, bê tông mương cáp tại Côn Đảo. Ảnh: EVN
Đồng thời, đơn vị tổ chức lắp đặt sàn đạo trên mặt bằng móng, để tập kết vật tư, thiết bị lên trên mặt sàn này. Việc này giúp lực lượng thi công tranh thủ mọi thời điểm để thi công thủ công trên sàn đạo, qua đó giảm phụ thuộc vào điều kiện thời tiết và rút ngắn thời gian thi công.
Công ty Phú Xuân là đơn vị triển khai gói thầu số 04XL-DZCĐ với các vị trí 28-32 trên biển. Theo ông Mai Xuân Hưng - Phó Tổng Giám đốc Công ty, tranh thủ những khi thời tiết thuận lợi, lực lượng thi công được tổ chức ăn ở ngay trên biển, tiến hành thi công ba ca, bốn kíp. Đến thời điểm này, đơn vị đã hoàn thành 100% khối lượng công việc của gói thầu số 4 đúng tiến độ hợp đồng.
Theo ông Trần Ngọc Dũng, Phó Giám đốc Ban Điều hành dự án kiêm Giám đốc Quản lý dự án (thuộc Ban Quản lý dự án Điện 3), ngay sau Lễ phát động thi đua hoàn thành các tiến độ thi công dự án vào tháng 3-2025, các nhà thầu đã triển khai thi công trên toàn tuyến với tinh thần “vượt nắng, thắng mưa”, “làm ngày không đủ tranh thủ làm đêm”.

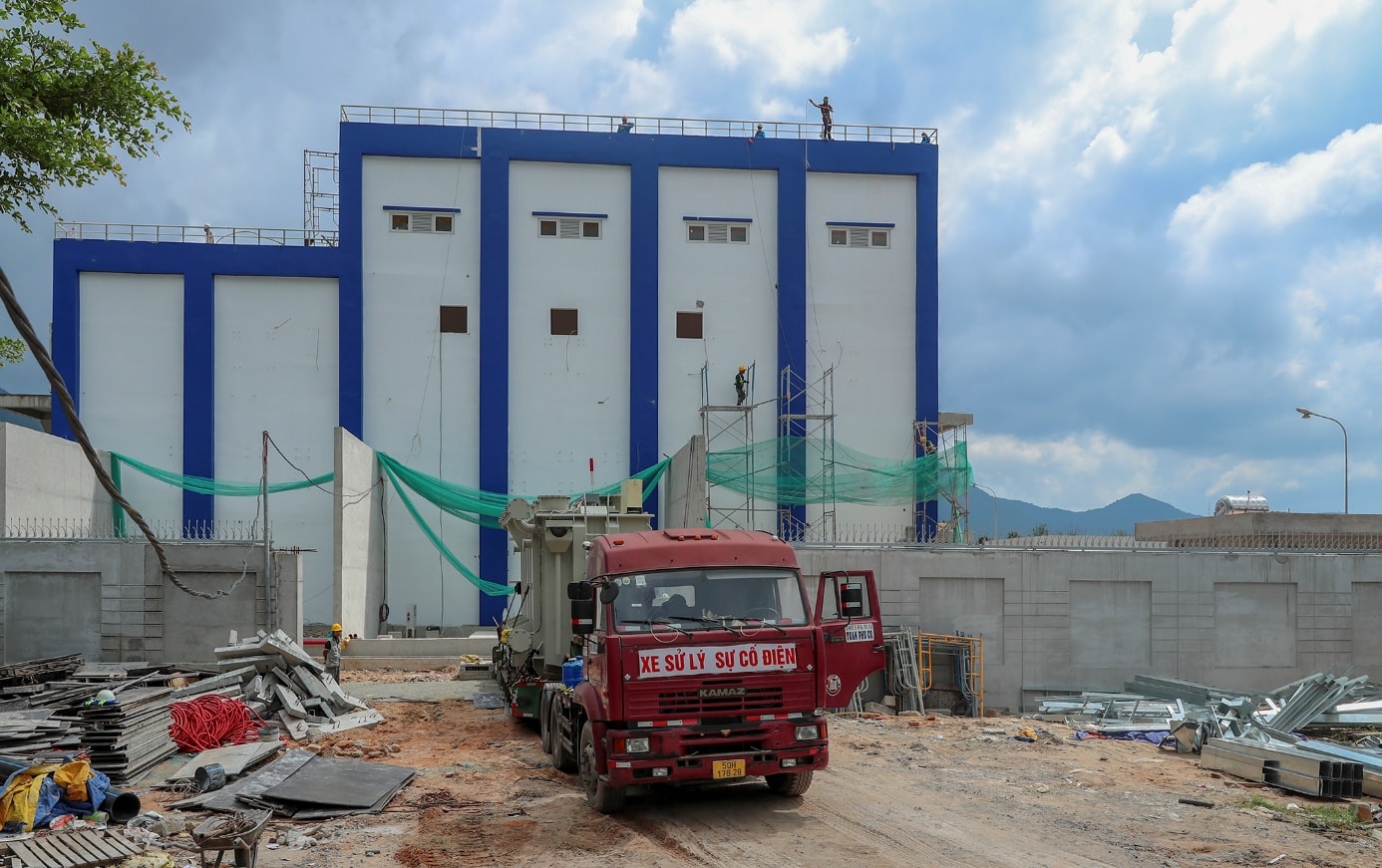

Trạm biến áp 110/22kV GIS Côn Đảo đang được nhà thầu gấp rút hoàn thiện để chuẩn bị cho công tác lắp đặt thiết bị. Ảnh: EVN
Cũng theo ông Dũng, các đơn vị thi công đang quyết liệt bảo đảm tiến độ chung. Dù biển động, mưa lớn hay khó khăn về vận chuyển, các nhà thầu đều đang rất quyết tâm đưa điện ra đảo đúng hẹn. Công trình lưới điện 110kV này không chỉ cung cấp nguồn điện ổn định, phục vụ phát triển kinh tế - xã hội và nâng cao chất lượng cuộc sống cho người dân tại Đặc khu Côn Đảo, mà còn góp phần phát triển hạ tầng, bảo vệ môi trường, là dấu ấn khẳng định chủ quyền biển đảo của Tổ quốc.
Đặc khu Côn Đảo có vị trí đặc biệt quan trọng về quốc phòng, an ninh và chủ quyền biển đảo, đồng thời là một điểm đến có giá trị cao về lịch sử, văn hóa và du lịch. Tuy nhiên, hệ thống điện hiện tại của đảo chủ yếu dựa vào nguồn diesel với công suất trên 11MW. Tập đoàn Điện lực Việt Nam (EVN) cùng các đơn vị đang đẩy nhanh tiến độ thi công dự án cấp điện lưới quốc gia cho Côn Đảo, phấn đấu hoàn thành dự án ngay trong năm 2025.
Dự án có quy mô cấp điện áp 110kV, tổng chiều dài 103,7km, gồm: Đường dây trên không: 17,5km qua địa phận tỉnh Sóc Trăng. Cáp ngầm xuyên biển: 77,7km kết nối từ đất liền ra đảo. Cáp ngầm trên đảo: 8,5km tại đặc khu Côn Đảo. Trạm biến áp: Mở rộng Trạm biến áp 220kV Vĩnh Châu (Sóc Trăng) và xây dựng Trạm biến áp 110/22kV GIS tại Côn Đảo. Tổng mức đầu tư: 4.923 tỷ đồng. Triển khai thi công: Tháng 3-2025. Dự án dự kiến hoàn thành và đóng điện trong năm 2025.
Thành Trung
