Theo báo cáo của Sở Công Thương, hiện toàn tỉnh có 11 dự án thủy điện đang triển khai ở khu vực phía Đông với tổng công suất hơn 208MW. Cả 11 dự án đều chậm tiến độ so với kế hoạch được phê duyệt. Trong đó, nhiều dự án như Đăkđrinh 2, Sông Liên 1, Trà Phong... đang bị đình trệ kéo dài do vướng công tác bồi thường, GPMB; thiếu hệ thống đấu nối, vận hành phát điện.
Ông Trương Công Lâm, Chủ tịch UBND xã Tây Trà cho biết, dự án Thủy điện Trà Phong hiện vẫn vướng tài sản công là cầu giao thông Sông Tang, công trình đầu tư từ ngân sách nhà nước, nhưng chưa được xác định phương án đầu tư thay thế. Ngoài ra, nhiều phương án bồi thường, hỗ trợ tái định cư đã được phê duyệt nhưng CĐT chưa bố trí kinh phí chi trả, khiến người dân phản ứng.
Trước thực tế nhiều dự án chậm trễ, các CĐT đề nghị UBND tỉnh chỉ đạo Trung tâm Phát triển quỹ đất và chính quyền cơ sở hỗ trợ đẩy nhanh tiến độ thu hồi đất, kiểm đếm, phê duyệt phương án bồi thường, tạo điều kiện để sớm nhận mặt bằng thi công.
Tại cuộc họp do UBND tỉnh chủ trì mới đây, đại diện các Sở, ngành Công Thương, NN&MT, Tư pháp, Tài chính, Văn phòng UBND tỉnh đã trực tiếp giải đáp các vướng mắc về quy trình bồi thường, thủ tục đất đai, gia hạn tiến độ và tính toán giá trị tài sản công.
Theo đại diện Sở Công Thương, nguyên nhân chủ yếu của tình trạng chậm tiến độ phần lớn do vướng mắc bồi thường, thiếu hệ thống đấu nối nên thời gian tới cần có sự phối hợp chặt chẽ giữa chính quyền địa phương và CĐT để xử lý dứt điểm. Hiện các dự án đã được tỉnh gia hạn thời gian hoàn thành.

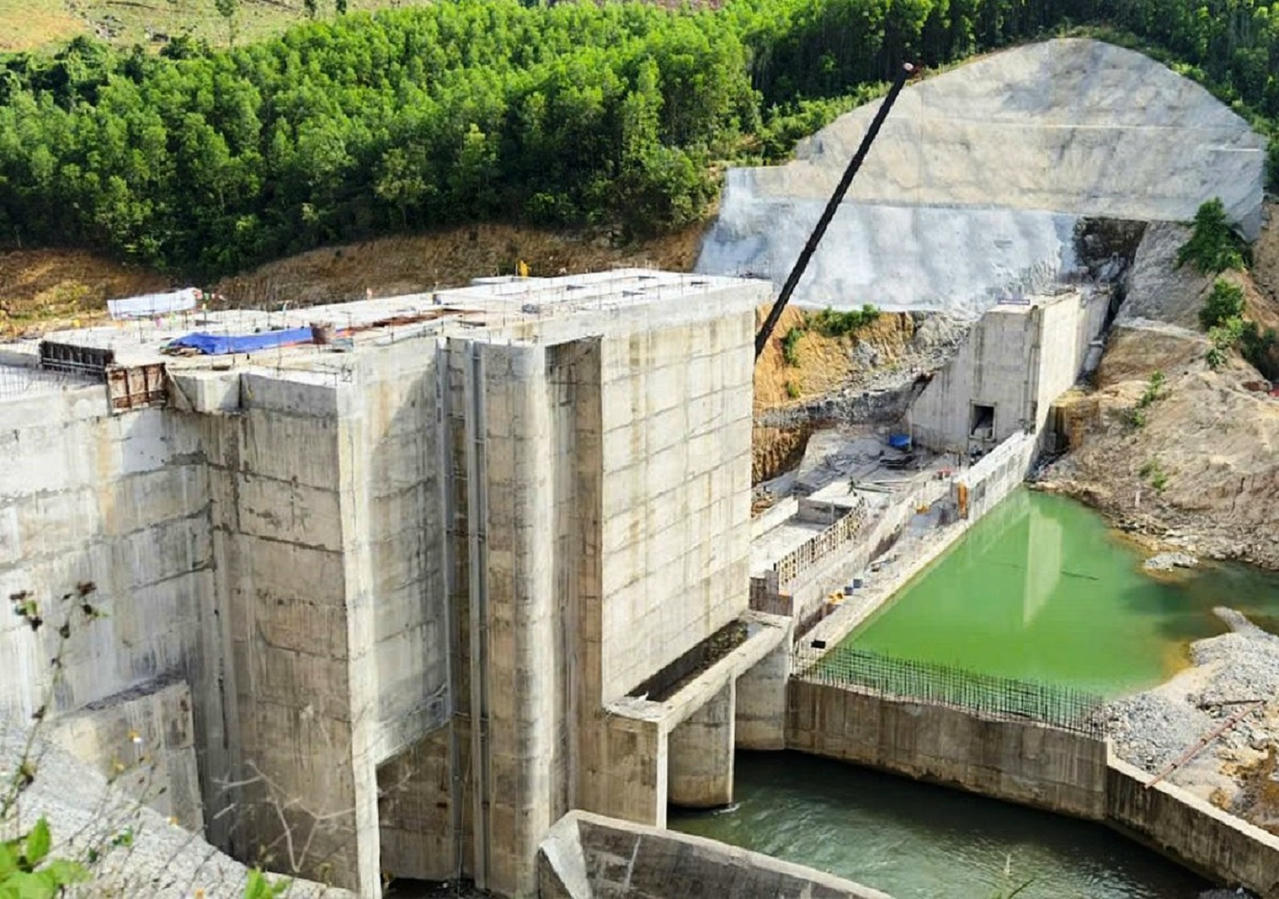

Một số thủy điện đã hoàn thành cơ bản các hạng mục nhưng vẫn phải chờ vì vẫn chưa giải quyết xong thủ tục GPMB ở một số địa điểm. (Ảnh trong bài: Anh Huy)
Phó Chủ tịch UBND tỉnh Trần Phước Hiền cho hay, việc các dự án thủy điện chậm tiến độ không chỉ làm lãng phí nguồn lực đầu tư mà còn phá vỡ kế hoạch phát điện, ảnh hưởng đến phát triển kinh tế - xã hội của địa phương. Do đó, yêu cầu các sở, ngành, lãnh đạo địa phương và doanh nghiệp “ngồi lại với nhau”, đề xuất giải pháp cụ thể sớm tháo gỡ. Đồng thời nhấn mạnh, công tác bồi thường phải được thực hiện đúng quy định, minh bạch, công khai cho người dân biết và giám sát.
“Tỉnh sẽ kiên quyết xử lý những trường hợp cán bộ làm sai lệch hồ sơ đất đai, trục lợi hoặc gây cản trở tiến độ, ảnh hưởng đến môi trường đầu tư và an ninh trật tự địa phương”, ông Hiền nói.
UBND tỉnh giao các Sở Công Thương, NN&MT, Tài chính hướng dẫn các địa phương thực hiện thủ tục về đất đai, đầu tư, nâng công suất dự án. Đặc biệt, yêu cầu CĐT Thủy điện Trà Phong khẩn trương thu xếp nguồn tài chính để chi trả bồi thường cho người dân. Sở Công Thương phải tổng hợp khó khăn của dự án Sông Liên 1 để trình tỉnh và kiến nghị Bộ, ngành hỗ trợ hoàn thiện hồ sơ đấu nối phát điện.
Ông Hiền cũng yêu cầu các địa phương có dự án thủy điện sớm thống nhất nội dung liên quan GPMB, công khai phương án bồi thường, tránh để phát sinh khiếu nại.
Theo ông Hiền, đây là những dự án đầu tư tại vùng khó khăn, nếu kéo dài sẽ ảnh hưởng lớn đến đời sống người dân và hình ảnh của tỉnh trong thu hút đầu tư. Theo chỉ đạo của Thủ tướng Chính phủ và Bộ Công Thương, các địa phương phải đẩy nhanh tiến độ triển khai các dự án nguồn và lưới điện, bảo đảm an ninh năng lượng quốc gia, cung ứng đủ điện cho phát triển kinh tế - xã hội. Quảng Ngãi đã quán triệt tinh thần này, yêu cầu các nhà máy điện đưa vào vận hành sớm hơn kế hoạch 3 - 6 tháng nếu đủ điều kiện.
Phó Chủ tịch UBND tỉnh nhấn mạnh, tỉnh luôn đồng hành cùng DN, tập trung tháo gỡ khó khăn trong tất cả các lĩnh vực, đặc biệt là thủy điện, lĩnh vực có ý nghĩa lớn với các xã miền núi, vùng sâu. Việc sớm tháo gỡ các “nút thắt” về bồi thường, đất đai và đấu nối phát điện là điều kiện tiên quyết để các dự án hoàn thành, góp phần tăng nguồn năng lượng sạch cho hệ thống điện quốc gia, thúc đẩy phát triển kinh tế miền núi phía Đông của tỉnh.
Anh Huy
