Các dự án thuộc Chương trình 'Bừng sáng Điện Biên' gặp khó khăn về vốn

Các dự án thuộc Chương trình 'Bừng sáng Điện Biên' gặp khó khăn về vốn
2 giờ trướcBài gốc
Dự án Cấp điện nông thôn từ lưới điện quốc gia Chương trình “Bừng sáng Điện Biên” huyện Mường Chà có quy mô: Xây dựng mới 32 đoạn tuyến đường dây trung thế có tổng chiều dài 91,790km; 32 trạm biến áp với tổng dung lượng 1.650kVA; 42,610km đường dây hạ thế; lắp đặt 1.587 công tơ tại các xã: Mường Pồn, Na Sang, Mường Tùng, Pa Ham và phường Mường Lay. Tổng mức đầu tư của dự án 341,887 tỷ đồng. Dự án được chia thành 3 gói thầu.
Từ cuối năm 2024 đến nay, Ban Quản lý dự án và Phát triển quỹ đất khu vực 4 đã khởi công 2 gói thầu: Xây dựng + thiết bị tại các xã Mường Pồn, xã Na Sang và gói thầu thi công xây dựng + thiết bị tại các xã Na Sang, Mường Tùng, Nậm Nèn. Đến nay, gói thầu tại xã Mường Pồn đã đóng điện cho 4 trạm biến áp thuộc các bản: Huổi Vang, Pú Chả, Huổi Ho và Huổi Meo 1. Xã Na Sang đã đóng điện cho 2 trạm biếp áp tại bản 36 và Sa Lông 2.

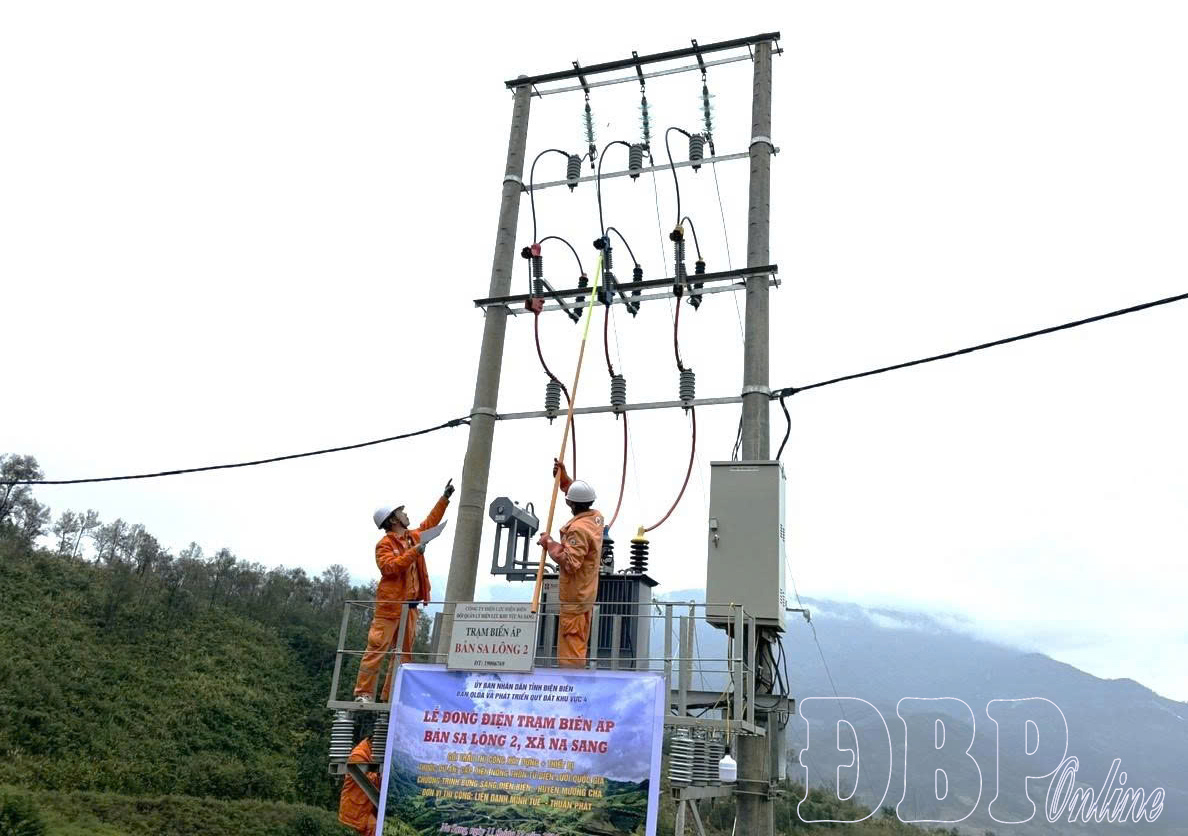

Công nhân Công ty Điện lực Điện Biên thực hiện nghi thức đóng điện tại Trạm biến áp bản Sa Lông 2.
Đầu tháng 12, Ban Quản lý dự án và Phát triển quỹ đất khu vực 4 đã tổ chức đóng điện Trạm biến áp bản Sa Lông 2 (xã Na Sang). Hạng mục công trình gồm: Tuyến đường dây trung thế 35kV dài hơn 4km và tuyến đường dây hạ thế dài trên 2km. Công trình triển khai từ cuối năm 2024 với tổng mức đầu tư hơn 12 tỷ đồng, đến nay đã hoàn thành, đóng điện và đưa vào sử dụng. Trạm biến áp bản Sa Lông 2 có công suất 50kVA, cung cấp điện cho 40 hộ dân trong bản.
Ông Cháng A Dua, Bí thư Chi bộ bản Sa Lông 2 cho biết: “Có điện lưới quốc gia là mong mỏi của người dân trong bản suốt nhiều năm qua. Việc dự án hoàn thành, đưa vào sử dụng đã mang lại niềm vui lớn cho bà con. Khi có điện, người dân sẽ có thêm điều kiện tiếp cận thông tin, phát triển sản xuất, từng bước nâng cao đời sống, góp phần giảm nghèo bền vững”.
Mặc dù đã đạt được một số kết quả bước đầu, song xét trên tổng thể, tiến độ thực hiện dự án vẫn chưa đáp ứng yêu cầu theo kế hoạch đề ra. Đến nay, 2 gói thầu khởi công từ năm 2024 mới chỉ hoàn thành khoảng 50% khối lượng theo hợp đồng. Riêng gói thầu xây dựng và lắp đặt thiết bị tại các xã Pa Ham, Mường Tùng, phường Mường Lay hiện vẫn chưa được bố trí vốn để triển khai.
Theo ông Lê Hồng Nam, Giám đốc Ban Quản lý dự án và Phát triển quỹ đất khu vực 4, khó khăn lớn nhất trong quá trình thực hiện dự án là nguồn vốn. Hiện, nguồn vốn năm 2025 chưa được phân bổ theo kế hoạch. Do đó, các nhà thầu chỉ có thể thi công cầm chừng trong phạm vi nguồn vốn đã được bố trí, khiến tiến độ dự án tiếp tục bị chậm so với mục tiêu đề ra.
Cuối tháng 12/2024, Ban Quản lý dự án và Phát triển quỹ đất khu vực 2 đã khởi công dự án cấp điện nông thôn từ lưới điện quốc gia thuộc Chương trình “Bừng sáng Điện Biên”. Dự án có tổng mức đầu tư gần 164 tỷ đồng, nhằm cung cấp điện sinh hoạt cho 410 hộ dân tại 7 bản của 2 xã Mường Nhà và Sam Mứn. Đến nay, Ban đã hoàn thành đóng điện cho bản Huổi Không (xã Mường Nhà). Tuy nhiên, việc nguồn vốn năm 2025 chưa được bố trí đã tác động đáng kể đến tiến độ triển khai.
Ông Chu Đình Hùng, Quyền Giám đốc Ban Quản lý dự án và Phát triển quỹ đất khu vực 2 cho biết: Do chưa được bố trí nguồn vốn, tiến độ thực hiện các dự án bị chậm. Hiện gói thầu xây lắp tại xã Mường Nhà đạt khoảng 60% khối lượng và gói thầu tại xã Sam Mứn mới hoàn thành khoảng 50% khối lượng”.
Dự án cấp điện nông thôn từ lưới điện quốc gia thuộc Chương trình “Bừng sáng Điện Biên” đầu tư xây dựng mới 365km đường dây trung áp 35kV; 105 trạm biến áp với tổng công suất 5.550kVA; 159km đường dây hạ áp 0,4kV và lắp đặt 5.093 công tơ điện. Tổng mức đầu tư của dự án là 1.260 tỷ đồng, thời gian thực hiện giai đoạn 2024 - 2026.
Đến nay, toàn bộ 7/7 dự án thành phần đã được khởi công; tại một số thôn, bản, các hạng mục đã hoàn thành xây dựng, nghiệm thu và đóng điện, phục vụ nhu cầu sinh hoạt của người dân. Tuy nhiên, do nguồn vốn năm 2025 chưa được bố trí, cả 7 dự án thành phần đều đang bị chậm tiến độ so với kế hoạch.
Hiện nay, các chủ đầu tư kiến nghị UBND tỉnh quan tâm, báo cáo cấp có thẩm quyền sớm bố trí nguồn vốn năm 2025, tạo điều kiện để dự án được triển khai đồng bộ, hoàn thành đúng mục tiêu, phát huy hiệu quả đầu tư. Trong thời gian đợi cấp kinh phí, các chủ đầu tư tiếp tục chỉ đạo nhà thầu xây dựng kế hoạch thi công chi tiết theo từng hạng mục, xác định rõ lộ trình và thời gian thực hiện. Tăng cường nhân lực có tay nghề cao, đặc biệt là đội ngũ chuyên gia lắp đặt thiết bị điện, thi công cột và đường dây, nhằm nâng cao hiệu quả thi công, nhất là tại những khu vực địa hình phức tạp. Đồng thời, tăng cường công tác kiểm tra, giám sát tiến độ và chất lượng thi công, bảo đảm tuân thủ nghiêm các tiêu chuẩn kỹ thuật, kịp thời xử lý những phát sinh trong quá trình triển khai. Khi nguồn vốn được bố trí kịp thời, các chủ đầu tư cam kết đẩy nhanh tiến độ thi công, quyết tâm hoàn thành toàn bộ dự án trong năm 2026 theo kế hoạch đề ra.
Bài, ảnh: Phạm Trung
