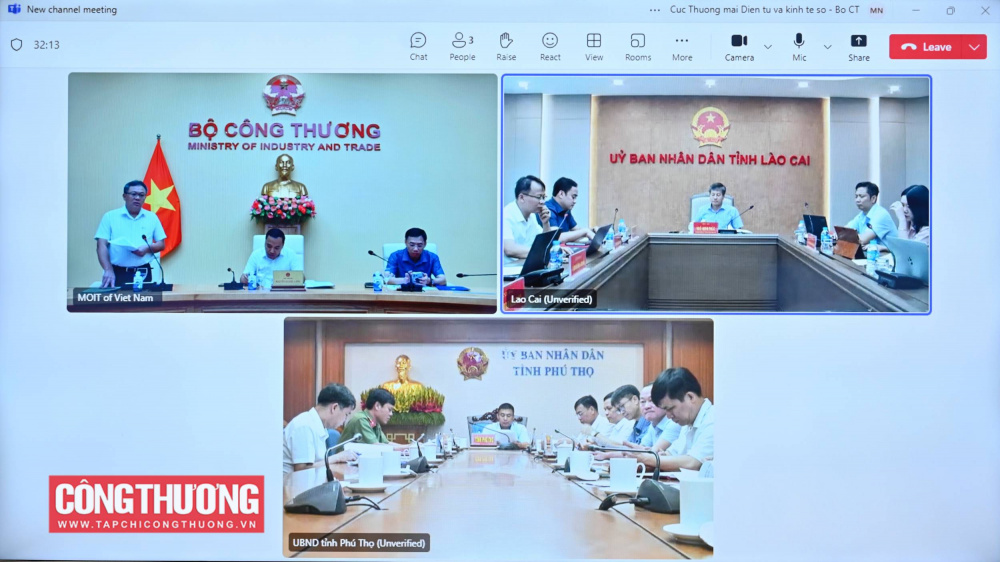

Thứ trưởng Bộ Công Thương Nguyễn Hoàng Long chủ trì cuộc họp trực tuyến về tình hình thực hiện Dự án Đường dây 500kV Lào Cai - Vĩnh Yên
Ngày 31/7/2025, tại trụ sở Bộ Công Thương, Thứ trưởng Nguyễn Hoàng Long - Ủy viên Thường trực Ban chỉ đạo Nhà nước các chương trình, công trình, dự án quan trọng quốc gia, trọng điểm ngành năng lượng đã chủ trì cuộc họp trực tuyến về tình hình thực hiện Dự án Đường dây 500kV Lào Cai - Vĩnh Yên.
Tham dự cuộc họp có đại diện lãnh đạo tỉnh Lào Cai, Phú Thọ; đại diện Văn phòng Chính phủ và đại diện các Bộ, ngành có liên quan và lãnh đạo các đơn vị của Bộ Công Thương; Lãnh đạo Tập đoàn Điện lực Việt Nam (EVN), Ban Quản lý dự án Điện 1 (EVNPMB1).
Dự án đường dây 500kV Lào Cai - Vĩnh Yên là dự án trọng điểm quốc gia đã được Thủ tướng Chính phủ chấp thuận chủ trương đầu tư. Đây là công trình đường dây 500kV mạch kép có tổng chiều dài 229,5km, với tổng cộng 468 vị trí móng cột điện. Dự án đi qua địa phận 2 tỉnh Lào Cai và Phú Thọ (trước là 4 tỉnh Lào Cai, Yên Bái, Phú Thọ, Vĩnh Phúc) với điểm đầu là trạm 500kV Lào Cai, điểm cuối là trạm 500kV Vĩnh Yên.
Tổng mức đầu tư của dự án hơn 7.410 tỷ đồng được thu xếp từ nguồn vốn vay của Ngân hàng TMCP Ngoại thương Việt Nam (Vietcombank) là 80% và vốn đối ứng của EVN là 20% tổng mức đầu tư (trước thuế).
Sau khi đưa vào vận hành, đường dây 500kV Lào Cai - Vĩnh Yên sẽ giải tỏa khoảng 2.000MW từ các nhà máy thủy điện ở khu vực Tây Bắc và các tỉnh lân cận lên lưới điện quốc gia và tăng khả năng nhập khẩu điện. Đồng thời tạo ra mối liên kết mạnh giữa các khu vực trong hệ thống điện; nâng cao khả năng vận hành an toàn và ổn định cho hệ thống điện quốc gia; giảm tổn thất điện năng trong lưới truyền tải; tăng hiệu quả sản xuất kinh doanh điện của EVN.
Nỗ lực hoàn thành dựng cột trước ngày 10/8/2025
Theo báo cáo của EVN, đến hết ngày 30/7/2025, dự án đã hoàn thành bàn giao mặt bằng 468/468 vị trí móng cột. Đã hoàn thành cung cấp đến công trường 449/468 vị trí cột hoàn chỉnh (95,94%); 19 vị trí cột còn lại đã cấp phần thân dưới, đang cung cấp tiếp phần trên cao, dự kiến hoàn thành không muộn hơn ngày 01/8/2025.
Đến nay toàn Dự án đã hoàn thành thi công bê tông móng 468/468 vị trí (100%), hoàn thành dựng 259/468 vị trí cột (55,34%), đang lắp dựng 152/468 vị trí cột (32,48%), chưa dựng cột 57/468 vị trí (12,18%) và hoàn thành rải kéo dây 10/242 khoảng néo (4,13%), đang thi công kéo dây 14/242 khoảng néo (5,79%).
Thứ trưởng Nguyễn Hoàng Long đánh giá cao kết quả tích cực của các bên thời gian qua, đề nghị tiếp tục nỗ lực hơn nữa trên chặng đường nước rút của dự án
EVN/EVNPMB1 đã quyết liệt chỉ đạo các nhà thầu tập trung mọi nguồn lực với quyết tâm, nỗ lực cao nhất, khắc phục mọi điều kiện thời tiết và địa hình khó khăn để hoàn thành: Dựng cột trước ngày 10/8/2025; Kéo rải dây dẫn trước ngày 15/8/2025; Nghiệm thu, đóng điện công trình trước ngày 19/8/2025 theo đúng tiến độ Thủ tướng Chính phủ giao tại Công điện số 81/CĐ-TTg ngày 03/6/2025.
Theo đó, về móng cột, đã hoàn thành chi trả tiền bồi thường, hỗ trợ cho các hộ dân theo phương án bồi thường, hỗ trợ và tái định cư tạm tính hoặc chính thức và hoàn thành bàn giao mặt bằng 468/468 các vị trí móng cột. 29/31 xã đã phê duyệt phương án bồi thường, hỗ trợ và tái định cư chính thức.
Về hành lang tuyến, đã hoàn thành chi trả tiền cho người dân đạt 210/242 khoảng néo (86,78%). 21/31 xã đã phê duyệt phương án bồi thường, hỗ trợ và tái định cư chính thức.
Trong suốt quá trình thực hiện, EVN/EVNPMB1 luôn chủ động và phối hợp chặt chẽ với chính quyền địa phương các cấp, các tổ chức thực hiện công tác bồi thường - giải phóng mặt bằng, các tổ chức đoàn thể đẩy mạnh tuyên truyền, vận động người dân về tính chất cấp bách, quan trọng của Dự án đường dây 500kV Lào Cai - Vĩnh Yên, từ đó người dân ủng hộ, bàn giao sớm mặt bằng góp phần thúc đẩy tiến độ triển khai thực hiện Dự án.
Phó Tổng giám đốc EVN Phạm Hồng Phương báo cáo tiến độ dự án đường dây 500kV Lào Cai - Vĩnh Yên
Lãnh đạo EVN cho biết, hiện vẫn còn tình trạng người dân cản trở thi công kéo dây, chưa hoàn thành tận thu cây cối, chưa di dời nhà cửa trong hành lang tuyến gây khó khăn cho công tác thi công kéo dây.
Ở một số xã, còn hộ dân chưa đồng ý với phương án bồi thường, hỗ trợ và tái định cư, trong khi có các xã chưa phê duyệt phương án bồi thường, hỗ trợ và tái định cư chính thức phạm vi móng cột/hành lang tuyến, hành lang tuyến, chưa hoàn thành chi trả tiền cho người dân hoặc chưa hoàn thành thủ tục tái định cư cho các hộ dân.
Đẩy nhanh hoàn thành công tác bồi thường - giải phóng mặt bằng
Để đẩy nhanh hoàn thành công tác bồi thường - giải phóng mặt bằng, đặc biệt là phần hành lang tuyến, đảm bảo tiến độ rải kéo dây để hoàn thành thi công, đóng điện Dự án trước ngày 19/8/2025 theo chỉ đạo của Thủ tướng Chính phủ, EVN kiến nghị UBND các tỉnh Lào Cai, Phú Thọ chỉ đạo các xã xử lý dứt điểm các hộ dân cản trở thi công trước ngày 02/8/2025 để nhà thầu triển khai kéo dây. Chuẩn bị phương án bảo vệ thi công để sẵn sàng phản ứng nhanh đối với các trường hợp hộ dân tiếp tục cố tình cản trở thi công.
Đôn đốc các hộ dân hoàn thành tận thu cây cối, hoa màu trong hành lang tuyến trước ngày 02/8/2025, di chuyển sang nơi ở mới trước ngày 10/8/2025 để đảm bảo an toàn trong quá trình rải kéo dây và đóng điện Dự án đường dây 500kV Lào Cai - Vĩnh Yên. Trường hợp chưa hoàn thành công tác tái định cư thì bố trí kinh phí để người dân thuê mướn chỗ tạm cư.
EVN cũng đề nghị UBND các tỉnh chỉ đạo UBND các xã nơi Dự án đi qua trước ngày 02/8/2025: (i) Hoàn thành xử lý dứt điểm các vướng mắc, tồn tại trong công tác bồi thường - giải phóng mặt bằng; (ii) Phê duyệt chính thức phương án bồi thường, hỗ trợ và tái định cư phạm vi hành lang tuyến tại các xã còn lại, hoàn thành chi trả tiền và bàn giao toàn bộ mặt bằng hành lang tuyến cho Chủ đầu tư. Bên cạnh đó, có hướng tháo gỡ các khó khăn còn tồn tại để xử lý dứt điểm vướng mắc.
Đại diện tỉnh Lào Cai, Phú Thọ cho biết đang khẩn trương hoàn thành công tác bồi thường - giải phóng mặt bằng cho dự án
Theo EVN, trong giai đoạn thi công nước rút còn lại của Dự án, công tác cắt điện các đường dây giao chéo phục vụ kéo rải dây là hạng mục rất quan trọng, có tính chất quyết định đến tiến độ hoàn thành Dự án. Chủ đầu tư và các Nhà thầu đã khảo sát kỹ lưỡng, xem xét áp dụng các giải pháp thi công tiên tiến để hạn chế tối đa cắt điện, tuy nhiên vẫn cần phải cắt điện một số đường dây 220/110kV và trung áp giao chéo, dẫn đến ngừng, giảm công suất phát điện của nhiều nhà máy thủy điện trong thời gian từ 01/8/2025 - 19/8/2025.
Để đảm bảo hoàn thành Dự án theo tiến độ yêu cầu, EVN đề nghị UBND tỉnh chỉ đạo Sở Công Thương Lào Cai, Phú Thọ hỗ trợ vận động Chủ sở hữu các Nhà máy thủy điện trên địa bàn bị ảnh hưởng chia sẻ khó khăn, thống nhất lịch cắt điện các đường dây điện liên quan theo đề xuất của EVN/EVNPMB1 để tổ chức thi công kéo rải dây dẫn các khoảng giao chéo.
EVN cũng kiến nghị Bộ Quốc phòng/Quân khu 2 tiếp tục duy trì đội ngũ chiến sỹ và phương tiện trợ giúp cho đến khi hoàn thành các công việc trên và khi có nhu cầu chặt hạ cây, di dời nhà cửa, tài sản, vật kiến trúc ra khỏi hành tuyến. EVN/EVNPMB1 sẽ tiếp tục có đề xuất bổ sung nhân lực, thiết bị hỗ trợ trong thời gian tới nếu cần thiết.
Kiến nghị Bộ Công an chỉ đạo Công an các tỉnh tiếp tục phối hợp, hỗ trợ chính quyền các xã trong công tác tuyên truyền, vận động người dân ủng hộ Dự án, đồng thuận với phương án bồi thường, hỗ trợ và tái định cư, không yêu cầu bồi thường cao hơn quy định hoặc cản trở thi công, đảm bảo an ninh trật tự trên công trường.
Huy động toàn hệ thống chính trị vào cuộc trên chặng đường cuối cùng
Sau khi nghe các ý kiến, Thứ trưởng Nguyễn Hoàng Long bày tỏ sự cảm ơn và đánh giá cao sự quyết tâm, quyết liệt của tỉnh Lào Cai, Phú Thọ trong phối hợp với chủ đầu tư để triển khai dự án đường dây 500kV Lào Cai - Vĩnh Yên.
Khẳng định đây là dự án đặc biệt quan trọng được đưa vào danh mục các công trình chào mừng kỷ niệm 80 năm ngày Quốc khánh và được Thủ tướng Chính phủ chỉ đạo quyết liệt, Thứ trưởng cho rằng đến giờ phút này các bên liên quan đã phối hợp tích cực để hoàn thành khối lượng công việc rất lớn trong bối cảnh sáp nhập Bộ ngành, địa phương, tổ chức chính quyền 2 cấp.
"Đặt trong bối cảnh này, công lao của các đồng chí được nhân lên gấp bội lần. Chặng đường maraton chỉ còn những km cuối cùng này, rất mong các đồng chí tiếp tục nỗ lực hơn nữa", Thứ trưởng Bộ Công Thương chia sẻ.
Thứ trưởng Bộ Công Thương nhấn mạnh "yêu cầu tiên quyết là đóng điện vào ngày 19/8/2025"
Trên cơ sở đó, Thứ trưởng Nguyễn Hoàng Long đề nghị các địa phương thực hiện đúng cam kết để bàn giao mặt bằng hành lang tuyến, tạo điều kiện cho chủ đầu tư hoàn thành công trình đúng tiến độ như Thủ tướng chỉ đạo, thông qua việc huy động toàn bộ hệ thống chính trị vào cuộc, phối hợp chặt chẽ với EVN.
Mặt khác, Thứ trưởng đề nghị EVN đồng cảm, sát cánh hơn nữa với người dân để tạo sự đồng thuận, đồng lòng, huy động người dân trên địa bàn chung tay giúp dự án hoàn thành, “yêu cầu tiên quyết là đóng điện vào ngày 19/8/2025”.
Thứ trưởng cũng đề nghị Bộ Quốc phòng, Bộ Công an chỉ đạo các lực lượng ở địa phương phối hợp chặt chẽ với chính quyền địa phương triển khai các biện pháp cần thiết hỗ trợ cho việc thực hiện công trình, như đảm bảo an toàn công trình, tuyên truyền, vận động người dân ủng hộ.
Thy Thảo
