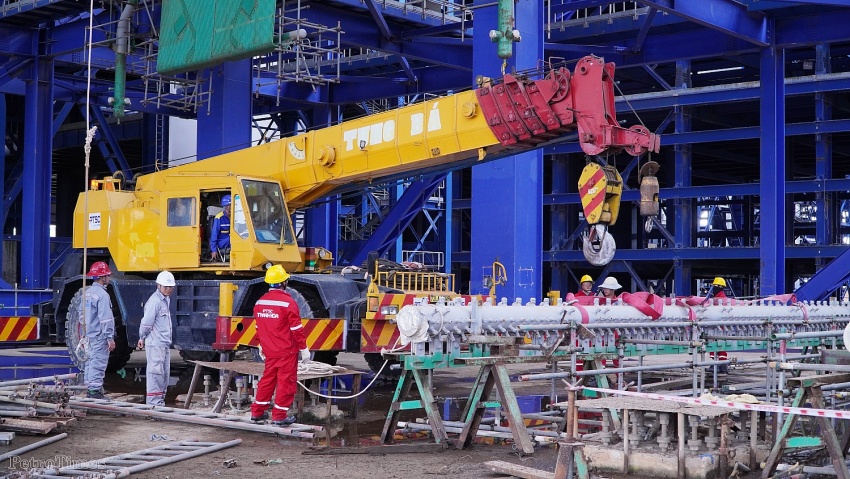

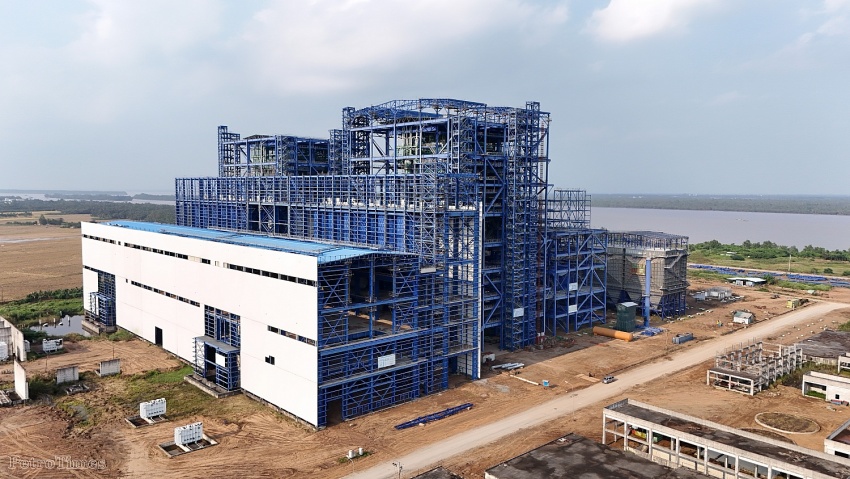

1. Trung tuần tháng 6, có mặt tại khu vực Lò hơi - “trái tim” của toàn bộ Nhà máy, ta có thể cảm nhận rõ nhịp đập khẩn trương của công trường. Cả hai tổ hợp Lò số 1-2 đang được lắp đặt đồng loạt, từng cụm kết cấu, từng ống góp, từng thiết bị áp lực lần lượt thành hình dưới bàn tay của hơn 200 công nhân, kỹ sư.

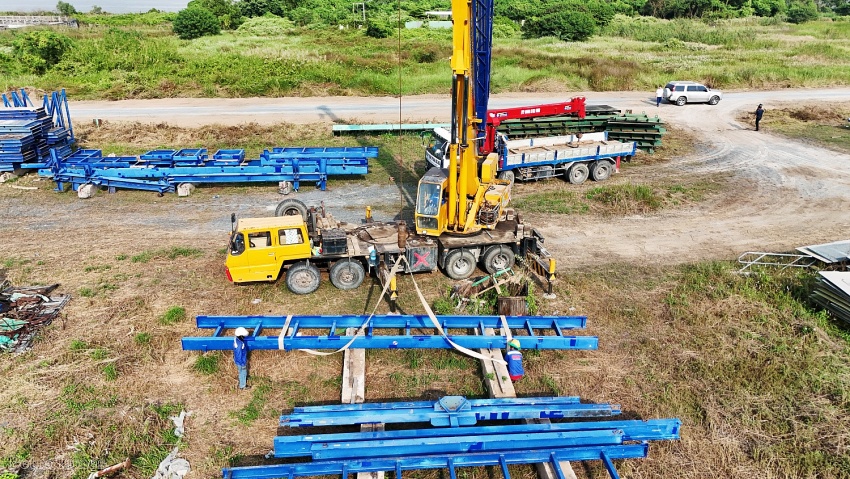

Kể từ sau Lễ phát động ra quân đẩy nhanh thực hiện hoàn thành dự án hồi đầu năm 2025, nhịp độ thi công dự án sôi động lên từng ngày. Trên công trường, các loại cẩu trục như những cánh tay thép khổng lồ nối nhau hoạt động không ngơi nghỉ. Những khối kết cấu đầu tiên đã được dựng lên, các thiết bị chính của Lò hơi cũng đang lần lượt vào vị trí, tất cả bám sát tiến độ từng ngày một cách chặt chẽ và kỷ luật.

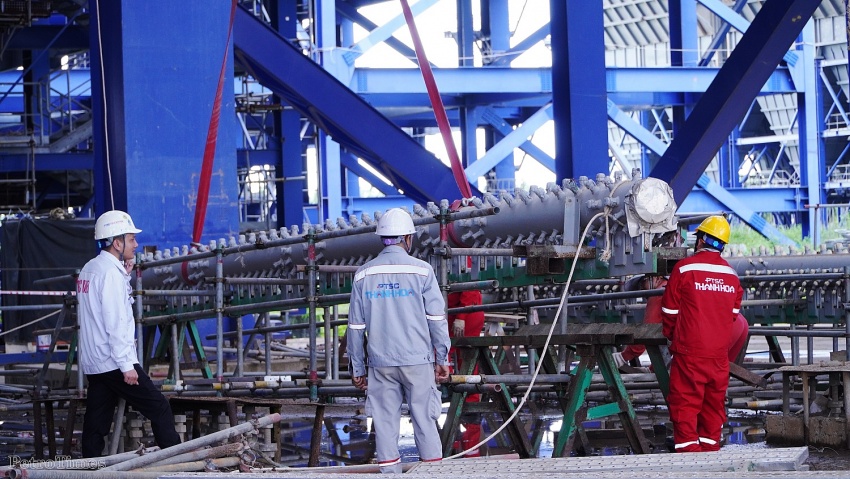

Công tác thi công lắp đặt các thiết bị của Lò hơi NMNĐ Long Phú 1
Là người trực tiếp phụ trách công tác thi công, lắp đặt thiết bị của Nhà máy, kỹ sư Vũ Ngọc Tuấn, Phó Phòng Thi công Xây lắp của Ban Quản lý Dự án (QLDA) Long Phú 1, luôn dõi theo từng chuyển động ở khu vực Lò hơi. Ánh mắt ông thường xuyên chăm chú về phía khung lò thép khổng lồ đang dần hiện hình giữa công trường bề bộn.
Ông Tuấn từng gắn bó với Ban QLDA từ những năm đầu triển khai dự án, rồi rời đi khi công việc tạm lắng. Thời gian sau, ông đã có vị trí ổn định tại một đơn vị khác, công việc gần nhà, thu nhập tốt. Nhưng khi dự án bước vào giai đoạn then chốt và cần người, ông lập tức quay về, không một chút do dự hay toan tính.
Có lẽ, hiếm có công trường dự án nào như Long Phú 1 khi mà đội ngũ kỹ sư, công nhân không chỉ mang theo chuyên môn, tay nghề, mà còn mang theo một tâm thế rất riêng: tâm thế của những người trở lại! Nhiều người đang có mặt trên công trường hôm nay, như chính ông Tuấn, là những người từng rời dự án khi công việc tạm lắng. Nhưng khi dự án có điều kiện tiến lên, họ đã sẵn sàng gác lại những vị trí ổn định để quay trở về.
“Tôi sẽ quyết tâm nỗ lực hết mình, bằng mọi biện pháp, sáng tạo để hoàn thành nhiệm vụ được giao cũng như đưa dự án về đích đúng tiến độ”, kỹ sư Vũ Ngọc Tuấn chia sẻ.
Họ trở lại Long Phú 1 không phải để bắt đầu lại, mà để tiếp tục hoàn tất công trình mà họ từng đặt những viên gạch đầu tiên!
“Đó là trách nhiệm, là danh dự”, ông Tuấn nói một cách rất giản dị, không hoa mỹ, nhưng sâu sắc hơn bất kỳ khẩu hiệu nào. Bởi chỉ có sự gắn bó thật sự với một công trình, với những gì mình từng góp sức mới khiến người ta quay lại bất chấp những khó khăn, thách thức phía trước. Vì hơn ai hết, chính họ là những người hiểu rõ nhất con đường gian nan mà mình sắp bước tiếp...
Không chỉ riêng ở Ban QLDA mà tinh thần ấy cũng đang lan tỏa trong đội ngũ nhà thầu PTSC đang thi công Lò hơi trên công trường. Anh Vũ Thanh Tùng - Phụ trách Bộ phận An toàn Chất lượng của Chi nhánh PTSC Long Phú cho biết, hiện nay, PTSC đã huy động đầy đủ máy móc thiết bị, hoàn tất kiểm đếm vật tư, sẵn sàng bước vào giai đoạn thi công cao điểm thời gian tới. Nhiều kỹ sư của PTSC ở các dự án LNG, LPG... đã quay trở lại công trường Long Phú 1. Họ mang theo tinh thần trách nhiệm và truyền thống “làm đến cùng” của PTSC. Từ công tác hồ sơ, xây dựng các quy trình quản lý an toàn - chất lượng - rủi ro đến tổ chức thi công thực địa, mọi khâu đều được tiến hành song song và nghiêm túc.
Lãnh đạo Tổng công ty đặc biệt coi trọng dự án Long Phú 1, đưa nội dung “hoàn thành dự án” vào trong Nghị quyết của Đảng bộ Tổng công ty, đồng thời cụ thể hóa xuống từng Chi bộ cơ sở tham gia thi công dự án. “Dự án nào của PTSC cũng đều phải thành công, và Long Phú 1 cũng sẽ như vậy!”, anh Tùng khẳng định.
PTSC là nhà thầu chính đang triển khai thi công Lắp đặt Lò hơi của Nhà máy.
2. Để công trường dự án NMNĐ Long Phú 1 có thể triển khai thi công một cách đồng bộ, có một yếu tố âm thầm nhưng đóng vai trò sống còn, đó là công tác bảo quản và bảo dưỡng thiết bị. Suốt thời gian qua, Ban QLDA và các nhà thầu đã kiên trì duy trì bảo dưỡng định kỳ, kiểm tra sát sao. Nhờ vậy, đến nay, toàn bộ thiết bị từ kết cấu thép đến các thiết bị áp lực đều đạt chất lượng lắp đặt. Ban QLDA luôn đảm bảo rằng, tuyệt đối không có bất kỳ thiết bị nào được phép đưa lên giàn nếu chưa trải qua quy trình kiểm tra đạt chuẩn.
Là một dự án có quy mô thi công lớn, với hệ thống thiết bị phức tạp được chế tạo từ nước ngoài, thế nhưng trên công trường, không có bất kỳ chuyên gia nước ngoài nào. Thay vào đó, toàn bộ quá trình lắp đặt, giám sát kỹ thuật đều do lực lượng trong nước đảm nhiệm. Từ Ban QLDA Long Phú 1, nhà thầu PTSC đến các đơn vị thi công phụ trợ, tất cả đều là người Việt.
Hỏi ra mới biết, vì những lý do khách quan nên các chuyên gia nước ngoài chưa đến được. Nhưng trước yêu cầu của tiến độ, thay vì bị động chờ đợi, tập thể Ban QLDA Long Phú 1 cùng các nhà thầu, dưới sự chỉ đạo sát sao từ Petrovietnam, đã chủ động thành lập các tổ kỹ thuật chuyên sâu. Họ tự nghiên cứu tài liệu thiết kế, làm chủ quy trình thi công, tổ chức kiểm tra chất lượng vật tư và triển khai các giải pháp linh hoạt, phù hợp với điều kiện thực tế tại công trường.
Nhờ công tác bảo quản và bảo dưỡng thiết bị được thực hiện tốt, toàn bộ thiết bị từ kết cấu thép đến các thiết bị áp lực đều đạt chất lượng lắp đặt.
“Chúng tôi làm từng bước một cách kỹ lưỡng”, ông Tuấn nói. Có thể nói, đây là một cuộc “vượt rào” kỹ thuật đầy táo bạo, nhưng cũng là bước đi dứt khoát của những người đã đặt trọn niềm tin vào sức mạnh nội lực - thứ đang âm thầm làm nên thành công của các dự án tầm vóc quốc gia thời gian qua của Petrovietnam.
Thông thường, Ban QLDA được hình dung như cánh tay nối dài của chủ đầu tư, thực hiện vai trò điều phối tổng thể thông qua một tổng thầu EPC. Nhưng ở Long Phú 1, một dự án với nhiều yếu tố đặc thù thì cấu trúc này đã được “lật ngược”. Ban QLDA không chỉ giám sát hay phối hợp đơn thuần, mà đang gánh trên vai một sứ mệnh chưa từng có: thực thi vai trò của chính tổng thầu EPC. Tức là, thay vì chỉ làm “người điều phối”, Ban QLDA Long Phú 1 phải trực tiếp tổ chức thi công, phân tách và quản lý các gói thầu, xử lý các giao diện kỹ thuật phức tạp, kiểm soát chất lượng, quản lý hợp đồng, đồng thời đảm bảo an toàn và rủi ro của từng hạng mục.
Để một Ban QLDA có thể “hóa thân” thành tổng thầu, điều hành từ tổng thể tới chi tiết là một bước chuyển lớn về tư duy và năng lực tổ chức. Và người đang giữ tay lái trong hành trình ấy chính là ông Hà Đình Niên - Trưởng Ban QLDA Long Phú 1.
Ông Niên là người khá trầm tính, ít nói nhưng lại rất quyết liệt. Chỉ trong thời gian ngắn từ đầu năm 2025 đến nay, ông cùng các cộng sự đã từng bước tháo gỡ những điểm nghẽn, xử lý những khâu then chốt để tạo nên sinh khí mới trên công trường.
Hiện nay, việc phân định rõ giao diện kỹ thuật và quản lý giữa các gói thầu/hệ thống thiết bị là trọng yếu đối với Ban QLDA Long Phú 1
Hiện tại, ông cùng tập thể Ban đang tập trung tối đa nguồn lực không chỉ của chính mình mà còn của cả hệ thống Petrovietnam để rà soát, xây dựng phạm vi công việc của từng gói thầu thuộc dự án. Trong đó, việc phân định rõ giao diện kỹ thuật và quản lý giữa các gói thầu/hệ thống thiết bị là trọng yếu với mục tiêu giảm thiểu tối đa những chồng chéo, thiếu sót hoặc tranh chấp kỹ thuật vốn là rủi ro dễ phát sinh trong giai đoạn cao điểm triển khai.
Với ông Hà Đình Niên, thách thức lớn nhất không nằm ở khối lượng công việc, mà ở tầm vóc và ý nghĩa của công trình. Bởi Long Phú 1 còn là “nút thắt lịch sử” cuối cùng cần được tháo gỡ để Petrovietnam bước sang một giai đoạn mới, giai đoạn chuyển mình trong vai trò của một tập đoàn công nghiệp - năng lượng quốc gia.
Dẫu còn nhiều thách thức và áp lực, ông vẫn vững tin rằng, với sự chỉ đạo sát sao từ cấp trên, sự phối hợp đồng bộ của các bên và tinh thần trách nhiệm của từng thành viên Ban QLDA, dự án hoàn toàn có cơ sở để về đích đúng hẹn.
Trong cái không khí oi ẩm của tháng mưa miền Tây, công trường Long Phú 1 vẫn hừng hực khí thế mỗi ngày. Những khối Lò hơi khổng lồ đang lớn lên từng ngày từ lòng tin của những con người kiên định với Long Phú 1.
Với quyết tâm chung ấy, trái tim Nhà máy sẽ sớm vang nhịp đập!
Lê Trúc - Phương Ngân
