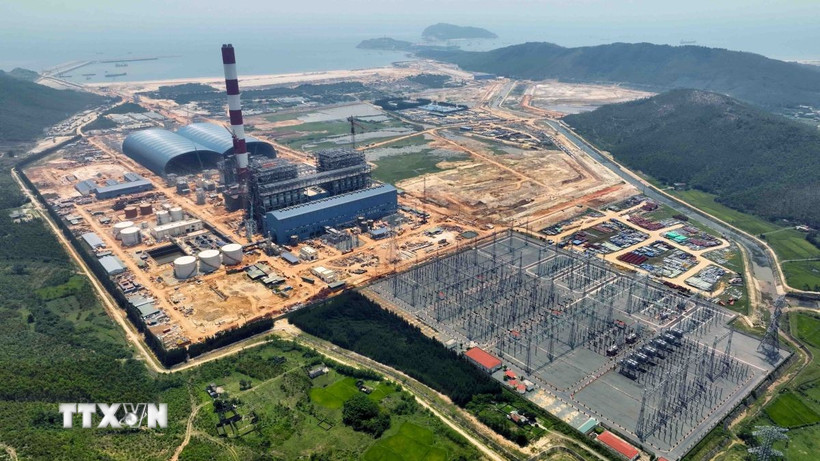

Nhà máy Nhiệt điện Quảng Trạch 1 được xây dựng tại thôn Vịnh Sơn, xã Quảng Đông, huyện Quảng Trạch, tỉnh Quảng Trị (Quảng Bình cũ). Ảnh: TTXVN
Đến đầu tháng 8, tiến độ tổng thể dự án đã đạt trên 94%. Trong đó, tiến độ thiết kế đạt hơn 99%, mua sắm trên 99%, thi công lắp đặt là trên 85%... Các nhà thầu thi công đã và đang tập trung nhân lực, vật lực để đẩy nhanh tiến độ xây dựng các hạng mục chính của dự án, TTXVN đưa tin.
Tập đoàn Điện lực Việt Nam (EVN) và tỉnh Quảng Trị cũng đang khẩn trương phối hợp tháo gỡ vướng mắc, đẩy nhanh tiến độ các dự án Nhà máy Nhiệt điện LNG Quảng Trạch II, Nhà máy Nhiệt điện LNG Quảng Trạch III thuộc Trung tâm Điện lực Quảng Trạch.
Đối với bồi thường giải phóng mặt bằng, UBND xã Phú Trạch được yêu cầu xử lý dứt điểm các tồn tại còn lại tại dự án Nhà máy Nhiệt điện Quảng Trạch I. Đồng thời, địa phương vận động các hộ dân còn lại nhận kinh phí bồi thường, bàn giao mặt bằng cho chủ đầu tư, hoàn thành trước ngày 15-8. Ngoài ra, trạm bơm nước của Công ty Cấp nước Hòn La cần được chi trả kinh phí bồi thường theo phương án đã được phê duyệt; hoàn thành di dời đình làng thôn Vĩnh Sơn, xã Phúc Trạch trước ngày 2-9; thực hiện các thủ tục cho thuê đất theo quy định.
Dự án Trung tâm Điện lực Quảng Trạch có tổng mức đầu tư dự kiến 140.000 tỉ đồng với 4 dự án thành phần do EVN làm chủ đầu tư gồm: Cơ sở hạ tầng thuộc Trung tâm Điện lực Quảng Trạch, Nhà máy Nhiệt điện Quảng Trạch I công suất 1.403 MW, Nhà máy Nhiệt điện LNG Quảng Trạch II công suất 1.500 MW, Nhà máy Nhiệt điện LNG Quảng Trạch III công suất 1.500 MW.
Tổng công suất của 3 nhà máy nhiệt điện lên tới 4.403 MW, là một trong những trung tâm năng lượng quy mô lớn của cả nước.
Thu Trà
