Dự án Nhà máy Thủy điện tích năng Bác Ái hiện đang bước vào giai đoạn bản lề sau một năm 2025 thi công đầy tốc lực. Với hàng loạt hạng mục quan trọng đã hoàn thành sớm hơn kế hoạch, công trường đang tập trung mọi nguồn lực để chuyển sang giai đoạn thi công nhà máy ngầm – phần việc được đánh giá là phức tạp nhất của dự án có tổng mức đầu tư hơn 21.101 tỷ đồng này.
Tại cuộc họp giao ban công trường ngày 26/1 tại tỉnh Khánh Hòa, ông Phạm Hồng Phương – Phó Tổng giám đốc Tập đoàn Điện lực Việt Nam (EVN) đánh giá cao sự chuyển biến tích cực trên công trường. Sự phối hợp hiệu quả giữa Ban Quản lý dự án Điện 3 (EVNPMB3), đơn vị tư vấn EVNPECC4 và các nhà thầu đã giúp dự án duy trì được nhịp độ thi công cao, tạo dư địa thuận lợi cho khối lượng công việc nặng nề trong năm 2026.
Hình ảnh Phó Tổng giám đốc EVN Phạm Hồng Phương cùng đoàn công tác đã kiểm tra thực tế tại công trường Dự án Nhà máy Thủy điện tích năng Bác Á. Ảnh: EVN
Siết chặt chuẩn mực môi trường và an toàn lao động
Bên cạnh việc đảm bảo tiến độ, lãnh đạo EVN đặc biệt nhấn mạnh yêu cầu về quản lý môi trường, xã hội và an toàn lao động. Trong năm 2026, dự án sẽ thực hiện nghiêm ngặt các kế hoạch quản lý môi trường và xã hội (ESMP). Đây không chỉ là yêu cầu kỹ thuật nội bộ mà còn là điều kiện tiên quyết để làm việc với các tổ chức tài chính quốc tế.
Theo Phó Tổng giám đốc Phạm Hồng Phương, Thủy điện tích năng Bác Ái được kỳ vọng sẽ trở thành công trình mẫu mực về bảo vệ môi trường. Các đơn vị tư vấn thiết kế và nhà thầu được yêu cầu kiểm soát chặt chẽ các rủi ro phát sinh, đồng thời tối ưu hóa các biện pháp thi công để giảm thiểu tác động đến hệ sinh thái khu vực xung quanh hồ Sông Cái.

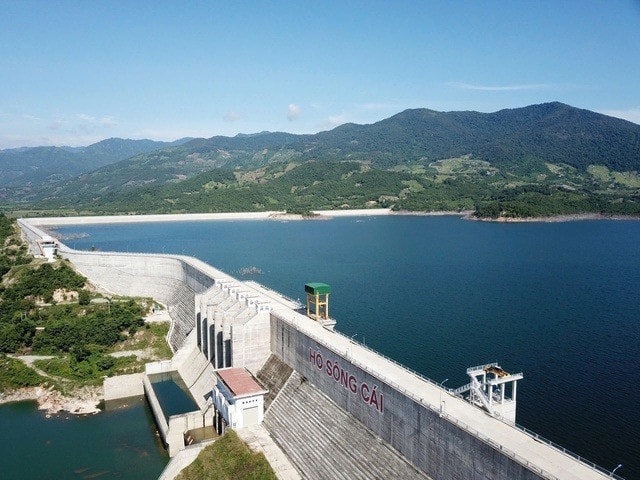

Công trình sử dụng nước của hồ Sông Cái. Ảnh: Báo Thanh Niên
Những chỉ số kỹ thuật ấn tượng trong giai đoạn bứt tốc
Báo cáo từ EVNPMB3 cho thấy những con số khả quan về mặt kỹ thuật. Tính đến đầu năm 2026, dự án đã hoàn thành thông tuyến các đường vận hành thi công và đào xong hố móng hở của các hạng mục chính. Đáng chú ý, hạng mục hầm cáp điện và thoát gió đã hoàn thành 100% khối lượng vào ngày 21/1/2025, vượt tiến độ đề ra.
Công tác san nền Trạm phân phối 500kV cũng đạt được kết quả ấn tượng với khối lượng 145.000m3, đạt 144% kế hoạch năm 2025. Về mặt hạ tầng giao thông, các tuyến đường VH1, VH2 và VH3A cơ bản hoàn tất nền đường, trong đó tuyến VH1 đã về đích 100%. Công tác giải phóng mặt bằng cũng đã hoàn tất trên diện tích 106,4ha, giúp giải ngân năm 2025 đạt 434,371 tỷ đồng, vượt kế hoạch vốn được phê duyệt.
Lộ trình vận hành và vai trò chiến lược
Mặc dù gặp một số khó khăn do thời tiết mưa lũ bất thường làm chậm tiến độ tại tuyến VH3A và lắp đặt trạm bê tông, nhưng các đơn vị đã có kế hoạch thi công bù trong quý I/2026. Từ ngày 22/1/2026, công trường đã chính thức triển khai thi công nhà máy ngầm – cột mốc quan trọng đánh dấu bước chuyển sang giai đoạn thi công lõi.
Sau khi hoàn thành, đây sẽ là thủy điện tích năng đầu tiên của Việt Nam. Ảnh minh họa
Dưới đây là các thông số kỹ thuật và lộ trình vận hành chi tiết của dự án:
Dự án Thủy điện tích năng Bác Ái đóng vai trò chiến lược trong việc điều tiết phụ tải và tích trữ năng lượng cho hệ thống điện quốc gia. Trong bối cảnh nguồn năng lượng tái tạo (điện gió, điện mặt trời) tại khu vực Nam Trung Bộ phát triển mạnh, nhà máy sẽ giúp vận hành hệ thống điện linh hoạt, an toàn và ổn định hơn.
Tuệ Nhân
