Trạm biến áp 500kV Lào Cai: Vượt gian khó, cán đích đúng hẹn ngày 19/8

Trạm biến áp 500kV Lào Cai: Vượt gian khó, cán đích đúng hẹn ngày 19/8
9 giờ trướcBài gốc
Gói thầu 2XL-TBA500LC “Thi công xây lắp Trạm biến áp 500 kV Lào Cai” thuộc Dự án Trạm biến áp 500kV Lào Cai và các đường dây 220 kV đấu nối
Trạm biến áp 500kV Lào Cai nằm tại thôn Cốc Toòng, xã Xuân Quang, tỉnh Lào Cai là một mắt xích trọng yếu trong hệ thống truyền tải điện khu vực Tây Bắc. Khi hoàn thành, công trình sẽ giúp giải tỏa công suất các nhà máy thủy điện khu vực miền núi phía Bắc, tăng cường khả năng nhập khẩu điện từ Trung Quốc vào mùa khô, đồng thời góp phần nâng cao độ an toàn, tin cậy, ổn định và chất lượng điện năng trong toàn bộ hệ thống điện quốc gia.

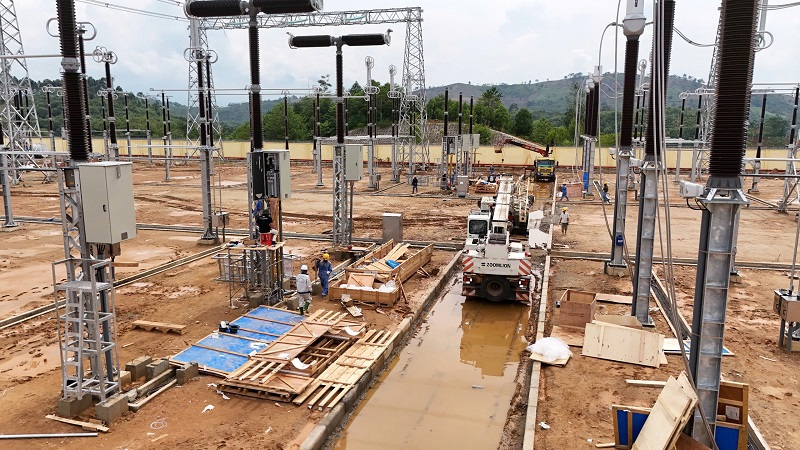

Tính tới thời điểm đoàn phóng viên khảo sát tại công trường ngày 14-15/8, nhà thầu cùng các bên liên quan đang hoàn thiện những bước cuối cùng để hoàn thành các hạng mục thi công giai đoạn 2 của dự án TBA 500KV Lào Cai. Cụ thể, phần xây dựng móng cột cổng, móng trụ đỡ thiết bị, nhà điều khiển ngăn lộ, bể nước cứu hỏa, móng máy kháng và máy biến áp… cơ bản đã hoàn thành, khối lượng đạt 95%.
Thi công thần tốc trong thử thách thời tiết khắc nghiệt
Giai đoạn 2 được khởi công vào ngày 3/3/2025. Tuy thời gian gấp rút và điều kiện thời tiết bất lợi, nắng nóng kéo dài đầu năm, sau đó là mưa giông thất thường từ tháng 6 đến tháng 8, nhưng nhờ tổ chức thi công hợp lý, huy động thiết bị và nhân lực đúng lúc, đến nay khối lượng xây dựng đã đạt 95%, lắp đặt thiết bị đạt 85%.
Ông Đặng Thanh Bình, đại diện Ban điều hành dự án thuộc Công ty CP Tập đoàn PC1, đơn vị thi công chính gói thầu xây lắp Trạm biến áp 500kV Lào Cai, chia sẻ: “Chúng tôi đang lắp đặt các máy cắt cuối cùng và triển khai test thử nghiệm. Mục tiêu là đóng điện kỹ thuật đúng ngày 19/8 theo chỉ đạo của Thủ tướng Chính phủ, và đến thời điểm hiện tại, mọi điều kiện kỹ thuật đều đã sẵn sàng”.
Tại hiện trường, công trường đang duy trì gần 150 cán bộ, công nhân viên, chia thành 3 ca, 4 kíp, làm việc liên tục cả ngày lẫn đêm. Không khí thi công khẩn trương, trật tự và an toàn.
Ông Nguyễn Minh Tân, đại diện Phòng Kỹ thuật An toàn - Ban Quản lý Dự án Điện 1 (EVNPMB1), cho biết: “Hiện công tác lắp đặt thiết bị và thí nghiệm đang diễn ra song song, khối lượng toàn dự án đạt khoảng 90%. Chúng tôi phối hợp cùng các đơn vị điều độ quốc gia để đẩy nhanh quá trình kiểm thử và đảm bảo chất lượng trước khi đóng điện”.
Một điểm sáng đáng ghi nhận là trong suốt quá trình thi công, gần như không có sự cố kỹ thuật nghiêm trọng nào xảy ra. Điều đó phản ánh sự phối hợp chặt chẽ, nhịp nhàng giữa chủ đầu tư, các nhà thầu xây lắp, đơn vị tư vấn giám sát và tổ vận hành trạm.
“Ban QLDA thường xuyên có mặt tại công trường, trực tiếp động viên anh em công nhân, kỹ sư. Các phong trào thi đua được phát động liên tục, tạo không khí hăng hái, trách nhiệm và gắn bó cao giữa các lực lượng tham gia dự án”, ông Tân cho biết thêm.
Công tác chỉ đạo thi công trên công trường luôn được đốc thúc, khẩn trương, trong đó EVNPMB1, đại diện cho Tập đoàn Điện lực Việt Nam (EVN) làm đại diện chủ đầu tư, và PC1 là nhà thầu chính
Hạ tầng hoàn thiện, sẵn sàng đóng điện từng hạng mục
Ông Hoàng Văn Công, Tổ trưởng Tổ quản lý vận hành Trạm biến áp 500kV Lào Cai, cho biết, hầu hết các hạng mục chính của Giai đoạn 2 đến nay đã hoàn thành hoặc đang trong giai đoạn cuối cùng.

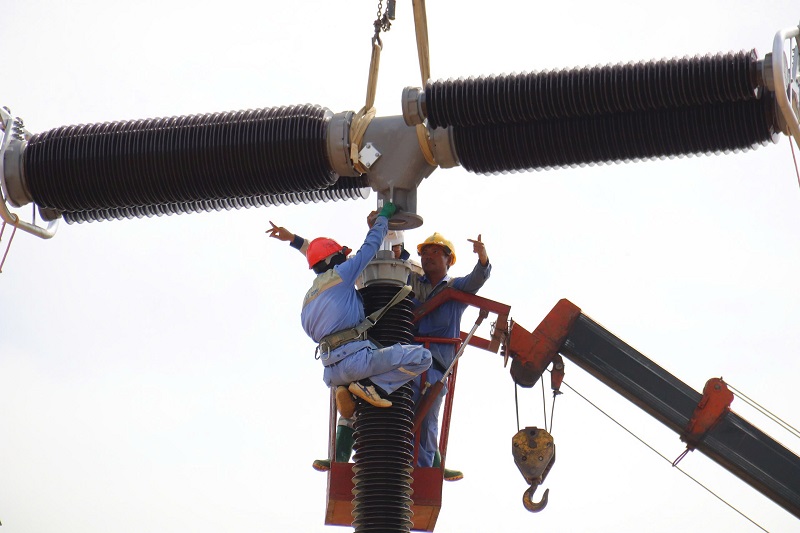

Trong đó, xây dựng móng cột cổng, móng trụ đỡ thiết bị, nhà điều khiển ngăn lộ, bể nước cứu hỏa, mương cáp, móng máy kháng, móng MBA… đã đạt 95%. Các hạng mục thiết bị nhất thứ như dao cách ly, sứ đứng, TU, TI, máy cắt… đã được lắp đặt hoàn thiện, chờ nghiệm thu. Máy kháng bù ngang 98MVAr (điều chuyển từ trạm 500kV Nho Quan) đã được lắp đặt và đủ điều kiện thí nghiệm.
Ông Bình, đại diện nhà thầu PC1 cho biết: “Chúng tôi đã chuẩn bị đầy đủ vật tư, máy móc thi công, nhân lực thí nghiệm và tổ đội ứng trực tại chỗ. Tinh thần của anh em là chỉ bàn tiến, không bàn lùi, quyết tâm không để bất kỳ một mắt xích nào làm chậm tiến độ chung”.
Quy mô đầu tư dự án bao gồm 2 máy biến áp 500/220/35kV với tổng công suất 2x900MVA, 8 đường dây 220 kV và 2 đường dây 500kV. Dự án được chia thành 2 giai đoạn, trong đó giai đoạn 1 đã được đóng điện vào tháng 10/2023. Giai đoạn 2 khởi công ngày 3/3/2025, hiện đang thi công nước rút, là phần then chốt kết nối với đường dây 500kV Lào Cai - Vĩnh Yên, với tổng mức đầu tư hơn 7.400 tỷ đồng.
Theo kế hoạch, sau mốc đóng xông điện kỹ thuật vào ngày 19/8/2025, Trạm biến áp 500 kV Lào Cai sẽ tiếp tục hoàn thiện các bước: Ngày 31/8 đóng điện MBA AT1 và mang tải đường dây 500kV Lào Cai - Vĩnh Yên mạch 1; Tháng 11, đóng điện vận hành đầy đủ 2 mạch đường dây và 2 máy kháng mới của dự án (KH501, KH502); Tháng 12, đóng điện MBA AT2 (gồm cả phần tự dùng 35 kV), hoàn thành toàn bộ giai đoạn 2.

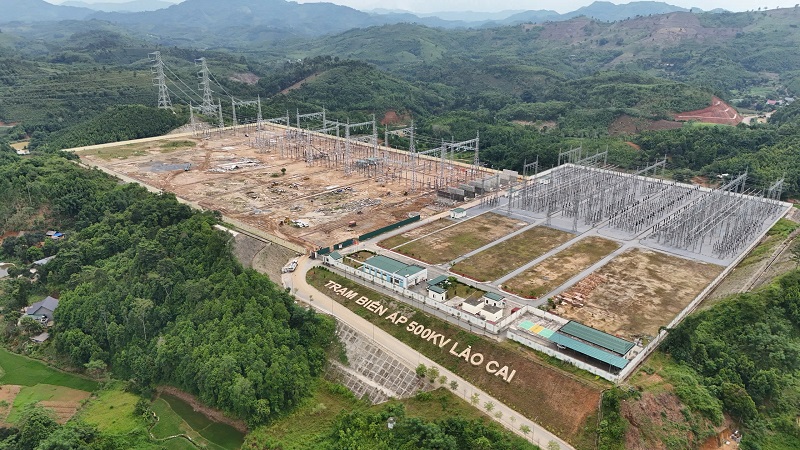

Công trình đã hoàn thiện đến 95%
Với tinh thần thi công “thần tốc, an toàn, chất lượng”, tập thể cán bộ kỹ sư, công nhân tại dự án Trạm biến áp 500kV Lào Cai đang từng bước hiện thực hóa mục tiêu kết nối vững chắc lưới điện Tây Bắc với hệ thống điện quốc gia.
Trong bối cảnh toàn quốc sôi nổi hướng về kỷ niệm 80 năm ngày Quốc khánh 2/9, mỗi mét cáp được đấu nối, mỗi thiết bị được lắp đặt tại công trình đều mang theo niềm tự hào và trách nhiệm lớn lao. Đây không chỉ là một công trình hạ tầng, mà còn là biểu tượng cho ý chí vươn lên, khát vọng phát triển và tinh thần đoàn kết, đồng lòng của ngành điện lực Việt Nam trong hành trình hiện đại hóa đất nước.
Nguyễn Hương
