Cận cảnh quốc lộ được nâng cấp hơn 1.100 tỷ đồng sắp hoàn thành. Video: Phạm Trường.

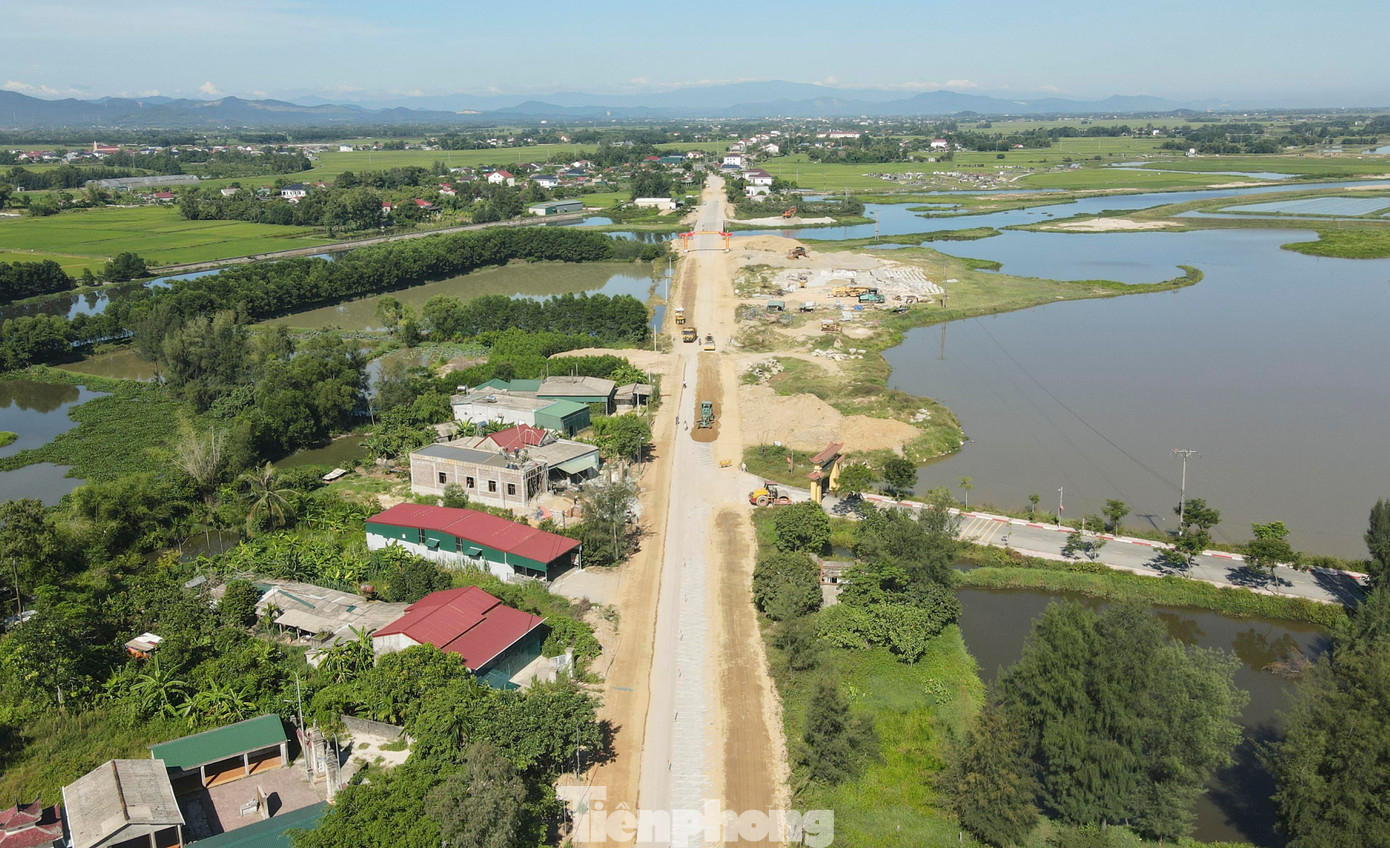

Dự án nâng cấp, mở rộng Quốc lộ 8C từ xã Thiên Cầm đến Quốc lộ 1 và đoạn nút giao Quốc lộ 8A tại xã Tứ Mỹ đến nút giao đường Hồ Chí Minh xã Hương Sơn có tổng chiều dài 27,7km. Công trình do Sở Xây dựng Hà Tĩnh làm chủ đầu tư với nguồn vốn gần 1.100 tỷ đồng.

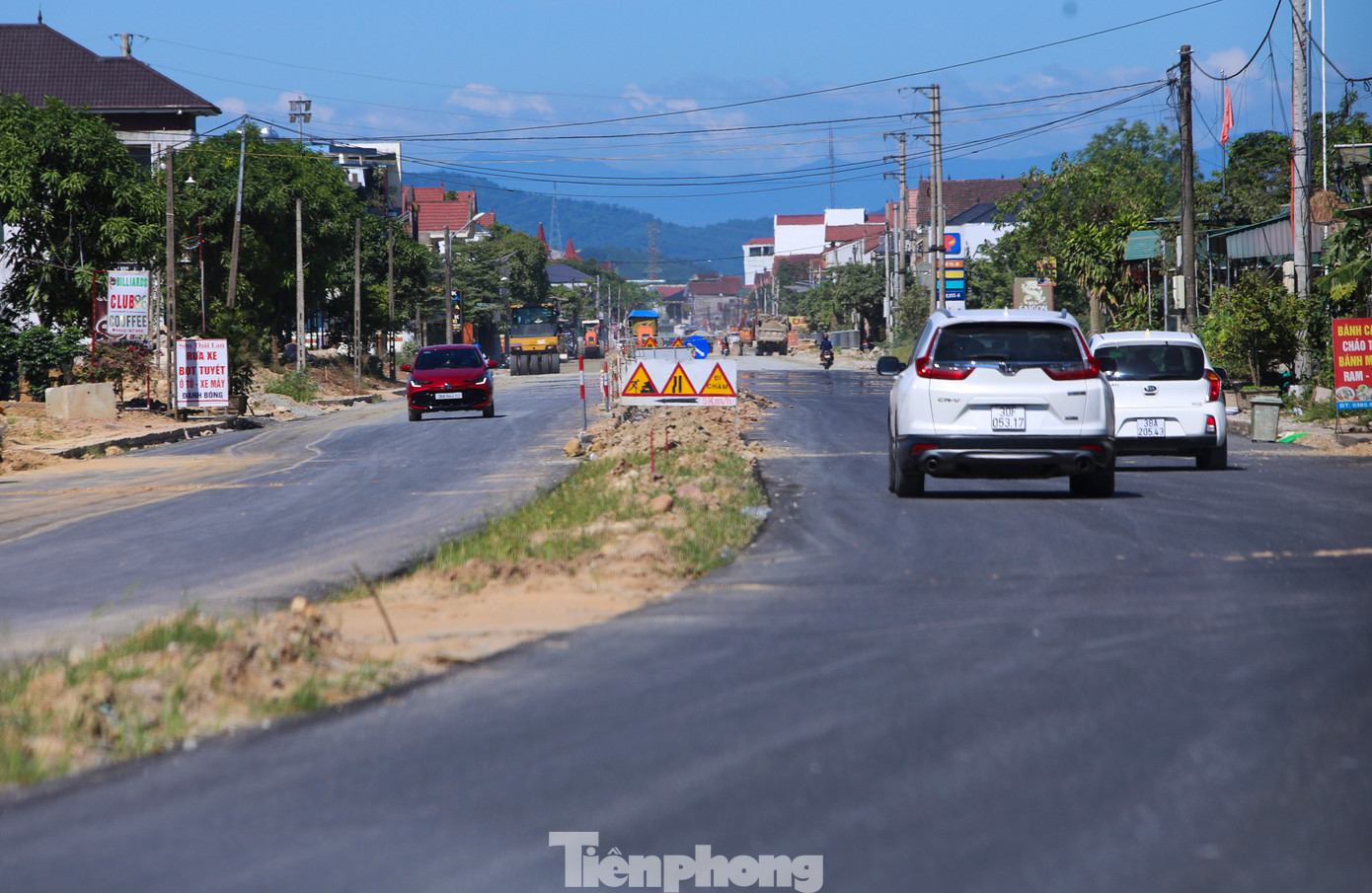

Triển khai từ tháng 10/2023, đã gần 2 năm thi công, đến nay tại gói thầu 17.XL (đoạn từ xã Thiên Cầm – Quốc lộ 1) dự án đang gấp rút hoàn thành cấp phối đá dăm, thảm nhựa các vị trí.

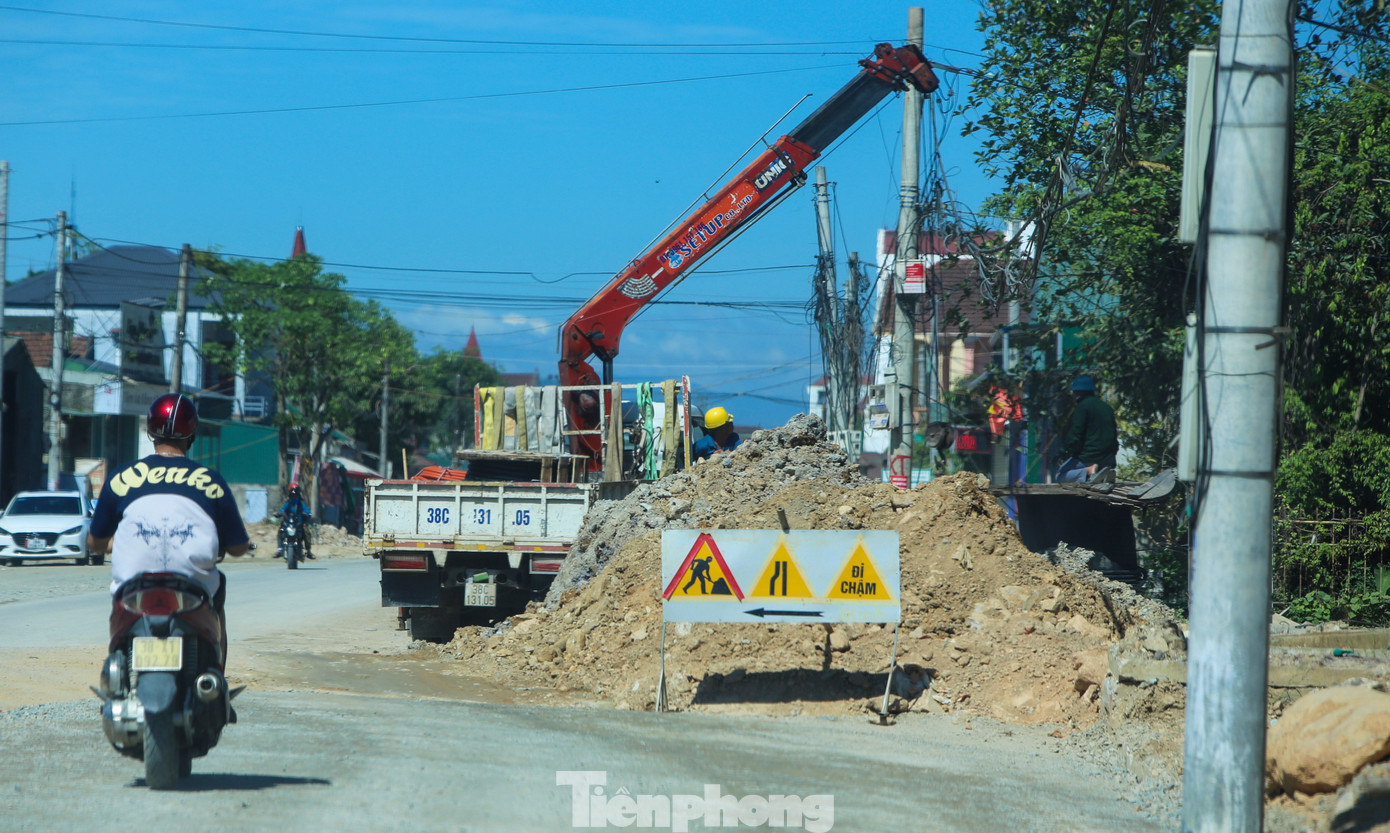

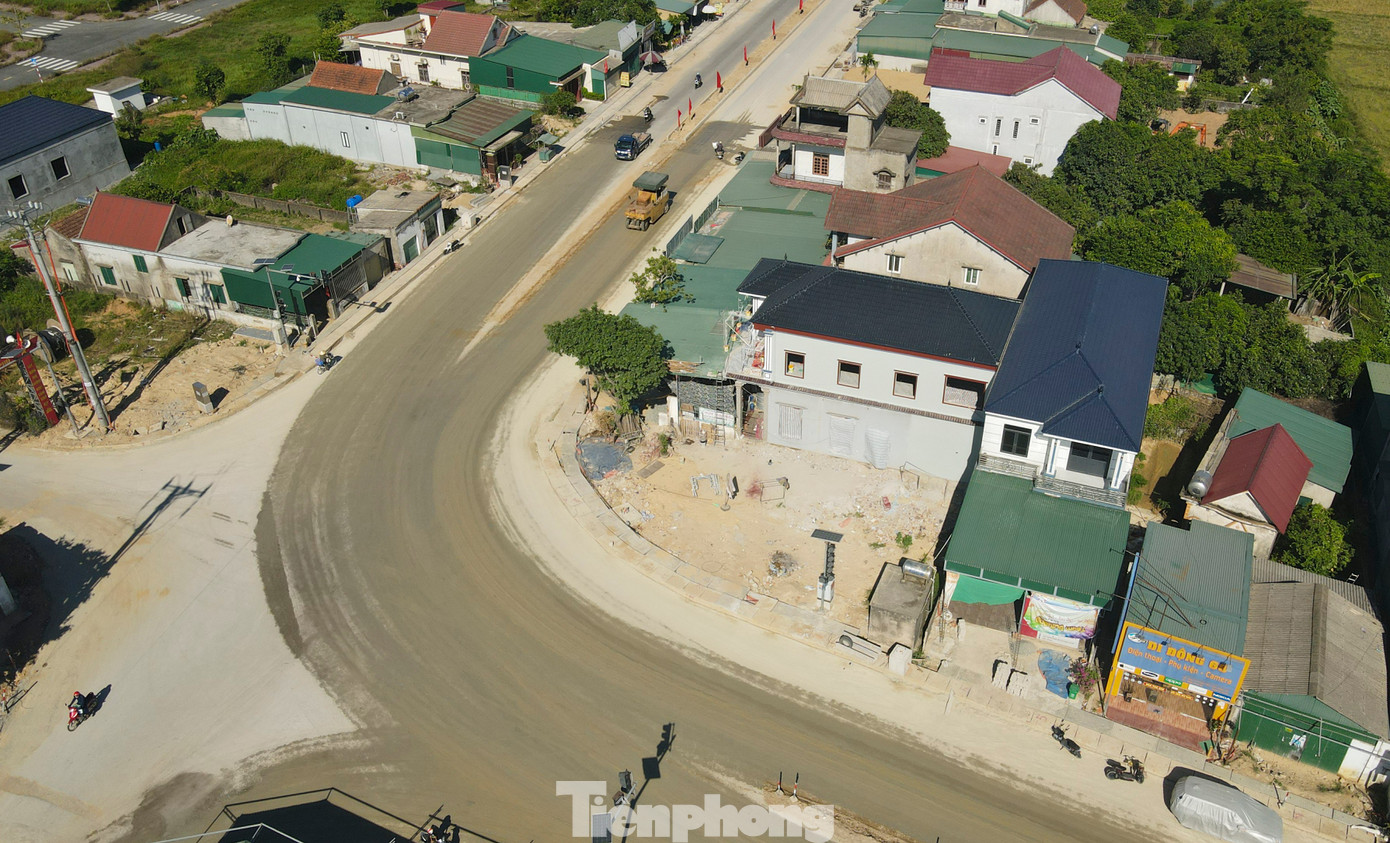

Tuy nhiên, tại đoạn tuyến qua xã Cẩm Xuyên, hệ thống đường điện trung thế, hạ thế chưa được giải phóng xong khiến việc thi công của các đơn vị hết sức khó khăn. Nhiều vị trí qua xã Thiên Cầm còn ngổn ngang, đang cấp phối đá dăm, thảm nhựa.

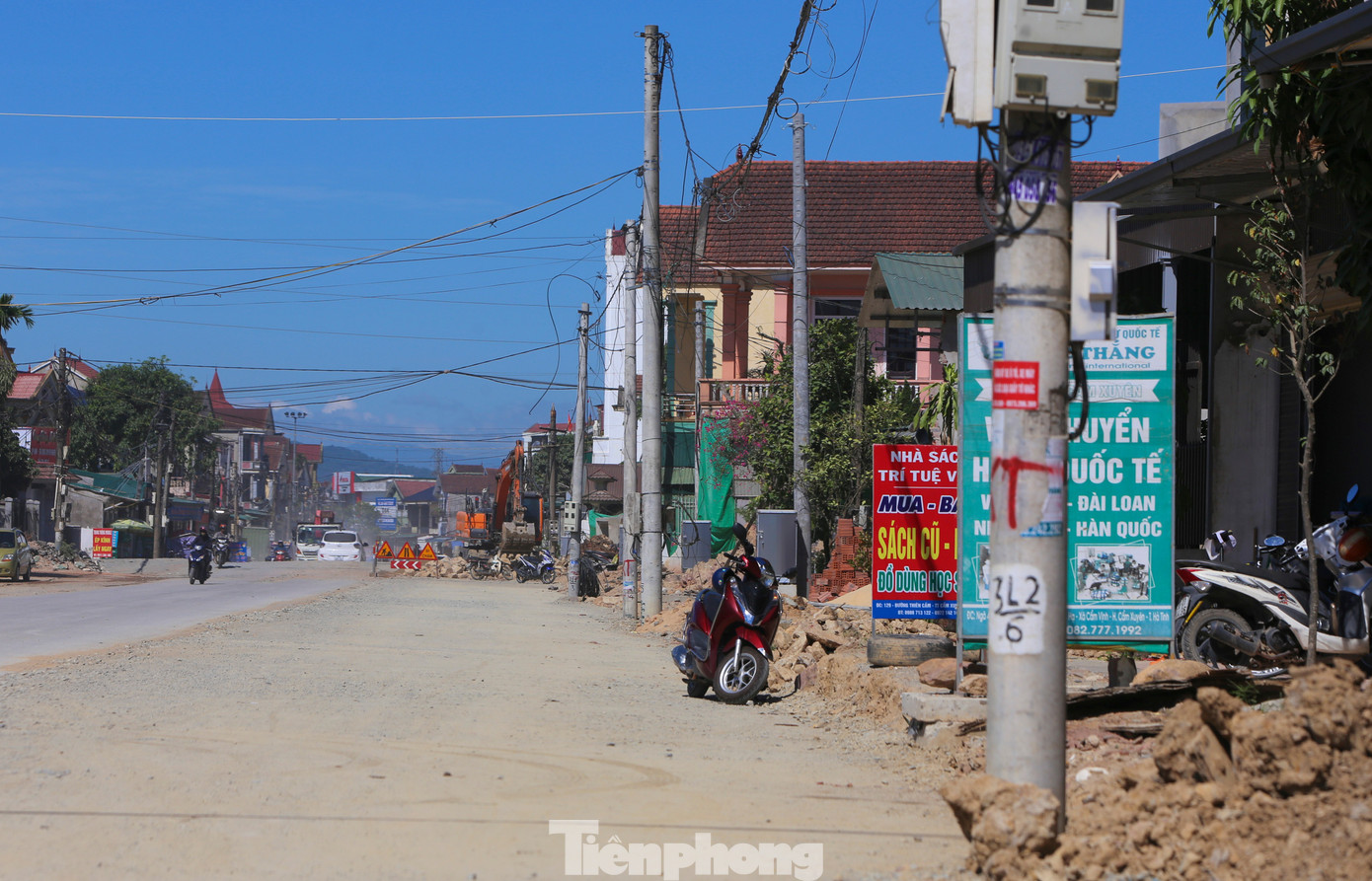

“Gói thầu đã đạt hơn 70% khối lượng. Hệ thống cột điện trên đoạn tuyến kéo dài hơn 1,7km chưa được di dời, bàn giao mặt bằng gây khó cho nhà thầu thi công. Chính quyền địa phương, chủ đầu tư và ngành liên quan đã họp và cam kết bàn giao mặt bằng vào cuối tháng 8 để kịp thi công, hoàn thiện dự án”, đại diện BQL Dự án đầu tư xây dựng công trình giao thông và Phát triển đô thị tỉnh Hà Tĩnh cho hay. Trong ảnh là hệ thống đường điện chưa di dời, hạ ngầm gây khó cho việc thi công.
Theo BQL Dự án đầu tư xây dựng công trình giao thông và Phát triển đô thị tỉnh Hà Tĩnh, việc di dời hệ thống đường điện từng thuộc 1 dự án khác của UBND huyện Cẩm Xuyên cũ làm chủ đầu tư. Tuy nhiên, sau khi sắp xếp chính quyền 2 cấp, việc này bị dừng lại. Chủ đầu tư, chính quyền địa phương và sở ngành mới đây đã họp lại và thống nhất để chính quyền xã mới thực hiện song do liên quan đến nguồn vốn nên cần có thời gian điều chỉnh hồ sơ, thủ tục và nguồn vốn mới có thể thực hiện. Dự kiến trong tháng 8 khi đường điện di dời, nhà thầu sẽ đẩy nhanh thi công, kịp bàn giao, đưa dự án vào sử dụng trong tháng 10/2025.

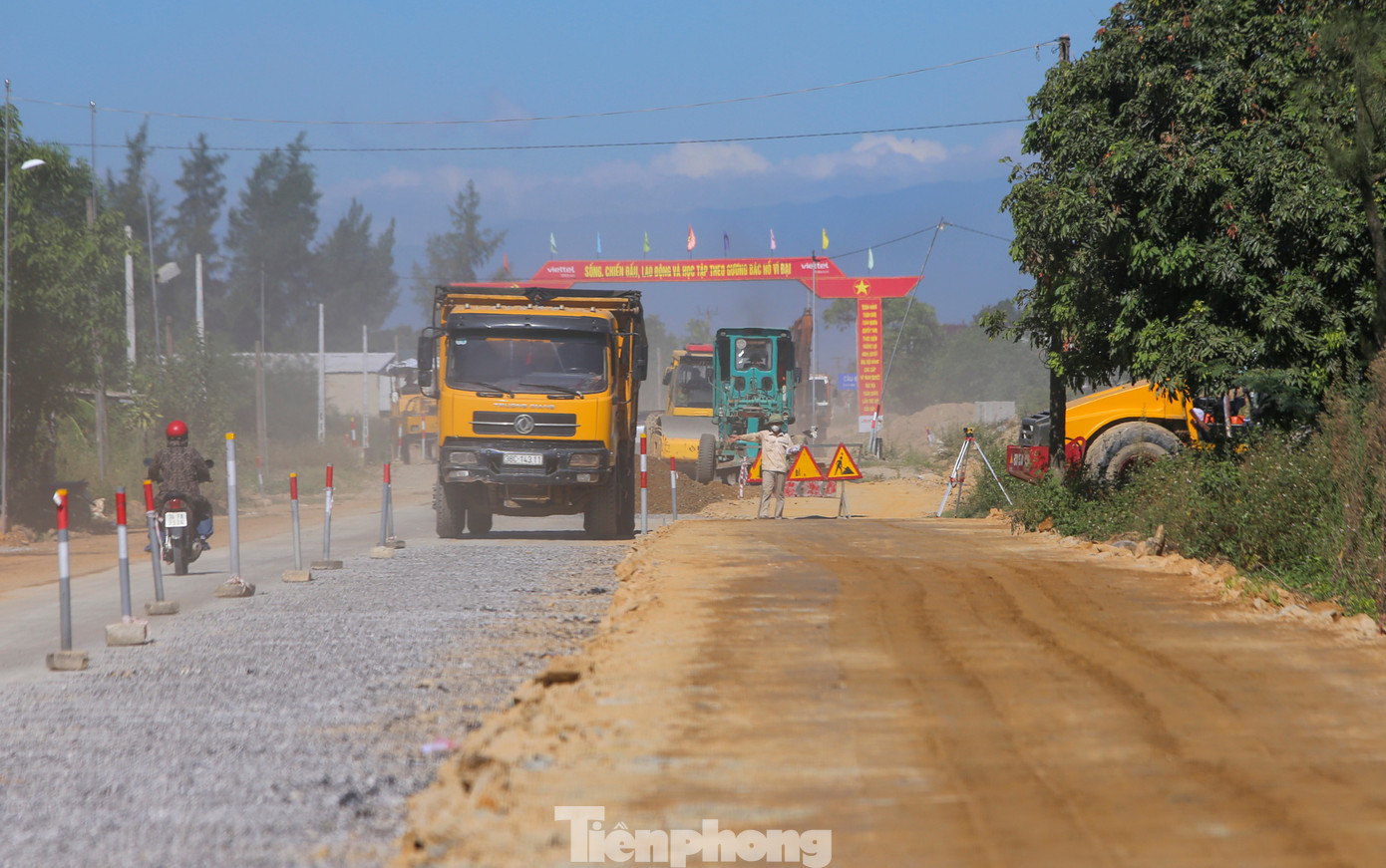

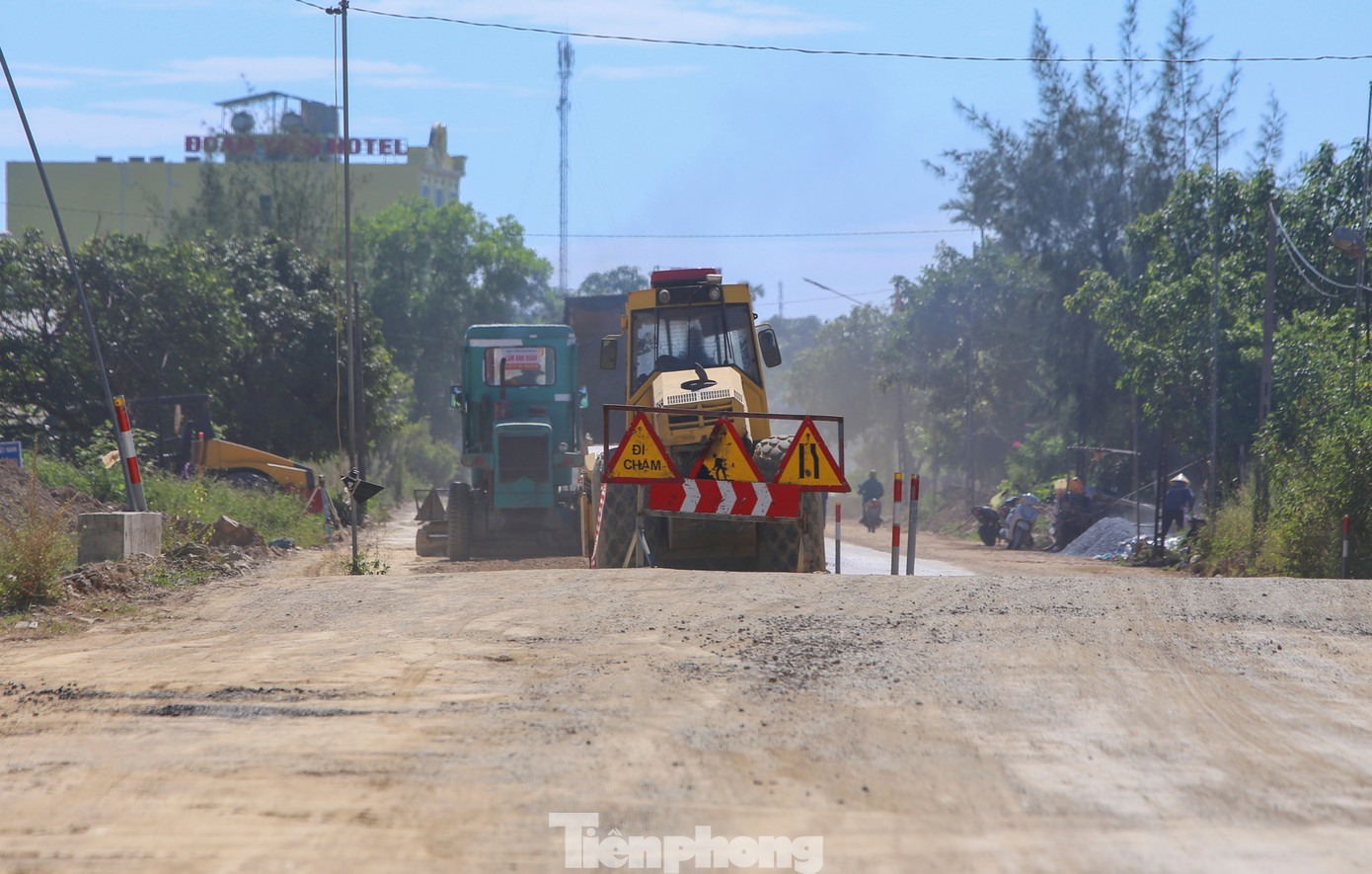

Máy móc cùng công nhân của đơn vị thực hiện dự án đang thi công mặt đường tại khu vực Cầu Nậy qua xã Thiên Cầm.

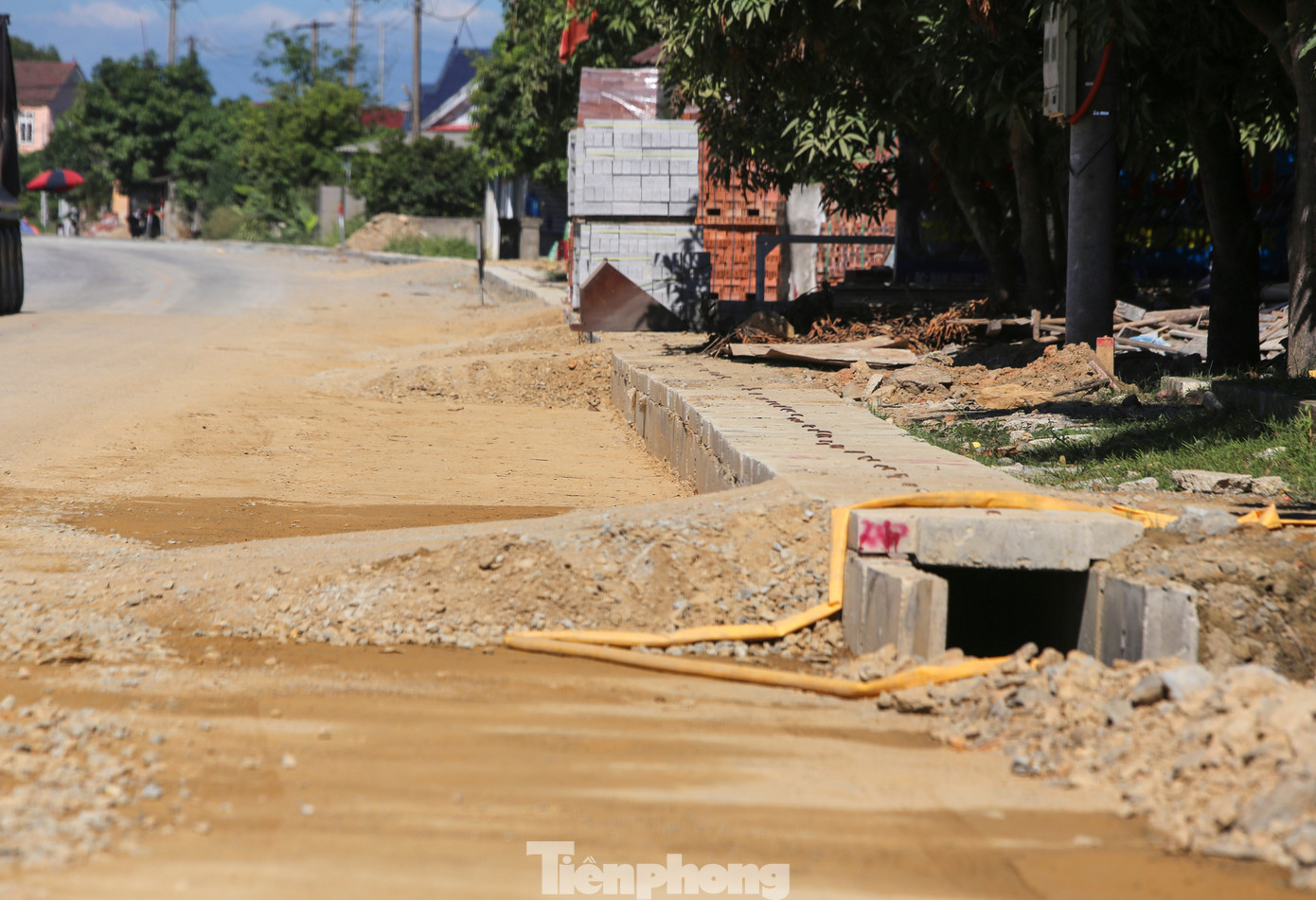

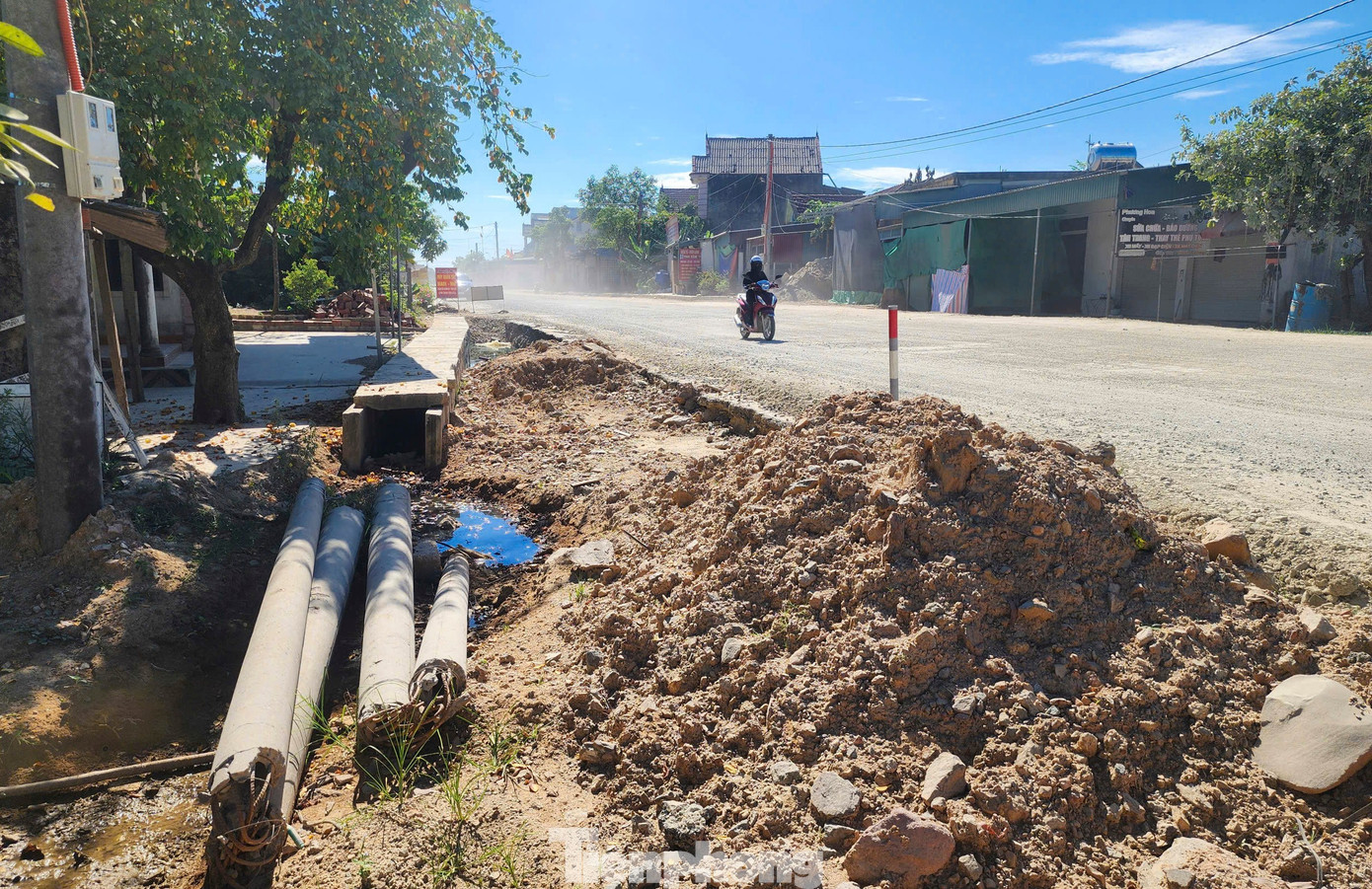

Một số vị trí khác hệ thống thoát nước, nền đường chưa hoàn thiện.

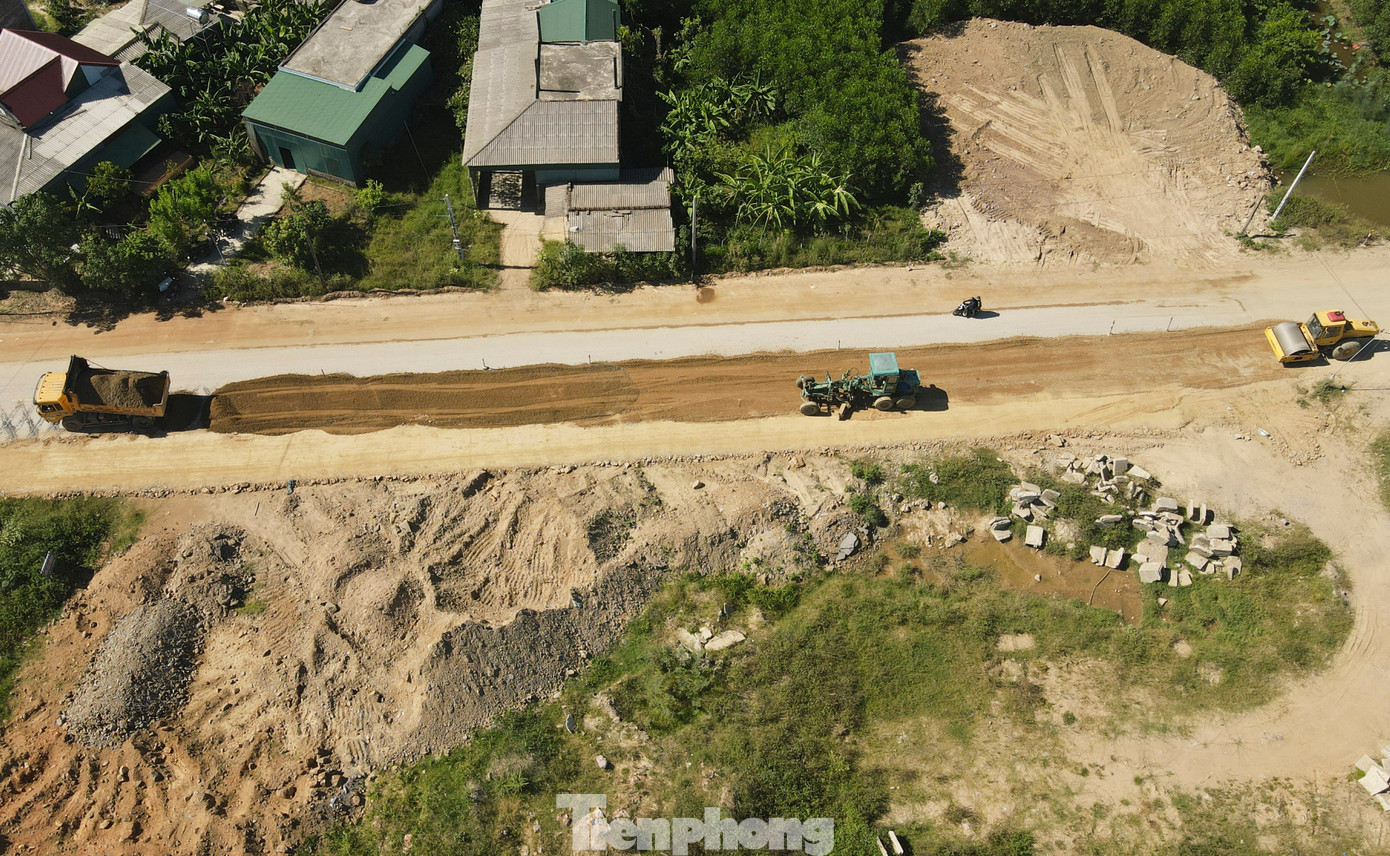

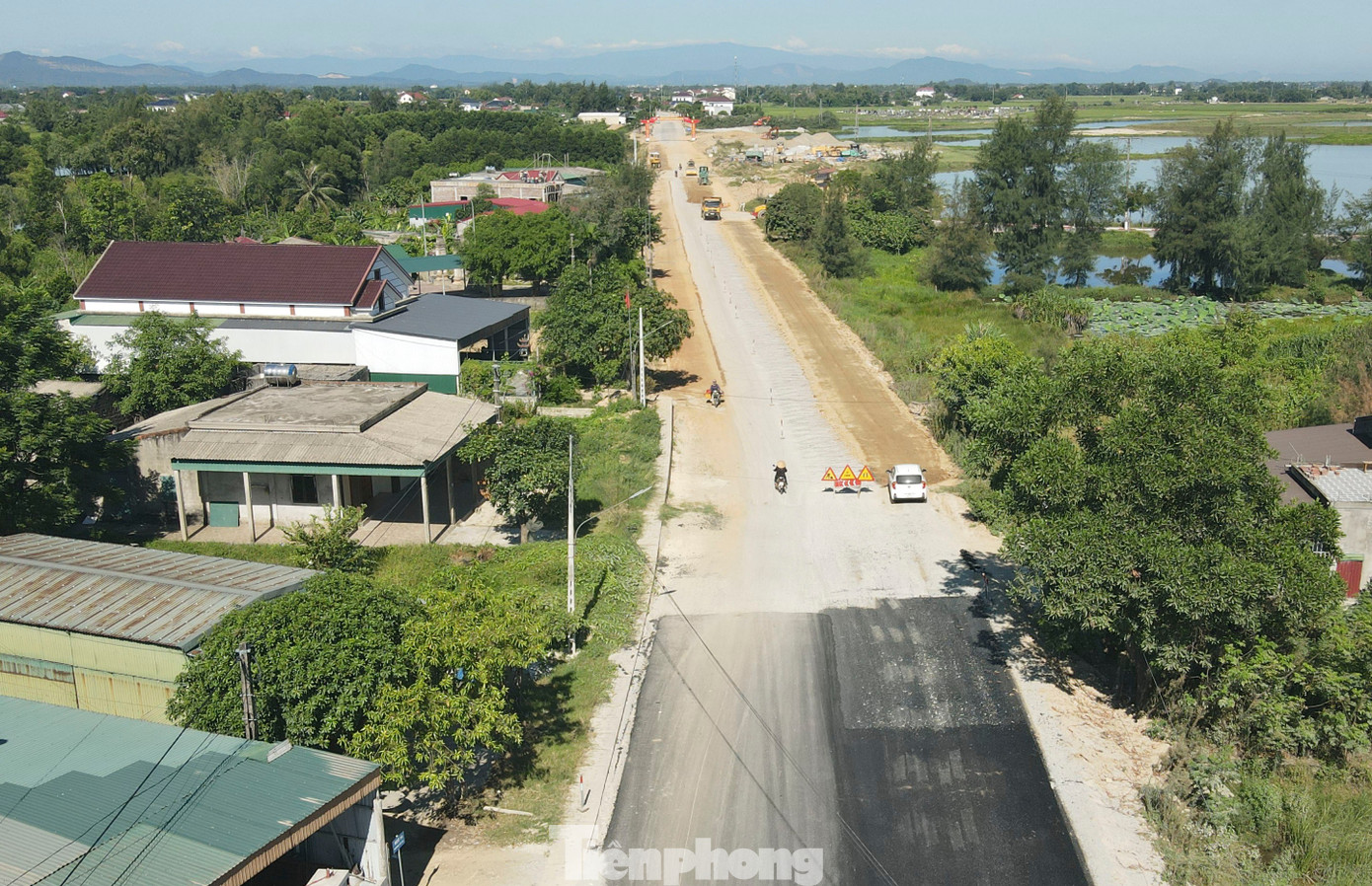

Chủ đầu tư dự án cho biết, gói thầu 17.XL đã hoàn thành thảm nhựa gần 8km trên tổng số 11km.

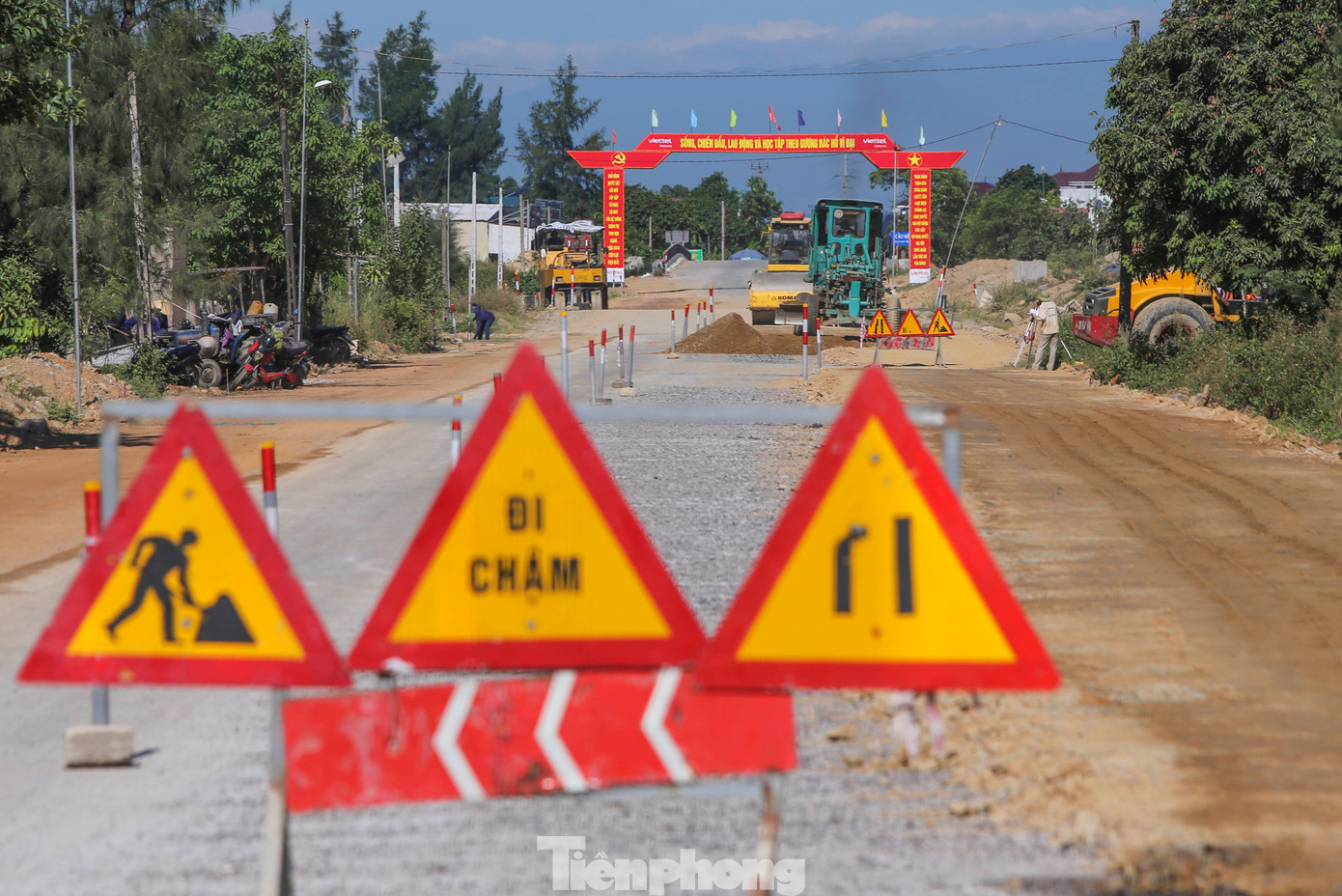

Công nhân vượt nắng thi công, sớm đưa dự án về đích đúng hạn.

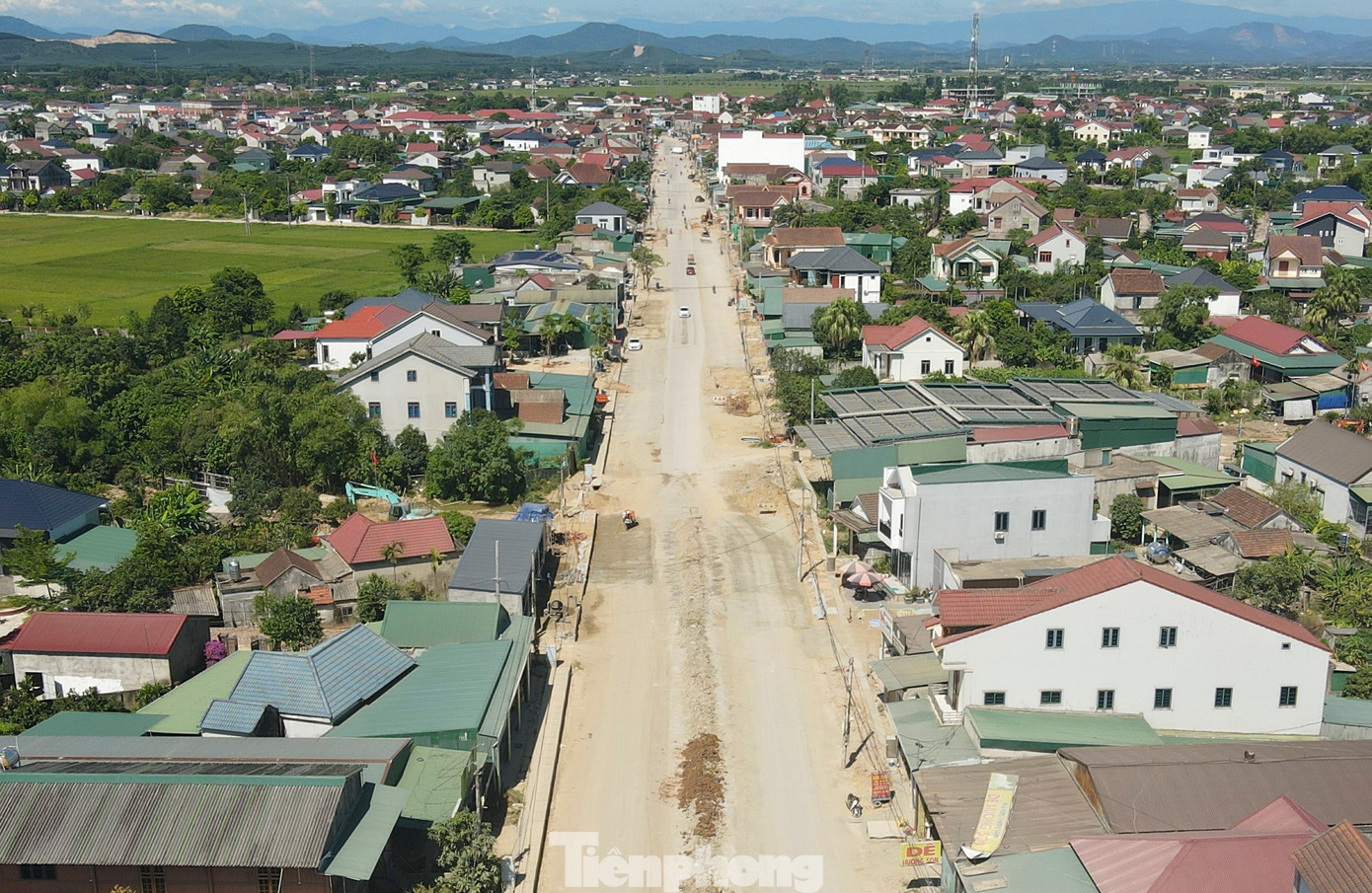

Quốc lộ 8C là tuyến huyết mạch từ trung tâm Cẩm Xuyên xuống khu du lịch bãi biển Thiên Cầm và đường ven biển. Sau khi nâng cấp, tuyến đường tại các khu vực đô thị hiện trạng sẽ được thiết kế đạt tiêu chuẩn đường phố chính đô thị thứ yếu, tốc độ thiết kế 60 km/h, bề rộng nền đường 19,42 m, có 4 làn xe cơ giới. Tuyến đường sau khi nâng cấp, mở rộng hứa hẹn góp phần phát triển kinh tế, du lịch, thu hút du khách đến với địa phương.
