Thứ trưởng Bộ Xây dựng Lê Anh Tuấn thông tin, trong tổng số 250 dự án, công trình đủ điều kiện khánh thành, khởi công, đã lựa chọn 80 điểm cầu truyền hình trực tuyến và trực tiếp, các dự án còn lại sẽ tổ chức khởi công, khánh thành đồng loạt. Lễ khánh thành, khởi công các dự án, công trình được tổ chức lúc 9h ngày 19/8, điểm cầu trung tâm đặt tại Trung tâm Hội chợ Triển lãm Quốc gia (xã Đông Anh, Hà Nội), hình thức tổ chức cầu truyền hình trực tiếp và trực tuyến.
Về tác động của các dự án, theo ông Lê Anh Tuấn, 250 dự ánđóng góp trên 18% giá trị GDP cả nước ngay trong năm 2025 và trên 20% cho nhữngnăm tiếp theo. Các công trình dự án sử dụng vốn ngân sách nhà nước sẽ tạo khunghạ tầng chiến lược dẫn dắt đầu tư tư nhân.
Nhiều công trình tiêu biểu về đích đúng tiến độ
Các công trình tiêu biểu được khánh thành dịp này, phải kể đếnnhư Trung tâm Hội chợ Triển lãm Quốc gia của Tập đoàn Vingroup. Trung tâmNghiên cứu Phát triển của Viettel, đây là công trình tiêu biểu để nghiên cưúthiết bị công nghệ cao, đặc biệt là bán dẫn, AI, Data... với tổng mức đầu tưkhoảng 10.000 tỷ đồng; Dự án Nhà máy thủy điện (NMTĐ) Hòa Bình mở rộng với mứcđầu tư hơn 9.220 tỷ đồng; Bệnh viện Ung bướu Nghệ An có tổng mức đầu tư 1.259 tỷđồng, quy mô là 1.000 giường bệnh; lĩnh vực giao thông có dự án cầu Rạch Miễu -một công trình tiêu biểu, nỗ lực.
Cập nhật về dự án NMTĐ Hòa Bình mở rộng, ông Bùi Phương Nam- Giám đốc Ban Quản lý dự án Điện 1, đơn vị được Tập đoàn Điện lực Việt Nam(EVN) giao làm đại diện chủ đầu tư cho biết, dự án đã hoàn thành gần như 100%việc thử nghiệm các hệ thống thiết bị phụ trợ của tổ máy. Hiện chỉ còn chờ côngtác nạp nước vào tuyến năng lượng để đủ điều kiện quay không tải, sẵn sàng choquá trình chạy thử và hòa lưới điện đúng kế hoạch vào ngày 19/8.

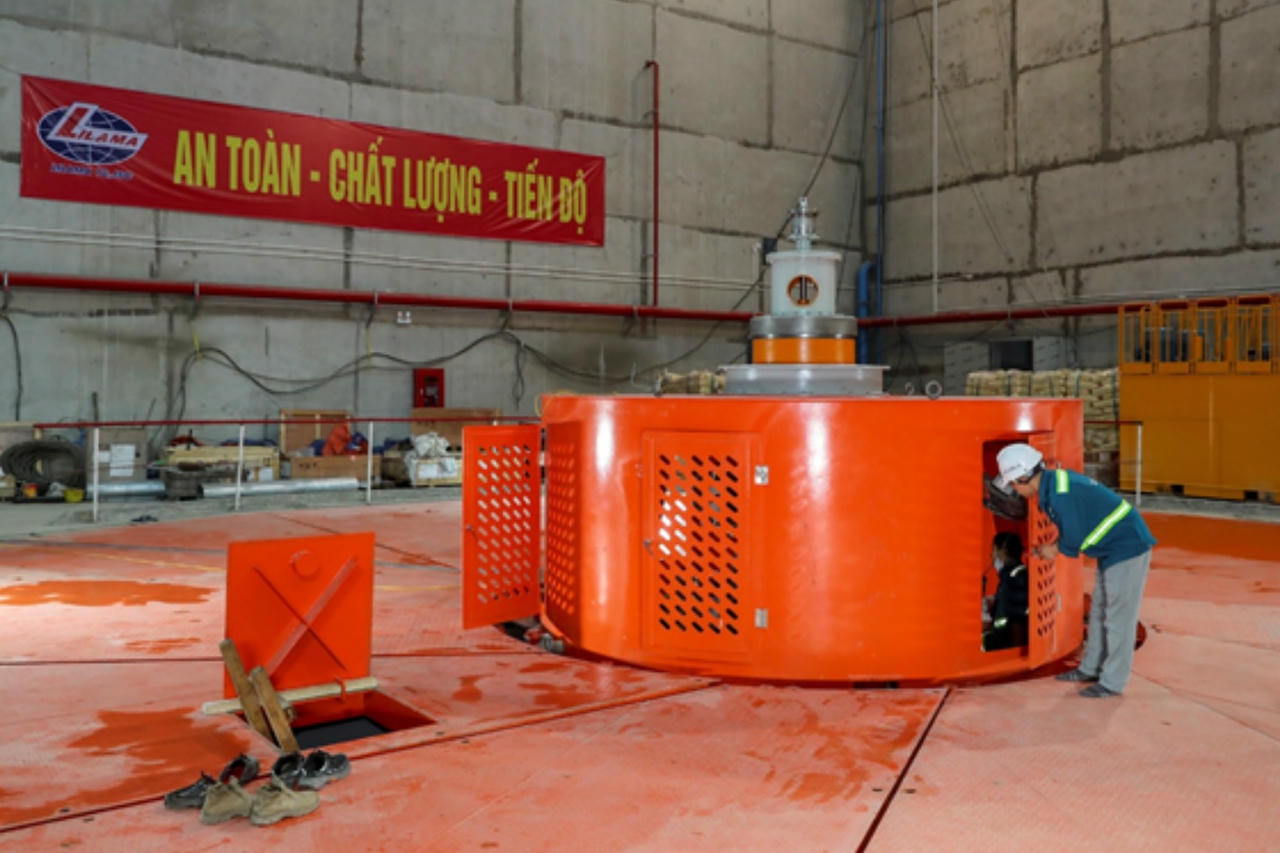

Công tác chuẩn bị cho phát điện tổ máy 1 - Nhà máy Thủy điện Hòa Bình mở rộng đã sẵn sàng. (Ảnh: Ngọc Tuấn)
Theo ghi nhận tại công trường, thời tiết đang khá thuận lợi.Với quyết tâm hoàn thành đúng tiến độ, các đơn vị thi công và tư vấn giám sáttiếp tục bám sát công trường, phối hợp nhịp nhàng giữa các mũi thi công, xử lýkịp thời mọi tình huống phát sinh, bảo đảm tiến độ đề ra và giữ an toàn tuyệt đôícho con người cũng như thiết bị. Do chỉ còn ít ngày nữa sẽ đến mốc phát điện tổmáy số 1, Ban Quản lý dự án đã siết chặt các quy trình, duy trì sự hiện diện củalực lượng an toàn ở mọi vị trí trọng điểm, bảo đảm mọi công việc được hoàn tấtan toàn, đúng kế hoạch.
Ông Bùi Bình Nhưỡng - Chỉ huy trưởng của nhà thầu Lilama10,đơn vị thực hiện công tác lắp đặt tổ máy thủy điện Hòa Bình mở rộng cho biết,trung bình, lắp đặt một tổ máy 240MW cần khoảng 7 - 8 tháng, nhưng để đáp ứngtiến độ Thủ tướng giao, chung sức cùng EVN, Lilama đã quyết tâm rút ngắn, hoànthành công việc chỉ trong hơn 4 tháng. Đây là nỗ lực rất lớn của toàn đơn vị. Dựkiến, ngày 18/8 sẽ thử quay cơ và động, nếu thông số đạt yêu cầu, ngày 19/8 sẽchính thức phát điện thương mại.
Để có thể về đích đúng tiến độ, chạy đua từng giờ trên côngtrường, nhà thầu Lilama10 huy động gấp đôi lực lượng thi công. Hàng trăm kỹ sưtừ dự án trong và ngoài nước đã được điều về để tham gia lắp máy trên công trườngthủy điện mở rộng lớn nhất cả nước hiện nay. Đồng thời, Ban Quản lý dự án vànhà thầu đã bàn bạc kỹ lưỡng, tổ chức các mũi thi công hiệu quả; không để thơìgian “chết” dù chỉ một giờ trên công trường.
Ông Trần Ngọc Tuấn - Giám đốc Ban điều hành Liên danh gói thâùxây lắp 01-XL, Tổng Công ty Xây dựng Trường Sơn cho biết, dự án NMTĐ Hòa Bình mởrộng đã bị lỡ khoảng hơn 1 năm do ảnh hưởng bởi sạt trượt, phải dừng thi côngnên lỡ tiến độ đặt ra vào tháng 10/2024. Tuy nhiên, sau khi tái khởi động vàotháng 9/2022, tổ hợp nhà thầu đã xây dựng lại tiến độ, huy động tối đa nhân lực,thiết bị, tổ chức thi công liên tục 3 ca để bù thời gian và bảo đảm yêu cầu kỹthuật. Nhờ quyết tâm cao, đến nay công trình đã sẵn sàng cho phát điện tổ máy số1 theo tiến độ điều chỉnh.
Trả lời Báo PLVN vào chiều ngày 15/8, ông Trần Ngọc Tuấn chobiết, hiện nay, NMTĐ Hòa Bình mở rộng đang chuẩn bị những bước nước rút cuôícùng - thực hiện chạy không tải. Đây là bước để làm trơn tru thiết bị, kiểm tracác thiết bị, làm các công tác thí nghiệm, căn chỉnh, hiệu chỉnh lại các bộ phậnđể sẵn sàng phát điện vào ngày 19/8. Và hiện công trường vẫn duy trì làm việc24/24h để bảo đảm chuẩn bị tốt nhất cho công tác phát điện theo đúng lịchtrình.
Năm dự án FDI đồng loạt khởi công
Với vai trò đặt điểm cầu chính, TP Hà Nội dự kiến khởi công8 dự án trong ngày 19/8, bao gồm tuyến đường kết nối sân bay Gia Bình về Hà Nội(đoạn trên địa bàn Hà Nội); cầu Vân Phúc và tuyến đường kết nối ra quốc lộ 32,xã Phúc Thọ (Hà Nội); bồi thường, hỗ trợ, tái định cư thực hiện dự án đầu tưtuyến đường sắt Lào Cai - Hà Nội - Hải Phòng; giải phóng mặt bằng, bồi thường,hỗ trợ, tái định cư thực hiện dự án đường sắt tốc độ cao Bắc - Nam.

Điểm cầu Lễ khánh thành, khởi công 250 dự án dịp 19/8 sẽ đặt tại Trung tâm Hội chợ Triển lãm Quốc gia (xã Đông Anh, Hà Nội). (Ảnh: VGP)
Phó Chủ tịch UBND TP HCM Bùi Xuân Cường thông tin, TP HCM sẽcó 5 dự án khởi công gồm: Dự án nạo vét, xây dựng hạ tầng, cải tạo môi trường bờBắc kênh Đôi; dự án đầu tư xây dựng đường cao tốc TP HCM - Mộc Bài (gói thầu ràphá bom mìn và di dời hạ tầng kỹ thuật); dự án nhà ở xã hội tại số 4 Phan ChuTrinh; dự án nâng cấp, mở rộng đường ĐT 748 đoạn từ giáp giao lộ ngã tư Phú Thứđến vành đai Bắc thị trấn Mỹ Phước; dự án xây dựng hầm chui tại nút giao ngãnăm Phước Kiến. Riêng dự án cải tạo môi trường bờ Bắc kênh Đôi có tổng mức đâùtư hơn 7.300 tỷ đồng, là dự án trọng điểm trong chương trình chỉnh trang đô thị.
Ngoài ra, trong số các dự án khởi công, có 5 dự án FDI với sốvốn 54.000 tỷ đồng, gồm: Nhà máy sản xuất loa, tai nghe và thiết bị điện tửthông minh của Công ty TNHH Kỹ thuật điện tử Tonly Việt Nam tại KCN Đồng Nai, tỉnhQuảng Ninh; dự án Thành phố thông minh của Công ty Cổ phần Đầu tư phát triểnThành phố thông minh Bắc Hà Nội tại TP Hà Nội; Nhà máy sản xuất thực phẩm củaPepsico tại tỉnh Ninh Bình; dự án đầu tư xây dựng và kinh doanh hạ tầng khucông nghiệp của WHA Smart Technology tại tỉnh Thanh Hóa; Nhà máy sản xuất lốp ôtô Radial của Công ty TNHH lốp Cofo Việt Nam tại tỉnh Thanh Hóa.
Nước rút để về đích cho các dự án đột phá về hạ tầng giao thông
Trao đổi với báo chí, Tổng Giám đốc Tập đoàn Đèo Cả NguyễnQuang Huy cho biết: Để thông xe kỹ thuật 10km cuối tuyến (đoạn từ Km79 - Km88)vào ngày 19/8, Tập đoàn Đèo Cả cùng liên danh đã tập trung tối đa nhân sự vàthiết bị, tập kết vật tư, hoàn thiện các hạng mục còn lại. Hiện tại, mặt đườngđã cơ bản hoàn thành thảm bê - tông nhựa, các nhà thầu đang triển khai thi cônglắp đặt hộ lan, biển báo, lưới chống chói,…
Dự án đường cao tốc Quảng Ngãi - Hoài Nhơn có tổng chiều dài88km, quy mô lớn nhất trong 12 dự án thành phần đường cao tốc Bắc - Nam (giaiđoạn II). Toàn dự án đang triển khai 50 mũi thi công, với 1.150 máy móc, thiếtbị và 3.100 nhân sự; lũy kế sản lượng đến nay đạt hơn 10.100 tỷ đồng (hơn 76%giá trị hợp đồng). Trên tuyến có 3 hầm xuyên núi (riêng hầm số 3 dài 3.200m, lớnnhất toàn tuyến) là những hạng mục quan trọng, giữ vai trò then chốt trong việcbảo đảm tiến độ tổng thể toàn dự án, hiện đã được đào thông toàn bộ.
Phó Tổng Giám đốc Công ty Cổ phần Đầu tư và Xây dựng giaothông Phương Thành, ông Vũ Đức Nhận thông tin, gói thầu XL02 thuộc dự án đườngcao tốc Vũng Áng - Bùng bước vào chặng đua cuối, đáp ứng tiến độ thông xe dịp19/8. Đây là dự án khó khăn nhất từ trước đến nay của doanh nghiệp. Tại hạng mụccầu Sông Gianh dài 2,8km, trong quá trình đóng cọc khoan nhồi, gặp phải hangcaster, nhiều cọc bị tụt mất, Công ty Phương Thành đã đầu tư thêm thiết bịkhoan mới, tìm giải pháp thi công cọc ở các vị trí khó, hoàn thành cầu chỉtrong 20 tháng, vượt tiến độ 10 tháng.
Với dự án cầu Rạch Miễu 2, Ban Quản lý dự án Mỹ Thuận cùngcác nhà thầu, tư vấn giám sát tổ chức thi công “3 ca, 4 kíp” “vượt nắng, thắngmưa”, khó khăn về nguồn vật liệu, đang chạy đua thời gian, quyết tâm hoàn thànhmục tiêu thông xe trong dịp Quốc khánh 2/9 (nối Vĩnh Long với Đồng Tháp). Trêncông trường cầu chính dây văng Rạch Miễu 2, các nhà thầu luôn huy động đủ quânsố gần 600 cán bộ kỹ thuật, công nhân lao động tại 30 mũi thi công với khoảng150 thiết bị. Đến nay, công trình đã hoàn thành toàn bộ hạng mục chính, vượt tiếnđộ 6 tháng, sẵn sàng khánh thành.
Theo dự định, ngày 19/8, một số đoạn trên tuyến chính của 6dự án thành phần thuộc dự án đường cao tốc Bắc - Nam phía đông (giai đoạn II) sẽhoàn thành với tổng chiều dài hơn 200km, gồm 55km đoạn Vũng Áng - Bùng, 66km đoạnVạn Ninh - Cam Lộ; 13km còn lại của đoạn Vân Phong Nha Trang; 10km cuối tuyếnQuảng Ngãi - Hoài Nhơn, 45/70km đoạn Hoài Nhơn - Quy Nhơn, 20/62km đoạn QuyNhơn - Chí Thạnh và thông xe dự án Hòa Liên - Túy Loan.
Gia Hồng - Nhật Thu
